- •Пояснювальна записка до курсового проекту №1 з Технології будівельного виробництва
- •Завдання на проектування
- •Планування площадки
- •Визначення техніко-економічних показників варіантів.
- •Визначення теп для варіанта – і. Розробка ґрунту бульдозерами.
- •Визначення теп для варіанта – іі. Розробка ґрунту скреперами.
- •Копання котловану
Визначення техніко-економічних показників варіантів.
Оскільки при бульдозерному і скреперному варіантах попереднє розпушування, розрівнювання ґрунту на відвалі, ущільнення і остаточне планування у обох варіантах може бути виконано одними і тими ж машинами і може мати однакові техніко-економічні показники, то для вибору остаточного рішення нами вирахувано для порівняння техніко-економічні показники тільки для ведучих(основних) машин комплектів.
Основними техніко-економічними показниками прийнято вважати:
Собівартість робіт
Трудомісткість робіт
Тривалість виконання робіт
с
обівартість розробки 1м3 ґрунту визначається за формулою:
(29)
де
-
собівартість машино-години і-ої машини
комплекту, грн.; N0і
– кількість машин і-го виду, які входять
до комплекту; ∑зП
– загальна заробітна плата робітників,
що виконують ручні процеси, грн.; 1, 08 і
1,5 – коефіцієнти накладних витрат на
вартість роботи машин і заробітну плату;
Т0і
– тривалість роботи на об’єкті і-ої
машини комплекту, в год.; V
– загальний обсяг робіт, м3.
(30)
де О – одночасні витрати на доставку, монтаж і демонтаж машин, інші роботи, грн. ; Сa – витрати, що включають нараховані за рік амортизаційні суми на повне відновлення і капітальний ремонт машини, грн. ; Сn – поточні експлуатаційні витрати, нараховані за одну годину зміни, і що включають в себе заробітну плату персоналу, що обслуговує машину, вартість паливно-мастильних матеріалів або електроенергії, витрати на технічне обслуговування (ТО) і поточний ремонт машин (ПР) та інше, грн. ; Тр – тривалість роботи машини протягом року, годин;
т
рудомісткість розробки 1м3 ґрунту:
(31)
деQ
– загальні трудові витрати, люд.-зміни;
тривалість робіт
де Пе – експлуатаційна продуктивність машини; n – кількість машин.
Визначення теп для варіанта – і. Розробка ґрунту бульдозерами.
С
обівартість розробки 1м3 ґрунту:
Собівартість
1 маш.-год. бульдозера Д-687С:

Собівартість
виконання земляних робіт
Т
рудомісткість розробки 1м3 ґрунту:
де 1 – машиніст ІV-го розряду; 4 – тривалість роботи (зміни); 6 – кількість бульдозерів в ланці.
Тривалість роботи Т=4 зміни (визначено раніше).
Визначення теп для варіанта – іі. Розробка ґрунту скреперами.
С
обівартість розробки 1м3 ґрунту:
Собівартість
1 маш.-год. скрепера Д-374А:
Собівартість
1 маш.-год. трактора штовхача:
Собівартість виконання земляних робіт
Т
рудомісткість розробки 1м3 ґрунту:
Тривалість роботи Т=4 змін (визначено раніше).
Розрахунки зводимо в таблицю 4.

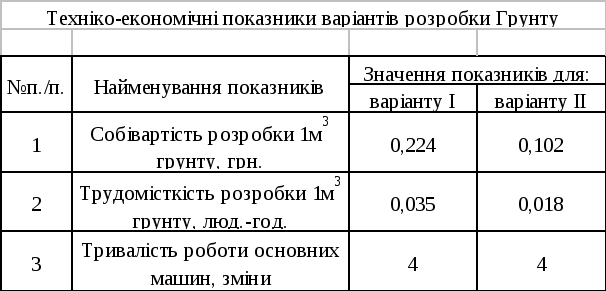

Таблиця
4.
Огляд показників свідчить, що економнішим є комплект причіпних скреперів.
Складання калькуляції трудових витрат і заробітної плати.
Калькуляцію трудових витрат і заробітної плати складаємо в формі таблиці 5.
Таблиця
5.
Технологічні розрахунки.
Визначення техніко-економічних показників проекту.
Показники визначаємо на основі калькуляції трудових затрат і календарного графіку.
Собівартість виконання робіт:
Собівартість
маш.-год. скрепера Д-374А:
Собівартість
маш.-год. трактора штовхача Т-100М:
Собівартість маш.-год. трактора Т-100 при роботі з розпушувачем і катками у комплекті з скреперами:
Собівартість
маш.-год. бульдозера Д-687С:
Собівартість 1 маш.-год. розпушувача ДП-15 становить 0,24грн., пневматичного причіпного катка масою 25т Д-263 – 0,116грн. (із технічної літератури)
Тоді
загальна собівартість виконання земляних
робіт:
Т
рудомісткість розробки 1м3 ґрунту
Тривалість механізованого процесу 7 змін (див. графік робіт)
