- •Модернизация железнодорожного пути направления Волховстрой-Череповец Октябрьской железной дороги, участок Тешемля-Бабаево,
- •I главный путь, 330 км пк 1 - 350 км пк 8
- •Модернизация железнодорожного пути направления Волховстрой-Череповец Октябрьской железной дороги, участок Тешемля-Бабаево,
- •I главный путь, 330 км пк 1 - 350 км пк 8
- •2. Сведения о районе строительства
- •3.1 Продольный профиль и план пути
- •3.2 Земляное полотно
- •3.3 Верхнее строение пути
- •3.8 Искусственные сооружения
- •3.9 Контактная сеть
- •3.10 Сети связи
- •4.Технологические и конструктивные решения
- •4.1 Продольный профиль и план пути
- •4.2 Земляное полотно
- •4.4 Бесстыковой путь
- •4.6 Пассажирские платформы
- •4.7 Переезды
- •4.8 Искусственные сооружения
- •4.11 Сигнализация, централизация и блокировка
- •4.12 Электроснабжение
- •4.13 Наружные сети воздухоснабжения
- •5. Проект организации строительства
- •9. Технические показатели проекта
9. Технические показатели проекта
Технико-экономические показатели проекта представлены в таблице 12.
|
Таблица 4 |
Наименование |
Характеристика |
Протяженность участка модернизации, км |
20.716 |
в том числе: |
|
- на прямой |
18.279 |
- на кривой |
2.437 |
Протяженность пути, км: |
|
- на железобетонных шпалах и брусьях |
20.716 |
- на деревянных мостовых брусьях |
нет |
- на деревянных шпалах |
нет |
Максимальная скорость движения поездов, км/час: |
|
- пассажирских |
140 |
- грузовых |
90 |
Взам. инв. № Согласовано |
Подп. и дата |
|
| |||||||||||
Инв. № подл. |
|
|
|
|
|
|
|
|
|
|
| ||
|
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
|
| |||
|
Изм. |
|
Кол.уч. |
|
Лист |
|
№ док. |
|
Подп. |
Дата |
| ||
|
|
|
|
|
|
|
|
|
|
|
|
Лист
0086/34-2013-ПЗ 40
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Приложение Ж |
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
ТАБЛИЦА СОСТАВА И ФИЗИЧЕСКИХ ХАРАКТЕРИСТИК ГРУНТОВ |
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
Таблица 1 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
ГРАНУЛОМЕТРИЧЕСКИЙ СОСТАВ, % |
|
|
|
|
|
|
Коэффициент пористости,де.. |
|
Относительная влажность,де.. |
Полная влагоемкость д е,.. |
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
Глубина взятия |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
3 |
|
|
Естественная влажность,де.. |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Плотность грунта г см,/ |
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
образца, м |
|
Галька, гравий |
|
|
Песок |
|
|
|
Пыль |
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
№№ п/п |
|
|
|
|
Наименование грунта |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
Номервыработки |
от |
|
до |
|
> 10 |
10 - 5 |
5 - 2 |
2 - 1 |
1 - 0.5 |
0.5 - 0.25 |
0.25 - 0.1 |
0.1 - 0.05 |
|
0.05 - 0.01 |
0.01 - 0.005 |
Глина>0.005 |
Коэффициентнеоднородности |
3 |
3 |
|
|
|
Коэффициентводонасыщенияде,.. |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
Плотностьчастицгрунта,гсм/ |
Плотностьскелетагрунта,гсм/ |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
1 |
|
2 |
3 |
|
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
|
14 |
15 |
16 |
17 |
18 |
19 |
20 |
21 |
22 |
23 |
24 |
25 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
ИГЭ № |
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Четвертичная система Q. Современные отложения - QIV |
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Техногенные образования - tIV |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Насыпной слой: песок средней крупности |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
1 |
|
4 |
0,6 |
|
0,9 |
песок средней крупности |
2,0 |
5,0 |
8,0 |
12,0 |
11,0 |
30,0 |
16,0 |
9,0 |
|
|
7,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
2 |
|
14 |
0,2 |
|
0,6 |
песок средней крупности |
2,0 |
4,0 |
5,0 |
9,0 |
14,0 |
35,0 |
18,0 |
7,0 |
|
|
6,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
3 |
|
31 |
1,4 |
|
1,7 |
песок средней крупности |
1,0 |
2,0 |
10,0 |
13,0 |
15,0 |
32,0 |
12,0 |
12,0 |
|
|
3,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
4 |
|
45 |
0,0 |
|
0,4 |
песок средней крупности |
4,0 |
3,0 |
8,0 |
8,0 |
11,0 |
35,0 |
11,0 |
13,0 |
|
|
7,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
5 |
|
58 |
1,0 |
|
1,3 |
песок средней крупности |
2,0 |
3,0 |
6,0 |
14,0 |
9,0 |
29,0 |
20,0 |
7,0 |
|
|
10,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
6 |
|
69 |
0,5 |
|
0,8 |
песок средней крупности |
3,0 |
6,0 |
9,0 |
16,0 |
12,0 |
25,0 |
17,0 |
9,0 |
|
|
3,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
7 |
|
81 |
1,5 |
|
1,8 |
песок средней крупности |
2,0 |
4,0 |
7,0 |
10,0 |
16,0 |
27,0 |
19,0 |
10,0 |
|
|
5,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
8 |
|
98 |
0,5 |
|
0,8 |
песок средней крупности |
1,0 |
6,0 |
6,0 |
9,0 |
16,0 |
34,0 |
16,0 |
6,0 |
|
|
6,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
9 |
|
110 |
1,0 |
|
1,3 |
песок средней крупности |
3,0 |
5,0 |
6,0 |
14,0 |
10,0 |
32,0 |
18,0 |
7,0 |
|
|
5,0 |
|
|
2,66 |
1,80 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
10 |
|
129 |
0,5 |
|
0,8 |
песок средней крупности |
5,0 |
4,0 |
9,0 |
8,0 |
12,0 |
26,0 |
19,0 |
11,0 |
|
|
6,0 |
|
|
2,66 |
1,80 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
11 |
|
145 |
0,8 |
|
1,1 |
песок средней крупности |
3,0 |
6,0 |
8,0 |
10,0 |
13,0 |
28,0 |
18,0 |
7,0 |
|
|
7,0 |
|
|
2,66 |
1,80 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
12 |
|
154 |
0,3 |
|
0,6 |
песок средней крупности |
2,0 |
8,0 |
5,0 |
7,0 |
18,0 |
29,0 |
16,0 |
11,0 |
|
|
4,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
13 |
|
169 |
1,0 |
|
1,4 |
песок средней крупности |
1,0 |
4,0 |
12,0 |
15,0 |
10,0 |
33,0 |
11,0 |
8,0 |
|
|
6,0 |
|
|
2,66 |
1,80 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
14 |
|
181 |
0,0 |
|
0,3 |
песок средней крупности |
3,0 |
3,0 |
6,0 |
13,0 |
11,0 |
36,0 |
13,0 |
7,0 |
|
|
8,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
15 |
|
197 |
0,8 |
|
1,2 |
песок средней крупности |
5,0 |
8,0 |
8,0 |
13,0 |
12,0 |
25,0 |
18,0 |
7,0 |
|
|
4,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
16 |
|
210 |
2,0 |
|
2,3 |
песок средней крупности |
1,0 |
3,0 |
6,0 |
11,0 |
20,0 |
29,0 |
12,0 |
9,0 |
|
|
9,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
17 |
|
231 |
1,0 |
|
1,3 |
песок средней крупности |
1,0 |
7,0 |
11,0 |
10,0 |
14,0 |
26,0 |
18,0 |
7,0 |
|
|
6,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
18 |
|
256 |
1,5 |
|
1,8 |
песок средней крупности |
2,0 |
7,0 |
10,0 |
8,0 |
17,0 |
32,0 |
12,0 |
6,0 |
|
|
6,0 |
|
|
2,66 |
1,80 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
19 |
|
267 |
0,5 |
|
0,8 |
песок средней крупности |
3,0 |
6,0 |
9,0 |
13,0 |
15,0 |
28,0 |
12,0 |
8,0 |
|
|
6,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
20 |
|
275 |
1,2 |
|
1,5 |
песок средней крупности |
3,0 |
7,0 |
7,0 |
9,0 |
18,0 |
25,0 |
18,0 |
9,0 |
|
|
4,0 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
Средние значения |
|
|
2,5 |
5,1 |
7,8 |
11,1 |
13,7 |
29,8 |
15,7 |
8,5 |
|
|
5,9 |
|
|
2,65 |
1,79 |
1,56 |
0,70 |
0,15 |
|
0,26 |
0,57 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Число |
элементов (n) |
|
|
|
|
20 |
20 |
|
|
0 |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Квадрат отклонения |
|
|
|
|
0,0004 |
0,0002 |
|
|
0,0000 |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Коэффициент вариации (v) |
|
|
|
|
0,002 |
0,002 |
|
|
0,000 |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Стандартное отклонение (S) |
|
|
|
0,004 |
0,003 |
|
|
0,000 |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Коэффициент надежности по грунту |
|
0,85 |
|
1,00 |
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
0,95 |
|
1,00 |
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Расчетные значения для вероятностей |
|
0,85 |
|
1,79 |
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
0,95 |
|
1,79 |
|
|
|
|
|
|
|
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25
|
|
|
|
|
|
|
|
|
|
Число элементов (n) |
|
|
|
|
11 |
|
11 |
|
|
0 |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Квадрат отклонения |
|
|
|
|
0,0003 |
|
0,0427 |
|
|
0,0159 |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Коэффициент вариации (v) |
|
|
|
|
0,002 |
|
0,036 |
|
|
0,290 |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Стандартное отклонение (S) |
|
|
|
0,005 |
|
0,065 |
|
|
0,040 |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Коэффициент надежности по грунту |
|
0,85 |
|
|
1,01 |
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
0,95 |
|
|
1,02 |
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Расчетные значения для вероятностей |
|
0,85 |
|
|
1,81 |
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
0,95 |
|
|
1,79 |
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
1 |
|
2 |
3 |
|
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
|
14 |
15 |
16 |
17 |
18 |
|
19 |
20 |
21 |
22 |
23 |
24 |
25 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
ИГЭ № |
3 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Четвертичная система Q. |
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Ледниковые отложения - gQIII |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
супесь пластичная |
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
32 |
|
6 |
0,2 |
|
0,5 |
супесь пластичная |
|
1,0 |
5,0 |
3,0 |
9,0 |
11,0 |
13,0 |
17,0 |
|
|
41,0 |
|
|
2,68 |
|
2,02 |
1,65 |
0,62 |
0,22 |
|
0,23 |
0,95 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
33 |
|
14 |
1,4 |
|
1,7 |
супесь пластичная |
|
|
7,0 |
9,0 |
5,0 |
8,0 |
19,0 |
15,0 |
|
|
37,0 |
|
|
2,68 |
|
1,96 |
1,56 |
0,71 |
0,25 |
|
0,27 |
0,94 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
34 |
|
21 |
0,8 |
|
1,2 |
супесь пластичная |
|
|
|
5,0 |
7,0 |
11,0 |
15,0 |
22,0 |
|
|
40,0 |
|
|
2,69 |
|
1,99 |
1,60 |
0,68 |
0,24 |
|
0,25 |
0,95 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
35 |
|
31 |
2,0 |
|
2,3 |
супесь пластичная |
|
2,0 |
3,0 |
13,0 |
9,0 |
8,0 |
10,0 |
17,0 |
|
|
38,0 |
|
|
2,68 |
|
2,02 |
1,65 |
0,62 |
0,22 |
|
0,23 |
0,95 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
36 |
|
42 |
1,0 |
|
1,3 |
супесь пластичная |
|
|
1,0 |
5,0 |
11,0 |
11,0 |
16,0 |
20,0 |
|
|
36,0 |
|
|
2,69 |
|
2,03 |
1,68 |
0,60 |
0,21 |
|
0,22 |
0,94 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
37 |
|
55 |
1,4 |
|
1,7 |
супесь пластичная |
2,0 |
1,0 |
4,0 |
4,0 |
7,0 |
10,0 |
14,0 |
19,0 |
|
|
39,0 |
|
|
2,69 |
|
2,01 |
1,64 |
0,64 |
0,23 |
|
0,24 |
0,96 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
38 |
|
154 |
1,3 |
|
1,6 |
супесь пластичная |
|
2,0 |
5,0 |
10,0 |
8,0 |
15,0 |
11,0 |
15,0 |
|
|
34,0 |
|
|
2,68 |
|
2,04 |
1,68 |
0,59 |
0,21 |
|
0,22 |
0,95 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
39 |
|
160 |
0,2 |
|
0,5 |
супесь пластичная |
|
|
2,0 |
4,0 |
12,0 |
12,0 |
18,0 |
16,0 |
|
|
36,0 |
|
|
2,68 |
|
2,01 |
1,65 |
0,63 |
0,22 |
|
0,23 |
0,94 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
40 |
|
197 |
2,0 |
|
2,3 |
супесь пластичная |
|
2,0 |
1,0 |
5,0 |
9,0 |
11,0 |
17,0 |
14,0 |
|
|
41,0 |
|
|
2,68 |
|
2,07 |
1,74 |
0,54 |
0,19 |
|
0,20 |
0,94 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
Средние значения |
|
|
2,0 |
1,6 |
3,5 |
6,4 |
8,6 |
10,8 |
14,8 |
17,2 |
|
|
38,0 |
|
|
2,68 |
|
2,02 |
1,65 |
0,63 |
0,22 |
|
0,23 |
0,95 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Число |
элементов (n) |
|
|
|
|
9 |
|
9 |
|
|
0 |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Квадрат отклонения |
|
|
|
|
0,0002 |
|
0,0080 |
|
|
0,0025 |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Коэффициент вариации (v) |
|
|
|
|
0,002 |
|
0,016 |
|
|
0,080 |
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Стандартное отклонение (S) |
|
|
|
0,005 |
|
0,032 |
|
|
0,018 |
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Коэффициент надежности по грунту |
|
0,85 |
|
|
1,01 |
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
0,95 |
|
|
1,01 |
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
Расчетные значения для вероятностей |
|
0,85 |
|
|
2,00 |
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
0,95 |
|
|
1,99 |
|
|
|
|
|
|
|
№№ |
Наименование работ |
Изм. |
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||
|
п/п |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||
|
329 |
330 |
331 |
332 |
| |||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||||
1 |
0 |
Характеристика ремонтируемого пути |
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
1. |
1 |
Протяжение ремонтируемого пути |
п.м |
922,00 |
1000,00 |
1000,00 |
1000,0 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
пк |
0+78,00 - 10+00,00 |
0+00,00 - 10+00,00 |
0+00,00 - 10+00,00 |
0+00,00 - 10 |
| ||||||||||||||||||||||||||||||||||||||||||||||
1. |
2 |
Протяжение кривых |
|
более 1200 м |
п.м |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||
|
|
радиусом |
|
|
|
|
пк |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|

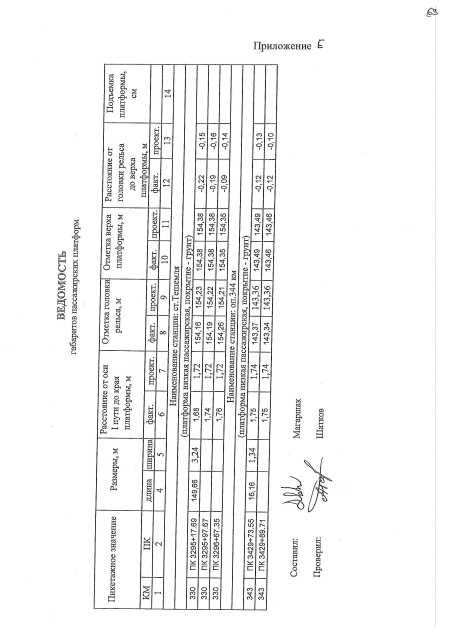

1200 м и |
п.м |
160,48 |
167,13 |
|
|
403 |
| |||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
менее |
пк |
8+40 - 10+00 |
0+00 - 1+67 |
|
|
5+27 - 9+ |
| |||||||||||||||||||||||||||||||||||||||||||||
1. |
3 |
Количество мостов |
|
|
шт. |
|
|
1 |
1 |
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
на балласте |
п.м |
|
|
9 |
29 |
|
|
| ||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
пк |
|
|
3+38 - 3+47 |
3+05 - 3+34 |
|
|
| ||||||||||||||||||||||||||||||||||||||||||||
1. |
4 |
Количество |
1/11 |
|
на |
железобетонных |
перев. |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
стрелочных |
|
|
брусьях |
п.м |
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||
|
|
переводов |
|
|
|
|
пк |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
марки |
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
1. |
5 |
Количество переездов |
|
|
|
шт. |
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
м2 |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
пк |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
1. |
6 |
Количество изолирующих стыков |
ст.нити |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
пк |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
1. |
7 |
Протяженность пассажирских платформ |
п.м |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
пк |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
1. |
8 |
Наличие пунктов ПОНАБ |
шт. |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
пк |
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
2 |
|
Смена верхнего строения пути |
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
2. |
1 |
Смена рельсошпальной решетки на |
п.м |
922,00 |
1000,00 |
1000,00 |
1000,0 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
решетку с инвентарными рельсами типа |
пк |
0+78,00 - |
10+00,00 |
0+00,00 - |
10+00,00 |
0+00,00 - |
10+00,00 |
0+00,00 - |
10 |
| ||||||||||||||||||||||||||||||||||||||||||||||
|
|
Р65, скрепление АРС-4 |
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||||||||
2. |
2 |
Смена рельсошпальной решетки на |
п.м |
922,00 |
1000,00 |
1000,00 |
1000,0 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
решетку с новыми рельсами типа Р65, |
пк |
0+78,00 - 10+00,00 |
0+00,00 - 10+00,00 |
0+00,00 - 10+00,00 |
0+00,00 - 10 |
| ||||||||||||||||||||||||||||||||||||||||||||||||||
|
|
скрепление АРС-4 |
|
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
№№ |
Наименование работ |
Изм. |
|
|
|
|
|
|
| |||||||||||||||||||||||||||||
|
п/п |
|
|
|
|
|
|
| ||||||||||||||||||||||||||||||
|
329 |
|
330 |
|
331 |
332 |
| |||||||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||
2. |
5 |
Укладка шпал |
железобетонных ШС-АРС |
шт. |
1722 |
1867 |
1840 |
1904 |
| |||||||||||||||||||||||||||||
|
|
|
железобетонных Ш1 |
шт. |
|
|
|
|
|
|
| |||||||||||||||||||||||||||
2. |
6 |
Демонтаж и |
изолирующих стыков |
ст.нити |
|
|
|
|
|
|
| |||||||||||||||||||||||||||
|
|
монтаж |
дроссель-трансформаторов |
компл. |
|
|
|
|
|
|
| |||||||||||||||||||||||||||
|
|
|
заземлителей опор КС |
шт. |
15 |
|
16 |
|
12 |
9 |
| |||||||||||||||||||||||||||
|
|
|
кабельных стоек |
компл. |
|
|
|
|
|
|
| |||||||||||||||||||||||||||
2. |
7 |
Ремонт и окраска |
путевых |
больших |
шт. |
1 |
|
1 |
|
1 |
1 |
| ||||||||||||||||||||||||||
|
|
знаков |
|
малых |
шт. |
9 |
|
9 |
|
9 |
9 |
| ||||||||||||||||||||||||||
3 |
0 |
Балластировочные работы |
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||
3. |
1 |
Срезка щебня балластной призмы |
п.м |
|
|
958 |
|
974 |
|
| ||||||||||||||||||||||||||||
|
|
бульдозером (грейдером) |
|
пк |
|
0+00 |
- 7+07 |
0+00 |
2+92 |
|
| |||||||||||||||||||||||||||
|
|
|
|
|
|
|
7+49 |
- 10+00 |
3+47 |
10+00 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
3+05 |
- 3+34 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
|
| |||||||||||||||||||||||||||
3. |
2 |
Срезка песчаного балласта |
|
п.м |
|
|
|
|
|
|
| |||||||||||||||||||||||||||
|
|
|
|
|
пк |
|
|
|
|
|
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||
3. |
3 |
Срезка песчаного балласта на подходах к |
п.м |
|
|
35 |
|
55 |
|
| ||||||||||||||||||||||||||||
|
|
ж.б. мостам |
|
|
пк |
|
3+25 |
- 3+60 |
2+92 |
- 3+47 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
|
| ||||||||||||||||||||||||||||
3. |
4 |
Очистка щебня машиной RM-80 на глубину |
п.м |
992 |
|
958 |
|
895 |
1000 |
| ||||||||||||||||||||||||||||
|
|
45 см щебня под шпалой |
|
пк |
0+08 - 10+00 |
0+00 |
- 7+07 |
0+00 |
- 3+12 |
0+00 - 10 |
| |||||||||||||||||||||||||||
|
|
|
|
|
|
|
7+49 |
- 10+00 |
3+47 |
- 4+63 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
4+98 |
- 5+64 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
5+99 |
- 10+00 |
|
| ||||||||||||||||||||||||||
3. |
5 |
Очистка щебня вручную в местах |
п.м |
|
|
26 |
|
|
|
| ||||||||||||||||||||||||||||
|
|
препятствий для работы машин |
|
пк |
|
7+07 |
- 7+20 |
|
|
|
| |||||||||||||||||||||||||||
|
|
|
|
|
|
|
7+36 |
- 7+49 |
|
|
|
| ||||||||||||||||||||||||||
3. |
6 |
Вырезка щебня на мостах бульдозером |
п.м |
|
|
9 |
|
29 |
|
| ||||||||||||||||||||||||||||
|
|
|
|
|
м3 |
|
|
38 |
|
|
|
| ||||||||||||||||||||||||||
|
|
|
|
|
пк |
|
3+38 |
- 3+47 |
3+05 |
- 3+34 |
|
| ||||||||||||||||||||||||||
3. |
7 |
Балластировка и выправка пути машиной |
п.м |
992 |
|
958 |
|
817 |
1000 |
| ||||||||||||||||||||||||||||
|
|
ВПО-3000 |
|
|
пк |
0+08 - 10+00 |
0+00 |
- 7+07 |
0+00 |
- 2+99 |
0+00 - 10 |
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
7+49 |
- 10+00 |
3+60 |
- 4+50 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
5+11 |
- 5+51 |
|
| ||||||||||||||||||||||||||
|
|
|
|
|
|
|
|
|
6+12 |
- 10+00 |
|
|
№№ |
Наименование работ |
|
Изм. |
|
|
|
|
| |||||||||||
|
п/п |
|
|
|
|
|
| ||||||||||||
|
|
329 |
330 |
331 |
332 |
| |||||||||||||
|
|
|
|
|
|
| |||||||||||||
3. |
11 |
Засыпка междупутий щебнем |
|
|
|
п.м |
|
|
|
100 |
| ||||||||
|
|
|
лево |
|
м3 |
|
|
|
5 |
| |||||||||
|
|
|
|
|
|
пк |
|
|
|
4+50 - 5+ |
| ||||||||
|
|
|
|
|
|
п.м |
|
|
|
|
| ||||||||
|
|
|
|
|
|
м3 |
|
|
|
|
| ||||||||
|
|
|
право |
пк |
|
|
|
|
| ||||||||||
|
|
|
|
|
|
|
|
|
|
|
| ||||||||
3. |
12 |
Стабилизация балластной призмы |
|
|
|
п.м |
922 |
1000 |
1000 |
1000 |
| ||||||||
|
|
динамическим стабилизатором |
|
пк |
0+78 - 10+00 |
0+00 - 10+00 |
0+00 - 10+00 |
0+00 - 10 |
| ||||||||||
|
|
|
|
|
|
|
|
|
| ||||||||||
3. |
13 |
Выправка пути в местах устройства |
|
п.м |
|
|
|
|
| ||||||||||
|
|
вертикальных кривых |
|
пк |
|
|
|
|
| ||||||||||
|
|
|
|
|
|
|
|
|
| ||||||||||
3. |
14 |
Уборка загрязненного балласта от |
|
м3 |
797 |
853 |
811 |
1032 |
| ||||||||||
|
|
прогрохотки щебня с погрузкой на |
|
|
|
|
|
|
| ||||||||||
|
|
подвижной состав |
|
|
|
|
|
|
| ||||||||||
|
|
|
|
|
|
|
|
|
| ||||||||||
3. |
15 |
Количество нового щебня |
|
м3 |
1187 |
907 |
917 |
1270 |
| ||||||||||
4 |
0 |
Работы по стрелочным переводам |
|
|
|
|
|
|
| ||||||||||
4. |
1 |
Прочистка стрелочных переводов машиной |
перев. |
|
3 |
|
|
| |||||||||||
|
|
RМ-80 |
|
п.м |
|
105 |
|
|
| ||||||||||
|
|
|
|
|
|
пк |
|
7+64 - 7+99 |
|
|
| ||||||||
|
|
|
|
|
|
|
|
8+74 - 9+09 |
|
|
| ||||||||
|
|
|
|
|
|
|
|
9+21 - 9+56 |
|
|
| ||||||||
4. |
2 |
Смена стрелочных переводов на |
М 1/11 |
|
2750 |
перев. |
|
|
|
|
| ||||||||
|
|
новые типа Р65 |
|
п.м |
|
|
|
|
| ||||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||||
|
|
|
|
|
|
|
|
|
| ||||||||||
|
|
|
|
|
|
|
|
|
|
| |||||||||
4. |
3 |
Выправка стрелочных переводов |
машиной |
|
перев. |
|
|
|
|
| |||||||||
|
|
ВПРС-02 |
|
п.м |
|
|
|
|
| ||||||||||
|
|
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
| |||||||||||
4. |
4 |
Выправка стрелочных переводов машиной |
перев. |
|
|
|
|
| |||||||||||
|
|
UNIMAT |
|
п.м |
|
|
|
|
| ||||||||||
|
|
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||||
4. |
5 |
Балластировка стрелочных переводов |
|
м3 |
|
|
|
|
| ||||||||||
4. |
6 |
Устройство отводов от поднятых |
|
п.м |
|
|
|
|
| ||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
№№ |
Наименование работ |
|
Изм. |
|
|
|
|
| |||||||||
|
п/п |
|
|
|
|
|
| ||||||||||
|
|
329 |
330 |
331 |
332 |
| |||||||||||
|
|
|
|
| |||||||||||||
5. |
3 |
Планировка междупутий |
лево |
п.м |
|
|
|
|
| ||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
право |
п.м |
992 |
1000 |
942 |
699 |
| ||||||||
|
|
|
|
пк |
0+08 - 10+00 |
0+00 - 10+00 |
0+00 - 9+42 |
3+01 - 10 |
| ||||||||
5. |
4 |
Прочистка кюветов |
|
п.м |
|
|
|
|
| ||||||||
|
|
|
лево |
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
5 |
Прочистка канав |
|
п.м |
|
|
|
|
| ||||||||
|
|
|
лево |
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
6 |
Устройство кюветов |
|
м3 |
|
|
|
|
| ||||||||
|
|
|
лево |
п.м |
|
|
|
|
| ||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
7 |
Устройство водоотводных канав |
|
м3 |
|
|
|
|
| ||||||||
|
|
|
лево |
п.м |
|
|
|
|
| ||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
8 |
Углубление существующих |
|
м3 |
|
|
|
|
| ||||||||
|
|
кюветов |
лево |
п.м |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
| ||||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
9 |
Углубление существующих канав |
|
м3 |
|
|
|
|
| ||||||||
|
|
|
лево |
п.м |
|
|
|
|
| ||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
10 |
Забивка канавы местным грунтом |
|
м3 |
|
|
|
|
| ||||||||
|
|
|
лево |
п.м |
|
|
|
|
| ||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
|
| ||||||||
5. |
11 |
Укладка пенополистирола h-40 мм |
|
м3 |
|
|
|
|
| ||||||||
|
|
с коэффициентом 1.01 |
|
м3 |
|
|
|
|
| ||||||||
|
|
|
|
п.м |
|
|
|
|
| ||||||||
|
|
|
|
пк |
|
|
|
|
| ||||||||
|
|
|
|
|
|
|
|
| |||||||||
5. |
12 |
Устройство отводов пенополистирола |
м3 |
|
|
|
|
| |||||||||
|
|
с коэффициентом 1.01 |
|
м3 |
|
|
|
0,00 |
| ||||||||
|
|
|
|
п.м |
|
|
|
19,80 |
| ||||||||
|
|
|
|
пк |
|
|
|
7+41,10 - 7+ |
| ||||||||
|
|
|
|
|
|
|
|
7+99,00 - 8+ |
| ||||||||
5. |
13 |
Укладка геотекстиля |
|
м2 |
4164,51 |
4023,60 |
4472,10 |
3998,4 |
| ||||||||
|
|
с коэффициентом 1.02 |
|
м2 |
4247,80 |
4104,07 |
4561,54 |
4078,3 |
| ||||||||
|
|
|
|
п.м |
992 |
958 |
1000 |
952 |
| ||||||||
|
|
|
|
пк |
0+08 - 10+00 |
0+00 - 7+07 |
0+00 - 10+00 |
0+00 - 7+ |
| ||||||||
5. |
14 |
Посев многолетних трав |
|
|
|
7+49 - 10+00 |
|
7+99 - 10 |
| ||||||||
|
2 |
|
|
|
|
|
№№ |
Наименование работ |
Изм. |
|
|
|
|
| ||||||||||||||||
|
п/п |
|
|
|
|
| |||||||||||||||||
|
329 |
330 |
331 |
332 |
| ||||||||||||||||||
|
|
|
|
|
|
|
|
|
| ||||||||||||||
|
|
|
|
уравнительными |
п.м |
37,54 |
|
50,06 |
|
| |||||||||||||
|
|
|
|
рельсами |
пк |
0+08,45 - 0+45,99 |
|
2+86,98 - 3+12,01 |
|
| |||||||||||||
|
|
|
|
|
|
|
|
5+98,69 - 6+23,72 |
|
| |||||||||||||
|
|
|
|
|
|
|
|
|
|
| |||||||||||||
|
|
|
|
звеньевым путем |
п.м |
|
|
182,10 |
|
| |||||||||||||
|
|
|
|
|
пк |
|
|
3+46,87 - 4+63,21 |
|
| |||||||||||||
|
|
|
|
|
|
|
|
4+98,07 - 5+63,83 |
|
| |||||||||||||
|
|
|
|
стрелочными |
п.м |
|
|
104,58 |
|
| |||||||||||||
|
|
|
|
переводами |
пк |
|
|
3+12,01 - 3+46,87 |
|
| |||||||||||||
|
|
|
|
|
|
|
|
4+63,21 - 4+98,07 |
|
| |||||||||||||
|
|
|
|
|
|
|
|
5+63,83 - 5+98,69 |
|
| |||||||||||||
6. |
3 |
Количество |
|
АпАТэк Р65 М-К |
ст.пути |
|
|
|
|
| |||||||||||||
|
|
изолирующих стыков |
|
|
пк |
|
|
|
|
| |||||||||||||
|
|
|
|
|
|
|
|
|
|
| |||||||||||||
|
|
|
|
обычных |
ст.пути |
|
|
2 |
|
| |||||||||||||
|
|
|
|
|
пк |
|
|
3+12,01 |
|
| |||||||||||||
|
|
|
|
|
|
|
|
5+63,83 |
|
| |||||||||||||
6. |
4 |
Количество шестидырных |
накладок |
шт. |
|
|
|
|
| ||||||||||||||
6. |
5 |
Количество четырехдырных накладок |
шт. |
|
|
|
|
| |||||||||||||||
6. |
6 |
Количество рельсовых соединителей |
шт. |
|
|
|
|
| |||||||||||||||
6. |
7 |
Количество сварок в пути |
|
шт. |
|
|
|
|
| ||||||||||||||
7 |
|
Работы по переезду |
|
|
|
|
|
|
| ||||||||||||||
7. |
1 |
Разборка переездного настила из ж.б. плит |
м2 |
|
|
|
|
| |||||||||||||||
7. |
2 |
Демонтаж дорожных сигнальных столбиков |
шт. |
|
|
|
|
| |||||||||||||||
|
|
ограждения |
|
|
|
|
|
|
| ||||||||||||||
|
|
|
|
|
|
|
|
| |||||||||||||||
7. |
3 |
Разборка покрытия проезжей части |
|
|
|
|
|
| |||||||||||||||
|
|
автодороги на подходах к переезду |
м2 |
|
|
|
|
| |||||||||||||||
|
|
|
|
|
м3 |
|
|
|
|
| |||||||||||||
7. |
4 |
Срезка грунта проезжей части автодороги |
м3 |
|
|
|
|
| |||||||||||||||
|
|
бульдозером |
|
|
|
|
|
|
| ||||||||||||||
|
|
|
|
|
|
|
|
| |||||||||||||||
7. |
5 |
Устройство твердого покрытия подходов |
м2 |
|
|
|
|
| |||||||||||||||
|
|
автодороги к переезду на протяжении 10 м |
|
|
|
|
|
| |||||||||||||||
|
|
от крайних головок рельсов |
|
|
|
|
|
| |||||||||||||||
|
|
асфальт толщиной 5 см |
м3 |
|
|
|
|
| |||||||||||||||
|
|
асфальт толщиной 6 см |
м3 |
|
|
|
|
| |||||||||||||||
|
|
щебень толщиной 15 см |
м3 |
|
|
|
|
| |||||||||||||||
7. |
6 |
Устройство обочины шириной 1.0 м, |
м3 |
|
|
|
|
| |||||||||||||||
|
|
укрепленной фракционированным щебнем |
|
|
|
|
|
| |||||||||||||||
|
|
|
|
|
|
|
|
| |||||||||||||||
7. |
7 |
Укрепление откосов земляного полотна |
м2 |
|
|
|
|
| |||||||||||||||
|
|
посевом трав |
|
|
|
|
|
|
| ||||||||||||||
|
|
|
|
|
|
|
|
| |||||||||||||||
7. |
8 |
Укладка нового переездного настила из |
компл. |
|
|
|
|
| |||||||||||||||
|
|
резиновых плит РТН ПТКБ ЦП МПС |
|
|
|
|
|
|
