- •1 Организация работ
- •1.1 Суточная производительность пмс
- •Суточная производительность пмс
- •1.2 Длина фронта работ в «окно»
- •1.3 Определение поправочных коэффициентов
- •1.4 Схема формирования и длина хозяйственных поездов
- •1.5 Расчет оптимальной продолжительности «окна»
- •Проектирование организации и технологии работ
- •2.1 Условия производства работ
- •2.2 Объём работ и затраты труда на фронт работ в «окно»
- •2.3 Проектирование основных работ в «окно»
- •2.4 Определение производственного состава пмс
- •2.5 Проектирование подготовительных и отделочных работ
- •2.6 Организация работ
- •2.7 Потребность материалов на ремонт 1 км пути
- •2.8 Перечень потребных машин, механизмов и путевого инструмента
- •3 Обеспечение безопасности движения поездов при производстве путевых работ
- •3.1 Техника безопасности при работе с машинами тяжелого типа
- •4 Экономическая часть
- •Расчет стоимости капитального ремонта
1.5 Расчет оптимальной продолжительности «окна»
Для определения оптимальной продолжительности «окна» составляется технологическая схема работ с указанием основных операций и требуемой последовательности.
Технологическую схему работ в «окно» можно взять из выбранного типового технологического процесса с внешним изменением.
Продолжительность «окна» определяется по формуле:
To = tразв + tвед + tсв (15)
tразв – время развертывания работ в начале участка, мин.;
tвед – время ведущей машины, мин.; (укладочный кран или
щебнеочистительная машина)
tсв – время на свертывание работ в конце участка.
Время на развертывание работ в начале участка определяется по формуле:
tразв
= t1
+ t2
+ t3
+ t4
+ t5
(16)
где t1 – время на закрытие перегона, пробег машин к месту работ и
снятие напряжения с контактной сети;
t1 = 14мин.
t 2 – время зарядки щебнеочистительной машины;
t2 = 15мин.
t3 – время между началом работы щебнеочистительной машины (или электробалластера) и началом работы по разболчиванию стыков.
t3
=
li
· Ni
·
окна
,
(минут)
(17)
где li – это участок, который должна очистить щебнеочистительная
машина (СЧ-600) или поднять электробалластер
(ЭЛБ), чтобы могла начать
работу бригада по разболчиванию стыков (по условиям техники
безопасности 100м);
Ni – техническая норма времени очистки щебня одного километра
пути щебнеочистительной машиной (СЧ-600), 39,6 мин/км или
техническая норма времени на подъемку пути электробалластером (21,5 мин/км.);
окна
– поправочный коэффициент для работ
в «окно».
t3 = 0,1 • 39,6 • 1,19 = 5 (минут)
t4 – интервал времени между началом разболчивания стыков и началом разборки пути путеукладчиком, длина участка разболченного участка пути до начала разборки пути должна быть равна длине разборочного поезда +50 метров разрыва по технике безопасности.
t4
=
· 60 ·
окна
(18)
где Lраз – длина разборочного поезда;
окна
– поправочный коэффициент для работ
в «окно».

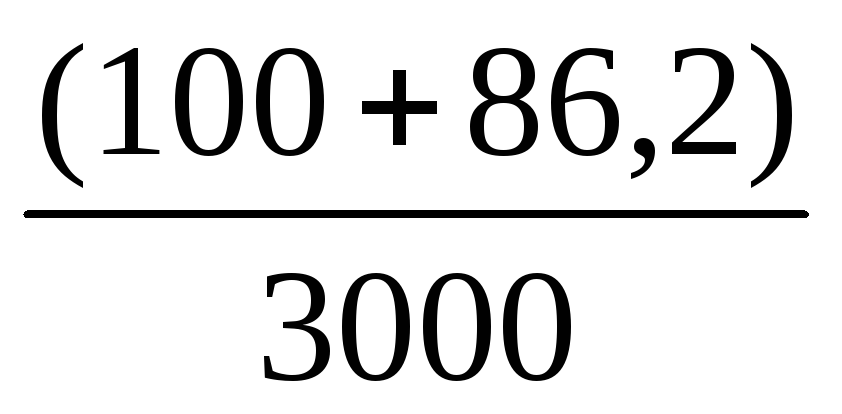

t4 = · 60 · 1,19 = 24 (минут)
t5 – интервал времени между началом разборки и началом укладки пути определяемый временем необходимым для разборки пути протяженностью 250 метров, что обеспечивает нормальную работу комплекса машин, землеройной технике и планировщика.
t5
= ()
· Nукл
·
окна
(минут) (19)
где lзв – длина звена в метрах;
Nукл – техническая норма времени на укладку одного звена (норма
времени на укладку железобетонных шпал равна 1,9 мин.;
Nукл – деревянных шпал равна 1,7 мин.)
окна
– поправочный коэффициент для работ
в «окно».
t5 = ()
· 1,9· 1,19 = 23 (минут)
Время ведущей машины рассчитывается формуле (при смене рельсошпальной решётки ведущей машиной принимают укладочный кран).
tвед =
· Nукл ·
окна
(20)
где lфр – длина фронта работ в «окно»;
lзв – длина звена;
Nукл
– техническая норма времени на укладку
одного звена (норма времени на укладку
железобетонных шпал ровна 1,9 мин.; Nукл
–деревянных шпал равна 1,7 мин.).
tвед = · 1,9 · 1,19 = 194 (минут)
tразв = 14 + 15 + 5 + 24 + 23 = 81 (минут)
Время на свертывание работ определяется по формуле:
tсв.= t6+t7+t8+…+t15 (минут) (21)
где t6 – интервал времени между окончанием укладки рельсошпальной
решетки и окончанием установки накладок со сболчиванием стыков.
t6 =
· Nукл ·
окна
(22)
где lук – длина укладочного крана (м.);
lпл – длина платформы (м.);
nп.г
– количество платформ загруженных
пакетами оставляемое при
путеукладчике (от 6 до 10);
25 – длина участка необходимого для постановки накладок со сболчиванием стыков.
t6 =
· 1,9 · 1,19 = 14 (минут)
t7 – интервал времени между окончанием постановки накладок со сболчиванием стыков и окончанием поправки шпал по меткам (определяемый фронт работы болтовщиков, технологическим разрывом между бригадами не менее 25 м. и фронтом работы бригады по поправке шпал равным 25 метров).
t7 = ·
Nукл ·
окна
(23)
где lболт – фронт работы бригады по постановки накладок и сболчиванию
стыков (м);
lболт =
· lзв (м)
(24)
где Qсб – затраты труда на постановку накладок и сболчивания стыков на
всем фронте работ определяется по формуле:
Qсб
= (
) · Nсб ·
окна
, (мин) (25)
где Nсб – это норма затрат труда по сболчиванию одного стыка
Nсб = 18,24 (чел/мин);
tсб – это время необходимое на постановку накладок и сболчиванию стыков на длине фронта работ в «окно» в темпе работы путеукладчика, (мин)
tсб = ·
Nукл ·
окна,
(мин)
(26)
4
– число рабочих занятых на одном
стыке пути, чел.
tсб = · 1,9 · 1,19 = 194 (мин)
Qсб = () · 18,24 · 1,19 = 1795 (чел/мин)
lболт = · 25 = 58 (м)
t7 =
·
1,9 · 1,19 = 10 (мин)
t8 – это интервал времени между окончанием работ по поправке шпал по меткам и окончанием рихтовки пути (определяемый фронт работ по поправке шпал и окончанием технологическим разрывом между этой бригадой и бригадой рихтовщиков, обычно 50 м);
фронт работ бригады по поправке шпал определяется количеством шпал, которые требуется передвинуть по меткам
t8 =
· Nукл ·
окна,
(мин)
(27)
где lш – фронт работ бригады из двух человек при расстоянии 2 метра между работающими и определяется по формуле:
lш = ·
2, (м)
(28)
где
Nм.п.
– количество монтеров пути, работающих
по поправке шпал и
определяется по формуле:
Nм.п. =
·
окна
, (чел.)
(29)
где Qшп – это затраты труда по поправке шпал, чел-мин.
Qшп = Hр
· Nш.п ·окна
, (чел – мин)
(30)
где Hр – норма затрат труда на передвижку одной шпалы по метке
( Hр = 1,9 чел-мин.);
Nш.п – количество шпал, которые нужно передвинуть, шт.
Определяется по формуле:
Nш.п = Шср · lфр · k , (31)
где Шср – среднее количество шпал на км, шт.;
lфр – длина фронта работ в «окно», км;
k – коэффициент учитывающий процент передвижки шпал ( не
более двух процентов при железобетонных и 10 процентов при деревянных);
Nш.п = 1864 · 2,150· 0,02 = 80 (шпал)
Qшп = 1,9 · 80 ·1,19 = 181 (чел/мин)
Nм.п. = · 1,19 = 2 (чел)
lш =
· 2 = 2
t8 =
· 1,9 · 1,19 = 5 (мин)
t9 – интервал между окончанием рихтовки пути и приварки
рельсовых стыкосоединителей
t9 =
· Nукл ·
окна
, (мин) (32)
где lзв – длина звена, м;
Nукл – техническая норма времени на укладку одного звена
t9 =
· 1,9 · 1,19 = 7 (мин)
t10 – это интервал времени между окончанием приварки рельсовых
стыкосоединителей и окончанием первой выгрузки балласта
t10
=
· 60 ·
окна
(мин)
(33)
где lэчк – длина дрезины, м;
Vвыс
– скорость высыпки балласта
L(х-д)1– длина поезда при первой выгрузки балласта
L(х-д)1
= lлок
+ ()
· lх-д
+ lт.в.
(м) (34)
где lлок – длина локомотива, м;
Wх-д
–
емкость кузова хоппер–дозатора,
;
Wб1 – количество балласта подлежащего выгрузки из хоппер-
дозатора на первый слой (на первый слой 70% от общего количества)
lх-д – длина хоппер-дозаторного вагона, м;
lт.в – длина турного вагона, м;
Wб1 =
б
· lфр · 0,7 (м3)
(35)
где
б
– количество балласта укладываемого
на 1 км пути;
Wб1 = 890 · 2,150 · 0,7 = 1339 (м3)
LхдВ1
= 34 + ()
· 10 + 24,5 = 430 (м)
t10 = · 60 · 1,19 = 13 (мин)
t11 – интервал времени между окончанием первой выгрузки балласта и окончанием работы выправочно-подбивочно-отделочной машины (ВПО-3000)
t11 = ·
60 ·
окна
(мин) (36)
где LВПО – длина поезда ВПО, м;
VВПО – скорость работы ВПО, м/ч
t11
=
·
60 · 1,19 = 4 (мин)
t12
– интервал времени между
окончанием работы ВПО-3000 и
окончанием второй выгрузки балласта
t12
=
·
60 ·
окна
(мин) (37)
где L(х-д)2 – длина поезда при второй балластировки, м (30% от общего
количества)
L(х-д)2
= lлок
+ ()
· lх-д
+ lт.в.
(м) (38)
где Wх-д
– емкость кузова хоппер–дозатора,
;
lх-д – длина хоппер-дозаторного вагона, м;
Wб2 – количество балласта подлежащего выгрузки из хоппер-
дозатора на второй слой
Wб2 = 0,3 ·
б
· lфр (м3)
(39)
где
б
– количество балласта укладываемого
на 1 км пути
Wб2 = 0,3 · 890 · 2,150 = 574 (м3)
LХДВ2
= 34 + ()
· 10 + 24,5 = 218 (м)
t12 = · 60 · 1,19 = 8 (мин)
t13 – интервал времени между окончанием второй выгрузки балласта и окончанием работы выправочно-подбивочно-рихтовочной машины (ВПР-1200)
t13 = 0,001 ( L(х-д)2
+ 50 ) · NВПР ·
окна
(мин) (40)
где L(х-д)2– длина поезда при второй балластировки, м;
NВПР – это техническая норма выработки ВПР-1200 (103,6 мин/км)
t13 = 0,001 · ( 218 + 50 ) · 103,6 · 1,19 = 33 (мин)
t14 – это время на приведение машины ВПР-1200 в транспортное
положение
t14
= 5
минут
t15 – это время на освобождение перегона от комплекса машин,
оформление открытия перегона для движения поездов
t15 = 5 минут
Тсв.= t6 + t7 + t8 + t9 + t10 + t11 + t12 + t13 + t14 + t15 (41)
Тсв.= 14 + 10 + 5 + 7 + 13 + 4 + 8 +33 + 5 + 5 = 104 (мин)
Tо = 81 + 194 + 104 = 379 (мин)
