2.11 Вычисление проектных отметок на пикетах
Эти вычисления одинаковы для обоих способов построения проектной линии и выполняются по формуле:
Нn+1 = Нn + i 100,
где Нn+1 – проектная отметка последующей точки, м; Нn – проектная отметка предыдущей точки, м; i – уклон проектной линии на данном участке; 100 – расстояние между пикетами.
Проектные отметки вычисляются с точностью до сотых долей метра (0,01м) и записываются в графу «Проектные отметки бровки земляного полотна».
Пример вычисления проектных отметок на пикетах.
1 участок:
Нпк1 = Нпк0 + id = 166,80 + 0,006 100 = 167,40;
Нпк2 = Нпк1 + id = 167,40 + 0,006 100 = 168,00,
2 участок:
Нпк3 = Нпк2 + id = 168,00 + 0,012 100= 169,20;
Нпк4 = Нпк3 + id = 169,20 + 0,012 100 = 170,40;
Нпк5 = Нпк4 + id = 170,40 + 0,012 100 = 171,60;
Нпк6 = Нпк5 + id = 171,60 + 0,012 100 = 172,80;
Нпк7 = Нпк6 + id = 172,80 + 0,012 100 = 174,00.
2.12 Вычисление проектных отметок на плюсовых точках
Проектные отметки на плюсовых точках вычисляются по формуле:
,

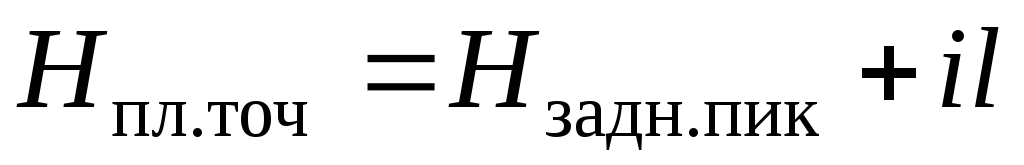

где Нзадн пик – проектная отметка заднего пикета, м; i – уклон данного участка; l – расстояние от заднего пикета до плюсовой точки, м.
Вычисленные отметки записываются в графу «Проектные отметки бровки земляного полотна».
Пример вычисления проектных отметок плюсовых точек.
Между пикетами 2 и 3 находится плюсовая точка +45. Ее проектная отметка равна:

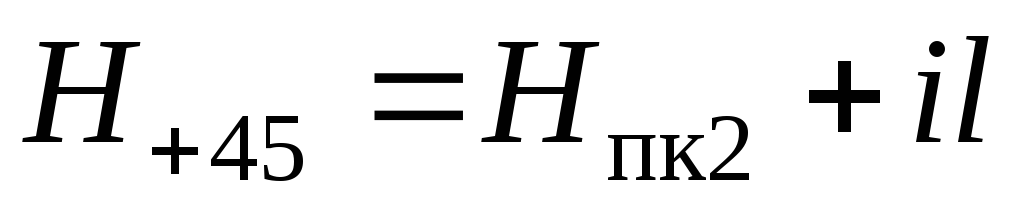

=168,00+0,012 45=168,74 м;
Между пикетами 4 и 5 находится плюсовая точка +63. Ее проектная отметка равна:
Н+63 = Нпк4 + il =170,40 +0,012 63 = 171,39 м;
Между пикетами 5 и 6 находятся две плюсовых точки +37 и +75. Отметки плюсовых точек:
Н+37 = Нпк5 + il =171,60 +0,012 37 = 172,04 м;
Н+75 = Нпк5 + il =171,60+0,012 75 = 172,50 м.
2.13 Вычисление рабочих отметок
Рабочие отметки обозначают объемы насыпи (знак плюс) или выемки (знак минус) на каждом пикете или плюсовой точке и вычисляются по формуле:
r = Нкр – Нч ,
где r – рабочая отметка на пикете или плюсовой точке, м; Нкр – проектная отметка на пикете или плюсовой точке, м; Нч – отметка земли на том же пикете или плюсовой точке, м.
Рабочие отметки со знаком «плюс» подписываются над проектной линией, со знаком «минус» – под проектной линией.
Пример вычисления рабочих отметок.
Рабочие отметки на пикетах и плюсовых точках:
Пк0: r =166,80 – 167,28 = – 0,48;
Пк1: r = 167,40 – 167,20 = 0,20;
Пк2: r = 168,00 – 167,24 = 0,76;
Пк2+45: r = 168,54 – 168,74 = –0,20;
Пк3: r = 169,20 – 168,96 = 0,24;
Пк4: r = 170,40 – 170,96 = –0,56;
Пк4+63: r = 171,16 – 171,39 = –0,23;
Пк5: r = 171,60- 171,78 = –0,18;
Пк5+37: r = 172,04 – 171,94 = 0,10;
Пк5+75: r =172,50 – 172,65 = –0,15;
Пк6: r = 172,80 – 173,23 = –0,43;
Пк7: r = 174,00 – 172,03 = 1,97.
2.14 Точки нулевых работ
На интервалах, где у рабочих отметок меняется знак, находятся точки нулевых работ. До этих точек вычисляются расстояния от заднего пикета и до переднего пикета по формулам:
l1 = r1 d /(r1+r2); l2 = r2 d /(r1+r2);
Контроль: l1 + l2 = d
где l1 – расстояние от заднего пикета до точки нулевых работ, м; l2 – расстояние от точки нулевых работ до переднего пикета, м; r1 и r2 – рабочие отметки на заднем и переднем пикетах, м d – расстояние между пикетами, м.
В формулах рабочие отметки подставляются без учета знака.
Пример.
Смена знаков у рабочих отметок наблюдается на интервале пк2 и пк2+45.
Тогда расстояние от пикета до точки нулевых работ вычисляется по формуле:
l1 = r1 d /(r1+r2) = 0,76 45 (0,76+0,20) = 35,6 м;
l2 = r2 d /(r1+r2)= 0,20 45 (0,75+0,20) = 9,4 м;
Контроль: 35,6 + 9,4 = 45 м.
На интервале между пк2+45 и пк3 так же наблюдается смена знаков у рабочих отметок и расстояния равны:
l1 = r1 d /(r1+r2)= 0,20 55(0,20 + 0,24) = 25,0;
l2 = r2 d /(r1+r2)= 0,24 55(0,20+0,24) = 30,0;
Контроль: 25,0 +30,0 =55,0 м.
Значения l1, l2 и отметка точки нулевых работ выписываются на профиль над линией условного горизонта.
