Оценка трудоемкости работ
1. Все работы поставленной задачи описывайте подробно и детально. Включайте в описание задачи все работы, имеющие как прямое, так и косвенное отношение. Например, написание отчета, встречи с клиентами, лабораторное тестирование, разработка логотипа имеют прямое отношение к задаче, а самоподготовка по углублению знаний и повышению квалификации, подготовка периодических отчетов о ходе выполнения задачи — косвенное.
2. Используйте прошлый опыт. Прошлый опыт не является стопроцентной гарантией такой же производительности в будущем, но служит определенным ориентиром.
3. Привлеките исполнителя планируемых работ к оценке трудоемкости. Чем лучше человек понимает суть своего задания, тем с большим старанием и ответственностью выполняет его. Старайтесь вовлечь в процесс планирования всех участников проекта, чтобы учесть их замечания и поправки.
Используя прошлый опыт для оценки трудоемкости, старайтесь, чтобы соблюдались условия.
1. Опыт и квалификация исполнителей тех работ примерно соответствуют вашим.
2. Оборудование и оснащение, применяемые тогда, аналогичны тем, что будут использоваться в вашем проекте.
3. Прошлые работы имели примерно ту же продолжительность, что и нынешние.
Что следует учитывать при оценке трудоемкости
Производительность труда зависит от:
- уровня знаний и навыков, т.е. личных способностей выполнять определенную работу;
- опыта аналогичной работы, т.е. степени знакомства с данным видом работы и способности решать типичные проблемы;
- осознания срочности и необходимости данной работы, побуждающее сконцентрироваться на задании, чтобы выполнить его в установленный срок;
- способности быстро переключаться на другие задания, т.е. в случае возникшего простоя немедленно приступить к выполнению следующей задачи, чтобы не терять времени;
культуры организации рабочего места, т.е. удобства расположения инструментов и оснащения, наличия и исправности соответствующего оборудования.
Процесс оценки продолжительности рабочего времени, которое требуется для завершения каждой определенной работы.
Такие оценки обычно делаются членами команды проекта, наиболее близко знакомыми с предметной областью работы.
Процесс носит итерационный характер– точность оценки увеличивается по ходу выполнения проекта.
Особую сложность для оценки представляют уникальные операции.
Методы оценки длительности работ
Экспертная (Expertjudgment) - методDelphi, использование внутренних и внешних консультантов, баз данных
По аналогам (Analogousjudgment) – по аналогии с предыдущими проектами
Количественная (Quantitativelybasedestimation) - по объемам работ и производительности

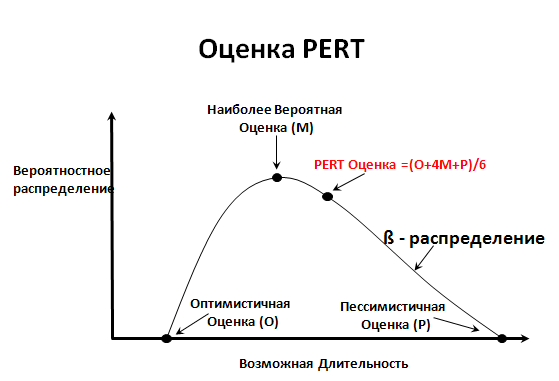

Оценка PERT (PERT estimation) – получение
трех оценок – оптимистичная (O),
наиболее вероятная (M), пессимистическая (P)
Оценка PERT = (P+4M+O)/6

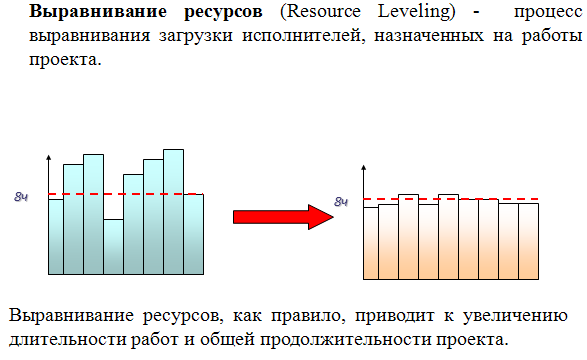

Выравнивание ресурсов
Эффективность использования рабочего времени. Пример.
Эффективность использования рабочего времени — доля общего рабочего времени, израсходованного непосредственно на выполнение задач проекта. Она зависит от:
- количества рабочего времени, затраченного на выполнение других служебных обязанностей, т.е. совещания, решение оперативных вопросов, работу с технической литературой и периодикой;
- количества рабочего времени, использованного в личных интересах, т.е. перерывы на обед и перекур, обустройство рабочего места, ведение личных дел, разговоры с коллегами на нерабочие темы и пр.
Предположим, вам требуется 30 человеко-часов для выполнения задания (если эффективность равна 100% и затраченное на другие назначения время отдельно не учитывается). Допустив, что эффективность вашей работы составит примерно 75% (кпд =0,75), несложно рассчитать, что для выполнения задания потребуется 40 человеко-часов.
Коэффициент доступности -0,75.
Коэффициент эффективности -0,75.
Следует рассчитывать на 97 часов эффективного труда исполнителя. 2080 рабочих часов в год следует разделить на 12 месяцев, а затем умножить на коэффициент эффективности 0,75 и коэффициент доступности 0,75.)
