2.1. Алгоритм расчёта сетевого графика одв
2.1.1. Расчёт производится в 4 этапа.
1 этап – перевод технологических зависимостей τ в расчётные
зависимости τ':

Рис.2.4.
;
;

Расчётная зависимость τ'
Между любой парой взаимозависимых работ вводится одна расчётная зависимость, всегда одного вида «окончание-начало».
Правила её изображения:
τ'=0, стрелка обязательно вертикальная (↑↓).
i
τ'=0.
j
Означает, что последующая работа может начаться сразу после окончания предыдущей работы.
τ'>0 означает, что следующая работа должна начаться через τ' единицу времени после данной, т.е. имеет место перерыв.
i
τ'>0
j (
)
τ'<0 означает, что следующая работа должна начаться за τ' единиц времени до окончания данной (случай совмещения работ).
i
τ'<0
( )
j
2.1.2. На 2-м этапе (прямой ход расчёта) определяются ранние сроки начал и окончаний работ.
Необходимо помнить, что вначале определяются расчётные сроки, а уже потом вносятся коррективы по имеющимся ограничениям, но не наоборот. На 1 этапе вводятся в расчёт ограничения «не ранее».
Обратить внимание – если корректируется раннее окончание работы, то необходимо корректировать и раннее начало этой работы.

Рис.2.5.
Расчётные формулы для определения ранних сроков начал и окончаний работ.

1
к
i
j
n
![]()
Рис.2.6.
![]()

2.1.3. На 3-м этапе (обратный ход расчёта) определяются поздние сроки начал и окончаний работ.
По ходу расчёта расчётные параметры заменяются на сроки ограничений, если не выполняются последние. При изменении, в ходе корректировки позднего начала работы необходимо привести в соответствие позднее окончание данной работы (аналогично ранним срокам).

Рис.2.7.
На 3-м этапе расчёта вводятся в расчёт ограничения «не позднее».

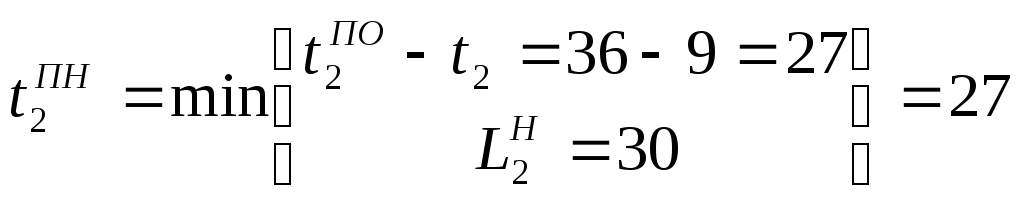

Расчётные формулы для определения поздних сроков начал и окончаний работ.

_____________
*) условие ограничения продолжительности цикла работ от начала работы X до окончания работы i
2.1.4. На 4-м этапе
определяются резервы времени работ:
общие и частные. Общий резерв должен
быть подсчитан по разности сроков и
начал и окончаний. Сохранение тождества
показывает, что коррективы на
и
,
вследствие введения в расчёт ограничений
наtPO
и tПН
, выполнены
верно.
![]()
При определении частного резерва времени работ необходимо помнить, что выбирается минимальное из всех возможных значений этого параметра. При определении частного резерва учитываются ограничения «не позднее», наложенные на работу (Lн , Lo).

Обязательно должно выполняться следующее неравенство:
![]()
2.2. Пример расчёта графика одв

Рис.2.8.
2.2.1. Определение расчётных зависимостей.
![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
![]()
2.2.2. Определение ранних сроков начал и окончаний работ (прямой ход, учитываются ограничения «не ранее»).
![]()

![]()

![]()

![]()

![]()

![]()

![]()

![]()

![]()
![]()

2.2.3. Определение поздних сроков начал и окончаний работ (обратный ход, учитываются ограничения «не позднее»).

2.2.4. Определение резервов времени работ.
r≤R!

![]()
![]()
![]()

![]()
![]()
![]()
![]()
![]()
После проработки методики расчёта сетевых графиков каждому студенту выдаётся индивидуальное задание для расчёта графика ОДВ по приложению 3.
Приложение 1. Задания на построение фрагментов сетевых графиков ПДВ (отработка правил построения) и их расчёт
|
вариант |
Данная работа, её продол-житель-ность в днях (i-j) |
Непос-редс-твенно пред-шест-вую-щие работы (h-i) |
Приме-чание |
вариант |
Данная работа, её продол-житель-ность в днях (i-j) |
Непос-редст-венно пред-шест-вую-щие работы (h-i) |
Приме-чание |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
1 |
А=2 Б=4 В=3 Г=5 Д=4 Е=2 |
- - - А,В Б,В Г,Д |
А,Б,В – исход.раб Е-завер шающая работа |
6 |
Б=4 В=6 Г=4 Д=8 Е=6 Ж=5 |
- - В А, Б Б Г,Д,Е |
Работы, Ж – завер-шающая работа |
|
2 |
А=3 Б=4 В=6 Г=7 Д=3 Е=2 |
- А,В - - Г Б,Д |
А,В,Г – исход.раб Е-завер шающая работа |
7 |
А=3 Б=4 В=7 Г=4 Д=3
|
- А,В - В Б,Г |
А,В - исходные работы Д-завер шающая работа |
|
3 |
А=2 Б=5 В=4 Г=8 Д=4 |
- - А А,Б В,Г |
А, Б- исход.раб Д-завер шающая работа |
8 |
А=5, Е=4 Б=3 В=4 Г=7 Д=3 |
-, Г,Д - Б А А,Б |
А,Б – исход.раб Е-завер шающая работа |
|
4 |
А=3 Б=4 В=6 Г=7 Д=8 Е=2 Ж=3 |
- В - А,В А Б,Г Д,Е |
А, В- исход.раб Ж-завер шающая работа |
9 |
А=2 Б=4 В=2 Г=8 Д=4 Е=5 Ж=2 И=3 |
- - А, Б А Б А В Г,Д.,Е,Ж |
А, Б- исход.раб И-завер шающая работа |
|
5 |
А=4 Б=4 В=5 Г=6 Д=7 Е=6 Ж=2 |
- А Е А А,Е - В,Г,Д |
А, Е- исход.раб Ж-завер шающая работа |
10 |
А=2 Б=4 В=6 Г=4 Д=6 Е=4 И=5 К=4 |
- - - А,Б А,Б Д Г В,Е,И |
А, Б,В- исход.раб К-завер шающая работа |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
11 |
А=5 Б=7 В=8 Г=4 Д=6 Е=4 |
- А А Б,В Б Г,Д |
А- исход.раб Е-завер шающая работа |
18 |
А=5 Б=4 В=3 Г=4 Д=7 Е=2 Ж=8 З=6 И=2 К=4 |
- - - А Б А,В В Г,Д Е Ж,З,И |
А ,Б,В- исход.раб К-завер шающая работа Тнорм=20 (закончить все работы на 20-й день) |
|
12 |
А=3 Б=4 В=5 Г=6 Д=7 Е=5 И=4 К=5 Л=7 |
- А А Б,В - В Г Е,Г Д,И,К |
А и Д- исход.раб Л-завер шающая работа |
19 |
А=7 Б=3 В=8 Г=8 Д=9 Е=10 Ж=4 И=15 З=6 |
- - А А,Б В В,Г Г А,Б Д,Е,Ж,Ф |
А ,Б- исход.раб. После работы И назначен технологич перерыв Ф=5 дней, З-заверш. работа Тнорм=30 (закончить все работы на 30-й день) |
|
13 |
А=4 Б=4 В=4 Г=5 Д=6 Е=7 И=6 К=6 |
- - Б - А В,Д Г,Е,К А |
А,Б,Г- исход.раб И-завер шающая работа |
20 |
А=4 Б=5 В=4 Г=5 Д=3 Е=5 И=4 К=4 |
- А - Б А Д Е В,Г,Е |
Аи В - исход.раб К-завер шающая работа |
|
14 |
А=4 Б=3 В=6 Г=7 Д=4 Е=4 |
- - Б А,В А,В Г,Д |
А,Б- исход.раб Е-завер шающая работа |
21 |
А=5 Б=4 В=3 Г=4 Д=7 Е=2 Ж=8 З=6 К=4 |
- - - А В,Б В,А В,А Г,Д З,Ж,И |
А ,Б,В- исход.раб. После работы Е назначен технологич перерыв И=2 дней, К-заверш. работа |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
15 |
А=2 Б=3 В=2 Г=8 Д=6 Е=2 К=4 |
- А,В - А - В,Д Б,Г,Е |
А,В,Д- исход.раб К-завершающая работа |
22 |
А=4 Б=6 В=4 Г=5 Д=6 Е=6 И=6 |
- - - В Б,В А Г,Д,Е |
А,Б,В- исход.раб И-завершающая работа |
|
16 |
А=3 Б=4 В=4 Г=5 Д=7 Е=6 И=5 К=2 Л=4 |
- А А В А Д Б,Г,Е Е И,К |
А- исход.раб Л-завершающая работа |
23 |
А=7 Б=5 В=7 Г=6 Д=5 Е=6
|
В - - В А,Б Г,Д |
В,Б- исход.раб Е-завершающая работа |
|
17 |
А=10 Б=3 В=2 Д=4 Е=3 К=5 И=3 Л=4 |
- К - К Б,И,Д - В А,Е |
А,В,К- исход.раб Л-завершающая работа |
|
|
|
|
|
24 |
А=8 Б=9 В=7 Г=6 Д=5 Е=4 К=2 |
- А А В В Б,Г Д,Е |
А- исход.раб К-завершающая работа |
30 |
А=2 Б=3 В=4 Г=3 Д=4 Е=6
|
- А А,Г - Г Б,В,Д |
А,Г- исход.раб Е-завершающая работа |
|
25 |
А=5 Б=6 В=4 Г=5 Д=6 Е=7 К=3 |
В В - Б,Е А А Г,Д,Е |
В- исход.раб К-завершающая работа |
31 |
А=6 Б=5 В=6 Г=7 Д=6 Е=4
|
- - А,Б - Б,Г В,Д |
А,Б,Г- исход.раб Е-завершающая работа |
|
26 |
А=5 Б=4 В=5 Г=5 Д=5 Е=2 |
- - А,Б А,Б В,Г |
А,Б-исход.раб После работы Д назначен технол.перерыв 3 дня.Е-заверш. работа |
32 |
А=8 Б=7 В=7 Г=8 Д=6 К=5 |
- - А,Б А,Б В,Г Д |
А,Б- исход.раб После раб.В назначен техн.перерыв 4 дня. К-завер.работата |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
27 |
А=6 Б=7 В=8 Г=6 Д=2 Е=3 И=4 К=6 |
- - - В А Г,Д,И А,Б |
А,Б,В-исход.раб После работы Е назначен технол.перерыв 4 дня.К-заверш. работа |
33 |
А=4 Б=3 В=5 Г=4 Д=6 Е=5
|
- А Б,Д Б,Д А В,Г |
А- исход.раб Е-завершающая работа |
|
28 |
А=4 Б=5 В=4 Г=6 Д=3 Е=4 И=5 |
- А А Б Б В,Д Г,Е |
А- исход.раб И-завершающая работа |
34 |
А=4 Б=2 В=4 Г=3 Д=5 Е=6 И=7 |
- А А,Г - - Г,Д Б,В,Е |
А,Г,Д- исход.раб И-завершающая работа |
|
29 |
А=3 Б=5 В=6 Г=5 Е=4 К=5 |
- - А,Г Б Б В,Е |
А,Б-исход.раб После работы В назначен технол.перерыв 4 дня.К-заверш. работа |
35 |
А=5 Б=5 В=6 Г=5 Д=4 Е=4 |
- А А Б,В,Д - Г |
А,Д-исход.раб После работы Б назначен технол.перерыв 4 дня.Е-заверш. работа |
|
|
|
|
|
36 |
А=4 Б=4 В=5 Г=6 Д=4 Е=2 И=3 К=4 |
- А Б Б Б В В,Г Д,Е,И |
А- исход.раб К-завершающая работа |
|
37 |
А=6 Б=5 В=4 Г=6 Д=6 Е=5 И=4 К=3 |
- - - А В А,Б Д,Е Г,И |
А,Б,В- исход.раб К-завершающая работа |
43 |
А=4 Б=5 В=2 Г=3 Д=4 Е=2 И=4 К=3 Л=4 |
- - А Б,В Б А Г,Д Г,Д Е,И,К |
А,Б- исход.раб Л-завершающая работа |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
38 |
А=2 Б=3 В=4 Г=2 Д=3 Е=4 И=3 К=2 |
- - - А,Б А,Б Г Д В,Е,И |
А,Б,В-исход.раб После работы Д назначен технол.перерыв 3 дня.К-заверш. работа |
44 |
А=5 Б=4 В=1 Г=2 Д=4 Е=5 И=2 К=3 |
- - А Б,В В Г,Д Г,Д И,Е |
А,Б- исход.раб К-завершающая работа |
|
39 |
А=5 Б=4 В=5 Г=6 Д=4 Е=2 И=3 К=4 |
- - - Б Б В В,Г А,Д,Е,И |
А,Б,В- исход.раб К-завершающая работа |
45 |
А=6 Б=5 В=4 Г=6 Д=5 Е=4 И=3
|
- А А Б Б,В Б,В,И Г,Д |
А- исход.раб Е-завершающая работа |
|
40 |
А=5 Б=4 В=3 Г=6 Д=2 Е=3 И=5 К=3 Л=4 М=4 |
- - - А,Б Б Б В,Д,Е И Г,И К,Л |
А,Б,В- исход.раб М-завершающая работа |
46 |
А=4 Б=4 В=3 Г=5 Д=4 Е=4 И=3 К=3 Л=3
|
- - А А В,Г Д В Б,В И,К,Е |
А,Б- исход.раб А-завершающая работа |
|
41 |
А=2 Б=3 В=4 Г=3 Д=4 Е=5 И=6 К=4 |
- А А Б Г В,Д В,Д Е,И |
А- исход.раб К-завершающая работа |
47 |
А=2 Б=2 В=3 Г=5 Д=4 Е=3 И=2 К=3 Л=4 М=4 |
- - А А Б,В,Г Б Г Д Д,Е И,К,Л |
А,Б- исход.раб М-завершающая работа |
|
42 |
А=5 Б=4 В=5 Г=3 Д=6 Е=3 И=2 |
- А А Б Б Д В,Г,Е |
А- исход.раб И-завершающая работа |
48 |
А=6 Б=7 В=4 Г=3 Д=5 Е=4 И=2 |
- - А А В,Г Б,В Д,Е |
А,Б- исход.раб И-завершающая работа |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
49 |
А=4 Б=4 В=5 Г=3 Д=2 К=1 И=2 Л=4 |
- А А В,И Г Д,Г - Б,В,И,К |
А,И- исход.раб Л-завершающая работа |
55 |
А=6 Б=7 В=6 Г=5 Д=6 Е=4 И=5 К=6 |
- А А В Б,В Б Д,Г Е,И |
А- исход.раб К-завершающая работа |
|
50 |
А=3 Б=5 В=4 Г=1 Д=2 Е=2 И=3 К=4 Л=6 |
- - А А Б,В Б В,Г Д,Е И,К |
А,Б- исход.раб Л-завершающая работа |
56 |
А=3 Б=2 В=6 Г=4 Д=3 Е=2 И=4 К=3 Л=2 |
- - - А,Б Б,В В Г Г,Д Е,И,К |
А,Б,В- исход.раб Л-завершающая работа |
|
51 |
А=3 Б=6 В=5 Г=2 Д=4 Е=2 И=3 К=5 |
- - А А А,Б,Г В А Д,Е,И |
А,Б- исход.раб К-завершающая работа |
57 |
А=4 Б=3 В=4 Г=3 Д=2 Е=4 И=3 К=5 |
- - А Д,Б Б В,Г В,Г,Д Е,И |
А,Б- исход.раб К-завершающая работа |
|
52 |
А=3 Б=4 В=3 Г=2 Д=4 Е=5 И=4 К=3 Л=5 М=3 Н=2 |
- - А Б,В А Д Д Д,Г Е И,Е К,Л,М |
А,Б- исход.раб Н-завершающая работа |
58 |
А=5 Б=4 В=3 Г=4 Д=2 Е=4 И=3 К=1 Л=5 М=4
|
- - А А В В Г,Д Е,И Б,И К,Л |
А,Б- исход.раб М-завершающая работа |
|
1 |
2 |
3 |
4 |
1 |
2 |
3 |
4 |
|
53 |
А=4 Б=5 В=3 Г=4 Д=2 Е=4 И=3 К=2 Л=3 М=4 |
- А А А Г Б Б,В,Г Д Д Е,И,К,Л |
А- исход.раб И-завершающая работа |
59 |
А=6 Б=5 В=4 Г=3 Д=6 Е=5 И=1 К=2 Л=4 М=3 |
- - - Б Б,В Г,Д А А,Б И,К Е,Л |
А,Б,В- исход.раб М-завершающая работа |
|
54 |
А=4 Б=3 В=4 Г=5 Д=4 Е=3 И=2 К=3 Л=1 |
- - - Б Б В,Д В,Д А,Г,Е И,К |
А,Б,В- исход.раб Л-завершающая работа |
60 |
А=4 Б=3 В=2 Г=1 Д=4 Е=5 И=6 К=3 Л=2 |
- - Б А,Б А Г,Д,В Д В Е,И,К |
А,Б- исход.раб Л-завершающая работа |
Приложение 2
ЗАДАНИЯ
на укрупнение сетевых графиков ПДВ
