Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
госы / Билет №10 / Вопрос №1.docx
Скачиваний:
83
Добавлен:
11.02.2015
Размер:
167.93 Кб
Скачать
    1. Технология и организация производства работ

Производственный процесс кирпичной кладки состоит из основных (подача и раскладка кирпича, подача, расстилание и разравнивание раствора, укладка кирпича в дело) и вспомогательных (установка порядовок, натягивание и перестановка причалки, околка кирпича, проверка кладки, перелопачивание раствора) рабочих операций. Параллельно с кладкой выполняются процессы по устройству и перестановке лесов и подмостей, монтажу сборных железобетонных конструкций.

Кладка наружных и внутренних стен здания выполняется, как правило, одновременно. При необходимости в местах сопряжений стен оставляются наклонные (убежные) или вертикальные штрабы (рис. 5).

Возведение зданий и сооружений полностью из кирпича практически не ведется. Конструкции, работающие на любые усилия, кроме сжатия, заменяются железобетонными сборными или монолитными. Таким образом, одновременно комплексно должны выполняться совершенно разнородные по возведению, исполнителям, степени механизации и т. д. процессы.

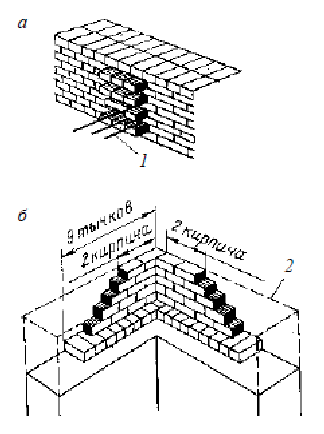

Рис. 5. Сопряжение стен с устройством штраб:

а – вертикальной в месте примыкания будущей стены;

б – убежной (ступенчатой) в местах сопряжения двух стен под углом:

1 – выпуски арматуры;

2 – контур будущей кладки.

Кроме того, сам процесс ведения кирпичной кладки состоит из сугубо ручного и хорошо механизированного труда, такого как подача материалов и перестановка подмостей.

Поэтому главной проблемой при возведении зданий из кирпича является эффективная организация работы всех участников во времени и пространстве.

По требованиям техники безопасности на одном и том же участке работ (захватке) должны быть исполнители только одного вида работ – каменщики или монтажники, бетонщики, плотники и т. п.

В зависимости от последовательности выполнения отдельных процессов здания могут возводиться раздельным, совмещенным или комбинированным методами.

При раздельном методе все работы ведут последовательно: сначала возводят внутренние конструкции каркаса на всю высоту, затем выкладывают все наружные стены, и после этого выполняют отделочные работы. Метод позволяет широким фронтом вести отдельные работы, создает условия для сокращения продолжительности этих работ, но их последовательное выполнение без совмещения приводит к удлинению общего срока возведения здания.

Совмещенный метод обеспечивает параллельное выполнение монтажных и каменных работ на соседних захватках; при определенных условиях допустимо начинать отделочные работы на нижних этажах здания. Метод позволяет значительно сократить срок строительства при оптимальном совмещении монтажа и кладки.

При комбинированном методе возможны монтаж каркаса на 2–3 этажа (высота колонн на 2–3 этажа), затем выполнение кладки до этого уровня, далее продолжение работ в той же последовательности.

Ведущим процессом при возведении каркасов многоэтажных зданий с наружными кирпичными стенами является установка сборных конструкций каркаса в проектное положение. Ритму выполнения этого процесса должны быть подчинены все сопутствующие процессы, включая каменную кладку.

В зданиях с кирпичными наружными, внутренними стенами и перегородками при незначительном количестве монтажных работ (перемычки, отдельные сборные элементы, панели перекрытия) ведущим процессом является кирпичная кладка.

При возведении одно-, двухэтажных зданий со стенами из кирпича и сборными железобетонными конструкциями перекрытий, лестничных маршей и площадок и т. п. ведущими процессами являются кладка стен и устройство междуэтажных перекрытий, осуществляемые раздельно как самостоятельные процессы. Монтаж остальных сборных конструктивных элементов ведется в процессе кирпичной кладки (укладка перемычек, лестничных маршей и площадок) или одновременно с монтажом перекрытий. Выполнение этих двух основных процессов диктует ритм (срок выполнения) вспомогательных работ по устройству и перестановке подмостей и подаче материалов.

Возведение кирпичных зданий осуществляется поточным методом по захватно-ярусной системе, предусматривающей деление здания на несколько одинаковых по трудоемкости захваток: одно-, двух- и трех- захватной системе, в основу которой положены следующие принципы:

• разделение комплексного процесса кладки на составляющие процессы с собственными специализированными звеньями;

• последовательное по захваткам и ярусам выполнение процессов специализированными звеньями постоянного состава в одинаковом темпе;

• переход звеньев с захватки на захватку через равные промежутки времени, называемые шагом потока;

• обязательная увязка продолжительности монтажа и каменной кладки на захватке.

Число захваток устанавливается равным или кратным числу ведущих процессов.

Оптимальная организация работ предусматривает:

• ведущий процесс – выполнение кирпичной кладки в первую смену; перестановка подмостей, подача материалов, сопутствующие работы – во вторую смену; монтаж – в третью;

• продолжительность работ на захватке, зависящую от трудоемкости крановых процессов при загрузке крана в 2–3 смены;

• подсчет численного состава каменщиков делением итоговыхтрудозатрат по кладке на принятую продолжительность работ.

Двухзахватная система ускоряет производство работ по сравнению с трехзахватной в 1,5 раза и более экономически эффективна. При двухзахватной системе бригада в 22–26 человек возводит этаж здания за 12 дней при работе в две смены. При работе в три смены бригада в 40–46 человек выполняет тот же комплекс работ за 6 дней.

Основная особенность возведения многоэтажных зданий с кирпичными стенами состоит в сочетании выполнения монтажных и каменных работ. Оба эти процесса неразрывно связаны и могут выполняться параллельно либо с интервалом во времени.

Специфика этих работ в том, что их выполнение связано с соблюдением необходимых технологических перерывов. Монтаж очередного этажа каркасного здания разрешается производить только после достижения бетоном в стыках, узлах и швах перекрытий не менее 70 % проектной прочности. Внешняя нагрузка на кладку возможна только после набора ею 50 % проектной прочности.

Процесс возведения кирпичного здания обычно осуществляет комплексная бригада. Количественный и квалификационный состав бригады определяется в зависимости от фронта работ, сроков строительства, принятых методов производства работ, производительности рабочих и машин.

Комплексная бригада состоит из звеньев монтажников, каменщиков, плотников, такелажников, транспортных рабочих. Ведущим в бригаде является звено монтажников или каменщиков, состав звеньев других специальностей комплектуется с учетом обеспечения ими нормальной работы ведущего звена. Количественный состав комплексной бригады может изменяться в зависимости от конструктивных особенностей здания от 20 до 40 человек.

Число делянок и их размеры устанавливают в зависимости от трудоемкости кладки и сменной выработки звеньев. При стенах с простой кладкой в два кирпича для звена «двойка» длина делянки составит 12–7 м, для звена «тройка» –19–5 м и для звена «пятерка» –24–0 м.

Оптимальный для работы уровень кладки 60–0 см, производительность труда падает до 50 % при нулевом уровне и высотах 1,1–,2 м, поэтому именно в этих пределах и назначается высота яруса. При высоте этажа до 2,8 м и толщине стен до двух кирпичей допускается высота яруса до 1,5 м, т. е. на этаже два яруса по высоте; при большей толщине стен и высотах более 3 м принимаются три яруса. Кладка выполняется с многорядной или однорядной перевязкой швов, узкие простенки и столбы выкладываются по четырехрядной системе перевязки.

Кладка первого яруса каменщиками выполняется с земли или междуэтажного перекрытия, второго и третьего – с подмостей, раздвижных или устанавливаемых в два яруса; при кладке свыше 4 м обычно используются трубчатые леса.

Соседние файлы в папке Билет №10
