1.4.3. Необходимая продолжительность «окна»

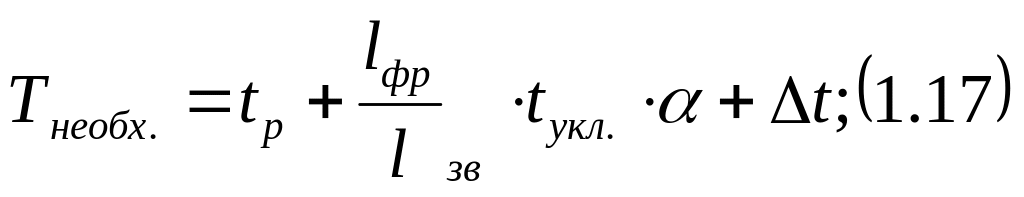

Во всех случаях необходимая продолжительность «окна» равна:
Где: tр. – время, необходимое на разворот работ перед укладкой пути путеукладочным краном, мин;
lфр = l0т – фронт работ в «окно», м;
tукл – время укладки одного звена, мин.(на дер. шп. – 1,7 мин.; на ж/б шп. – 2,2 мин.);
lзв – длина звена путевой решетки, 25,0 м;
t – время свертывания работ и открытие перегона, равное 60 мин.;
- коэффициент увеличения технически обоснованных норм для условий действующих железных дорог.
Где: Т – время рабочего дня, мин.;
t1 , t 2, t3 – время соответственно на переходы в рабочей зоне, отдых и пропуск поездов по участку работ.
В технологических процессах tр, tукл и t обычно имеют резерв времени или различные значения в зависимости от конкрктных условий; - определяется по формуле 1.18, используя 17, 18.
Для расчетов, в соответствии с исходными данными вариантов курсового проекта, по технологическому процессу № 22 на асбестовом балласте можно принять tр. = 32 мин; tукл = 1,7мин; t = 60 мин; = 1,1 – для основных работ в “окно”.
Так как в условиях высокой грузонапряженности, достаточного интервала времени для производства путевых работ в графике движения поездов практически не бывает, расчеты по определению возможной продолжительности “окна” Твозм. В курсовом проекте не производится.
1.4.4. Оптимальная продолжительность «окна»

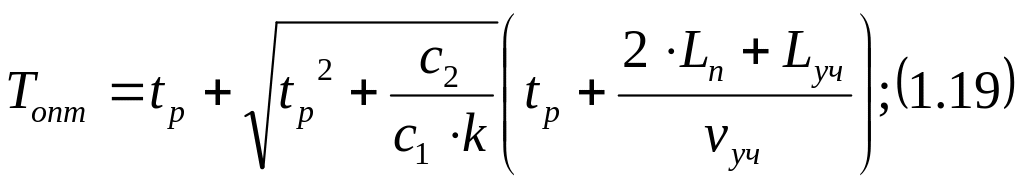

Оптимальная продолжительность «окна» обусловлена снятием с графика движения N-го количества пар поездов в связи с необходимостью производства ремонтов пути. Величина «окна» при этом рассчитывается по формуле 14, 16:
Где: tр. – время развертывания работ, включая время на оформление на закрытие и открытие перегона (можно принять tр. = 1,54 часа);
с1 – стоимость поездо-часа графиковых поездов, определяется по формулам:
при тепловозной тяге - с1 = 96,052 + 0,0031 Q (1.20);
при электрической тяге - с1 = 73,612 + 0,0023 Q (1.21);
где: Q – вес поезда брутто, т (берется из задания).
с2 – стоимость поездо-часа комплекта хозяйственных поездов, руб/ч принимается по табл. №1.18
Таблица 1.18
Вид ремонта
|
с2, руб/ч |
Усиленный капитальный (капитальный) ремонт пути с укладкой ж/б шпал и применение машины ВПО |
1309 |
То же без ВПО |
1045 |
Усиленный капитальный (капитальный) ремонт пути с укладкой деревянных шпал и применение машины ВПО |
1265 |
То же без ВПО |
1001 |
Усиленный средний (средний) с применением машины ВПО |
561 |
То же без ВПО |
924 |

Коэффициент К, зависящий от плотности движения поездов для двухпутного участка равен:
Где: Jmin – минимальный интервал попутного следования (интервал между поездами); можно принять 6 – 15 мин (0,10 – 0,25 часа).

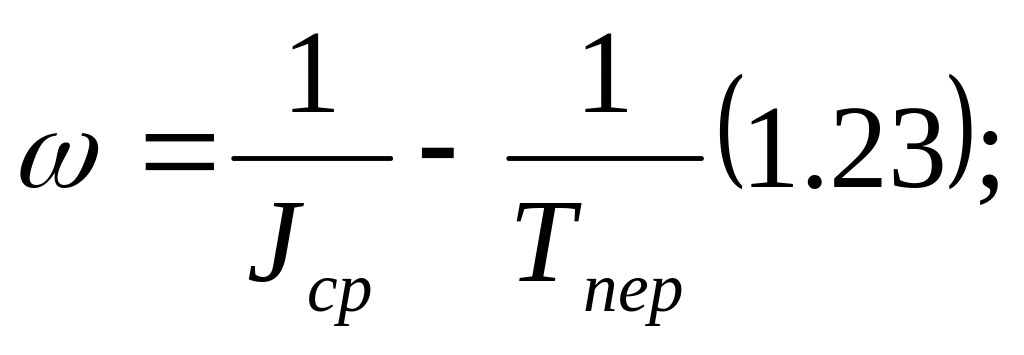

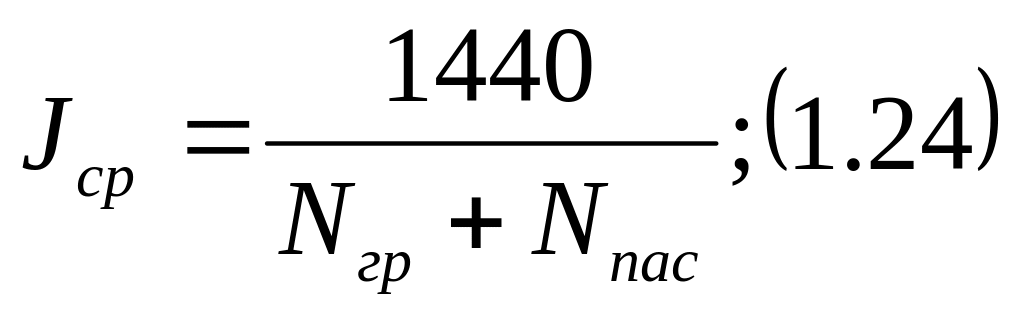

Где: Jср – средний интервал между поездами при среднем количестве поездов в 1 час одного направления для нормального движения определяется:

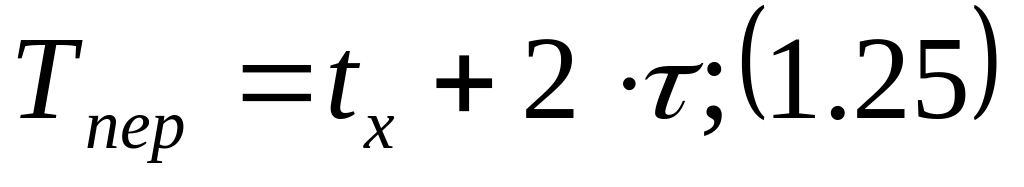

Период пары поездов (Тпер) при однопутном графике движения поездов на закрытом перегоне включает в себя время хода поезда по одному из путей туда и обратно с учетом интервала скрещения поездов по ограничивающим станциям, т.е. при двухпутном перегоне и непакетном графике:
При пакетном графике Тпер = Jср. При автоблокировке и числе пар поездов 40 и более можно принять Тпер = 36 мин (0,6 часа).
Количество грузовых поездов и пассажирских (Nгр +Nпас) определяется согласно исходным данным для заданной дистанции, на которой ведется ремонт пути. Вес поездов задан. При этом число пассажирских поездов составляет 20% от общего их количества, которое определяется из выражения:
Где: Т0 – заданная грузонапряженность для соответствующего направления в т/км брутто в год.
Подставив численные значения N, Jср и Тпер (в часах), а также в формулу (1.22) получим величину коэффициента К, используемую в формуле (1.19).
Скорость движения хозяйственных поездов от базы до ремонтируемых участков принимается уч = 40 км/ч. Расстояние от базы до начала ремонтируемого перегона Lпер и длина ремонтируемого участка Lуч выбирается по схеме 1.1 в табл.1.19.
Таблица 1.19
Для дистанции пути (ПЧ) |
Длина ремонтируемого участка, Lуч |
Расстояние от базы до начала ремонтируемого перегона, Lпер |
ПЧ-1 |
Lуч = ℓ1 (Д – А) |
Lпер = ℓ2 (А – В) |
ПЧ-2 |
Lуч = ℓ2 (А – К) |
Lпер = ℓ2 (А – С) |
ПЧ-3 |
Lуч = ℓ3 (В – Е) |
Lпер = ℓ5 (А – В) |
ПЧ-4 |
Lуч = ℓ4 (Ж – С) |
Lпер = ℓ5 (С – В) |
ПЧ-5 |
Lуч = ℓ5 (Л – С) |
Lпер = ℓ8 (А – С) |
Найдя все необходимые значения и подставив их в формулу (1.19) определяется оптимальная продолжительность «окна» Топт (в часах).

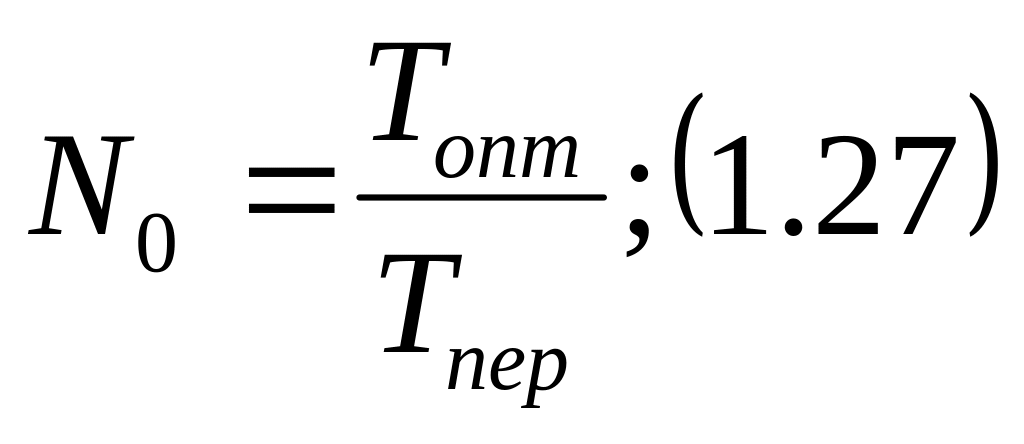

Пропускная способность N0 (пар поездов) в период Топт будет равна:
Например, при Топт = 5 часов и Тпер = 36 мин N0 = 5 ∙ 60 ׃ 36 = 8,3 ≈ 8 пар поездов.
