- •Сравнение вариантов проектных решений при строительстве и реконструкции искусственных сооружений
- •Основные положения и показатели оценки эффективности вариантов – методика сравнения вариантов.
- •Определение стоимостных показателей
- •Расчёт сметной стоимости строительства варианта
- •Форма расчёта сметной стоимости конкурирующих вариантов по структуре (группе затрат)
- •Расходы на текущее содержание и капитальный ремонт
- •Определение объёмов работ.
- •Расход металла на стальные пролётные строения
- •Сравнение вариантов, сооружаемых в один этап.
- •Сравнение вариантов, сооружаемых в два этапа.
- •Сравнение вариантов при реконструкции.
- •Общие требования по представлению итоговых результатов сравнения.
- •Пояснения к выполнению индивидуального задания по сравнению вариантов проектных решений
- •Работы с тяжёлыми и вредными условиями труда.
- •Работы с особо тяжёлыми и особо вредными условиями труда
- •Районные коэффициенты к заработной плате работников
- •Содержание
- •127994, Москва, а-55, ул. Образцова,15. Типография мииТа
Расчёт сметной стоимости строительства варианта
по укрупнённым показателям
№ п/п |
Наименование СМР по конструктивным элементам |
Единица измерения |
Кол-во (объём работ) |
Сметная стоимость в тыс. руб. |
|
Единицы измерения (укрупнён-ный показа-тель) |
Всего |
||||
1
2
3 |
Фундаменты - - и т. д. Опоры - - и т. д. Пролётные строения - - и т. д.
|
|
|
|
|
|
Всего по варианту в ценах 2000 г. |
- |
- |
- |
|
|
Всего по варианту в текущих ценах |
- |
- |
- |
|
16
Примечание: По тоннелям выделяют следующие конструктивные элементы:
выработки
обделки
вспомогательные тоннельные сооружения.
Таблица 2.3
Форма расчёта сметной стоимости конкурирующих вариантов по структуре (группе затрат)
№ п/п |
Наименование показателей |
Опоры (включая фундаменты) |
Пролётные строения |
Итого |
||
Метал-лические |
Железо- бетон. |
Стале-бетон. |
||||
1
|
Вариант 1 Сметная стоимость (Ссм), в т. ч. - прямые затраты (ПЗ), из них оплата труда рабочих (ФОТ) - накладные расходы (НР) - сметная прибыль (Псм) |
|
|
|
|
|
2
|
Вариант 2 Сметная стоимость (Ссм), в т. ч. - прямые затраты (ПЗ), из них оплата труда рабочих (ФОТ) - накладные расходы (НР) - сметная прибыль (Псм) |
|
|
|
|
|
Примечание:
При использовании укрупнённых показателей сметной стоимости в них учтены накладные расходы и сметная прибыль. Абсолютный размер накладных расходов (НР) и сметной прибыли (Псм) рассчитывается от фонда оплаты труда рабочих в составе ПЗ (ФОТ) через нормативы накладных расходов и сметной прибыли:
;
(2.4)

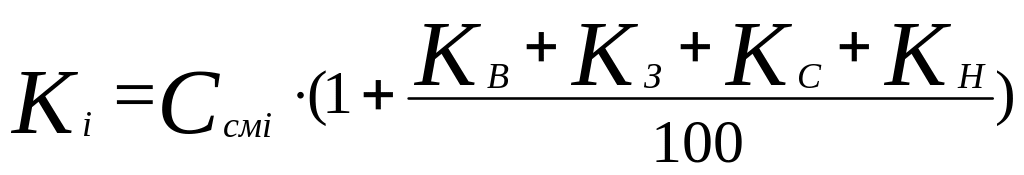

, где
(2.5)
17
Н – норма накладных расходов, в процентах от ФОТ на отдельные виды СМР [3]. Для мостов и труб Н=109% , для тоннелей и метрополитенов Н=108%;
65 – общеотраслевой норматив сметной прибыли, в процентах от ФОТ [4] [5];
2) Прямые затраты определяются по формуле:
.

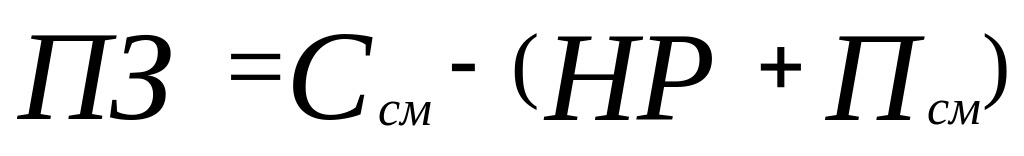

(2.6)
3) Оплата труда рабочих в составе ПЗ и трудоёмкость работ определяется по сборникам единичных расценок ЕР на строительные, монтажные, специальные строительные и ремонтно-строительные работы (федеральные единичные расценки – ФЕРы*, территориальные единичные расценки – ТЕРы, отраслевые единичные расценки – ОЕРы, которые разработаны на основе государственных элементных сметных норм – ГЭСН, в связи с переходом в России на новую сметно-нормативную базу ценообразования в строительстве. В сборнике ГЭСН-2001-30 Мосты и трубы содержатся нормы на работы по строительству автомобильных и железнодорожных мостов, путепроводов, подпорных стен, водопропускных труб и других ИССО, а также работы при реконструкции и капитальном ремонте этих сооружений). В сборнике ГЭСН-2001-29. Тоннели и метрополитены – нормы по строительству метрополитенов, железнодорожных, автодорожных, гидротехнических и других тоннелей, сооружаемых открытым и закрытым способами. Указанные показатели отражаются в табл. 2.4.
- При дипломном проектировании могут потребоваться следующие сборники ФЕР: Сборник №1 – Земляные работы; сборник №2 – Горновскрышные работы; сборник №3 – Буровзрывные работы; сборник №4 – Скважины; сборник№5 – Свайные работы. Закрепление грунтов. Опускные колодцы; сборник №6 – Бетонные и железобетонные конструкции монолитные; сборник №7 – Бетонные и железобетонные конструкции сборные; сборник №8 – Конструкции из кирпича и блоков; сборник №9 – Строительные металлические конструкции; сборник №10 – Деревянные конструкции; сборник №13 – Защита строительных конструкций и оборудования от коррозии; сборник №15 – Отделочные работы; сборник №21 – Временные сборно-разборные здания и сооружения; сборник №26 – Теплоизоляционные работы; сборник №29 – Тоннели и метрополитены; сборник №30 – Мосты и трубы; сборник №35 – Горнопроходческие работы; сборник №41 – Гидроизоляционные работы в гидротехнических сооружениях; сборник №42 – Берегоукрепительные работы; сборник №46 – Работы по реконструкции зданий и сооружений; сборники ФЕРр: сборник №51 – Земляные работы; сборник №52 – Фундаменты; сборник №62 – Малярные работы; сборник №68 – Благоустройство; сборник №69 – Прочие ремонтно-строительные работы.
18
Таблица 2.4.
Трудоёмкость и оплата труда рабочих при строительстве варианта искусственного сооружения
Обоснова-ние (сборники ЕР) |
Наименование работ |
Едини-ца изм. |
Кол-во |
Нормативная трудоёмкость работ, чел-час. |
Оплата труда рабочих-строителей и машинистов, руб |
||
на ед. изм. |
всего |
на ед. изм. |
всего |
||||
|
|
|
|
|
|
|
|
МДС 83-1.99 |
Районный коэффициент |
- |
- |
- |
- |
- |
|
- |
Итого по варианту |
- |
- |
- |
|
- |
ФОТ |
Примечание:
Нормативная трудоёмкость работ в ПЗ ( ) складывается из затрат труда рабочих-строителей (
)
и затрат труда рабочих-машинистов (
).
приведена в сборниках ЕР. Нормативная
трудоёмкость рабочих-машинистов,
занятых управлением машинами (
),
определяется через оплату труда
машинистов (приведена в сборниках ЕР)
путём умножения её на коэффициент 0,076
для механизированных земляных работ
и на 0,068 для всех остальных видов СМР.При отсутствии в сборниках ЕР норм на демонтаж конструкций используют соответствующие сборники на их монтаж с применением к нормам затрат труда рабочих-строителей и машинистов следующих коэффициентов:
при демонтаже деревянных, бетонных и железобетонных конструкций – 0,8;
при демонтаже металлических конструкций – 0,6 (к затратам труда машинистов – 0,7);
При работах в сложных производственных условиях (реконструкция, техническое перевооружение, капитальный ремонт, усиление) к нормам затрат труда и оплаты труда применяется коэффициент 1,15 (ГЭСН-2001-30).
При производстве работ в условиях, приближенных к Москве и Московской области возможно применение нормативной базы сборников Московских территориальных сметных нормативов – МТСН 81-98.
При отсутствии данных трудоёмкость работ возможно определить по
19
дневной выработке, а оплату труда – через трудоёмкость работ и часовые тарифные ставки (в ФЕР-2001 по базовому району (Московская область) учтены следующие часовые тарифные ставки:
I разряд – 7,19 руб/чел-час;
II разряд – 7,80 ----//---- ;
III разряд – 8,53 ---//--- ;
IV разряд – 9,62 ---//--- ;
V разряд – 11,08 ---//--- ;
VI разряд – 12,91 --//-- .
На работах с тяжёлыми и вредными условиями труда часовые тарифные ставки повышаются до 12%, на работах с особо тяжёлыми и особо вредными условиями – до 24%. Перечень этих работ приведен в приложении 1. Для машинистов VI разряда, занятых управлением мощными и особо сложными машинами и механизмами часовые ставки установлены в диапазоне 16,88 – 20,83 руб/чел-час).
6. При определении размера средств на оплату труда рабочих (ФОТ) необходимо учитывать районные коэффициенты к заработной плате ( ), которые установлены по регионам Российской Федерации (приложение 2).
В
капитальные
вложения
по сравниваемым вариантам (
)
помимо сметной стоимости СМР, определённой
по укрупнённым показателям, включают
также затраты на временные титульные
здания и сооружения, дополнительные
затраты на производство работ в зимнее
время, страховые взносы и резерв на
непредвиденные работы:
,
где (2.7)
-
норматив на титульные временные здания
и сооружения, в процентах от сметной
стоимости СМР (ГСН 81-05-01-2001). Для тоннелей
и метрополитенов
=6,0%;
для железнодорожных и автодорожных
мостов длиной более 50 м и путепроводов
=10,1%;
для городских мостов и путепроводов
=6,0%
(в местах постоянной дислокации
мостостроительных организаций
=4,2%);
-
норматив дополнительных затрат на
производство строительно-монтажных
работ в зимнее время, в процентах от
сметной стоимости СМР (ГСН 81-05-02-2001).
Продолжительность зимнего периода
учитывается поправочным коэффициентом;
выписка из ГСН приведена в приложении
3;
20
-
страховые взносы в соответствии с
Постановлением Правительства Российской
Федерации №420 от 31.05.2000г. в процентах от
сметной стоимости СМР. Суммарный размер
отчислений на добровольное страхование
строительных рисков составляет 2%, а
страхование работников от несчастных
случаев и болезней, медицинское
страхование – 1%, т. е.
=3%;
-
норматив резерва на непредвиденные
работы, в процентах от сметной стоимости
СМР (СНиП 1.02.01-91); для сооружений, возводимых
по индивидуальным проектам
=2%.
Годовые
эксплуатационные (текущие) расходы (
)
складываются из расходов по текущему
содержанию и ремонту (
)
и отчислений на капитальный ремонт (
)
и реновацию (
):
.
(2.8)
Расходы по текущему содержанию и капитальному ремонту определяются в соответствии с приказом МПС №12Ц от 16.08.94г. [14] в следующих размерах (табл. 2.5):
Таблица 2.5
