- •Сравнение вариантов проектных решений при строительстве и реконструкции искусственных сооружений
- •Основные положения и показатели оценки эффективности вариантов – методика сравнения вариантов.
- •Определение стоимостных показателей
- •Расчёт сметной стоимости строительства варианта
- •Форма расчёта сметной стоимости конкурирующих вариантов по структуре (группе затрат)
- •Расходы на текущее содержание и капитальный ремонт
- •Определение объёмов работ.
- •Расход металла на стальные пролётные строения
- •Сравнение вариантов, сооружаемых в один этап.
- •Сравнение вариантов, сооружаемых в два этапа.
- •Сравнение вариантов при реконструкции.
- •Общие требования по представлению итоговых результатов сравнения.
- •Пояснения к выполнению индивидуального задания по сравнению вариантов проектных решений
- •Работы с тяжёлыми и вредными условиями труда.
- •Работы с особо тяжёлыми и особо вредными условиями труда
- •Районные коэффициенты к заработной плате работников
- •Содержание
- •127994, Москва, а-55, ул. Образцова,15. Типография мииТа
МОСКОВСКИЙ ГОСУДАРСТВЕННЫЙ УНИВЕРСИТЕТ
ПУТЕЙ СООБЩЕНИЯ (МИИТ)
Кафедра экономики строительного производства
Т. М. Муджири, В. В. Соловьёв
Сравнение вариантов проектных решений
при строительстве и реконструкции
искусственных сооружений
Методические указания к практическим занятиям и дипломному
проектированию.
Москва – 2005
МОСКОВСКИЙ ГОСУДАРСТВЕННЫЙ УНИВЕРСИТЕТ
ПУТЕЙ СООБЩЕНИЯ (МИИТ)
Кафедра экономики строительного производства
Т. М. Муджири, В. В. Соловьёв
Утверждено
редакционно-издательским
советом университета
Сравнение вариантов проектных решений
при строительстве и реконструкции
искусственных сооружений
Методические указания к практическим занятиям и дипломному проектированию для студентов специальности «Экономика и управление на предприятии (строительство)» и «Мосты и транспортные тоннели»
Москва – 2005
УДК 69.003
М 90
Муджири Т. М., Соловьёв В. В. Сравнение вариантов проектных решений
при строительстве и реконструкции искусственных сооружений: Методические указания. – М.: МИИТ, 2005, - 48 с.
Рассмотрены основные положения по технико-экономическому сравнению вариантов проектно-технологических решений при строительстве новых и реконструкции существующих искусственных сооружений на железных и автомобильных дорогах. Даны пояснения по оформлению итоговых результатов сравнения в дипломном и курсовом проекте. Приведены необходимые сведения из действующей нормативной базы строительства.
© Московский Государственный Университет путей сообщения (МИИТ), 2005
Предисловие
Настоящие методические указания предназначены для использования на практических занятиях и дипломном проектировании студентами специальности 060811 «Экономика и управление на предприятии (строительство)», 291100 «Мосты и транспортные тоннели» в МИИТе и других вузах страны, готовящих инженеров соответствующей специальности.
Методические указания разработаны в соответствии с утверждёнными учебными программами и призваны облегчить работу студентов при изучении ими соответствующих разделов дисциплины по экономике строительства (ж. д.) объектов, помочь спланировать работу на практических занятиях и при разработке ими дипломных проектов.
Методические указания учитывают особенности специальностей при подготовке специалистов и ориентируют студентов на применение прогрессивных конструктивных решений, современной организации и технологии строительства, действующей в отрасли методики оценки инвестиционных проектов, использование расчётов на ПЭВМ.
3
Сравнение вариантов проектных решений при строительстве и реконструкции искусственных сооружений
Основные положения и показатели оценки эффективности вариантов – методика сравнения вариантов.
Под проектным решением понимается инвестиционный проект, направленный на создание (строительство, реконструкция) и последующее функционирование новых или существующих производственных фондов для достижения поставленных в проекте целей (получение прибыли, решение строительных задач, обеспечения экологической безопасности и др.). Инвестиции представляют долгосрочные финансовые вложения государственного или частного капитала в реализацию конкретного проекта производственного, коммерческого, социального, научного, культурного и др. назначения. Они выступают в виде денежных, имущественных, интеллектуальных ценностей. В рыночной экономике это денежные средства, банковские депозитные вклады, ценные бумаги (акции, облигации, векселя и др.), движимое и недвижимое имущество (активные основные фонды – машины, механизмы, оборудование; здания, сооружения), земельные участки, права пользования природными ресурсами, интеллектуальная собственность (авторские права на открытия, изобретения, научные труды, «ноу-хау» и др.) [1]. В капитальном строительстве инвестиции представляют собой капитальные вложения, т.е. денежные средства, вкладываемые в реализацию выбранного инвестиционного проекта. В качестве искусственных сооружений рассматриваются автомобильные и железнодорожные мосты, путепроводы, виадуки, эстакады, транспортные тоннели.
При проектировании искусственных сооружений необходимо соблюдать принцип вариантного проектирования.
В основу сравнения вариантов положены основные положения и показатели эффективности инвестиционных проектов, изложенные в «Методических рекомендациях по оценке инвестиционных проектов на железнодорожном транспорте» [2], разработанные МИИТом и ВНИИЖТом и утверждённые МПС Российской Федерации в качестве отраслевых в 1998 году. При оценке эффективности инвестиционных проектов необходимо обеспечить сопоставимость сравниваемых вариантов по методам исчисления натуральных и стоимостных показателей, по применяемой нормативно-информационной базе, по условиям расчёта показателей эффективности. Оценка показателей осуществляется в пределах расчётного периода, продолжительность которого (горизонт расчёта) определяется сроком службы рассматриваемых вариантов, с учётом точности технико-экономической информации на перспективные годы, срока достижения намечаемой прибыли, продолжительности строительства, других требований инвесторов. При этом расчётный период разбивается на определённое количество шагов. Для дорогостоящих мероприятий с длительными сроками службы объектов, в качестве расчётного шага принимается год. С учётом
4
надёжности прогноза показателей горизонт расчёта ограничивается в 15 лет. При сравнении вариантов допускается включение в расчёт только различающихся по вариантам элементов показателей. Соизмерение разновременных показателей осуществляется путём их приведения к начальному периоду сравнения (момент времени t=0 – год окончания строительства или начала эксплуатации объекта) (рис. 1.1).
Рис.

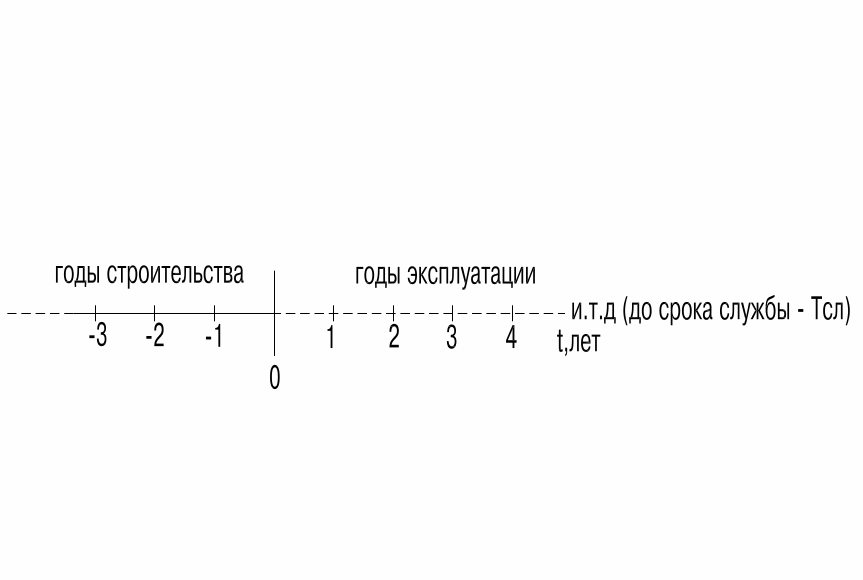

1.1 Графическое отображение моментов
времени t
горизонта расчёта
Т (t=0,1,2,…;Т)
Приведение
разновременных показателей осуществляется
с помощью нормы дисконта Е или нормы
дохода на капитал через коэффициент
приведения
,

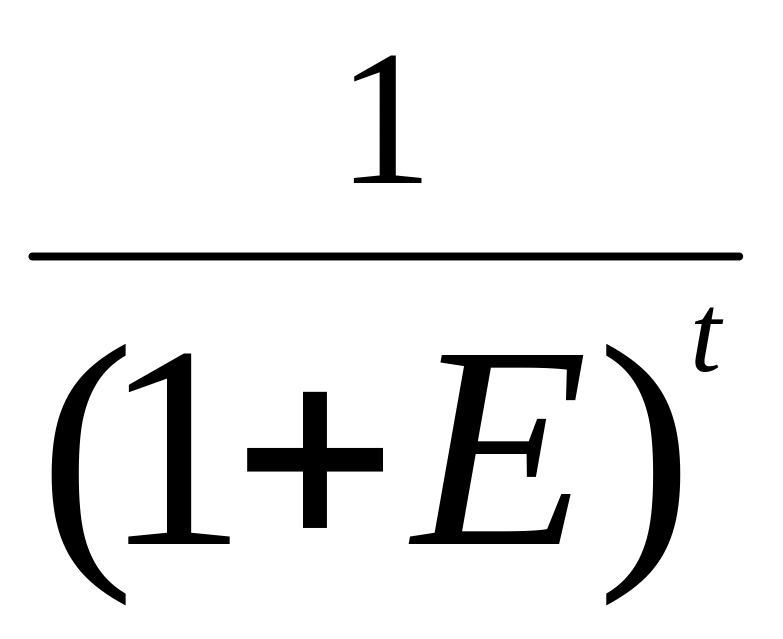

определяемого для t
года по формуле
=
(при постоянной норме дисконта) .
(1.1)
Если
норма дисконта меняется по годам
(например, требуется учитывать инфляцию
при определении показателей эффективности),
то норма дисконта корректируется. В
этом случае вместо величины Е используется
модифицированная норма дисконта
,
равная
=
,
(1.2)
где Р – прогнозируемый годовой уровень инфляции, в %.
Коэффициент приведения позволяет учитывать меньшую значимость капитальных затрат в будущем по отношению к моменту времени t=0 (годы эксплуатации) и учитывать ущерб нефункционирующего («замороженного») капитала в период строительства (реализации) инвестиционного проекта (годы строительства).
Оценка экономической эффективности инвестиционных проектов
5
осуществляется с помощью показателей общей и сравнительной экономической эффективности. Показатели общей эффективности позволяют оценить экономическую целесообразность инвестиционных вложений, показатели сравнительной эффективности помогают произвести сравнение различных вариантов инвестиционного проекта для выбора наиболее экономичного. Показатели общей и сравнительной экономической эффективности дополняют друг друга: вариант, установленный с помощью показателей сравнительной эффективности, должен обладать необходимой общей эффективностью.
К показателям общей эффективности относятся: чистый дисконтированный доход (ЧДД), индекс доходности (ИД), внутренняя норма доходности (ВНД), срок окупаемости инвестиций (То).

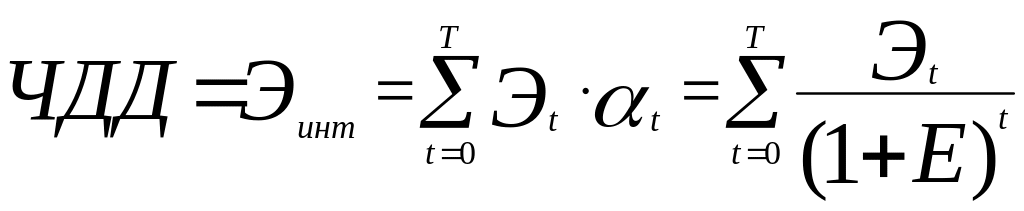

Чистый дисконтированный доход (ЧДД) или интегральный эффект (Эинт) представляет сумму текущих (годовых) эффектов за расчётный период, приведенных к начальному шагу (году):
,
(1.3)
где
- текущий (годовой) эффект в t-м

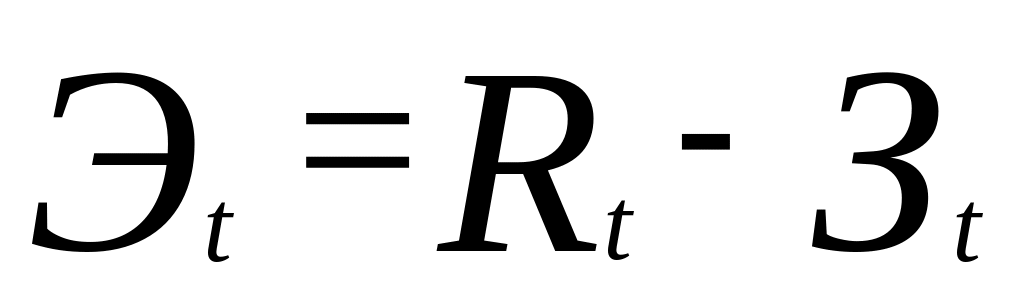

году; представляет собой разницу между
результатами
и затратами
в t-м
году (на t-м
шаге)
;
(1.4)
t=0,1,2,….,Т – номер шага (года) расчёта; Т – горизонт расчёта;
- результаты, достигаемые на t-м шаге (доходы);
- затраты, осуществляемые на t-м шаге (текущие издержки, инвестиции).
Индекс доходности (ИД) представляет отношение суммы приведенных эффектов к величине капитальных вложений (К):
.
(1.5)

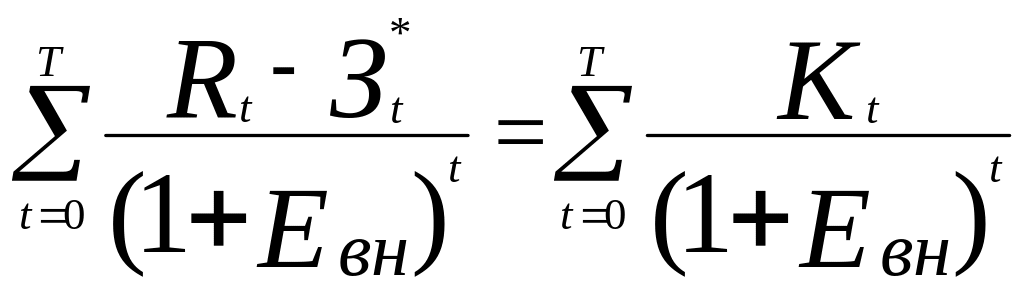

Внутренняя норма доходности (ВНД) представляет норму дисконта (Евн), при которой величина приведенных эффектов равна приведенным капитальным вложениям. Евн определяется решением уравнения
,
или (1.6)
,
6
где
- эксплуатационные (текущие) расходы в
t-м
году;
-
капитальные вложения в t-м
году.
Срок
окупаемости инвестиций (капитальных
вложений) или срок возврата вложений
(
)
представляет период времени в годах от
начала реализации проекта, за пределами
которого интегральный эффект (или ЧДД)
становится неотрицательным.
определяется из равенства
.
(1.7)
Если ЧДД>0 и ИД>1, то инвестиционный проект считается экономически эффективным. Чем больше значение ЧДД, тем эффективнее проект. При ИД<1 проект неэффективен.
Расчётные
величины
и
сравниваются с требуемыми инвестором
нормой прибыли на вкладываемый капитал
(Е) и сроком возврата вложений (
).
При
≥
Е и
≤
инвестиционный проект признаётся
экономически эффективным. При
<
Е и
>
- неэффективным.
К показателям сравнительной экономической эффективности, учитывающим лишь изменяющиеся по вариантам части затрат и результатов, относятся:
-
сравнительный
интегральный эффект (
);
-
приведенные строительно-эксплуатационные
расходы (
);
-
срок окупаемости дополнительных
капитальных вложений (
).
Сравнительный интегральный эффект
(
)
определяется по формуле (1.3) без учёта
неизменяющихся по вариантам составляющих.
Эффективный вариант соответствует
максимуму интегрального эффекта.

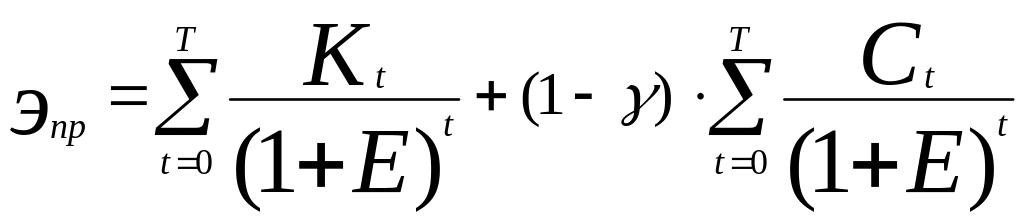

Приведенные строительно-эксплуатационные расходы ( ) определяются по формуле
,
(1.8)
7
где
и
- соответственно капитальные вложения
и эксплуатационные
расходы (текущие затраты) на t-м шаге (году);
-
доля налоговых отчислений от прибыли.
При госбюджетных инвестициях
=0,
а
. (1.9)
Эффективный вариант соответствует минимуму . Формулы (1.8) и (1.9) используются, если по годам периода сравнения меняются капитальные и эксплуатационные расходы, либо они разновременные (в этом случае соизмерение показателей осуществляется путём их дисконтирования через коэффициент приведения ).

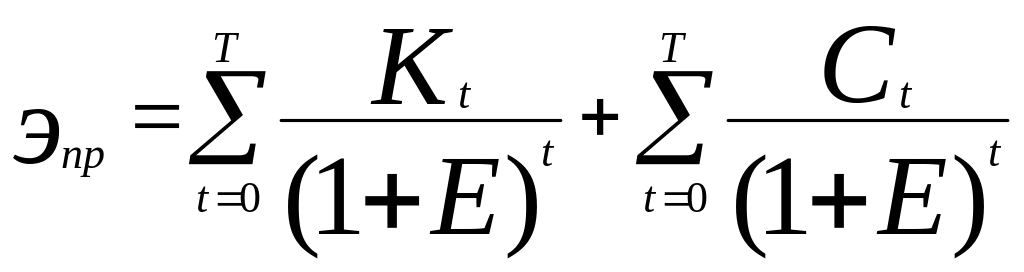

Если капитальные вложения одноэтапны (осуществляются в одну очередь), а эксплуатационные (текущие) расходы не меняются во времени, то приведенные строительно-эксплуатационные расходы по i-му варианту определяются по выражению
.
(1.10)
С
учётом эффектов
в
связи с меньшей трудоёмкостью работ
(
),
меньшей величиной оплаты труда рабочих
(
),
экономией условно-постоянной части
накладных расходов из-за меньшей
продолжительности строительства (
),
от более раннего ввода объекта в
эксплуатацию (
),
уменьшения потерь от «замораживания»
в период строительства капитальных
вложений (П),
приведенные
строительно-эксплуатационные расходы
будут иметь вид
(1.11)
где
– суммарное значение эффектов по
вариантам;
– эффект по варианту с меньшей трудоёмкостью работ;
– эффект от уменьшения накладных расходов по варианту с меньшей величиной оплаты труда
рабочих и административно-хозяйственного персонала (АХП);
8
– экономия условно-постоянной части накладных
расходов по варианту с меньшей продолжительностью
строительства;
– эффект от более раннего ввода в эксплуатацию варианта с
меньшим сроком строительства;
Пi – потери от нефункционирующих («замороженных») капитальных
вложений по вариантам.
Подробнее расчёт эффектов приведен в разделе 2.
Срок окупаемости дополнительных капитальных вложений (Тр) соответствует временному периоду, за который дополнительные капитальные затраты в более дорогостоящий вариант окупаются за счёт прироста экономического эффекта, обусловленного реализацией вложений и определяется из равенства
,

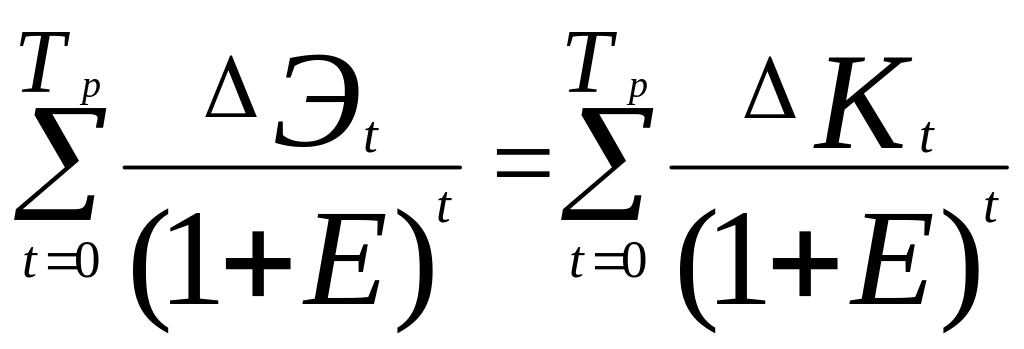

(1.12)
где
Эt
– разница интегральных эффектов по
вариантам;
Кt - разница капитальных вложений по вариантам (дополнительные капитальные вложения по варианту с большими капитальными вложениями).
Полученное
значение
сравнивается с приемлемой для инвестора
величиной
– сроком возврата капитальных вложений.
При
≤
принимается более капиталоёмкий вариант.
Варианты считаются экономически равнозначными, если показатели сравнительной экономической эффективности различаются в пределах до 10%. В этом случае целесообразно привлечь к сравнению вариантов дополнительные показатели – трудозатраты при производстве строительно-монтажных работ, срок строительства, расход строительных материалов, (металла, цемента, железобетона и др.), расход энергоресурсов, показатели надёжности, безопасности, экологичности, эстетичности и т. п.
Вариант, выбранный при сравнении, проверяется на соответствие его показателям общей экономической эффективности. Делается вывод об экономическом преимуществе такого варианта.
9
