4.4.2. Календарный план

К моменту составления календарного плана должны быть приняты методы производства работ, выбраны строительные машины и механизмы и принята интенсивность выполнения работ. В процессе составления календарного плана следует предусматривать эксплуатацию основных строительных машин в две смены. Интенсивность и продолжительность механизированных работ должна определяться только из производительности машины. В связи с этим, сначала определяется интенсивность и продолжительность механизированных работ, ритм выполнения которых определяет общие сроки при построении календарного плана, а затем рассчитываются интенсивность и продолжительность работ, выполняемых вручную и обычно не влияющих на общую продолжительность.

Продолжительность выполнения работ рассчитывается по формулам, приведенных для расчета продолжительности работ сетевого графика. Количество рабочих в смену определяется в соответствии с трудоемкостью и требуемой интенсивностью работ. При этом размер фронта работ в пределах захватки должен быть кратным сменной производительности бригады (звена).

При расчете состава бригады (звена) необходимо исходить из того, что переход в пределах объекта с одной работы на другую не должен вызывать изменения в количественном и профессионально-квалификационном составе бригады (звена). С учетом этих требований должна устанавливаться наиболее целесообразная структура совмещения профессий. В настоящее время чаще всего используются комплексные бригады рабочих постоянного состава, которые могут выполнять различные виды работ (установка опалубки, арматуры, укладка бетона, монтаж конструкций и т.д.).

Календарные сроки выполнения работ устанавливаются из условия соблюдения строгой технологической последовательности с учетом необходимости в минимально возможный срок предоставить фронт для выполнения последующих работ.

Календарный план составляют на основе технологических расчетов календарного планирования (табл. 7). Форма календарного плана приведена в табл. 8.

Обоснование (графа 1) содержит шифр норм ГЭСН с указанием номеров сборников, номеров групп и номеров норм.

Таблицы норм сборников ГЭСН объединены в группы. Описание состава работ и единицы измерения приведены для группы в целом. Норма зашифрована тремя числами через тире, например, 01-02-057, где:

первое число – номер Сборника ГЭСН;

второе число – номер группы;

третье число – номер нормы.

Таблицы норм Сборников ГЭСН содержат такие показатели:

  • затраты труда рабочих-строителей, чел.-ч;

  • средний разряд работ, определенный для звена рабочих-строителей;

  • затраты труда машинистов, чел.-ч;

  • перечень строительных машин, механизмов, механизированных производственных приспособлений (механизированного инструмента) и время их эксплуатации, маш.-ч;

  • нормы расхода строительных материалов, изделий и конструкций, физические единицы измерения

В графу 2 записывается перечень основных работ с учетом технологической последовательности выполнения строительных работ.

Объёмы работ (графы 3 и 4) заполняются с учетом табл. 2 и по данным ГЭСН. Объем работ принимается в единицах измерения, указанных в графе 5.

Затраты труда на единицу объема (графы 5 и 6) принимаются по сборникам ГЭСН для соответствующего вида работ.

Трудоемкость работ (графы 7 и 8) на весь объем работы подсчитываются путём умножения соответственно затрат труда на величину объёма работ

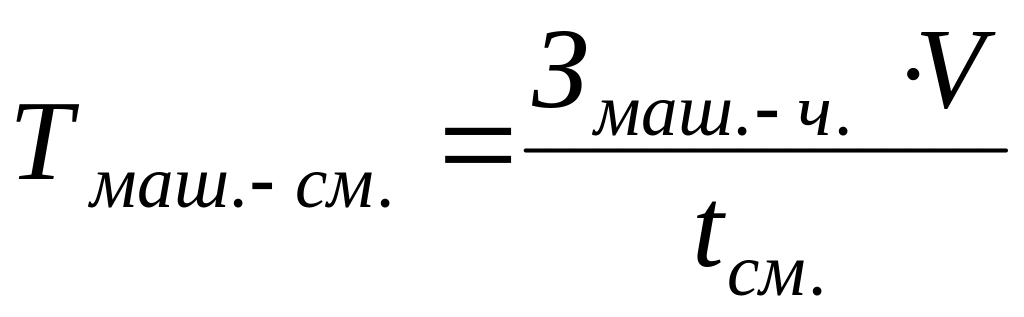

(7)

, (8)

где: , – затраты труда на единицу объема в человеко-часах или машино-часах при выполнении определенного вида работ, определяются по ГРЭСН (графы 5 и 6 табл. 7);

= 8 часов – продолжительность рабочей смены.

Число смен (гр. 9). При использовании основных машин (монтажных кранов и т.п.) число смен работы принимают не менее двух. Работы без применения машин, как правило, должны вестись только в одну смену.

Сменность работ, выполняемых вручную, зависит от имеющегося фронта работ и наличия рабочих кадров. Как правило, при достаточном фронте эти работы целесообразно планировать только в первую смену. Кроме того, некоторые работы, например, отделочные, можно выполнять только в дневную смену. Производство ряда работ во вторую смену требует дополнительных мероприятий, таких, как освещение рабочих мест, проходов, проведение дополнительных мероприятий по охране труда. Работы, осуществляемые вручную, назначаются во вторую смену только в тех случаях, когда фронт работ резко ограничен и бригада вынуждена разделиться для посменной работы.

Таблица 7
