Лекция 2.3.2. Детерминированная временная сетевая модель
Ранние и поздние временные характеристики модели
Рассмотрим простейшую и одновременно основную модель, на которой базируются все остальные типы моделей, одноцелевую детерминированную модель с учетом только времени.
Исходными данными в этой модели являются:
последовательность выполнения работ;
продолжительность всех работ;
Характерный сетевой график модели изображен на рис. 2.10. Продолжительность соответствующих работ проставлена над дугами.
1
1
1 1 1 1
5 5
Рис. 2.10 Сетевой график детерминированной временной модели
Исследование модели начнем с определения ранних и поздних временных характеристик модели.
Зная
продолжительность каждой работы, можно
определить продолжительность всех
полных путей модели. Полный путь, имеющий
наибольшую продолжительность, называетсякритическим.
Продолжительность критического пути
называют критическим временем tкр.
Критическое
время – это
минимальное время, в течение которого
может быть выполнен весь комплекс работ:
Работы, принадлежащие критическому пути, называют критическими. На
графике 2.10 tкр = max (t[L(0,3,5)], t[L(0,1,3,5)], t[L(0,3,4,5)], t[L(0,1,3,4,5)], t[L(0,2,5)]) = t[L(0,2,5)] = 10.
Ранним
сроком наступления событияj
Tjp
будем называть такой момент времени,
раньше которого событие не может
произойти. Tjp
равен

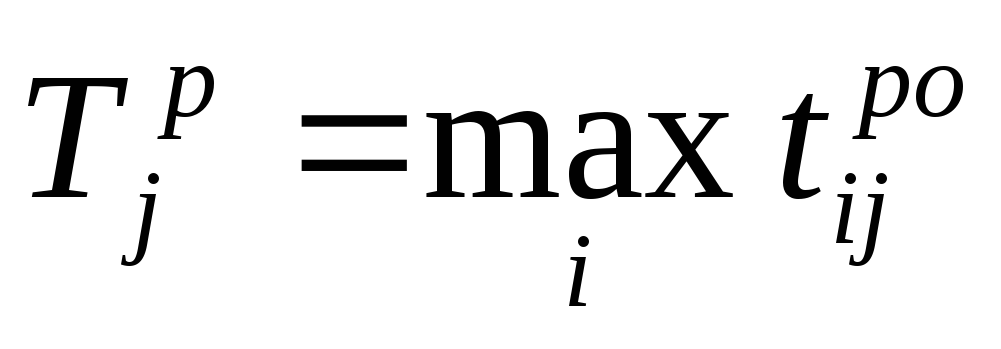

максимальному значению из продолжительностей
путей, предшествующих событию j:
На рис. 2.10 T3p = max (t[L(0,1,3)], t[L(0,3)]) = t[L(0,1,3)] = 2.
Для исходного события T0p = 0, для завершающего Tnp = tкр.
Ранним
сроком начала работыuij
tijрн
называется
такой момент времени, раньше которого
работа не может быть начата. Для работ
нулевого ранга (начинающихся в исходном
событии) этот параметр равен нулю. Для
остальных работ:

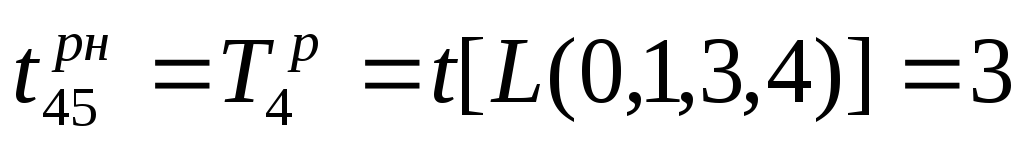

На рис. 2.10
Ранним
сроком окончания работы
uij
tijро
называется такой момент времени, раньше
которого работа не может быть окончена.
Отсюда может быть получена формула, связывающая ранний срок наступления события j с ранним сроком окончания работ uij.
Для расчета позднего срока наступления события Tjп принимается, что для завершающего и исходного событий:
адля остальных событий
определяется из условия обеспечения
свершения завершающего события в
заданный срок, т.е. в tкр:
Здесь Lj(j-n) – пути, следующие за событием j.
Для событий, принадлежащих критическому пути Tjп = Tjp.
На рис. 2.10 T3п = 10 - t[L(3,4,5)] = 10 – 2 = 8.
Поздним
сроком окончания работыuij
tijпо
называется
такой момент времени, к которому должна
быть закончена работа, чтобы обеспечить
свершение завершающего события в
заданный срок:
Поздним сроком начала работы uij tijпн называется такой момент времени, в который должна начаться работа, чтобы она могла быть окончена к позднему сроку окончанияtijпо:
Отсюда также может быть получена формула, связывающая поздний срок наступления события i с поздними сроками начала работ uij:
Вычисление ранних сроков производится в направлении от начала сети к ее концу, а поздних сроков – от конца к началу.
