- •Курсовой проект
- •«Технология производства монтажных работ»
- •1. Производство работ по монтажу здания
- •1.1. Паспорт объекта и номенклатура работ
- •1.2. Ведомость объемов монтажных и сопутствующих работ
- •1.4. Технологические схемы возведения здания и методы монтажа
- •Календарный график производства монтажных
- •Подбор транспорта, средств малой механизации,
- •График потребности в строительных машинах, транспорте, средствах малой механизации, приспособлениях и инвентаре
- •Объектный строительный план
- •Мероприятия по охране труда, противопожарной безопасности
- •Технологическая карта на монтаж фундамента
- •2.1 Схема монтажа фундамента
- •2.2. Пооперационный график выполнения работ
- •2.3. Ведомость материально-технических ресурсов
- •2.4. Основные мероприятия по технике безопасности работ
- •Литература
- •Содержание
- •1. Производство работ по монтажу здания
- •1.1 Паспорт объекта и номенклатура работ………………………………...
- •2. Технологическая карта на монтаж фундамента
Факультет «Промышленное и гражданское строительство»
Кафедра «Строительное производство»
Курсовой проект
по дисциплине «Технология строительного производства»
на тему
«Технология производства монтажных работ»
Выполнил Проверила
студент гр. ПС-32 преподаватель
Скакун М.А. Захарчук Ю. В.
2015
1. Производство работ по монтажу здания
1.1. Паспорт объекта и номенклатура работ
Согласно данным проектирования в курсовой работе разрабатывается монтаж одноэтажного здания производственного назначения из унифицированных типовых секций по следующим вариантам:
120-к-3-30-144в
Длина типовой секции - 120м, высота типовой секции: 14,4м. Типовые здания одноэтажные крановые трехпролетные с пролетом 30м и шагом колонн 12м и стропильных конструкций 12м.
1.2. Ведомость объемов монтажных и сопутствующих работ
В ходе комплексно-механизированного процесса монтажа здания необходимо выполнить подготовительные, основные (монтажные) и вспомогательные работы.
Объем основных работ определяется непосредственно количеством монтируемых конструкций согласно спецификации сборных элементов и состоит из следующих операций:
-захват конструкций, подъем и их перемещение;
-наводка и установка опоры;
-выверка, временное и постоянное закрепление.
Подготовительные работы заключаются, в случае необходимости, в укрупнительной сборке и усилении конструкций, их объем определяется количеством укрупняемых и усиливаемых конструкций.
Вспомогательные работы включают погрузку монтируемых элементов и их перевозку, разгрузку и складирование или подачу под монтажный кран.
Параллельно с монтажом конструкций выполняется бетонирование стыков, швов, сварка, установка болтов, антикоррозионная защита, герметизация заливка.
На основании номенклатуры и объемов основных, подготовительных и вспомогательных работ составляется ведомость трудоемкости и объемов работ.
Объем монтажных работ исчисляется количеством отдельных сборных бетонных и железобетонных элементов, объединенных в группы по их видам, а объем сопутствующих работ определяется исходя из характера сооружения, общего расположения. Подсчет объемов монтажных работ сводим в таблицу 1.
Таблица 1. Спецификация сборных элементов
№ п/п |
Наименование элемента |
Марка эл-та |
Размеры, мм |
Площадь,
|
Объем
эл-та, |
Масса эл-та, т |
Кол-во на здание, шт |
Объем на здание, |
||
l |
b |
h |
||||||||
1 |
Фундамент под крайние колонны |
Ф-1 |
900 |
1800 |
1800 |
- |
1,34 |
1,75 |
88 |
117,92 |
2 |
Фундамент под средние колонны |
Ф-2 |
1750 |
2100 |
1800 |
- |
3,00 |
11,93 |
150 |
450,00 |
3 |
Фундамент под фахверковые колонны |
Ф-3 |
900 |
1500 |
1800 |
- |
1,47 |
3,68 |
16 |
23,52 |
4 |
Фундаментыне балки |
ФБ |
4450 |
260 |
450 |
- |
0,48 |
1,2 |
64 |
30,72 |
5 |
Колонны крайнего ряда, шаг 6м |
Ф-1 |
15750 |
1000 |
500 |
- |
3,88 |
9,7 |
88 |
341,44 |
6 |
Колонны среднего ряда, шаг 6м |
Ф-2 |
15750 |
1400 |
500 |
- |
6,2 |
15,5 |
44 |
272,8 |
7 |
Колонны фахверковые |
Ф-3 |
13500 |
600 |
400 |
- |
3,4 |
8,5 |
76 |
258,4 |
8 |
Балки подкрановые |
ПБ |
5930 |
600 |
1000 |
- |
1,68 |
4,2 |
80 |
134,4 |
9 |
Фермы стропильные |
С |
29960 |
300 |
3435 |
- |
6,68 |
16,7 |
70 |
467,6 |
10 |
Плиты покрытия |
ПП |
11960 |
2980 |
450 |
36 |
0,8 |
7 |
600 |
480 |
11 |
Панели стеновые высотой 1800мм (6м) |
СП |
5980 |
1785 |
240 |
- |
0,88 |
2,2 |
534 |
469,92 |
1.3. Трудоемкость и затраты машино-смен средств механизации монтажных работ
Трудоемкость и затраты машино-смен средств механизации монтажных работ определяем по ЕНиР [1].

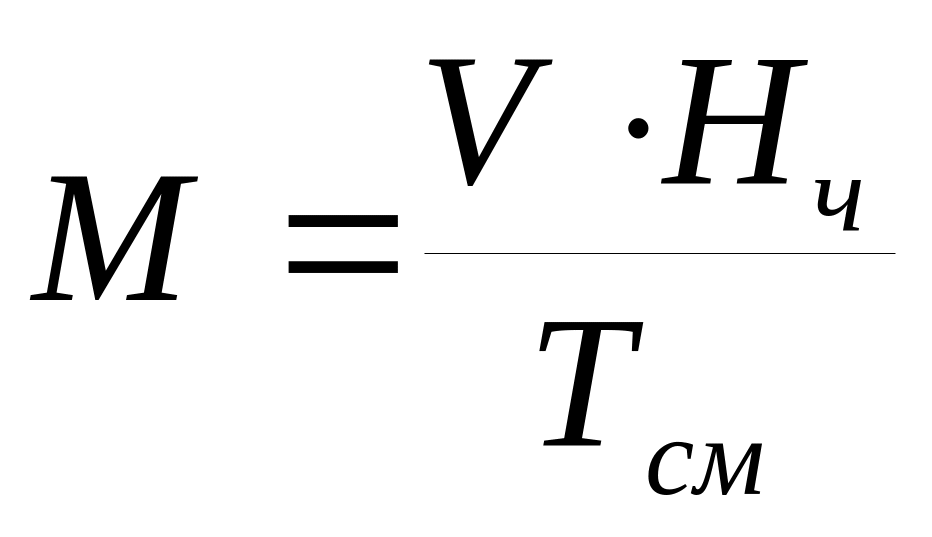

Общая трудоёмкость определяется по формулам:

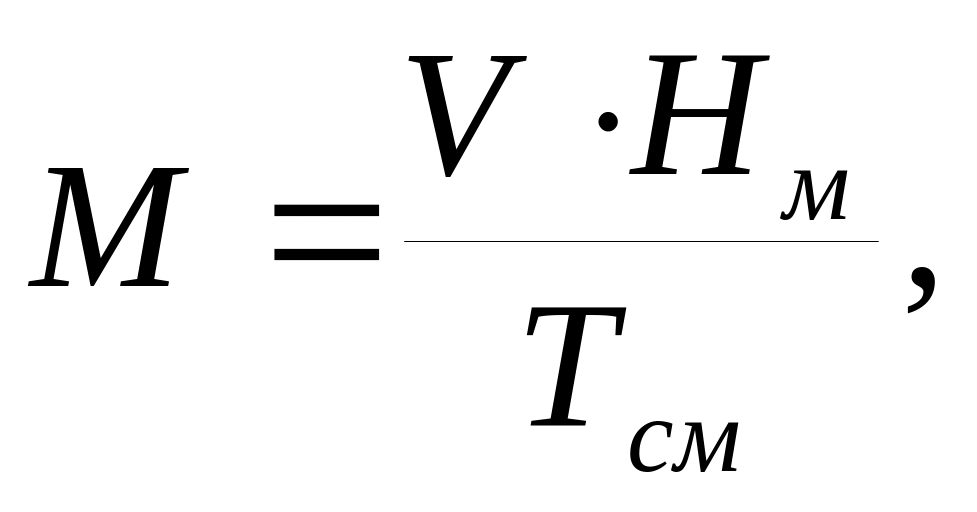

и
где V - объем работ;
-
норма времени, чел/час;
-норма
времени, маш/час;

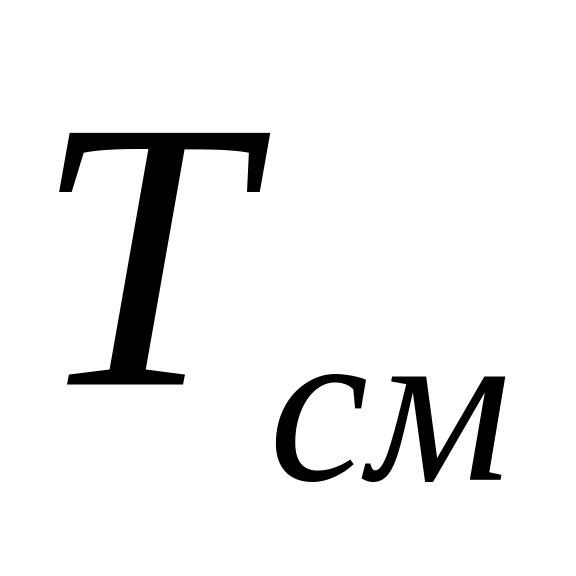

-продолжительность
рабочей смены, ч;

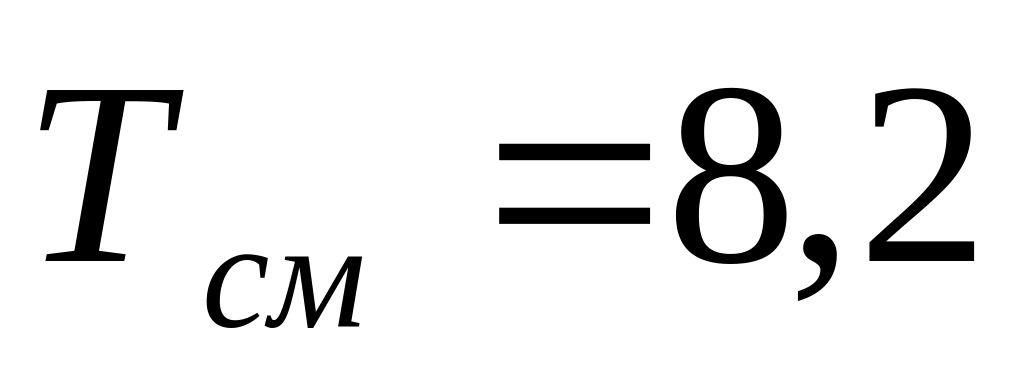

ч
Таблица 2. Определение объемов работ
|
||||
№ п/п |
Наименование работ |
Единица измерения |
Расчёт объёмов работ |
Количество на всё здание |
1 |
Монтаж фундаментных балок |
шт. |
по плану |
64 |
|
|
|
|
|
2 |
Монтаж колонн крайнего ряда |
шт. |
по плану |
88 |
3 |
Монтаж колонн среднего ряда |
шт. |
по плану |
44 |
4 |
Монтаж фахверковых колонн |
шт. |
по плану |
36 |
5 |
Заделка стыков колонн в стаканах фундаментов |
м3 |
0,2*76+0,45*88+0,94*44 |
96,16 |
6 |
Монтаж подкрановых балок |
шт. |
по плану |
80 |
7 |
Электросварка подкрановых балок с колоннами |
м.п. |
1,4*120 |
168 |
8 |
Заделка стыков подкрановых балок |
м3 |
0,15*2*120 |
36 |
9 |
Монтаж стропильных конструкций |
шт. |
по плану |
70 |
10 |
Электросварка стропильных конструкций с колоннами |
м.п. |
0,95*70 |
66,5 |
11 |
Заделка стыков стропильных конструкций с колоннами |
м3 |
0,15*2*70 |
21 |
12 |
Монтаж плит покрытия |
шт. |
по плану |
600 |
13 |
Электросварка плит покрытия |
м.п. |
0,5*600 |
300 |
14 |
Заделка стыков плит покрытия |
м3 |
0,03*17928 |
537,84 |
15 |
Монтаж стеновых панелей |
шт. |
по плану |
534 |
16 |
Электросварка стеновых панелей |
м.п. |
534*0,6 |
320,4 |
17 |
Заделка стыков стеновых панелей |
м3 |
0,02*4823,35 |
96,47 |
Объем сопутствующих работ находим следующим образом:
-объем электросварочных работ подсчитываем на основании средних норм длины сварных швов по приложению 4[2];
-объем работ по замоноличиванию стыков колонн с фундаментами определяем по их количеству, при этом объем бетона, необходимый для замоноличивания стыка, - по приложению 5 [2];
-объем работ по заливке швов плит покрытия измеряется длиной шва по формуле:
где
-
количество продольных швов, шт.;
-
количество поперечных швов, шт.;
-
длина продольного шва на все здание, м;
-
длина поперечного шва на все здание, м;
-
число этажей, шт.;
в соответствии с приложением 5[2] нормативный расход бетона
при заливке швов плит покрытия на 1
м.п. шва составляет 0,03
;
-объем работ по заделке стыков стеновых панелей определяется длиной шва по формуле:
,
где
-
количество горизонтальных швов по
высоте здания, шт.;
-
количество вертикальных швов по периметру
здания, шт.;
-
периметр здания, м;
-
высота вертикального шва за вычетом
оконных проемов, м;
в соответствии с приложением 5[2] нормативный расход бетона
при заделке стыков стеновых панелей на 1 м.п. шва составляет
0,02 ;
-объем работ по заделке остальных стыков определяется их количеством (норма времени зависит от числа элементов, сопрягаемых в узле).
Таблица 3. Ведомость трудоемкости и объемов работ на возведение здания
№ п/п |
Наименование работ |
Единица измерения |
Количество |
Обоснование нормы времени (ЕНиР) |
Норма времени на измеритель |
Трудоемкость |
||
чел.-ч. |
маш.-ч. |
чел.-дн. |
маш.-см. |
|||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
1 |
Монтаж фундаментных балок |
шт. |
64 |
Е4-1-6 |
1,1 |
0,22 |
8,6 |
1,72 |
2 |
Монтаж колонн крайнего ряда |
шт. |
88 |
Е4-1-4 |
1,6 |
0,53 |
17,2 |
5,69 |
3 |
Монтаж колонн среднего ряда |
шт. |
44 |
Е4-1-4 |
3 |
1 |
16,1 |
5,37 |
4 |
Монтаж фахверковых колонн |
шт. |
36 |
Е4-1-4 |
1,3 |
0,43 |
5,7 |
1,89 |
5 |
Заделка стыков колонн в стаканах фундаментов |
шт. |
132 |
Е4-1-25 |
1,2 |
- |
19,3 |
- |
6 |
Монтаж подкрановых балок |
шт. |
80 |
Е4-1-6 |
6,5 |
1,3 |
63,4 |
12,68 |
7 |
Электросварка подкрановых балок с колоннами |
10м |
16,8 |
Е22-1-1 |
3 |
- |
6,2 |
- |
8 |
Заделка стыков подкрановых балок |
1 узел |
240 |
Е4-1-25 |
0,97 |
- |
27,4 |
- |
9 |
Монтаж стропильных конструкций |
шт. |
84 |
Е4-1-6 |
5 |
1 |
51,2 |
10,24 |
10 |
Электросварка стропильных конструкций с колоннами |
10м |
6,65 |
Е22-1-1 |
3 |
- |
2,43 |
- |
11 |
Заделка стыков стропильных конструкций с колоннами |
1 узел |
168 |
Е4-1-25 |
0,97 |
- |
19,87 |
- |
12 |
Монтаж плит покрытия |
шт. |
600 |
Е4-1-7 |
1,2 |
0,3 |
87,8 |
21,95 |
13 |
Электросварка плит покрытия |
10м |
30 |
Е22-1-1 |
4,6 |
- |
16,83 |
- |
14 |
Заделка стыков плит покрытия |
100м |
179,3 |
Е4-1-26 |
4 |
- |
87,43 |
- |
15 |
Монтаж стеновых панелей |
шт. |
534 |
Е4-1-8 |
2 |
0,5 |
130,3 |
32,56 |
16 |
Электросварка стеновых панелей |
10м |
32 |
Е22-1-1 |
4 |
- |
15,61 |
- |
17 |
Заделка стыков стеновых панелей |
100м |
48,23 |
Е4-1-26 |
12 |
- |
70,58 |
- |
