7. Организация материально-технического обеспечения дорожно-строительных работ

В этом разделе курсовой работы определяем потребность в основных дорожно-строительных материалах для строительства автомобильной дороги, для работы производственных предприятий (АБЗ, ЦБЗ и т. д.) и вместительность складских помещений.

Потребность в материалах определяем в соответствии с «расчетными нормами» [10].

Затраты материалов для устройства слоя основания из грунтов укрепленных цементом на дороге (8%)

Наименование материала

Ед. измерения

Затраты материалов на 1000м2

Однослойное основание

20 см

На каждые

10мм слоя

основание толщиной18 мм

Сменный темп

950 м2

на весь объем работ 150тыс. м2

Кальций хлористый жидкий, сорт 1

т

5,7

-

5,7

5,56

855

Пленкообразующие материалы для дорожных работ ПМ-100А

т

0,72

-

0,72

0,684

108

Вода

м3

18,5

-

18,5

17,58

2775

Грунт

м3

1462,5

-

1462,5

1389,38

219375

Цемнт

т

117

-

117

111,15

17550

Затраты материалов для устройства слоя из шлакового щебня

Наименование материала

Ед. измерения

Затраты материалов на 1000м2

Однослойное основание

20 см

На каждые

10мм слоя

основание толщиной18мм

Сменный темп

974 м2

на весь объем работ 150тыс. м2

Шлаки металлургические пористые мартеновские и отвальные доменные

м3

153

15,3

122,4

149,02

22950

Щебень шлаковый для дорожного строительства, фракция 10-20мм,марка М600

м3

20,4

-

20,4

19,87

3060

Вода

м3

18,2

1,42

15,36

14,96

2304

Затраты материалов для устройства слоя из черного щебня

Наименование материала

Ед. измерения

Затраты материалов на 1000м2

слой

6 см

На каждые

10мм слоя

слой толщиной14мм

Сменный темп

974 м2

на весь объем работ 150тыс. м2

Керосин для технич. целей КТ-1, КТ-2

т

0,0024

-

0,0024

0,0023

0,36

Поковки из квадратных заготовок масса 1,8кг

т

0,006

-

0,006

0,0058

0,9

Битумы нефтяные дорожные МГ и CГ, жидкие

т

0,021

-

0,0021

0,0205

3,15

Бруски обрезные из хвойных пород, длина 4-6,5м, ширина 75-150мм, толщина 40-75мм, 3 сорт

м3

0,15

-

0,15

0,146

22,5

Щебень черный фракций 5-10мм

т

8

-

8

7,79

1200

Щебень черный фракций 10-20мм

т

11

-

11

10,71

1650

Щебень черный фракций 20-40мм

т

117

19,5

273

113,96

17550

Затраты материалов для устройства слоя из мелкозернистого асфальтобетона

Наименование материала

Ед. измерения

Затраты материалов на 1000м2

слой

4 см

На каждые

5мм слоя

слой толщиной5мм

Сменный темп

974 м2

на весь объем работ 150тыс. м2

Поковки из квадратных заготовок масса 1,8кг

т

0,0062

-

0,0062

0,006

0,93

Битумы нефтяные дорожные МГ и CГ, жидкие

т

0,0108

0,0014

0,0136

0,0132

2,04

Бруски обрезные из хвойных пород, длина 4-6,5м, ширина 75-150мм, толщина 40-75мм, 3 сорт

м3

0,15

-

0,15

0,1461

22,5

Асфальтобетон

т

96,6

12,1

120,8

117,66

18120

Таким образом, надо определить затраты материалов для каждого слоя дорожной одежды и построить приведенный календарный план потребности в материалах для строительства автомобильной дороги (приложение Ж, табл. Ж. 1).

Приведенный календарный план необходимого количества материалов для строительства автомобильных дорог

Наименование материала

Ед. измерения

Общее необходимое кол.

В том числе и месяца

I

II

III

IV

V

VI

VII

VIII

IX

X

XI

XII

Кальций хлористый жидкий, сорт 1

т

855

-

-

-

43,29

162,34

162,34

162,34

162,34

162,34

-

-

-

Пленкообразующие материалы для дорожных работ ПМ-100А

т

108

-

-

-

5,47

20,51

20,51

20,51

20,51

20,51

-

-

-

Грунт

м3

2193975

-

-

-

11107,6

41653,4

41653,4

41653,4

41653,4

41653,4

-

-

-

Цемент

т

17550

-

-

-

888,6

3332,3

3332,3

3332,3

3332,3

3332,3

-

-

-

Вода

м3

5079

-

-

-

140,51

964,37

964,37

964,37

964,37

964,37

59,84

-

-

Шлаки металлургические пористые мартеновские и отвальные доменные

м3

22950

-

-

-

-

4470,8

4470,8

4470,8

4470,8

4470,8

596,1

-

-

Щебень шлаковый для дорожного строительства, фракция 10-20мм,марка М600

м3

3060

-

-

-

-

596,1

596,1

596,1

596,1

596,1

79,48

-

-

Керосин для технич. целей КТ-1, КТ-2

т

0,36

-

-

-

-

0,061

0,07

0,07

0,07

0,07

0,019

-

-

Поковки из квадратных заготовок масса 1,8кг

т

1,83

-

-

-

-

0,309

0,356

0,356

0,356

0,356

0,095

-

-

Битумы нефтяные дорожные МГ и CГ, жидкие

т

5,19

-

-

-

-

0,876

1,011

1,011

1,011

1,011

0,270

-

-

Бруски обрезные из хвойных пород, длина 4-6,5м, ширина 75-150мм, толщина 40-75мм, 3 сорт

м3

45

-

-

-

-

7,6

8,77

8,77

8,77

8,77

2,34

-

-

Щебень черный фракций 5-10мм

Т

1200

-

-

-

-

202,6

233,77

233,77

233,77

233,77

62,34

-

-

Щебень черный фракций 10-20мм

Т

1650

-

-

-

-

278,57

321,43

321,43

321,43

321,43

85,71

-

-

Щебень черный фракций 20-40мм

Т

17550

-

-

-

-

2962,99

3418,83

3418,83

3418,83

3418,83

911,69

-

-

Асфальтобетон

Т

18120

-

-

-

-

3059,2

3529,9

3529,9

3529,9

3529,9

941,30

-

-

На основе заданной конструкции дорожной одежды определить слои, которые устраиваются из материалов, полученных с производственных предприятий (АБЗ, ЦБЗ, камне-дробильних заводов, битумных баз и т. п.).

Потом надо заполнить приведенный календарный план необходимого количества материалов для производственного предприятия (приложение Ж, табл. Ж.2). Усредненный состав асфальтобетонной, цементобетонной и других смесей необходимо принимать в соответствии с приложением 3 табл. 3.4.

Приведенный календарный план необходимого количества материалов для производственного предприятия

Наименование

материалов

Ед. измерения

Общее необходимое количество

В том числе по месяцам

Емкость складских помещений

Виробничі запаси

I

II

III

IV

V

VI

VII

VIII

IX

X

XI

XII

поточний

страховий

загальний

Цемент

т

17550

-

-

-

888,6

3332

3332

3332

3332

3332

-

-

-

11994

15,8

25

40,8

Щебень

м3

6773,8

-

-

-

-

1143

1320

1320

1320

1320

351,9

-

-

3530,8

15,4

20

35,4

Песок

м3

8467,3

-

-

-

-

1430

1650

1650

1650

1650

439,9

-

-

4071,6

15,4

10

25,4

Минеральный порошок

т

1693,5

-

-

-

-

285,9

329,9

329,9

329,9

329,9

88

-

-

979,8

15,4

25

40,4

Битум

т

1185,4

-

-

-

-

200,1

230,9

230,9

230,9

230,9

61,6

-

-

724

15,4

25

40,4

Данные планы строят на базе календарного плана работ и затрат материалов для любого из слоев дорожной одежды.

Общая вместительность складского помещения определяем по формуле

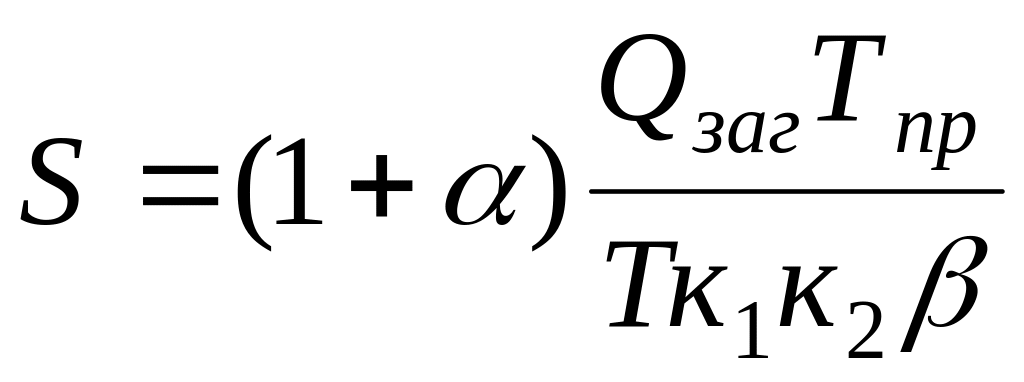

(7.1)

где – коэффициент, который учитывает площадь проходов и проездов (для открытых складов =1.3...1.6, для закрытых складов = 1.2);

Qзаг – общая потребность в материалах на период, который планируется, м3, т;

Т – продолжительность строительства слоев дорожной одежды, дн.;

к1 – коэффициент, который учитывает неравномерность поступления материалов на склад (в случае использования железнодорожного транспорта к1 = 0.90...0.95, при использовании автомобилей к1 = 0.65...0.80),

к2 – коэффициент, который учитывает неравномерность потребления материалов (к2 = 0.65...0.80),

– среднее количество материалов, которое приходится на 1 м2 склада, принимается за табл. 3.1, приложение 3.

Общий производственный запас материалов Тпр на составе определяем зависимостью

Тпр = Тпот + Тстр (7.2)

где Тпот – размер текущего запаса, дней;

Тстр – размер страхового запаса, дней;

Максимальный текущий запас находим за формулой

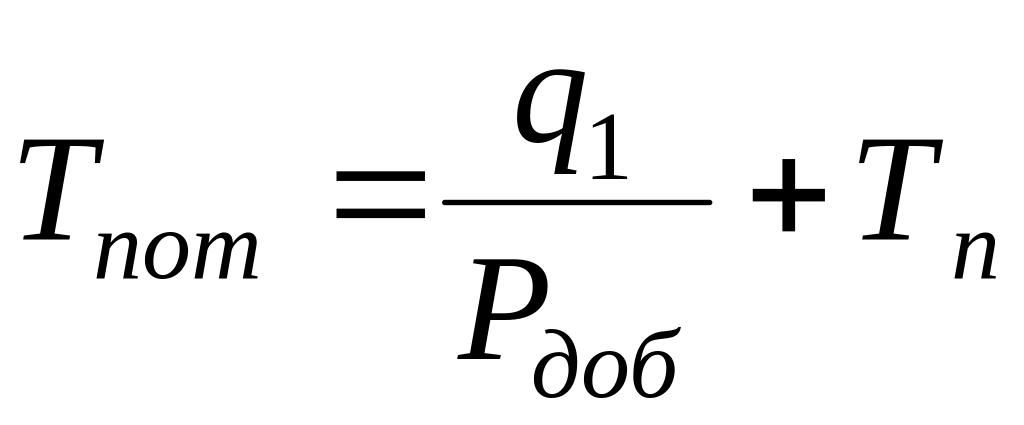

(7.3)

где q1 – остаток материала на момент снабжения (15...20%), м3, т;

Рдоб – суточная потребность в данном материале, м3, т;

Тn – время между снабжением, дней (периодичность снабжения 2...5 дней).

Ориентировочные нормативы Тпот выражены в процентах годовой потребности и днях, приведенные в табл. 3.2. приложение 3.
