- •Кафедра строительства и эксплуатации автомобильных дорог им. О.К. Бируля
- •Введение
- •Анализ природно-климатических условий района строительства и их влияние на организацию производства работ
- •Выбор метода организации строительства и обоснование сроков производства работ
- •Определение объемов работ и сменных темпов строительства
- •4. Обоснование сменного темпа строительства искусственных сооружений, земляного полотна и дорожной одежды
- •Выбор рациональных составов машинно-дорожных отрядов
- •Обоснование расположения производственных предприятий
- •7. Организация материально-технического обеспечения дорожно-строительных работ
- •Страховой запас Тстр определяем по формуле
- •8. Организация работы автомобильного транспорта
- •9. Календарный план выполнения работ
- •10. Построение графиков потребности дорожно-строительных машин, рабочих, автомобильного транспорта
- •Календарный план выполнения работ
- •Экономический расчет дорожній одежды
Определение объемов работ и сменных темпов строительства
Определение объемов дорожно-строительных работ выполняем в отдельности для каждого вида работ: сосредоточенных и линейных земляных работ, строительство слоев дорожной одежды и покрытия.
Объем линейных земляных работ рассчитываем в такой последовательности: с учетом снятия растительного слоя грунта, устройство корыта для конструкции дорожной одежды в местах выемок и отсыпных обочин в насыпи.
Таблиця 3.1
Ведомость объемов земляных работ на участке трассы ПК0+00 до ПК200+00
ПК |
Робочие отметки, м |
Расстояние, м |
|
Насыпь |
Виемка |
||
0 |
1,8 |
- |
2000 |
20 |
|||
1,6 |
- |
2000 |
|
40 |
|||
- |
1,1 |
2000 |
|
60 |
|||
1,3 |
- |
2000 |
|
80 |
|||
240 тыс. м3 |
- |
2000 |
|
100 |
|||
- |
0,8 |
2000 |
|
120 |
|||
0,4 |
- |
2000 |
|
140 |
|||
1,7 |
- |
2000 |
|
160 |
|||
- |
230 тыс. м3 |
2000 |
|
180 |
|||
- |
1,2 |
2000 |
|
200 |
|||

Расчеты объемов линейных земляных работ выполняем в отдельности для участков насыпей и выемок, исходя из средней высоты или глубины соответственно за формулами:
,
(3.1)
,
(3.2)
где
-
объем земляных работ в
насыпи или выемке,м3;
- ширина насыпи или выемки
земляного полотна сверху, м;
-
средняя высота насыпи или глубина
выемки, м;
-
заложение
крутизны откосов
насыпи или выемки;
-
ширина основания насыпи или выемки, м;
-
толщина растительного слоя грунта,
=0.25
м;
-
ширина дорожной одежды, м;
-
толщина конструкции дорожной одежды,
м;
-длина
участка дороги, где выполняются линейные
земляные работы,
м;
-
коэффициент уплотнения
грунта
(приложение
В).
= (14,5·1,8 + 1,82·1,5
– 19,9·0,25 + 7,5·0,55)·2000·1,1= 69982 м3;
= (14,5·1,6 + 1,62·1,5
– 19,3·0,25 + 7,5·0,55)·2000·1,1= 61028 м3
= (14,5·1,1 + 1,12·1,5
– 17,8·0,25 + 7,5·0,55)·2000= 38368 м3
= (14,5·1,3 + 1,32·1,5
– 18,4·0,25 + 7,5·0,55)·2000·1,1= 48092 м3
= (14,5·0,8 + 0,82·1,5
– 16,9·0,25 + 7,5·0,55)·2000= 27412 м3
= (14,5·0,4 + 0,42·1,5
– 15,7·0,25 + 7,5·0,55)·2000·1,1= 12848 м3;
=
(14,5·1,7 + 1,72·1,5
– 17,05·0,25 + 7,5·0,55)·2000·1,1= 64070 м3
=
(14,5·1,2 + 1,22·1,5
– 18,1·0,25 + 7,5·0,55)·2000= 42152 м3
Таблица 3.2
Расчет баланса земляных масс
Участок, км |
Объем насыпи, м3 |
Объем выемки, м3 |
Баланс земляных масс, м3 |
|
из выемки в насыпь |
из карьера в насыпь |
|||
0 |
69982 |
- |
|
|
2 |
||||
61028 |
- |
|
|
|
4 |
||||
|
38368 |
|
|
|
6 |
||||
48092 |
- |
|
|
|
8 |
||||
240000 |
- |
|
|
|
10 |
||||
- |
27412 |
|
|
|
12 |
||||
12848 |
- |
|
|
|
14 |
||||
64070 |
- |
|
|
|
16 |
||||
- |
230000 |
|
|
|
18 |
||||
- |
42152 |
|
|
|
20 |
||||
Всего |
256020 |
107932 |
Vн – Vв = 148088 м3 |
|
Объем работ по устройству дорожной одежды рассчитываем в соответствии с такими формулами:
Fш = L·B = 20000´7,5 = 150000 м2, (3.4)
где
- площадь
слоя в
конструкции дорожной одежды,м2;
L - длина участка дороги, м
В - ширина слоя в конструкции дорожной одежды, м.
,

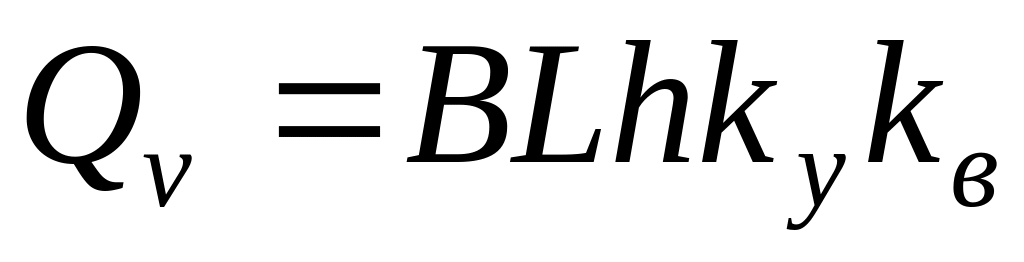

(3.5)
,
(3.6)
где
- толщина слоя, м;
-
коэффициент уплотнения;
-
средняя плотность сухого материала в
уплотненном состоянии,
т/м3
;
-
коэффициент потерь,
=1,03...1,05.
Значение коэффициентов уплотнения и средней плотности некоторых материалов приведены в приложении В, табл. В. 1.

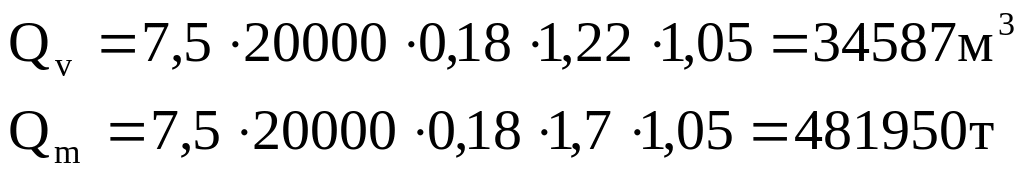

Грунт укрепленный цементом (8% цемента) 18 см:
на
дороге

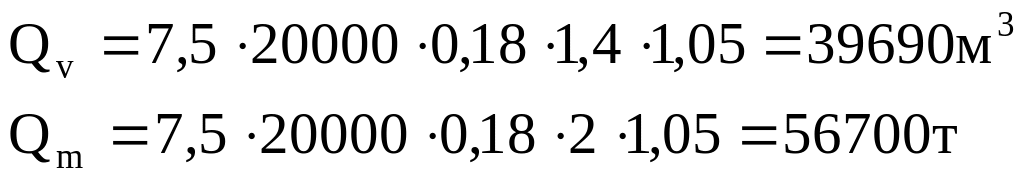

Шлаковый щебень 18 см:

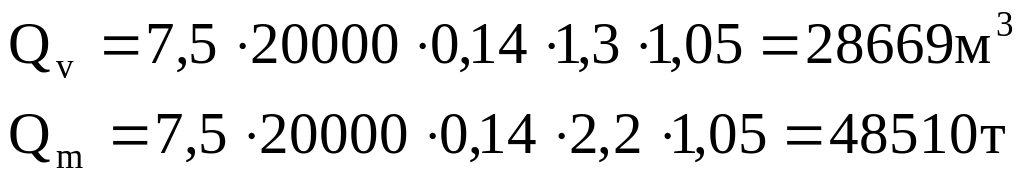

Черный щебень 14 см:

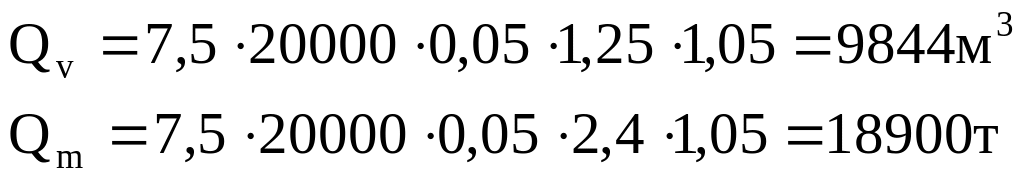

Мелкозернистый асфальтобетон 5 см:

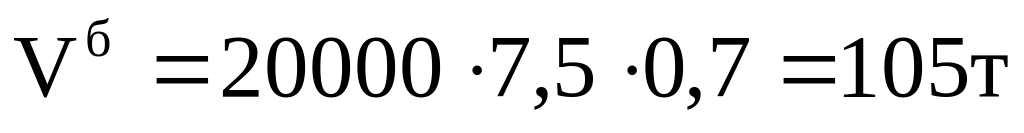

Битум для подгрунтовки с нормой 700 кг/1000м2
Таблица 3.3 Расчет объемов работ
Наименование работ |
Единицы измерения |
Количество работ |
||
на 1 км дороги |
на весь объект |
|||
Земляные работы: - линейные - сосредоточенные |
м3 |
18197,6 23500 |
363952 470000 |
|
Дорожная одежда: Грунт укрепленный цементом на дороге (8% цемента) |
м3 |
1729,4 |
34587 |
|
Шлаковый щебень |
м3 |
1984,5 |
39690 |
|
Черный щебень |
т |
2425,5 |
48510 |
|
Мелкозернистый асфальтобетон |
т |
945 |
18900 |
|
Битум |
т |
5,25 |
105 |
|
Определим средневзвешенное расстояние транспортирования грунта для назначения ведущей машины:
Для разработки и транспортирования грунта из карьеров назначаем самосвал с экскаватором. Для разработки и транспортирования грунта из выемки в насыпь назначаем самоходные скреперы.
