- •Отчет по учебной практике пм.02 Выполнение технологических процессов при строительстве, эксплуатации и реконструкции строительных объектов
- •Дневник Учебной практики пм.02 Выполнение технологических процессов при строительстве, эксплуатации и реконструкции строительных объектов
- •Аттестационный лист по практике
- •Содержание
- •2.2. Подсчёт объёмов работ по заполнению оконных и дверных проёмов
- •12. Сводная ведомость подсчета объемов
- •Исходные данные:
- •Введение.
- •2.2. Подсчёт объёмов работ по заполнению оконных и дверных проёмов
- •Ведомость подсчета объемов работ дверных заполнений
- •2.3.Потребность в строительных материалах Ведомость потребности в строительных материалах
- •2.4. Ведомость монтажных работ
- •3. Выбор метода производства работ
- •5 Расчет организации кладочного процесса.
- •Определение продолжительности работ на этаже.
- •Определение общего состава бригады.
- •5.4.Расчет длины и количества делянок.
- •6.Расчет и выбор монтажных механизмов и приспособлений
- •6.1.Выбор такелажных приспособлений
- •6.2. Выбор монтажного крана по техническим параметрам с экономическим обоснованием
- •7. Расчет потребного количества автотранспорта для перевозки кирпича, раствора и ж/б конструкций
- •1.10. Расчет технико – экономических показателей.
- •8. Описание технологии и организации выполнения основных процессов
- •9. Контроль качества при выполнении основных видов работ
- •12. Сводная ведомость подсчета объемов
- •13. Мероприятия по охране труда и технике безопасности окружающей среды, противопожарной защите и производственной санитарии.
- •5. Библиографический список.
12. Сводная ведомость подсчета объемов
№.п |
Наименованиеработ |
Эскиз, формула подсчета |
Объем работ |
|||||
Ед. измер. |
Кол. |
|||||||
Подземная часть |
||||||||
1. |

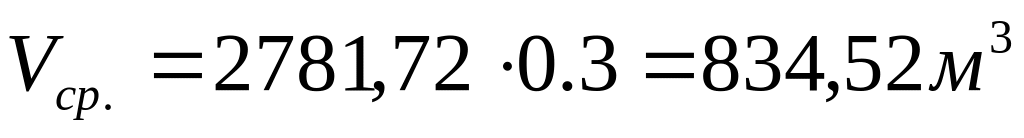

Срезка растительного слоя |
|
м2
м3 |
2781,72
834,52 |
||||
2. |
Вертикальная планировка территории
|
|
м3 |
2781,72 |
||||
3. |

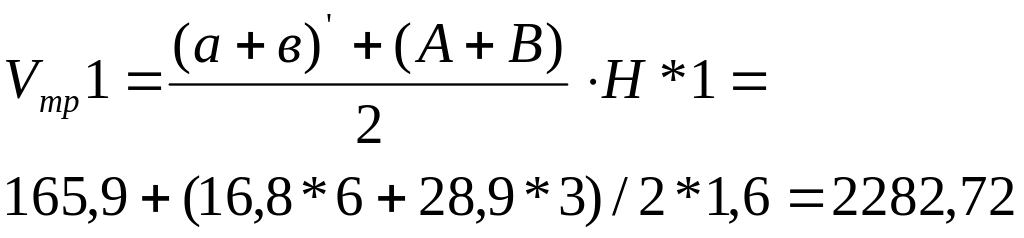

Разработка грунта экскаватором, Vк=0,5м3, грунт – суглинок m=0,75
В поперечном направлении (1) |
а+в= 14,4*6+26,5*3=165,9 |
|
|
||||
|
В продольном направлении (1)
Разработка Траншеи (2) |
А=15,6+2*0,75*1,6=18м В=12,6+2*0,75*1,6=15м а+в=15,6*3+12,6*3=84,6
Vобщ.котл=2282,42+146,88=2429,3 |
М3 |
2429,3 |
||||
4. |
Ручная доработка |
V=2429,3*0.07=170,05
|
м3 |
170,05 |
||||
5. |
Объём подготовки (песчаная подготовка) |
|
м3 |
25,35 |
||||
6. |
Объем грунта на транспорт |
|
м3 |
195,4 |
||||
7. |
Объем грунта в отвал |
|
м3 |
2134 |
||||
8. |
Устройство монолитного фундамента |
|
м3 |
219,24 |
||||
9. |
Устройство горизонтальной гидроизоляции |
|
м2 |
114,69 |
||||
10. |

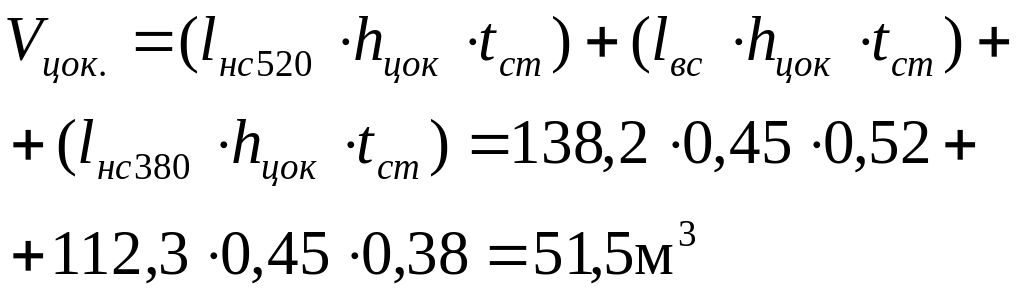

Устройство цоколя |
|
м3 |
51,5 |
||||
11. |
Укладка лестничных маршей |
|
шт |
2 |
||||

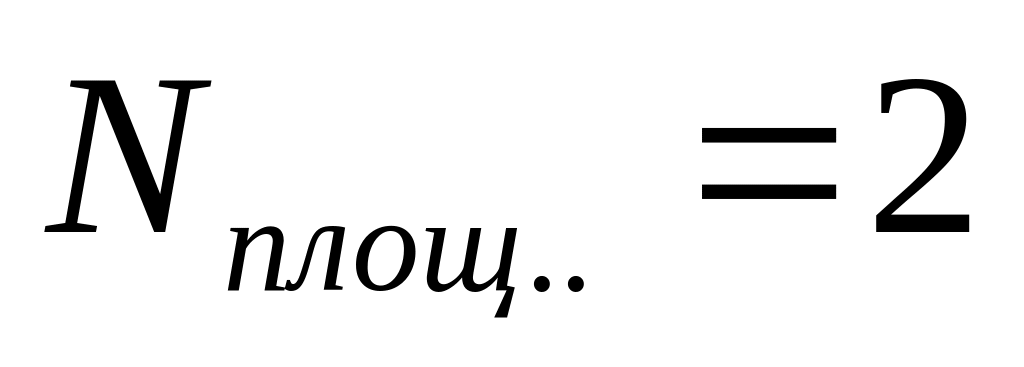

12. |
Укладка лестничных площадок |
|
шт. |
2 |
||||
13. |
Обратная засыпка |
|
м3 |
2210,06 |
||||
17. |
Мех способом |
|
м3 |
1768,05 |
||||
18. |
в ручную |
|
м3 |
442,0 |
||||
19. |
Уплотнение грунта |
|
м3 |
2210,06 |
||||
Надземная часть |
||||||||
20. |
Каменная кладка наружных стен 520мм |
V=V*n=160,24*2=320,48 |
м3 |
320,48 |
||||
21. |

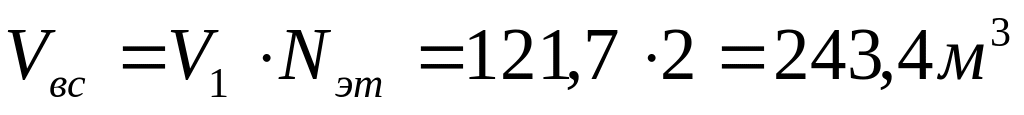

Каменная кладка внутренних стен 380мм |
|
м3 |
243,4 |
||||
22. |
Каменная кладка перегородок120мм |
|
м2 |
464,46 |
||||
23. |
Каменная кладка перегородок С/У 65мм |
|
м2 |

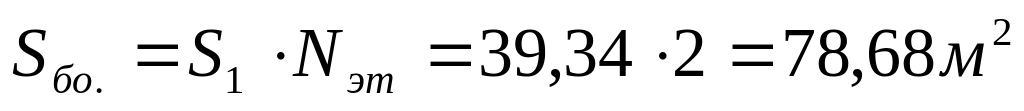

78,68 |
||||
24. |
Укладка перемычек |
71*2=142 |
Пр. |
142 |
||||
25.
|

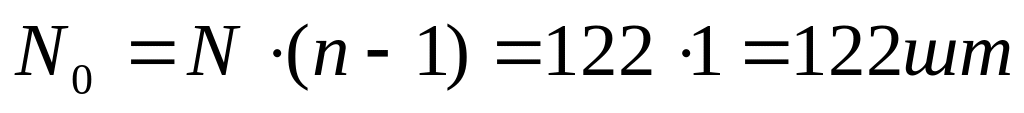

Укладка плит перекрытия |
|
шт. |
122 |
||||
26. |
Укладка плит покрытия |
|
шт. |
125 |
||||
27. |
Укладка лестничных маршей |
|
шт. |
2 |
||||
28. |
Укладка лестничных площадок |
|
шт. |
2 |
||||
29. |

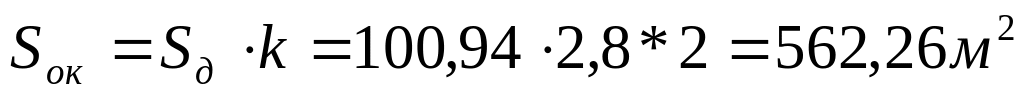

Устройство оконных блоков |
|
м2 |
100,94 |
||||
30. |
Устройство внутренних дверей |
|
м2 |
1138,2 |
||||
|
|
Кровля |
|
|
||||
31. |
Устройство пароизоляции (плёнка) |
|
м2 |
578,16 |
||||
32. |
Устройство утеплителя керамзитом 150мм |
|
м3 |
86,72 |
||||
33. |
Устройство Стяжки ц/п раствора |
|
м2 |
578,16 |
||||
34 |
Устройство кровли (2 слоя линокрома на битумной мастике) |
SКровли= =578,16 |
М2 |
578,16 |
||||
|
|
Отделочные работы |
|
|
||||
35. |
Штукатурка стен и |
Sшт=Sнар. стен+(Sвнутр. стен*2)+(Sперегородок*2)=1562,23 |
м2 |
1562,23 |
||||
36 |
Подготовка потолков под окраску |
|
м2
|
|
||||
37. |
Известковая окраска потолка |
|
м2 |
|
||||
38 |
Известковая окраска стен |
|
м2 |
833,2 |
||||
39 |
Остекление оконных блоков |
|
м2 |
201,88 |
||||
40 |
Масляная окраска стен |
S=800,8 |
м2 |
800,8 |
||||
|
Масляная окраска оконных блоков |
|
м2 |
565,26 |
||||
48 |
Масляная окраска дверных блоков |
|
м2 |
3751.43 |
||||
49. |
Оклейка стен обоями |
S=265,2 |
м2 |
265,2 |
||||
50. |

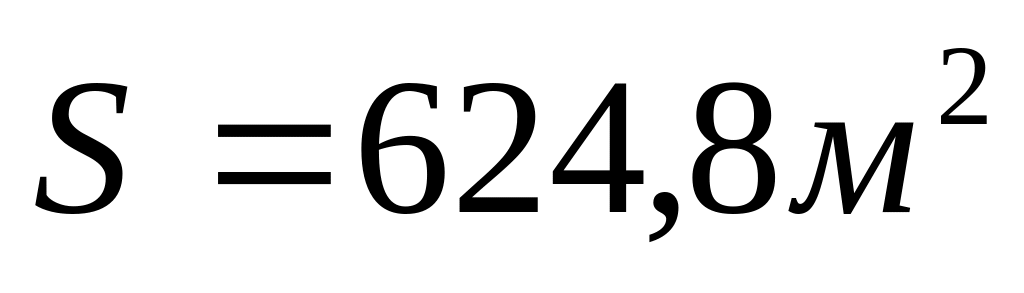

Облицовка стен плиткой |
|
м2 |
624,8 |
||||
. |
|
Полы паркет 1 эт. |
|
|
||||
51 |
Устройство паркетного пола в жилых комнатах |
|
м2 |
108,6 |
||||
52. |
Устройство основания из ДСП |
|
м2 |
108,6 |
||||
53. |
Устройство ц/п стяжки 25мм |
|
м2 |
108,6 |
||||
55. |

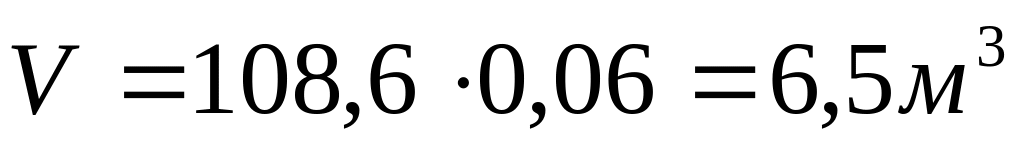

Устройство утеплителя из керамзита |
|
м3 |
6,5 |
||||
56. |
Устройство гидроизоляции |
|
м2 |
108,6 |
||||
57 |
Устройство плинтуса |
|
м |
206,5 |
||||
|
|
Линолеум 1эт. |
|
|
||||
58 |
Устройство линолеумного пола в жилых комнатах |
|
|
78,4 |
||||
59. |
Устройство ц/п стяжки 25мм |
|
|
78,4 |
||||
60. |
Устройство утеплителя из керамзита |
|
|
|
||||
61. |
Устройство гидроизоляции |
|
|
78,4 |
||||
62 |
Устройство плинтуса |
|
|
104,2 |
||||
|
|
Керамическая плитка 1-2 эт. |
|
|
||||
63 |
Устройство полов из керамической плитки |
S=151,4м2 |
|
151,4 |
||||
64. |
Устройство гидроизоляции |
S=151,4м2 |
|
151,4 |
||||
65 |
Устройство ц/п стяжки 25мм |
S=151,4м2 |
|
151,4 |
||||
66 |
Устройство гидроизоляции |
S=151,4м2 |
|
151,4 |
||||
67 |
Устройство плинтуса из керамической плитки |
|
м |
188 |
||||
|
|
Ковёр ворсовый 1-2 эт. |
|
|
||||
68 |
Устройство ворсового пола |
S=500,5м2 |
м2 |
500,5 |
||||
69. |
Устройство ц/п стяжки 25мм |
S=500,5м2 |
м2 |
500,5 |
||||
70. |
Устройство гидроизоляции |
S=500,5м2 |
м2 |
500,5 |
||||
71. |
Устройство плинтуса |
|
м |
952 |
||||
|
|
Линолеум 2 эт. |
|
|
||||
72 |
Устройство линолеумного пола |
S=164,3м2 |
м2 |
164,3 |
||||
73. |
Устройство ц/п стяжки 25мм
|
S=164,3м2 |
м2 |
164,3 |
||||
74. |
Устройство гидроизоляции |
S=164,3м2 |
м2 |
164,3 |
||||
75 |
Устройство плинтуса
|
|
м |
433,6 |
||||
76 |
Штукатурка цоколя |
S=139,58*0,45=262,82 |
м2 |
62,82 |
||||
77 |
Окраска цоколя |
S=62,81 |
|
62,81 |
||||
78 |
Устройство отмостки |
|
|
139,58 |
||||
79 |
Основание под отмостку 150 мм |
|
|
|
||||
80 |
Сан-тех. работы |
|
|
578,16 |
||||
81. |
Электромонтажные работы |
V=578,16 |
|
578,16 |
