Введение

Устойчивое функционирование единого сетевого электроэнергетического комплекса России невозможно без надежной и качественной эксплуатаци и ремонтов систем электроснабжения промышленных предприятий. Потребление электроэнергии растет в среднем на 2% в год, а в ряде регионов - более чем на 10% в год. Эксплуатация электроустановок должна производиться при минимальных затратах материальных средств и рабочей силы, а выполнение производственной программы должно достигаться путем совершенствования технологических процессов производства при наименьшем расходе электроэнергии. Основной целью эксплуатации электрооборудования является обеспечение требуемого уровня его надежности в течение срока службы.

Монтаж оборудования, его последующая эксплуатация выполняются в соответствии с проектной - сметной документацией, отраслевыми правилами, нормами, заводскими инструкциями и другими нормативно-техническими документами. Специалист должен знать нормативно - технические документы, уметь вести эксплуатационную документацию по электрооборудованию.

От качественного выполнения электромонтажных работ зависит уровень надежности оборудования, достижение им проектных технико - экономических показателей. Поэтому работы по монтажу оборудования должны осуществляться квалифицированными инженерно-техническими работниками.

Поддерживание работоспособности оборудования осуществляется за счет его технического обслуживания, при котором выполняются периодические осмотры, профилактические измерения, испытания, диагностирование состояния оборудования, устраняются выявленные дефекты и неисправности. Инженер должен знать методы профилактических испытаний и диагностики состояния электрооборудования.

Техническое обслуживание и ремонт оборудования требуют для своего осуществления материальных затрат. Специалист должен знать системы обслуживания и ремонта оборудования, уметь организовать эффективную систему эксплуатации оборудования с наименьшими материальными затратами.

Одним из наиболее действенных средств поддержания оборудования в должном техническом состоянии и продления срока его эксплуатации является, как известно, своевременный и качественный ремонт.

Качественный и своевременный ремонт, научная организация эксплуатации систем электроснабжения промышленных предприятий позволяют обеспечить бесперебойную работу производственных механизмов в промышленности, сельском хозяйстве и на транспорте.

Техническая политика в области эффективного развития систем электроснабжения, основанная на развитии методов эксплуатации и использовании современных средств диагностики, технических и информационно-измерительных систем, направлена на обеспечение надежного и безопасного электроснабжения потребителей.

1. Организация электромонтажных работ электрооборудования

Электромонтажные работы являются частью комплекса строительных работ и выполняются в рамках договора строительного подряда, в соответствии с которым подрядчик обязуется в установленный договором срок выполнить работы, а заказчик обязуется создать подрядчику необходимые условия для выполнения работ, принять их результат и оплатить выполненные работы.

Заказчиками выступают юридические лица (предприятия, организации), имеющие финансовые средства (инвесторы). Финансирование электромонтажных работ осуществляется за счет раздела капитальных вложений, предусмотренного для нового строительства, расширения, реконструкции и технического перевооружения объектов электроэнергетики.

Подрядчиками при проведении электромонтажных работ выступают электромонтажные организации зарегистрированные в установленном порядке в налоговых органах и имеющие лицензию и другие документы, подтверждающие лигитивность организации и гарантии качества на выполнение электромонтажных работ. При больших объемах электромонтажных работ и нескольких претендентах на их выполнение заказчик организовывает конкурсные тендерные торги.

Лицензирование деятельности электромонтажных организаций осуществляется с целью защиты прав и интересов потребителей строительно-монтажной продукции. Гарантии и сроки предъявления заказчиком претензий к подрядчику определяются в договоре подряда и по электромонтажным работам составляют, как правило, 1…2 года.

Договор подряда является основным правовым документом, регламентирующим взаимоотношения заказчика и подрядчика. Такой договор иногда заключается на выполнение работ «под ключ». Здесь подразумевается выполнение полного инвестиционного цикла, включающего проектирование, строительные, электромонтажные, пусконаладочные работы и сдачу объекта в эксплуатацию.

Для выполнения комплекса или отдельных видов работ, например пусконаладочных работ, подрядчик может привлекать другие организации – субподрядчиков. В этом случае подрядчик выступает уже в роли генерального подрядчика. Основные этапы выполнения электромонтажных работ приведены на рис. 1.1.

Подготовка к проведению электромонтажных работ, в частности приемка строительной части объекта под монтаж оборудования, ответственность перед заказчиком за выполнение всех видов работ в сроки, предусмотренные договором, и надлежащего качества возлагаются на генерального подрядчика.

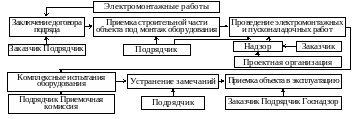

Рис. 1.1. Основные этапы проведения электромонтажных работ

Подрядчик планирует и осуществляет работы в соответствии с проектно-сметной документацией и договорной ценой, определяющими объем, содержание и стоимость работ. Проектная документация должна соответствовать требованиям нормативных документов, регламентирующих электромонтажные работы:

  • строительным нормам и правилам (СНиП);

  • государственным стандартам (ГОСТ) в области строительства;

  • правилам устройства электроустановок (ПУЭ);

  • правилам технической эксплуатации электроустановок потребителей (ПТЭ ЭП).

В обязанности подрядчика входит соблюдение природоохранного законодательства и организация охраны труда при выполнении работ.

В ходе выполнения работ заказчик и подрядчик вправе по согласованию с проектной организацией вносить изменения в техническую документацию при неизменности характера предусмотренных договором подряда работ, а также выделять пусковой комплекс из проектного объема работ.

Обязанности и ответственность по обеспечению электромонтажных работ комплектами оборудования, материалами и конструкциями несет, как правило, подрядчик. Для этого подрядчик получает от проектной организации расчеты (спецификации) о потребности основных видов оборудования, материалов, конструкций.

Для проверки качества поставляемого на монтажную площадку оборудования подрядчик осуществляет входной контроль, оформляет акты приемки оборудования в монтаж или предъявляет претензии к поставщикам в случаях нарушения требований к качеству оборудования, его повреждения при транспортировке.

В ходе выполнения электромонтажных работ заказчик осуществляет технический надзор за качеством работ, соблюдением сроков их выполнения, качеством поставляемого оборудования, его испытаниями при проведении пуско-наладочных работ. Технический надзор заказчик может осуществлять с привлечением проектной организации (авторский надзор), по отдельным разделам проекта: строительные, электромонтажные, пусконаладочные и другие.

После выполнения заказчиком и подрядчиком всех обязательств по договору осуществляется приемка выполненных работ. В договоре подряда предусматриваются сроки уведомления подрядчиком заказчика о готовности объекта к приемке, сроки проведения приемки и сроки устранения замечаний, выявленных при приемке выполненных работ. Приемка крупных объектов осуществляется рабочей и государственной приемочными комиссиями с подписанием актов соответствующей стандартной формы. При небольших объемах работ (замена выключателей, трансформаторов небольшой мощности при сохранении существующих фундаментов) приемка осуществляется одной приемочной комиссией. С момента приемки объекта по акту заказчик вступает в полное владение и распоряжение объектом.
