- •1 Класифікація та функціональне призначення станцій
- •1.1 Загальні положення про станції
- •1.2 Основні документи, що регламентують роботу станцій
- •1.3 Потрібні комплекси технічних засобів станцій
- •1.4 Вимоги до управління станціями
- •2 Технологія і нормування маневрових пересувань Маневрами – називаються любі пересування рухомого состава в межах станції.
- •2.1 Принципи нормування часу простих маневрових пересувань
- •2.2 Нормування складних маневрів
- •2.3 Гірочна технологія і розрахунок елементів гіркового циклу
- •2.4 Показники роботи гірки
- •3 Технологія роботи станцій
- •3.1 Проміжні станції (пс)
- •3.2 Дільничні станції
- •3.3 Сортувальні станції
- •3.4 Сортувальний парк і процес накопичення в сортувальному парку
- •3.5 Середній простій вагона під накопиченням
- •3.6 Спеціалізація колій сортувального парку
- •3.7 Місцева робота станції
- •3.8 Взаємодія процесів в підсистемах станції
- •3.9 Організація роботи станційного технологічного центру обробки інформації та перевізних документів (стцоід) та складання натурного листа
- •3.10 Інформаційна технологія на станціях
- •3.11 Робота станції в зимових умовах
- •4 Технологія роботи залізничних вузлів
- •5 Організація вагонопотоків
- •5.1 Загальні положення
- •5.2 Вихідні дані та послідовність розробки плану формування поїздів
- •Порядок розробки пфп:
- •Нормативи для розрахунку пфп:
- •6 Організація маршрутизації з місць навантаження
- •Порядок визначення напрямку маршрутів такий:
- •7 Організація вагонопотоків із порожніх вагонів
- •8 Розрахунки плану формування поїздів на напрямку
- •8.1 Методи розрахунків плану формування одногрупних призначень
- •8.2 План формування групових поїздів
- •Рішення:
- •8.3 План формування поїздів із зміною маси (довжини) состава
- •8.4 План формування поїздів із швидкопсувними вантажами
- •8.5 План формування контейнерних поїздів
- •8.6 Розрахунок внутрідорожнього плану формування поїздів
- •8.7 Аналіз виконання плану формування поїздів
- •9 Розробка графіка руху поїздів на дільницях дирекції та визначення його показників
- •9.1 Графік руху
- •9.2 Визначення нормативів технології для розробки графіка руху поїздів
- •9.2.1 Визначення технологічних норм часу на виконання операцій з поїздами і вагонами
- •9.2.2. Визначення елементів графіка руху
- •9.3 Розрахунки пропускної спроможності дільниць
- •10 Розробка графіку руху поїздів на дільницях регіону та визначення його показників
- •10.1 Відображення графіка руху
- •10.2 Прокладання на графіку пасажирських та приміських поїздів
- •10.3 Прокладання графіку спеціалізованих та місцевих поїздів
- •10.4 Прокладання на графіку наскрізних і дільничних поїздів
- •10.5 Розрахунки показників графіка руху вантажних поїздів
- •11 Технічне нормування експлуатаційної роботи залізниці (дирекції залізниці)
- •11.1 Технічне нормування як складова частина процесу управління перевезеннями
- •11.2 Технічні норми експлуатаційної роботи з вагонами вантажного парку
- •11.3 Технічні норми роботи та використання локомотивного парку
- •11.4 Нормування перевізних засобів
- •12 Оперативне керування рухом
- •Контрольні запитання
- •Список літератури:
2.4 Показники роботи гірки

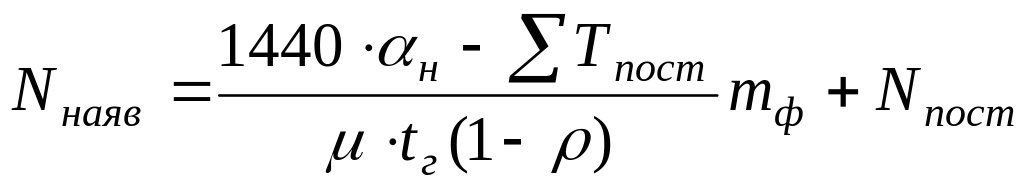

Переробна спроможність гірки – це максимальна кількість вагонів, яка може бути перероблена на даній гірці, при даному технічному оснащенні та технології роботи (визначається за добу)
,
(2.31)

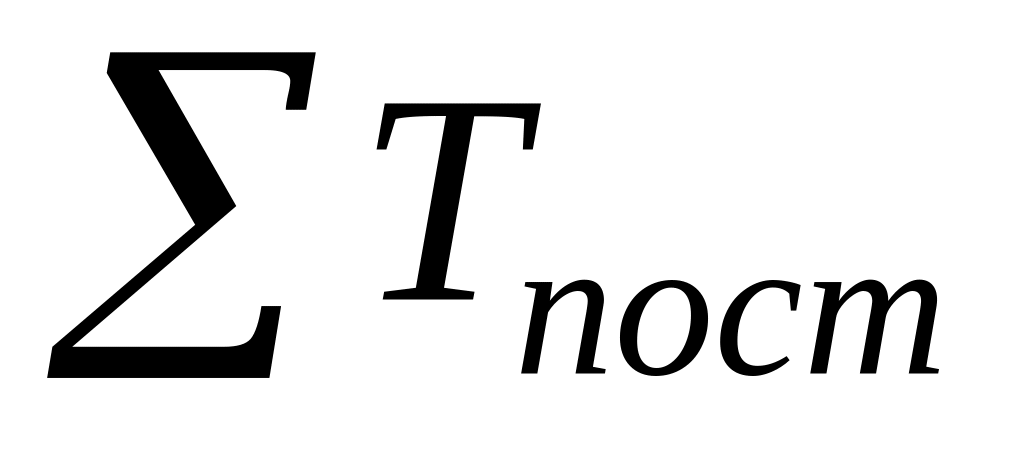

де Тпост – час, на протязі якого гірка не використовується для розпуску составів.
До
постійних операцій (
)
відносяться:
час на заміну локомотивних бригад гіркових локомотивів;
час на обслуговування вагоноуповільнювачів;
час на обслуговування пристроїв СЦБ і інших механізмів.
Н – коефіцієнт, що враховує ворожості у гірочній горловині
(Н =0,90-0,95);
tг – гірковий технологічний інтервал;

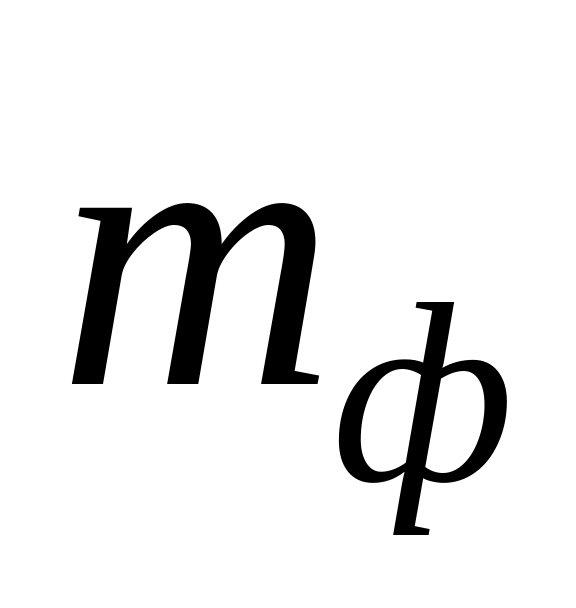

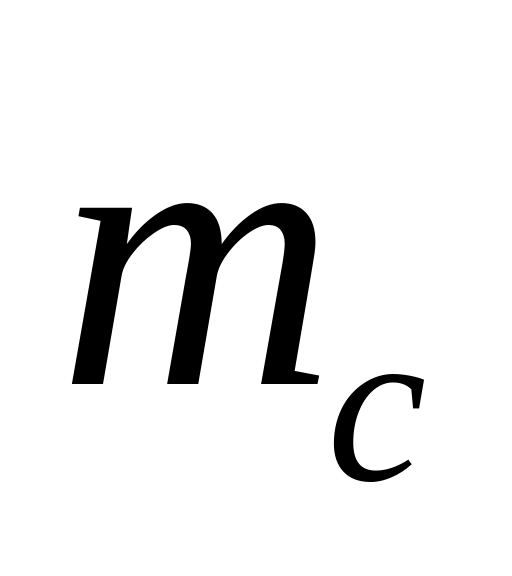

– величина состава;
µ - коефіцієнт, що враховує відкази технічних засобів на гірці;
ρ - коефіцієнт, що враховує повторні сортування вагонів.
Годинна переробка спроможності гірки (у составах) визначається.
,

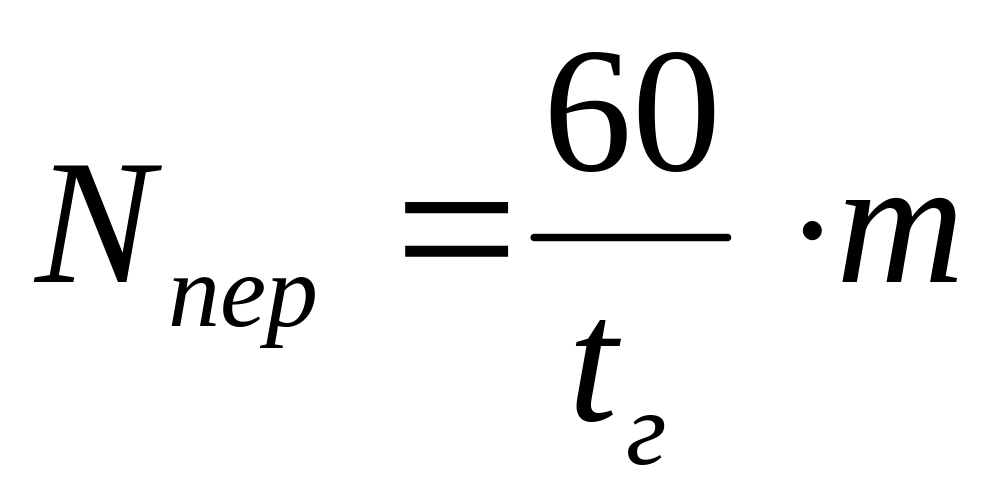

(2.32)
Коефіцієнт завантаження гіркових механізмів визначається
,
(2.33)
де nг – переробна спроможність.
Коефіцієнт завантаження гіркових локомотивів:
,
(2.34)
при Т р.ф = t з + t вит + t н + t р + t ос + t зф + t дод;
Т заг = (1440 – Т пост);
Необхідна
переробна спроможність
– це та кількість вагонів,
котра прибуває на станцію для переробки
(розформування) состава і формування з
них поїздів нових призначень (
).
Коефіцієнт завантаження гірки (ρ) складається за формулою (2.35) і не повинен перевищувати 0,85
,
(2.35)
Якщо нерівність не виконується, то призначаються заходи по підвищенню переробної спроможності, які поділяються на:
- організаційно-технічні (не вимагають додаткових капітальних вкладень): рівномірне розподілення поїздів, що прибувають в розформування; прискорення технічного і комерційного огляду в парку прийому і втілення передових методів; прискорений ремонт і умови комерційного обслуговування в парку прийому за рахунок завчасного інформування про склад поїздів; прискорення зміни локомотивних бригад гіркових тепловозів;
- реконструктивні (вимагають додаткових капіталовкладень), до них відносяться: введення додаткового гіркового локомотиву; будівництво додаткових насувних і спускних колій; будівництво додаткових обвідних колій; підвищення висоти гірки; механізація і автоматизація гіркових пристроїв; втілення нових засобів механізації.
Приклади:
Приклад 1.

Визначити норму часу на закінчення формування составів одногрупних поїздів визначаємо за формулою
=
+
,

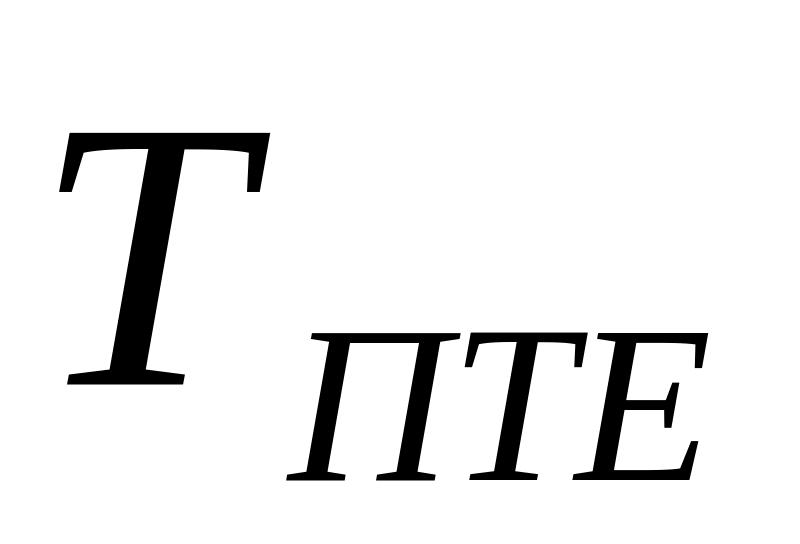

де - час на розставлення вагонів по ПТЕ;
- час на підтягування вагонів.
Час на розставлення вагонів по ПТЕ визначаємо за формулою
=В
+
∙
,
де В, - нормативні коефіцієнти (В=1,6; =0,1);
- кількість вагонів, що підлягають формуванню ( =60).
Час на підтягування вагонів визначаємо за формулою
=
∙
,
де - норма на підтягування одного вагону (0,08).
= В + ∙ + ∙
При вказаних данних =1,6+0,1∙60+0,08∙60=12,4 хв.
Відповідь: =12,4 хв. - норма часу на закінчення формування составів одногрупних поїздів.
Приклад 2.
Взначити витрати часу на підбирання вагонів. Визначаємо за формулою
=
+
,
де - час на сортування вагонів, хв.;
- час на збирання вагонів, хв.;
=
А∙g+Б∙
,
де А, Б – нормативні коефіцієнти, що залежать від способа виконання маневрової роботи та ухила хвостової горловини (А=0,41; Б=0,32);
- час на збирання вагонів, хв.;
- число вагонів у составі поїзда ( =28).
=1,8∙Р+0,3∙
де Р – кількість колій, з яких виконується переставлення (Р=2);

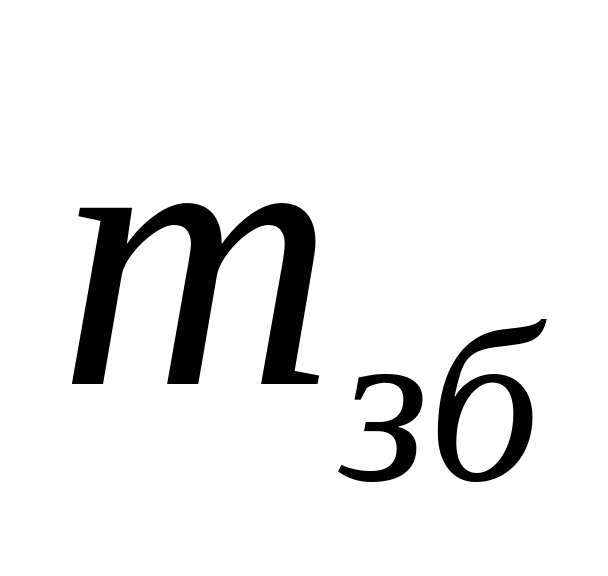

- кількість вагонів збирання ( =12).
= 0,41∙12+0,32∙28+1,8∙2+0,3∙12=21,08 хв.
Відповідь: = 21,08 хв. - витрати часу на підбирання вагонів.
