Тема 5: поточная организация строительного

ПРОИЗВОДСТВА

  1. Сущность поточной организации строительного производства.

При массовом, серийном производстве любой продукции наиболее эффективным методом является поточный метод организации производства, впервые появившийся в начале ХХ века (впервые применил Форд при массовом выпуске легковых автомобилей). При этом достигаются: высокая производительность труда, сокращение длительности производственного цикла, уменьшение себестоимости продукции.

Основные черты поточной организации производства также успешно применяются и для организации строительства. Однако строительство имеет свои специфические особенности такие как, неподвижность строительной продукции, что вызывает необходимость в передвижении рабочих звеньев и бригад, перемещений строительных машин, оборудования; значительное влияние на технологические процессы климатических условий, так как многие работы выполняются на открытом воздухе. Поток в строительном производстве отличается значительно большими величинами ритма потока, нежели в промышленности: если в промышленности шаг потока, измеряется, как правила минутами или секундами, то в строительстве его величина обычно составляет одну или несколько смен.

Поточный метод – научный метод строительного производства, обеспечивающий высокую организацию технологического процесса строительства, ликвидацию потерь времени, труда и ресурсов за счет устранения его неритмичности, прерывности.

Поточный метод создает благоприятные условия для значительного (на 20 - 30%) роста производительности труда за счет специализации исполнителей и приобретения ими мастерства при непрерывно повторяющихся процессах.

Способствуя экономии труда, времени и ресурсов, поточный метод приводит к снижению себестоимости строительства до 6-12%.

Поточным методом строительства называется такой метод организации строительства, при котором бригады (звенья) рабочих постоянного состава, оснащенные соответствующим набором инструментов и строительных машин выполняют одни и те же разнотипные работы, максимально совмещенные во времени на различных фронтах работ (захватках, участках).

При организации потока в строительстве сложный строительный процесс разделяется на несколько более простых процессов или операций. Например, процесс возведения монолитного железобетонного сооружения разделяется на следующие простые процессы: установка опалубки, укладка арматуры, укладка и уплотнение бетонной смеси, уход за бетоном, распалубка.

Выполнение каждого простого процесса поручается отдельной специализированной бригаде или звену. Весь фронт работ разделяется на несколько участков (захваток). Бригады (или звенья), сохраняя свой неизменный состав, равномерно передвигаются по общему фронту работ, переходя с одной захватки на другую. Первая бригада (или звено) все время выполняет первый по технологическому порядку процесс, последняя бригада после своей работы оставляет законченный производством участок.

Таким образом, работа ведется одновременно на нескольких захватках, причем на каждой захватке она находится на различной стадии готовности.

Область применения поточного метода очень широка: этим методом могут выполняться отдельные строительные процессы (так называемый «поточно-расчлененный» метод), осуществляется возведение отдельных зданий (поток на отдельных объектах) и, наконец, строительство целого комплекса объектов (поток на строительстве жилых массивов или промышленных предприятий).

Разновидности поточных методов

В зависимости от способов членения и разделения труда между рабочими поточные методы могут быть:

1) поточно-расчлененный метод – применяется при делении бригады на специализированные звенья, выполняющие простые процессы, на которые делится весь производственный процесс;

2) поточно-операционный метод – применяется при таком разделении труда между рабочими внутри звена, когда каждому из них поручается одна операция в составе процесса, поточно выполняемого звеном внутри захватки. (Например, кирпичная кладка выполняется звеном из 5 чел., каждый выполняет свою операцию).

В зависимости от конструктивных особенностей зданий и сооружений применяются поточно-захватный и поточно-линейный методы.

При поточно-захватном методе процесс строительства зданий ведется путем деления объекта в плане на захватки, а по высоте в зависимости от конструктивных особенностей – на ярусы.

При поточно-линейном методе строительства линейно-протяженных объектов бригады рабочих, оснащенные мобильными средствами механизации, выполняют соответствующие работы, последовательно перемещаясь по фронту работ с определенной скоростью.

Метод раздельных потоков – это такой метод поточного строительства, когда возведение здания организуется отдельными потоками, дифференцированными по группам строительства, выполняемым на объектах и комплексах объектах. Каждая группа процессов имеет свои параметры потока, отличные от параметров других потоков. Затем все параметры увязываются в единый поток комплекса объектов. Применяется при строительстве зданий сложной конфигурации и различных по конструктивному решению.

2. Основные принципы проектирования потоков.

Используя основные принципы поточной организации промышленного производства и учитывая особенности строительного производства, разработаны следующие принципы и последовательность проектирования потока для возведения однородных объектов строительства.

1. Устанавливаем объекты, подлежащие строительству поточным методом, т.е. близкие между собой по конструкциям, планировке, этажности и технологии.

2. Расчленяем проектируемый объект на процессы, желательно равные или кратные по трудоемкости.

3. Устанавливаем целесообразную последовательность процессов возведения объекта и соединяем взаимосвязанные процессы в общий совокупный процесс. Такое расчленение и синхронизация процессов служит предпосылкой непрерывности - одного из важных факторов передовой организации производства.

4. Устанавливаем последовательность включения в поток строительства отдельных объектов, закрепляем процессы за определенными бригадами рабочих, устанавливаем движение бригад на отдельных объектах по ходу технологического процесса и с объекта на объект, согласно принятой последовательности с минимальными (холостыми) переходами.

5. Оснащаем бригады рабочих строительными машинами, инструментом, приспособлениями, чем обеспечиваем высокопроизводительное выполнение закрепленных за бригадами процессов.

6. Рассчитываем основные показатели (параметры) потока.

7. Проектируем перебазирование с объекта на объект в установленной последовательности с учетом соблюдения заданного ритма производства работы бригад и закрепленных за ними строительных машин, инструментов и приспособлений.

3. Классификация строительных потоков.

Строительные потоки классифицируются по наиболее общим признакам.

1. По структуре и виду продукции: частные, специализированные, объектные и комплексные, линейные.

Частный поток - элементарный строительный поток, представляющий собой один или несколько процессов, выполняемых одним коллективом (бригадой или звеном) на частных фронтах работ.

Специализированный поток - совокупность технологически связанных частных потоков, объединенных единой системой параметров и схемой потока. Его продукцией является законченный вид работ, конструктивный элемент или часть здания (сооружения).

Частные и специализированные потоки могут иметь различные направления развития. Направления развития потока зависят от объемно-планировочного и конструктивного решения здания, видов выполняемых работ и их этапов, используемых строительных машин и механизмов. Они могут развиваться по горизонтальной, вертикальной или смешанной схеме.

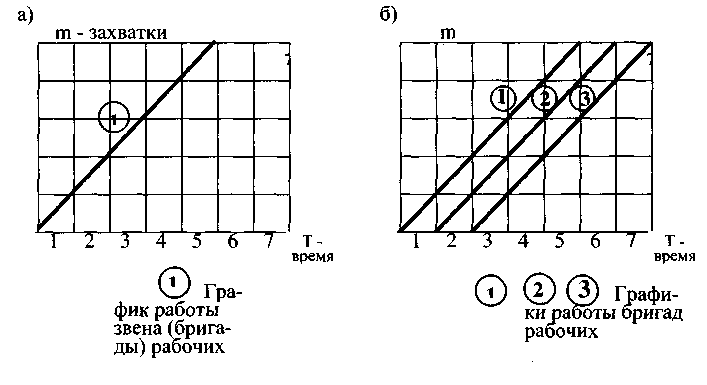

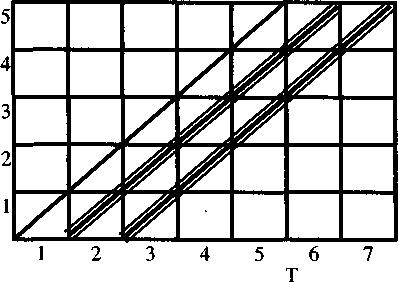

Рис.2. Циклограммы частного (а) и специализированного (б) потока

При этом потоки одноэтажных промышленных зданий, а также потоки нулевого цикла и устройства кровли, имеют горизонтальное направление (рис.3.А), потоки по возведению коробки многоэтажного здания - горизонтально-восходящее или вертикальное направление (рис .3.Б.а), потоки специализированных отделочных работ - вертикально-восходящее или вертикально-нисходящее направление (рис. 3.Б.б,в).

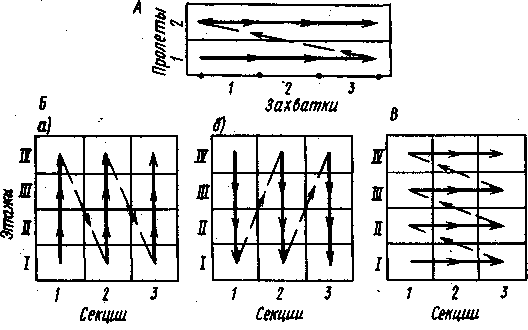

Рис. 3. Схемы развития потоков:

А — горизонтальная; Б—вертикальная; а — вертикально-восходящая; б — вертикально-нисходящая; в—смешанная (горизонтально-восходящая).

Объектный поток - совокупность технологически и организационно связанных специализированных потоков, совместной продукцией которых являются построенные отдельные здания (сооружения), либо группа однородных зданий (сооружений) (рис.4,а).

Продолжительность работ, время

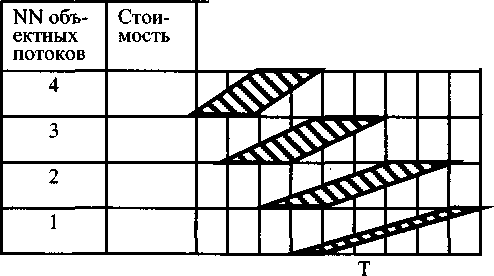

Комплексный поток - совокупность организационно связанных объектных потоков, совместной продукцией которых являются промышленное предприятие, жилой массив и т.д. (рис.4,6).

Рис. 4 Циклограммы объектного (а) и комплексного (б) потоков

Линейный поток – организуют для строительства линейных сооружений (дорог, магистралей, трубопроводов, линий электропередач).

2. По характеру ритмичности: ритмичные, разноритмичные и неритмичные потоки.

Ритмичный - в котором все составляющие потока имеют единый ритм, т.е. одинаковую продолжительность выполнения работ каждой отдельной бригадой на частных фронтах работ.

Кратноритмичный – в котором все составляющие потоки имеют не равные, но кратные ритмы.

Разноритмичный - в котором составляющие его потоки имеют одинаковые ритмы однотипных работ и различные ритмы разнотипных.

Неритмичный - в котором неодинакова продолжительность выполнения каждой отдельной бригадой работ на частных фронтах.

Неритмичные потоки с однородным изменением ритма – такие у которых все потоки на одноименных захватках имеют одинаковые ритмы, а на разных – неодинаковые.

Неритмичные потоки с неоднородным изменением ритма - такие у которых ритмы всех потоков на всех захватках различны.

3. По продолжительности функционирования: кратковременные, долговременные потоки и непрерывные.

Кратковременный - организуют при строительстве отдельных зданий (сооружений) или групп зданий, продолжительность строительства которых не превышает одного года.

Долговременный - организуют при строительстве зданий или комплексов объектов, продолжительность строительства которых превышает более одного года.

Непрерывный – организуют в условиях постоянной специализации строительной организации на одном виде продукции.

4. Параметры строительных потоков

Организация поточного строительства предприятий, зданий и сооружений предусматривает определение пространственных, технологических и временных параметров и зависимостей между ними.

1. К пространственным параметрам потока относятся: фронт работ, захватка, участок, делянка, ярус.

Фронт работ – пространство, в пределах которого осуществляются СМР в соответствии с заданием.

Захватка (участок фронта работ) - часть здания или его конструктивного элемента, в пределах которого развиваются и увязываются между собой частные потоки, входящие в состав специализированного потока. Размеры захваток устанавливают исходя из планировочных, объемных и конструктивных решений здания и направлений развития основных процессов по его возведению. В качестве захваток принимают повторяющиеся пролеты, секции, этажи и т.д.

Участок - часть возводимого здания, в пределах которого развиваются взаимосвязанные специализированные потоки, входящие в состав объектного потока. Участок представляет собой пространственную конструктивно-технологическую часть здания, при возведении которой повторяется весь комплекс строительных, монтажных и специальных работ.

Делянка – часть фронта работ, отводимая для звена или одного рабочего.

Ярус – части здания, на которые делится объект по высоте в зависимости от конструктивных особенностей и технологии производства работ.

2. К технологическим параметрам потока относятся: число частных, специализированных или объектных потоков (n), объемы и трудоемкость работ, интенсивность (мощность) потока.

Интенсивность (мощность) потока - количество продукции в натуральных показателях, выпускаемой строительным потоком за единицу времени. Например, количество квадратных метров общей площади жилья в день.

3. К временным параметрам потока относятся:

Т - общая продолжительность работ по потоку в целом;

tш - шаг потока - это промежуток времени, между началом работ двух смежных бригад потока;

k - ритм работы бригады - продолжительность работы на отведенной ей одной захватке (участке);

Тразв. - период развертывания потока - промежуток времени между началом первого и завершающего процессов, т.е. время, в течение которого в строительный поток постепенно включаются все бригады, участвующие в специализированном или объектном потоке;

Тсвер. - период свертывания потока - промежуток времени между окончанием первого и завершающего процессов, т.е. время, в течение которого из строительного потока постепенно выключаются все бригады, участвующие в специализированном или объектном потоке;

Т вып. гот. пр. - период выпуска готовой продукции - время, равное продолжительности работ завершающей бригады (частного, специализированного или объектного потока).

Т уст – период установившегося потока, когда в потоке работают одновременно все бригады.

4. Различают еще статические параметры и динамические.

К статическим параметрам относят такие параметры, которые не зависят от производственных условий – объем работ, трудоемкость работ, стоимость работ.

К динамическим относят такие параметры которые полностью зависят от конкретных производственных условий – численность рабочих, выработка на одного рабочего в день, интенсивность потока.
