44. Монтаж компрессорных станций, оборудованных стационарными
газовыми турбинами.
Газоперекачивающий агрегат с приводом от стационарных газовых турбин ГТН – 25И (импортного производства) поставляют с заводов-изготовителей в виде отдельных блоков, полностью подготовленных к монтажу. Данный агрегат устанавливают на фундамент с отметкой 0,72 м.
Монтаж ГПА включает след. техн. операции:
- доставку блоков ГПА в зону монтажа (в пределах вылета стрелы крана);
- уст-ку блоков ГПА на опор. пов-ти ф-та;
- выверку и стыковку монтажных блоков;
- затяжку ф-тных и анкерных болтов.

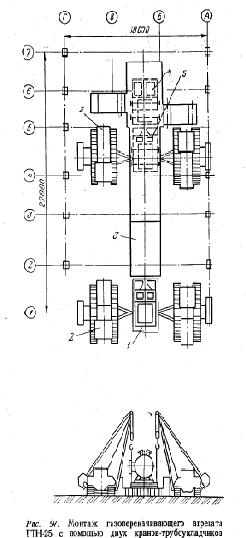

Агрегат ГТН–25И устанавливают на фундамент на высотной отметке +0,720. Агрегат поставляют на площадки сооружаемых КС в виде четырех основных монтажных блоков: нагнетателя массой 60 т, турбины низкого давления массой 34 т, турбины высокого давления массой 56 т и блока маслохозяйства массой 29 т. Монтаж ГПА проводят до начала стр-ва индивидуальных зданий. Самоходные монтажные краны для монтажа блоков ГТН-25И выбирают исходя из максимальной массы блока и с учетом необходимого вылета стрелы. На практике в зав-ти от возможностей монтажной организации применяют два варианта монтажа:
- с помощью самоходного гусеничного крана КС-8161 максимальной грузоподъемностью 100 т с вылетом стрелы 20 м;
- с помощью двух кранов-трубоукладчиков ТГ-502 грузоподъемностью по 50 т каждый с кабиной спереди.
Монтаж ГПА ведут последовательно по захваткам. Захваткой служит фундамент под агрегат. Следовательно, общее число захваток равно трем. В пределах каждой захватки последовательно выполняют следующие монтажные операции:
- монтаж центробежного нагнетателя;
- монтаж блока турбины низкого давления;
- монтаж блока турбины HIGH давления;
- монтаж блока маслохозяйства.
При первом варианте монтажа уст-ку на ф-т всех блоков ГПА осуществляют с одной стоянки крана. Производимые работы:
- доставка блоков ГПА в зону действия крана на трейлере;
- строповка нагнетателя четырьмя универсальными стропами за монтажные штуцеры рамы;
- укладка катков на пов-ть ф-та (смазанные солидолом трубы 219 мм);
- установка нагнетателя в промежуточное положение на ф-т с последующим его гор. перемещением в проектное положение с помощью домкратов;
- подъем нагнетателя с помощью домкратов, удаление катков и опускание его на опорную поверхность фундамента.
- Последовательная установка на фундамент блоков турбины низкого давления, турбин высокого давления и маслохозяйства одним краном с одной стоянки.
Наибольшую трудность при монтаже представляет выверка блока турбины (турбоблока). Выверка в горизонтальной плоскости заключается в достижении совпадения продольных и поперечных осей турбоблока и фундамента. Выверка турбоблока в вертикальной плоскости должна обеспечить его строгое горизонтальное положение и является наиболее трудоемкой
45. Выверка оборудования на фундаменте
Установленное на фундамент оборудование выверяют в двух плоскостях — горизонтальной и вертикальной. Цель выверки в горизонтальной плоскости — установить оборудование так, чтобы главные ■оси оборудования совпадали с главными осями, перенесенными с проекта на фундамент. Для этого по рискам, соответствующим главным разбивочным осям фундамента, натягивают струны. Опуская отвесы с определенных точек струны на точки, расположенные на осях оборудования, добиваются совпадения осей фундамента и агрегата.
О
тклонение
главных осей фундамента и оборудования
не должно превышать 30 мм.
Установив
оборудование в горизонтальной плоскости
по проекту, заводят и подвешивают на
гайках анкерные болты, затем выверяют
положение оборудования в вертикальной
плоскости. Цель выверки в вертикальной
плоскости — установить оборудование
^строго горизонтально, не меняя его
положения относительно главных осей
фундамента.
Выверку в вертикальной плоскости выполняют:

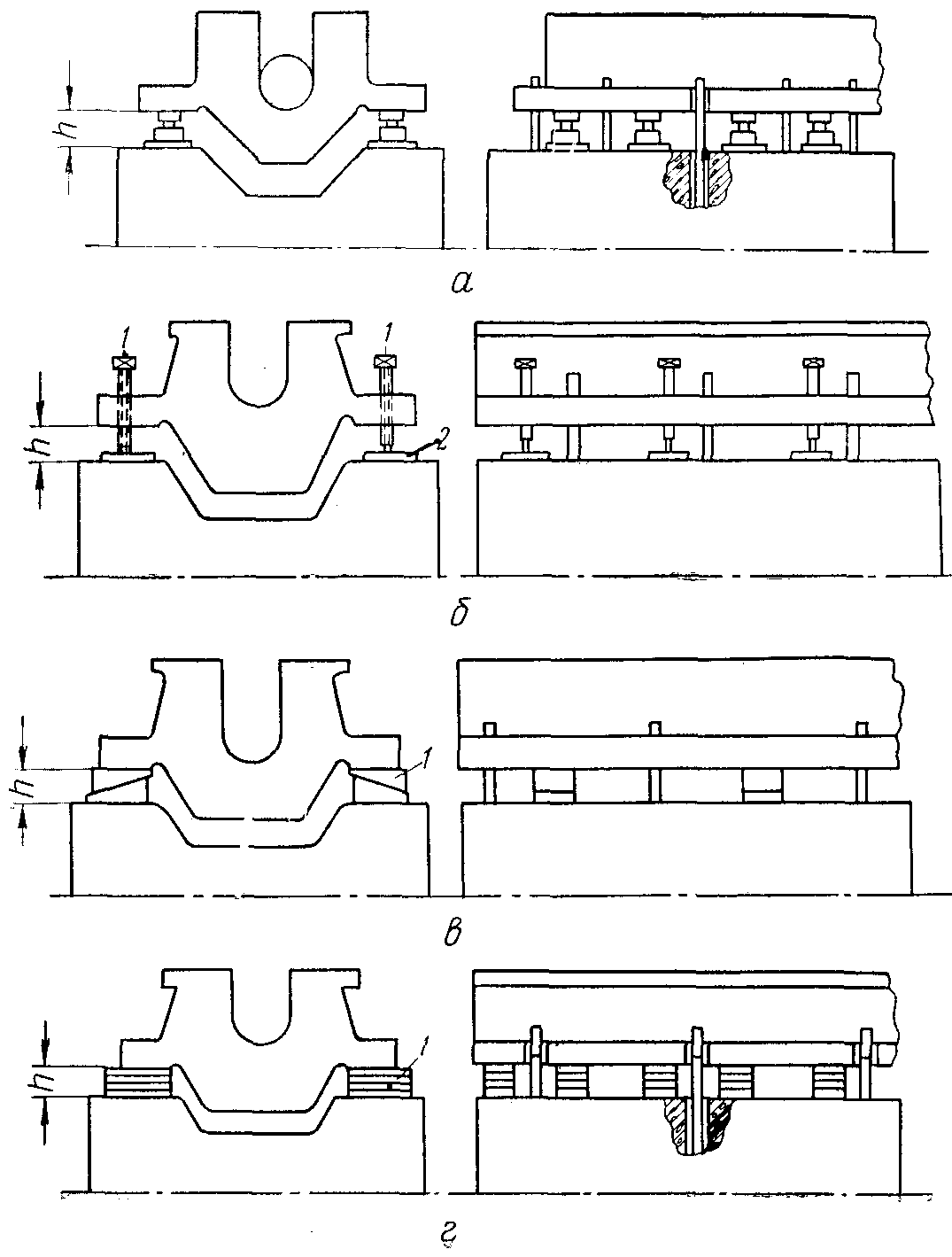

на специальных домкратах (рис. 4.1, а), устанавливаемых на фундамент; после затвердения цементной подливки их убирают;
на нивелировочных (регулировочных) встроенных болтах 1 (рис. 4.1, б), опираемых нижним, закругленным, концом на металлическую подкладку 2; после затвердевания цементной подливки их опускают;
на специальных клиновых подкладках 1 (рис. 4.1, в), изготовляемых из стали, с уклоном от 1 : 30 до 1 : 40 так, чтобы при любой
Рис. 4.1. Схемы выверки оборудования на фундаменте в вертикальной плоскости.
величине подклинивания сохранялась параллельность поверхностей, контактирующих с фундаментом и рамой агрегата; поверхность клиньев тщательно обрабатывают для обеспечения их хорошей приле-.таемости;
на плоскопараллельных металлических подкладках 1 (рис. 4.1, г), различной толщины, чтобы можно было подобрать необходимую высоту. Горизонтальность оборудования проверяют при помощи уровней '(ватерпасов), у которых цена деления в 1° соответствует уклону 0,1 мм/м. Слесарный уровень изготовляют с неподвижно установленной рабочей ампулой и с регулируемой ампулой.
Применяют также рамный уровень (рис. 4.2), который позволяет одновременно измерить горизонтальность и вертикальность двух проверяемых поверхностей. Особенностью рамного уровня является наличие двух рабочих ампул. Характеристика уровней приведена в табл. 4.1.
Гидростатический уровень (рис. 4.3) позволяет измерять высотное положение точек, расположенных далеко (до 150 м) одна от другой, и получать высокую точность выверки (до ±0,01 мм).
