8.4 Высота пролёта

Высота пролёта определяется как расстояние от уровня пола здания до нижней затяжки несущей фермы. Предварительно высоту пролёта рассчитывают исходя из типа подъёмно-транспортного оборудования, габаритов обрабатываемых деталей, высоты технологического оборудования. Окончательно принимается унифицированное значение высоты пролёта секции, ближайшее к расчетному значению.

Н=А1+А2+А3+А4+А5+А6,

где А1=3530 мм ( высота станка 2Г175 - самого высокого на участке); А2 = 400мм (страховой зазор); А3 = 1000мм (габарит груза); А4 = 1000мм (высота стропов); А5 = 500 мм (резерв при верхнем положении крюка); А6 = 1500 мм (по ГОСТ 7890-67).

Н=3530+400+1000+1000+500+1500=7930 мм

В соответствии с действующими нормами технологического проектирования (Госстрой СССР, СН 223 - 62) по [2. стр. 8 табл. 2.1] принимаем высоту пролётов в пределах 8,4 м (рисунок 8.1).

Рисунок 8.1 – Высота пролёта здания цеха

9.Определение потребного количества оборудования в условиях мелкосерийного производства

Исходные данные приведены в таблице 9.1

Таблица 9.1 – Исходные

Номер

операции

Наименование

операции

Оборудование

tшт,

мин.

005

Фрезерная

6Т82Г

3,8

010

Фрезерная

6Т82Г

3,0

015

Сверлильная

2Г175

2,9

020

Токарная

1Н713

3,7

025

Шлицефрезерная

53А20

13,4

Итого

26,8

Программа выпуска шт./год.

Масса детали 6 кг.

Определяем программу запуска:

, (шт/год).

Определяем месячную программу запуска:

, (тш/мес).

Определяем среднюю трудоёмкость операции:

Определяем среднюю загрузку рабочего места данной деталью в месяц:

,(мин.).

Определяем удельную трудоёмкость месячной программы запуска детали:

%

где, Fэм =300 часов - эффективный фонд времени оборудования при числе смен в месяц j=45;

Определяем продолжительность выпуска детали за месяц:

, (смены);

Принимаем Ф=2 смены.

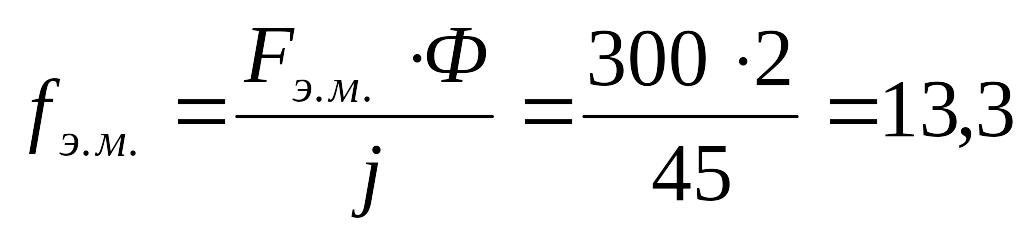

Определяем месячный эффективный фонд времени оборудования, соответствующий продолжительности выпуска детали, час:

Определяем расчетное количество станков каждой модели по формуле:

;

где ∑tki - суммарное штучное время использования станка данной модели по технологическому процессу.

Округлим расчётное число станков до ближайшего большего целого Cn, и определим коэффициент загрузки для каждой операции по формуле

Полученные значения сведём таблицу 9.2.

Таблица 9.2 – Количество оборудования на участке.

Модель станка

6Т82Г

0,55

1

0,55

6Т82Г

0,43

1

0,43

2Г175

0,42

1

0,42

1Н713

0,53

1

0,53

53А20

1,93

2

0,97

Так как Кзi не превышает нормативных значений Kзni ,принятое количество станков оставляем без изменения. Средний коэффициент загрузки станков при обработке детали «Вилка» определяется по формуле:

В соответствии с данными таблицы 9.2 построим график загрузки оборудования (рисунок 9.1).

Рисунок 9.1 – График загрузки оборудования в условиях не поточного производства
