- •Управління проектами
- •Тема 1 загальна характеристика управління проектами
- •1.1 Сутність проектної діяльності
- •1.2 Управління проектами як специфічна галузь менеджменту
- •1.3 Цілі і процеси в управлінні проектами
- •Тема 2модель управління проектом
- •2.1 Функції проектного менеджменту
- •Тема з методичні основи планування і контролю проекту
- •3.1 Місце і функції планування та контролю в управлінні проектами
- •3.2 Види планів
- •3.3 Сучасні тенденції в плануванні та контролі проектів
- •Тема 4 основні форми організаційної структури проектів
- •4.1 Базові засади створення організаційної структури проекту
- •4.2 Основні форми проектних структур
- •4.3 Переваги і проблеми матричної структури
- •4.4 Внутрішні організаційні структури у великих проектах
- •Тема 7планування ресурсів і витрат
- •7.1 Оцінка і планування ресурсів
- •7.2 Побудова ресурсних гістограм
- •7.3 Моделювання і календарне планування ресурсів
- •Згладжування ресурсних гістограм
- •1. Планування в умовах обмежених ресурсів.
- •2. Планування в умовах обмеженого часу.
- •7.4 Планування затрат
- •Обчислення витрат з урахуванням інфляції
- •Тема 8 контроль проекту
- •8.1 Модель планування і контролю проекту
- •8.2 Методи аналізу виконання проекту
- •8.3 Прогнозування остаточних витрат
- •8.4 Звітування і контроль за змінами
- •Тема 9 управління якістю в проекті
- •9.1 Поняття якості в контексті проектного менеджменту
- •9.2 Система управління якістю проекту
- •Планування якості проекту
- •Забезпечення якості проекту
- •Контроль якості проекту
- •Організаційне забезпечення управління якістю проекту
- •9.3 Витрати на забезпечення якості проекту
- •Тема10 управління проектними ризиками
- •10.1 Поняття ризику та невизначеності. Класифікація проектних ризиків
- •10.2 Причини виникнення та наслідки проектних ризиків
- •10.3 Методи аналізу й оцінки ризиків інвестиційних проектів
- •Моделювання методом Монте-Карло
- •10.4 Управління проектними ризиками
- •Тема11процедури організації проведення конкурентних торгів (тендерів) по проекту
- •11.1 Основні положення
- •11.2 Класифікація торгів
- •11.3 Функції учасників торгів
- •11.4 Порядок проведення підрядних торгів
- •Тема 12управління персоналом у проектах
- •12.1 Лідерство. Роль менеджера проекту
- •12.2 Команда проекту
- •12.3 Мотивація персоналу
- •43018, М. Луцьк, вул. Львівська, 75
Обчислення витрат з урахуванням інфляції
Статті витрат |
Сума витрат, тис.грн. |
Рівень інфляції в 2001р. |
Витрати з урахуванням інфляції 2001 p., тис. грн. |
Рівень інфляції в 2002р. |
Витрати з урахуванням інфляції 2002 p., тис. грн. |
Зарплата |
50,000 |
10,0 % |
55,000 |
6,0% |
59,400 |
Матеріали |
40,000 |
15,0 % |
46,000 |
5,0% |
48,300 |
Усього |
90,000 |
12,2 % |
101,000 |
6,6% |
107,700 |
Якість розрахунків може бути поліпшено в ході виконання проекту, коли стає доступною більш точна і деталізована інформація.
Календарне планування витрат
Календарне планування охоплює не тільки визначення календарних термінів виконання робіт, узгодження їх із наявними ресурсами, а й календарне планування витрат, або бюджету, з метою подальшого контролю їх і прийняття відповідних рішень.
Розглянемо проект заміни устаткування на виробничій дільниці (табл. 7.5).
Код роботи |
Робота |
Попередня робота |
Тривалість, днів |
А |
Демонтаж першого верстату |
– |
3 |
В |
Встановлення і наладка нового верстату |
А |
7 |
С |
Демонтаж другого верстату |
– |
3 |
D |
Встановлення і наладка нового верстату |
С |
6 |
E |
Випробовування роботи системи |
В, D |
2 |
Припустимо, що кожна робота цього графіка відповідає елементу CBS. Оцінки витрат на роботи разом із очікуваним часом запишемо у вигляді таблиці 7.6.
Таблиця 7.6
Розподіл затрат по роботах проекту заміни устаткування
Код роботи |
Тривалість, дні |
Затрати, грн. |
|
на всю роботу |
на один день |
||
А |
3 |
400 |
133 |
В |
7 |
1000 |
143 |
С |
3 |
400 |
133 |
D |
6 |
1000 |
167 |
Е |
2 |
600 |
300 |
Усього |
3400 |
— |
Приміром, витрати на роботи лінійно залежать від тривалості їх виконання, тобто витрати на роботу вимірюються як результат множення постійного коефіцієнта витрат на тривалість роботи. Наприклад, для роботи В затрати — 1000 грн., тривалість — 7 днів, коефіцієнт витрат — 143 грн./день. Ці коефіцієнти розрахуємо і занесемо до табл. 7.6.
Звернемося до сіткового графіка і термінів виконання робіт.
Будуємо розподіл витрат по ранніх термінах виконання (напівжирним). Аналогічно визначаємо потрібні затрати по пізніх строках (рис. 7.7).
Роботи |
Дні |
|||||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
|
А |
133 133 |
133 133 |
133 133 |
|
|
|
|
|
|
|
|
|
В |
|
|
|
143 143 |
143 143 |
143 143 |
143 143 |
143 143 |
143 143 |
143 143 |
|
|
С |
133 |
133 133 |
133 133 |
133 |
|
|
|
|
|
|
|
|
D |
|
|
|
167 |
167 167 |
167 167 |
167 167 |
167 167 |
167 167 |
167 |
|
|
Е |
|
|
|
|
|
|
|
|
|
|
300 300 |
300 300 |
Витрати по днях |
266 133 |
266 266 |
266 266 |
310 276 |
310 310 |
310 310 |
310 310 |
310 310 |
310 310 |
143 310 |
300 300 |
300 300 |
Наростаючим підсумком |
266 133 |
532 399 |
798 665 |
1108 940 |
1418 1250 |
1728 1560 |
2038 1870 |
2348 2180 |
2658 2490 |
2800 2800 |
3100 3100 |
3400 3400 |
Рис. 7.7. – Календарне планування витрат за проектом
На основі проведених розрахунків будуємо графік бюджету для ранніх і пізніх строків проекту (наростаючим підсумком) (рис. 7.8):

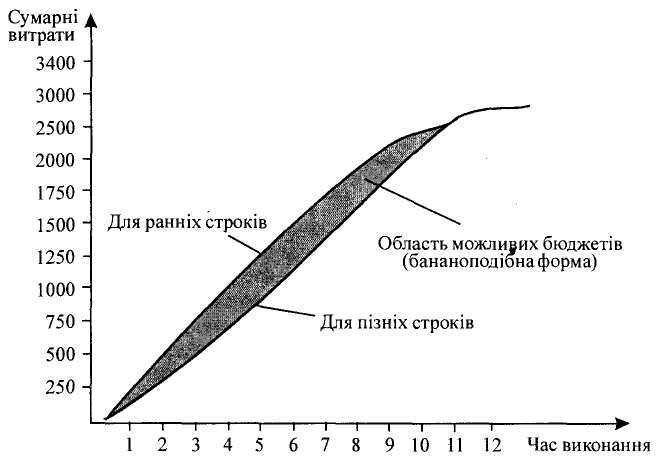

Рис. 7.8. — Бананоподібна крива розподілу бюджету проекту в часі
Графік ілюструє так звану бананоподібну криву, яка характеризує для кожного проміжку часу найменшу та найбільшу потребу у фінансуванні проекту. Вона узгоджується з можливостями організації з фінансування і в разі необхідності ще раз коригуються терміни виконання робіт, враховуючи не тільки забезпеченість їх ресурсами, а й можливість профінансувати ці ресурси.
Запитання та завдання для самоконтролю
1. Опишіть процедуру визначення і планування потреби у ресурсах.
2. Які ресурси є найбільш проблемними з погляду забезпечення ними? Чому?
3. Що характеризують ресурсні гістограми? Як вони будуються?
4. Чому виникає необхідність у згладжуванні ресурсних гістограм? Як воно відбувається?
5. Охарактеризуйте планування в умовах обмежених ресурсів і в умовах обмеженого часу.
6. За якими напрямами плануються проектні витрати?
7. Для чого необхідно будувати бананоподібну криву?
Рекомендована література: [3;111-129], [16;119-125], [17;306-317], [20;147-239]
