11.2. Расчет ранних дат

(прямой проход по сети слева-направо)

А. Расчет даты раннего окончания работы производится одинаково независимо от вида соединения.

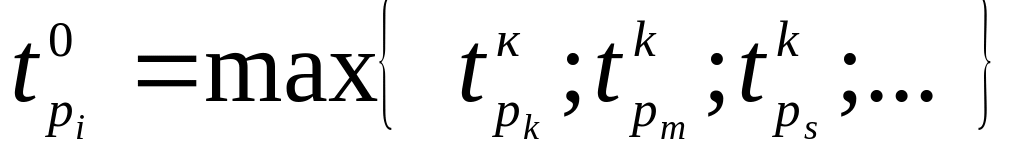

где t i – длительность работы, - раннее начало работы

В. Расчет даты раннего начала работы производится разным способом в зависимости от вида соединения работ - линейная последовательность или сходящиеся работы.

1. Для линейной последовательности работ

z i

Без задержки и опережения

С задержкой или опережением

Для сходящихся работ

Z’

Z’’

Z’’’

Без задержки и опережения

С задержкой и опережением

11.3. Расчет поздних дат

(обратный проход по сети справа-налево)

А. Расчет даты позднего начала работы производится одинаково независимо от вида соединения.

В. Расчет даты позднего окончания работы производится разным способом в зависимости от вида соединения работ - линейная последовательность или расходящиеся работы.

1. Для линейной последовательности работ

z i

Без задержки и опережения

С задержкой или опережением

2. Для расходящихся работ

  1. Без задержки и опережения

  1. С задержкой и опережением

11.4. Расчет резервов и длительности пути

Длительность пути l

где n – количество работ на пути под номером l,

Свободный резерв работы i

Полный резерв работы i

где с – количество работ, предшествующих работе I и имеющих свободный резерв.

Полный резерв пути l

где f – количество работ на пути l, которые имеют свободные резервы.

11.5. Пример расчета параметров сетевой модели

а ) Без задержки и опережения

z = -2

б) С задержкой

в) C опережением

11.6. Диаграмма Гантта

Диаграмма Гантта служит для графического отображения временных параметров работ.

На диаграмме Гантта в компьютерном варианте отображаются:

  • плановые и фактические длительности на временной оси;

  • типы работ в разном представлении;

  • временные резервы;

  • связи между работами;

  • запаздывание и опережение;

  • ресурсы и пр.

Работы

Тема 12. Ресурсы в проекте

Цели и задачи:

  • сформировать представление о ресурсах проекта (трудовых) и их характеристиках;

  • ознакомиться с процедурой назначения ресурсов;

  • научиться строить профили ресурсов и выделять конфликт и недогрузку ресурсов.

Содержание

12.1. Понятие ресурса. Назначение ресурсов

12.2. Профиль ресурса. Конфликт ресурса

12.1. Понятие ресурса. Назначение ресурсов

Материальный ресурс – сырье, материалы, комплектующие, инструменты и прочее материальное обеспечение проекта.

Трудовой ресурс - люди или оборудование, используемые для выполнения работ проекта. Под оборудованием понимаем дорогостоящие механизмы, которые могут быть использованы в проекте людьми, например: станки, подъемные краны, машины и пр.

Примечание.

В дальнейшем будем использовать вместо термина «трудовой ресурс» термин «ресурс». Весть приведенный ниже материал относится только к этой категории ресурсов.

Основные характеристики ресурса:

  • наличное количество (порог, доступность);

  • интенсивность использования (% занятости);

  • стоимость (стандартная ставка в ед. времени, ставка свехурочных);

  • стратегия оплаты ресурса (в начале, в конце, пропорциональное);

  • доступность ресурса в соответствии с календарем и рабочим временем;

  • отнесение ресурса к определенной группе и пр.

Назначение ресурсов работам – это приписывание каждой работе конкретных ресурсов для ее выполнения.

Назначение ресурсов работам проекта

Назначение ресурсов нескольким проектам
