- •Задача 1. Анализ исходных проектных данных
- •05.09. 0 1 2 3 4 03.04. Режим колебания угв, м
- •VII VIII IX X X I XII I II III IV V VI Месяцы
- •Задача 2. Выбор материала элементов трубопроводов Трубы и соединительные элементы
- •Колодцы
- •Задача 3. Размещение подземных инженерных сетей
- •3.1. Определение минимальной глубины заложения сетей
- •3.2. Размещение сетей в общих коллекторах
- •3.3. Размещение сетей в совмещенных траншеях
- •– Кабели освещения; 2 – водосток; 3 – канализация; 4 – газопровод; 5 – кабели телефонные
- •3.4. Определение объемов работ для строительства водостока
- •Задача 4. Технология и организация строительства водостока
- •4.1. Выбор экскаватора для разработки траншеи
- •Определения радиуса копания
- •4.2. Выбор крана для монтажа водостока
- •Требуемого вылета стрелы крана
- •4.3. Определение минимальной и оптимальной длины захватки
- •/ Смена
- •4.4. Разработка технологии строительства водостока
- •Захватка I
- •Захватка II
- •Захватка III
- •Захватка IV
- •Захватка V
- •17,4 Метров
- •Захватка VI
- •Захватка VII
- •Технология строительства водостока. График Ганта Таблица 4.10
- •Литература
- •Содержание
Захватка III
Операция 9. Разработка траншей под водосточные ветки
-
Сменный объем работ
(рис. 4.8):

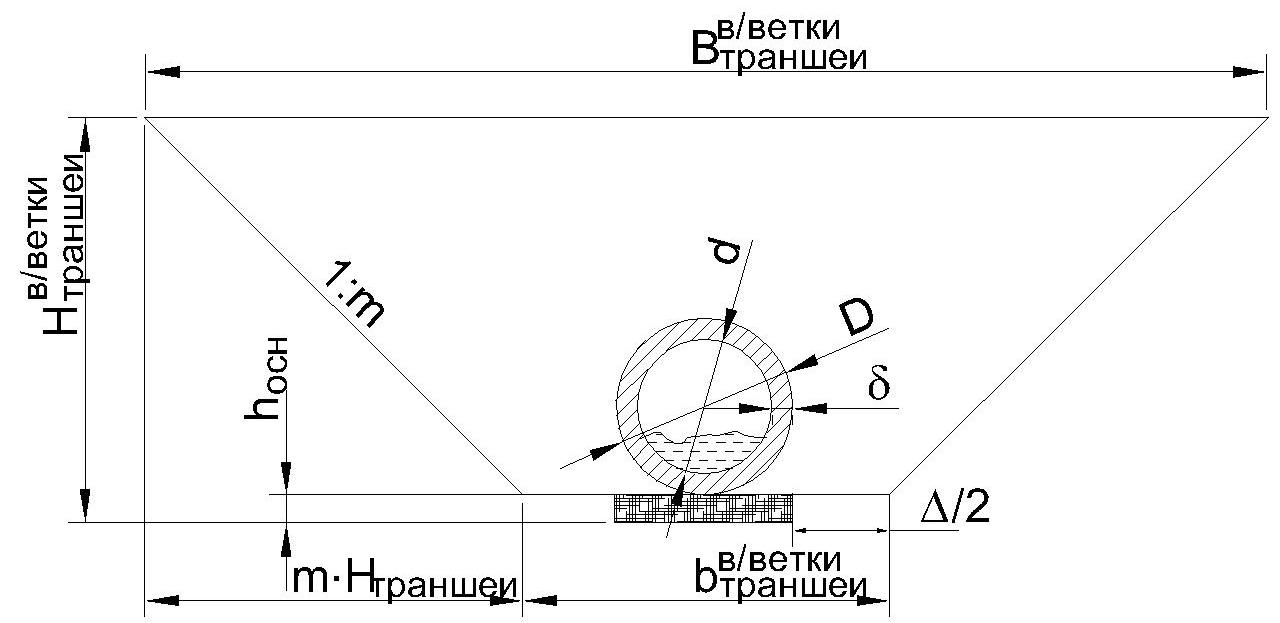

Рис.4.8. Траншея под водосточные ветки
|
, м3 |
(4.66) |
где
– глубина траншеи под водосточные
ветки, м.
=2,1
м.
– рассчитываются
аналогично основной траншее.
|
м |
м3
- Тип и марка машины и производительности экскаватора – см. табл. 4.2. или см. операцию 4.
м3/ч м3/смена
- Количество экскаваторов:
Расчетное
количество
|
Принятое количество , маш. |
Коэффициент использования |
375,54/359 = 1,05 |
2 |
1,05/2=0,53 |
- Состав звена:
|
, чел. |
|
, чел.
- Время на проведение операции:
|
, ч |
(4.67) |
4,3
, ч
Операция 10. Транспортировка материала (песок, щебень или бетон) для устройства основания
При решении задачи о размещении сетей в совмещенной траншее (п.3.3 настоящей тетради) были приняты вид и конструкция основания под водосток. Согласно этому решению и производится расчет производительности и времени, затраченному на транспортировку.
-
Сменный объем работ
:
|
, м3 |
(4.68) |
где
– толщина основания, м = 0,1
– ширина
основания под водосток,
= 0,36 м
=1,06
м3/смена
- Тип и марка самосвала и производительности подобраны в операции 3.
м3/ч
м3/смена
- Количество автомобилей-самосвалов:
Расчетное
количество
|
Принятое количество , маш. |
Коэффициент использования |
5,19/52,5=0,1 |
1 |
0,1/1=0,1 |
- Состав звена:
|
, чел. |
|
, чел.
- Время на проведение операции:
|
, ч |
(4.69) |
ч
Операция 11. Устройство основания
- Сменный объем работ (см. операция 10):
м3/смена
- Состав бригады и производительность, а также время работы определяем по ЕНиР §Е9-2-32.
Норма времени зависит от вида основания.
в
расчете на 1 м3
- Состав звена:
Состав бригады |
Количество рабочих, чел |
Монтажники наружных трубопроводов 3 разряд |
2 |
Монтажники наружных трубопроводов 2 разряд |
2 |
Общее количество человек в бригаде |
= 4 |
- Время для устройства 1 м3 основания всей бригадой (по формуле 4.20):
|
, ч |
-
Часовая производительность бригады
,
т.е. объем грунта, который бригада доберет
за 1 ч:
|
|
|
/ч
-
Сменная производительность
(аналогично расчету по форм. 4.42):
м3/смена
- Количество бригад:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
5,19/36,08=0,14 |
1 |
0,14/1=0,14 |
- Время на проведение операции:
|
, ч
|
(4.70) |
ч
