- •Задача 1. Анализ исходных проектных данных
- •05.09. 0 1 2 3 4 03.04. Режим колебания угв, м
- •VII VIII IX X X I XII I II III IV V VI Месяцы
- •Задача 2. Выбор материала элементов трубопроводов Трубы и соединительные элементы
- •Колодцы
- •Задача 3. Размещение подземных инженерных сетей
- •3.1. Определение минимальной глубины заложения сетей
- •3.2. Размещение сетей в общих коллекторах
- •3.3. Размещение сетей в совмещенных траншеях
- •– Кабели освещения; 2 – водосток; 3 – канализация; 4 – газопровод; 5 – кабели телефонные
- •3.4. Определение объемов работ для строительства водостока
- •Задача 4. Технология и организация строительства водостока
- •4.1. Выбор экскаватора для разработки траншеи
- •Определения радиуса копания
- •4.2. Выбор крана для монтажа водостока
- •Требуемого вылета стрелы крана
- •4.3. Определение минимальной и оптимальной длины захватки
- •/ Смена
- •4.4. Разработка технологии строительства водостока
- •Захватка I
- •Захватка II
- •Захватка III
- •Захватка IV
- •Захватка V
- •17,4 Метров
- •Захватка VI
- •Захватка VII
- •Технология строительства водостока. График Ганта Таблица 4.10
- •Литература
- •Содержание
Захватка II
Операция 4. Разработка траншеи экскаватором
Поскольку экскаватор уже подобран в п. 4.1, то в дополнительных расчетах необходимости нет.
-
Сменный объем работ
:
м3/смена
- Тип и марка машины и производительности экскаватора – см. табл. 4.2.
м3/ч
м3/смена
- Количество экскаваторов:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
1542,24/359=4,3 |
5 |
4,3/5=0,86 |
- Состав звена:
|
, чел. |
(4.45) |
,
чел.
- Время на проведение операции:
|
, ч |
(4.46) |
,
ч
Операция 5. Вывоз лишнего грунта
Операция не рассчитывается, так как в табл.3.4 имеет знак «-». Грунт необходимо ввозить на площадку.
Операция 6. Добор грунта вручную
-
Сменный объем работ
:
|
, м3 |
(4.49) |
где
– толщина слоя грунта до рабочей отметки
дна траншеи, дорабатываемая вручную,
м,
м.
м3/смена
- В этой операции нет машины, поэтому состав и производительность бригады, а также время работы определяем по ЕНиР §Е2-1-47.
Норма
времени зависит от типа грунта и типа
укрепления стенок траншеи. Норма времени
в данном случае берется для
.
в
расчете на 1 м3
- Состав звена:
Состав бригады |
Количество рабочих, чел |
Землекоп 2 разр. Землекоп 1 разр. |
1 1 |
Общее количество человек в бригаде |
= 2 |
- Количество времени для разработки 1 м3 грунта всей бригадой (по формуле 4.20):
-
Часовая производительность бригады
,
т.е. объем грунта, который бригада доберет
за 1 ч:
|
|
|
/ч
-
Сменная производительность
(аналогично расчету по форм. 4.42):
м3/смена
- Количество бригад:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
24,48/16,9 = 1,45 |
2 |
1,45/2=0,73 |
- Время на проведение операции:
|
, ч |
(4.50) |
,
ч
Операция 7. Транспортировка труб и колодцев
-
Сменный объем работ
:
|
, т |
(4.51) |
где
– масса смотровых колодцев, т.
Рассчитывается по формуле 4.52;
– масса
дождеприемных колодцев, т. Рассчитывается
по формуле 4.53;
– масса
труб, т. Рассчитывается по формуле 4.54;
– масса
труб водосточных веток, т. Рассчитывается
по формуле 4.55;
|
, т |
(4.52) |
где
= 1,6 т,
= 50 м–
соответственно масса одного смотрового
колодца и расстояние между колодцами
(табл. 2.2 настоящей тетради);
|
, т |
(4.53) |
где
= 1,2 т,
= 50 м
– соответственно масса одного
дождеприемного колодца и расстояние
между колодцами (табл. 2.2 настоящей
тетради);
|
, т |
(4.54) |
где
т,
=4
м –
соответственно масса и длина одной
трубы водостока (табл. 2.1 настоящей
тетради);
|
, т |
(4.55) |
где
,
= 4 м –
соответственно масса и длина одной
трубы водосточной ветки (табл. 2.1 настоящей
тетради);
-
общая длина труб водосточных веток на
захватку, м:
|
, т |
(4.56) |
где
–длина водосточных веток от дождеприемных
колодцев до смотровых (рис. 2.2 настоящей
тетради).
(рис.
3.5 и рис. 3.4)
м
(рис. 3.4)
Итак,
-
Тип и марка полуприцепа-платформы для
перевозки труб и блоков и производительности
и
сменная
:
Тип и марку автомобиля подбираем по табл. П4.10 [12], а производительность рассчитываем по формуле:
|
, т/ч |
(4.57) |
где
– грузоподъемность автомобиля-самосвала,
т = 7,5 (табл. П4.10[12]);
– дальность транспортировки, км (см. задание «Дальность транспортировки – ж/б конструкции») = 10;
– средняя
скорость, км/ч = 20(табл. П4.10[12]);
- время погрузки материала, ч, =0,50 ч.
= 0,75 коэффициент использования внутрисменного времени;
Кт=0,55 коэффициент перехода от технической производительности к эксплуатационной
т/ч
Сменная
производительность
определяется по формуле:
|
, т/смена |
(4.58) |
т/смена
Таблица 4.8
Технические характеристики полуприцепа-платформы
Модель |
Грузоподъемность
|
Наибольшая длина труб, м |
Средняя
скорость
|
Часовая производительность , т/ч |
Сменная производительность , т/смена |
ОдАЗ-885 (ЗИЛ-130В) |
7,5 |
6 |
20 |
2,1 |
17,22 |
- Количество полуприцепов:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
26,82/17,22 = 1,56 |
2 |
1,56/2=0,78 |
- Состав звена:
|
, чел. |
(4.59) |
,
чел.
- Время на проведение операции:
|
, ч |
(4.60) |
7
ч
Операция 8. Разгрузка труб и колодцев
- Сменный объем работ при разгрузке (см. операцию 7):
-
Тип и марка крана выбраны в п.4.2 настоящей
тетради, а производительности часовая
и
сменная
рассчитываются
по форм. 4.61 и 4.64:
|
, т/ч |
(4.61) |
где
– масса монтируемого элемента, т.
Считается на массу трубы водостока; =
0,404 т
– время
строповки грузов, ч,
=0,016
ч;
– время подъема груза, ч. Определяется по формуле 4.62;
–
время
обратного хода, ч. Определяется по
формуле 4.63;
- время перемещения груза, ч; =0,010 ч;
- время расстроповки груза, ч; =0,001 ч;
- время холостого перемещения стрелы, ч; =0,007 ч;
= 0,75;
= 0,75.
|
, ч |
(4.62) |
где
– высота подъема груза (рис. 4.7), м;
– скорость
подъема, м/с,
0,5
м/с.
|
, ч |
(4.63) |
где
– высота опускания груза (рис. 4.7), м;
– скорость
опускания, м/с,
0,5
м/с.

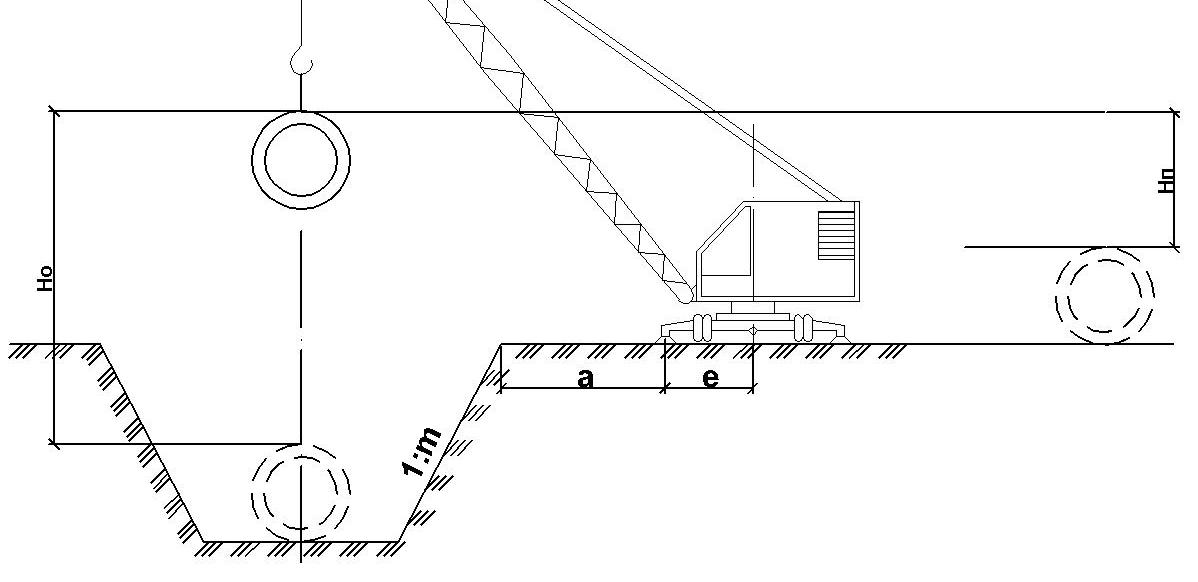

Рис.4.7. Схема монтажа краном (на примере траншеи)
– высота подъема груза; – расстояние опускания груза
т/ч
Сменная производительность определяется по формуле:
|
, т/смена |
(4.64) |
т/смена
- Количество кранов:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
26,82/52,81=0,51 |
1 |
0,51/1=0,51 |
- Состав звена:
|
, чел. |
|
, чел.
- Время на проведение операции:
|
, ч |
(4.65) |
,
ч
