- •Задача 1. Анализ исходных проектных данных
- •05.09. 0 1 2 3 4 03.04. Режим колебания угв, м
- •VII VIII IX X X I XII I II III IV V VI Месяцы
- •Задача 2. Выбор материала элементов трубопроводов Трубы и соединительные элементы
- •Колодцы
- •Задача 3. Размещение подземных инженерных сетей
- •3.1. Определение минимальной глубины заложения сетей
- •3.2. Размещение сетей в общих коллекторах
- •3.3. Размещение сетей в совмещенных траншеях
- •– Кабели освещения; 2 – водосток; 3 – канализация; 4 – газопровод; 5 – кабели телефонные
- •3.4. Определение объемов работ для строительства водостока
- •Задача 4. Технология и организация строительства водостока
- •4.1. Выбор экскаватора для разработки траншеи
- •Определения радиуса копания
- •4.2. Выбор крана для монтажа водостока
- •Требуемого вылета стрелы крана
- •4.3. Определение минимальной и оптимальной длины захватки
- •/ Смена
- •4.4. Разработка технологии строительства водостока
- •Захватка I
- •Захватка II
- •Захватка III
- •Захватка IV
- •Захватка V
- •17,4 Метров
- •Захватка VI
- •Захватка VII
- •Технология строительства водостока. График Ганта Таблица 4.10
- •Литература
- •Содержание
Задача 4. Технология и организация строительства водостока
4.1. Выбор экскаватора для разработки траншеи
При выборе экскаватора необходимо принять следующее:
Ось движения экскаватора и ось траншеи совпадают.
Отвал грунта формируется с одной стороны траншеи (с другой стороны – проезд спецтехники).
При работе в городе Смоленск выбираем колесный экскаватор.
Для выбора экскаватора необходимо определить следующие его технические характеристики (рис. 4.1):
-высоту
разгрузки
-
радиус выгрузки
,
-
глубину копания
-
радиус резания (копания)
и
.

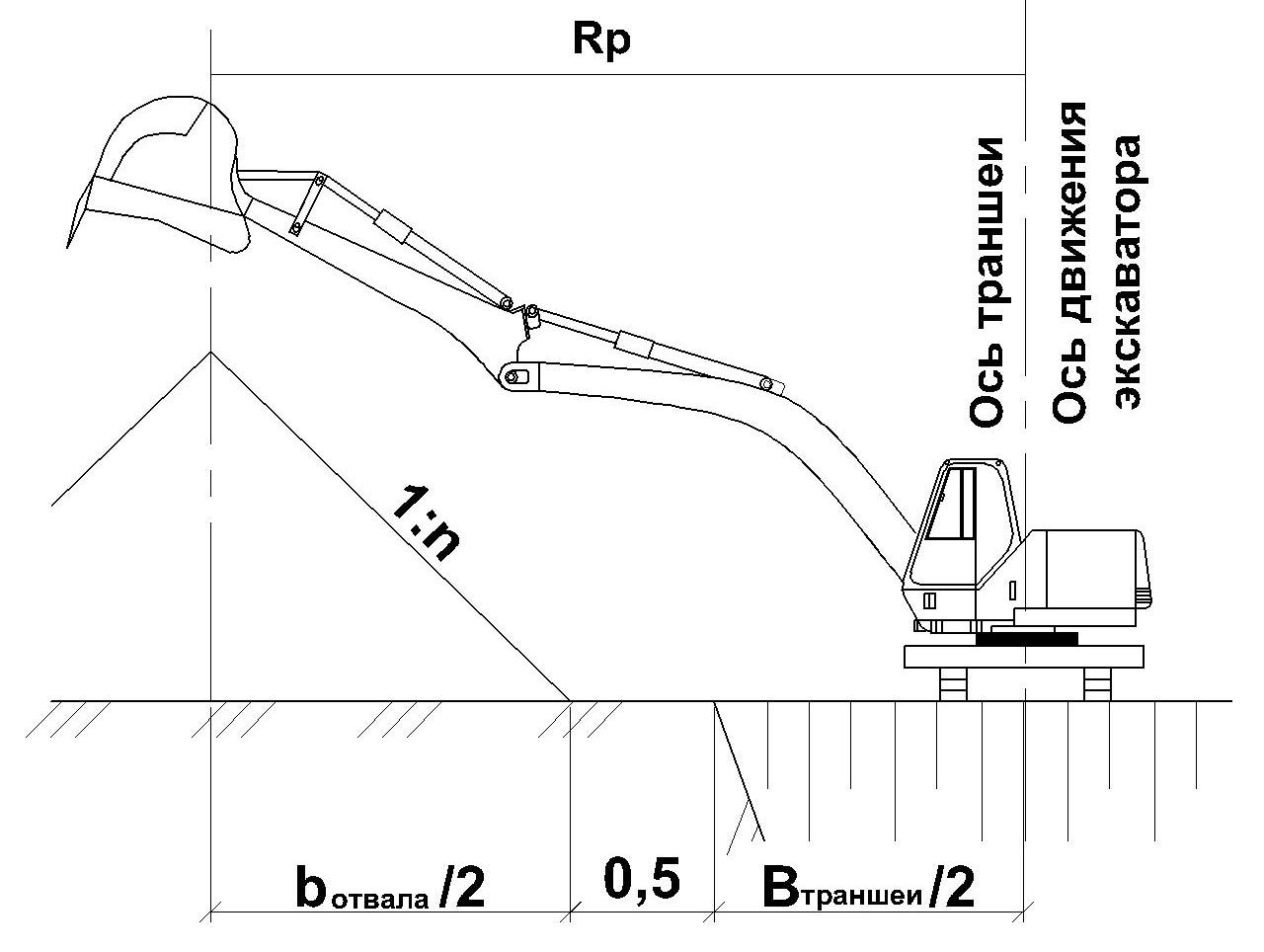

Рис. 4.1. Схема для выбора экскаватора
Глубина копания
Выбранный экскаватор должен отвечать следующему критерию:
|
, м |
(4.1) |
где
- требуемая глубина копания, м
|
, м |
(4.2) |
Радиус копания
Выбранный экскаватор должен отвечать следующему критерию:
|
, м |
(4.3) |
где
- максимальный радиус из
и
,
м;
- радиус копания на самую глубокую точку, м (см. рис. 4.1 и 4.2);
|
, м |
(4.4) |
-
радиус
копания на самую удаленную в плане
точку, м (см. рис. 4.1 и 4.2).
,
м (4.5)
где
– расстояние от поверхности земли до
оси крепления ковша, м. Принимаем равным
2 м.

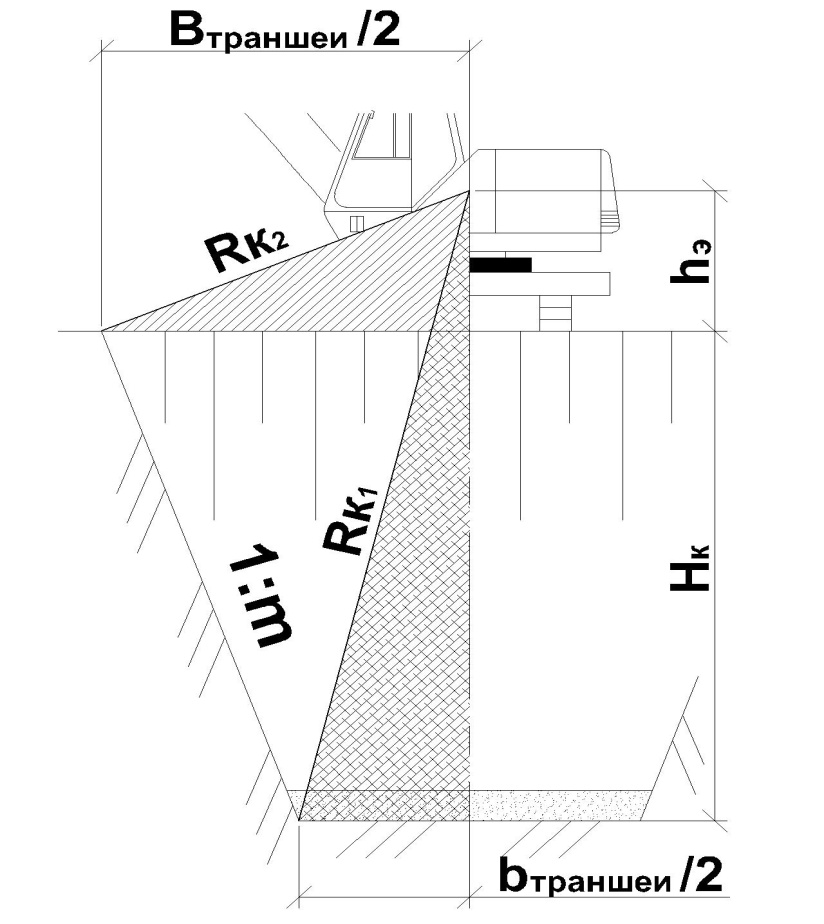

Рис. 4.2. Схема для
Определения радиуса копания
Высота разгрузки
Критерий назначения высоты нагрузки:
|
, м |
(4.6) |
где
- требуемая высота разгрузки, м (рис.
4.3). Определяется по формуле:
|
, м |
(4.7) |

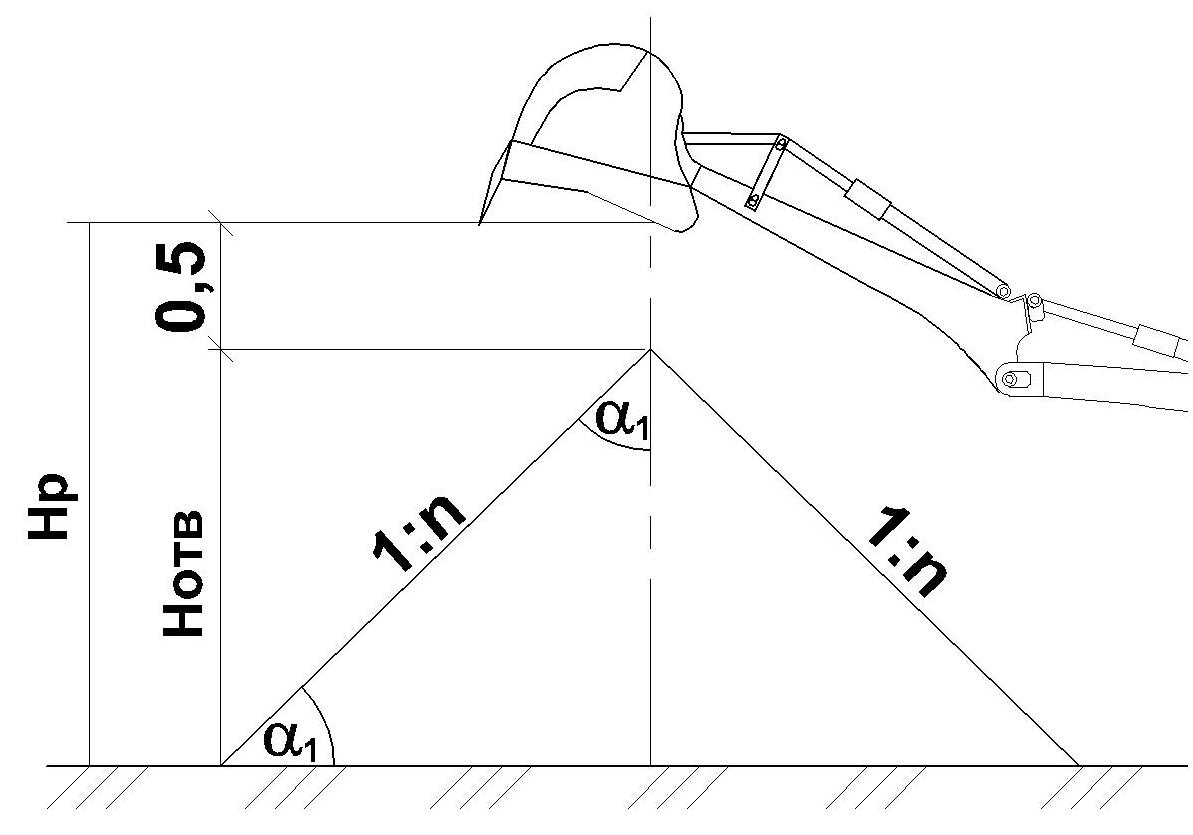

Рис. 4.3. Схема для определения высоты разгрузки
При этом угол α1 не зависит от вида грунта и равен 45°. Следовательно, высоту отвала Hотв можно рассчитать по формуле:
|
, м |
(4.8) |
где – коэффициент разрыхления грунта (см. п.3.4 настоящей тетради).
Радиус разгрузки
Выбранный экскаватор должен отвечать следующему критерию:
|
, м |
(4.9) |
где
- требуемый радиус разгрузки, м (рис.
4.4).
Рис. 4.4. Схема для определения радиуса разгрузки
|
, м |
(4.10) |
Таблица 4.1
Требуемые технические характеристики экскаватора
Требуемая глубина копания , м |
Требуемый радиус копания , м |
Требуемая высота разгрузки , м |
Требуемый радиус разгрузки
|
2,1 |
4,2 |
3,6 |
6,6 |
Рассчитав требуемые характеристики экскаватора, по табл. П4.1 [12] подбираем экскаватор, удовлетворяющий всем критериям.
Таблица 4.2
Характеристики выбранного экскаватора
Марка экскаватора |
Вместимость ковша
|
Радиус
копания
|
Радиус разгрузки , м |
Глубина копания
|
Высота разгрузки
|
Часовая производительность
|
Сменная производительность
|
А900 пневмоколесный |
0,85 |
9,6 (4,2) |
8,4 (6,6) |
6,2 (2,1) |
8,0 (3,6) |
43,7 |
359 |
Эксплуатационную часовую производительность одноковшовых экскаваторов при разработке грунта определяют по формуле:
|
, м3/ч |
(4.12) |
где - вместимость ковша экскаватора, м3 (табл. 4.2);
-
продолжительность рабочего цикла, ч.
Зависит от вместимости ковша и определяется
по табл. П4.2 [12];
-
коэффициент разрыхления грунтов (см.
раздел 3.4 настоящей тетради)
-
коэффициент использования внутрисменного
времени. Принимается равным
= 0,70 при погрузке в транспортные средства
и
=0,80
при работе в отвал;
-
коэффициент перехода от технической
производительности к эксплуатационной.
= 0,60;
-
коэффициент, учитывающий группу грунта
по трудности разработки. Определяется
по табл. П1.14 [12].
Сменная производительность определяется по формуле:
|
, м3/смена |
(4.13) |
где
– количество часов в смену, ч. При
5-дневной рабочей неделе принимается
равным
=8,2
ч, при 6-дневной рабочей неделе -
=7
ч.
