Захватка VI

Операция 16. Испытание сети труб водостока

При испытании водостока длина захватки . Длина захватки при испытании водостока в нашем случае зависит только от расстояния между смотровыми колодцами (табл. 2.2 настоящей тетради) и должно быть кратно .

- Сменный объем работ при испытаниях :

= 100м

(4.77)

- Состав бригады и производительность, а также время работы определяем по ЕНиР §Е9-2-9.

Норма времени зависит от рабочего диаметра водостока и типа испытания (гидравлическое).

в расчете на 1 м трубопровода

- Состав звена:

Состав бригады

Количество рабочих, чел

Монтажник наружных трубопроводов 5 разряда

Монтажник наружных трубопроводов 4 разряда

1

1

Монтажник наружных трубопроводов 3 разряда

2

Общее количество человек в бригаде

= 4

- Время для испытания 1 м трубопровода всей бригадой (по формуле 4.20):

- Часовая производительность бригады ,

- Сменная производительность (аналогично расчету по форм. 4.42):

м/смена

- Количество бригад:

Расчетное количество

Принятое количество

, бригад

Коэффициент

использования

100/130,4=0,77

1

0,77/1=0,77

- Время на проведение операции (количество смен):

(4.78)

Захватка VII

Операция 17. Засыпка траншеи до уровня защитного слоя

- Сменный объем работ при закреплении труб :

, м3/смена

(4.82)

где – площадь сечения траншеи до защитного слоя (рис. 4.10), м2. Определяется по формуле 4.83;

, м2

(4.83)

где – геометрические размеры траншеи, м. Определяются исходя из известных законов геометрии (см. рис. 4.10).

= 2,27+2*1*0,47=3,21 м

м3/смена

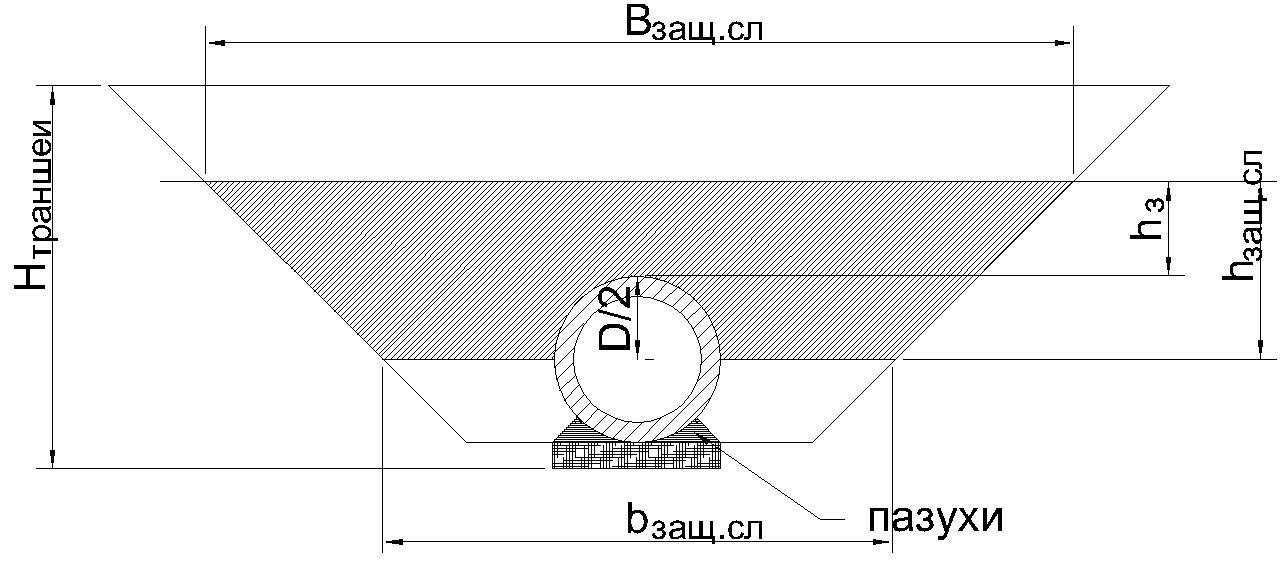

Рис.4.10. Схема засыпки траншеи до уровня защитного слоя

- Тип и марка машины и производительности экскаватора – см. табл. 4.2.

м3

м3/смена

- Количество экскаваторов:

Расчетное количество

Принятое количество

, маш.

Коэффициент

использования

190,4/359=0,53

1

0,53/1=0,53

- Состав звена:

, чел.

- Время на проведение операции:

, ч

(4.84)

, ч

Операция 18. Уплотнение слоя грунта до уровня защитного слоя

- Сменный объем работ при закреплении труб :

, м2/смена

(4.85)

м2/смена

- Состав бригады и производительность, а также время работы определяем по ЕНиР §Е2-1-59.

Норма времени зависит от вида трамбовки:

в расчете на 100 м2 = 0,038 в расчете на 1 м2

- Состав звена:

Состав бригады

Количество рабочих, чел

Землекоп 3 разряда

1

Общее количество человек в бригаде

= 1

- Время для выполнения работ по закреплению всей бригадой (по формуле 4.20):

- Часовая производительность бригады ,

- Сменная производительность (аналогично расчету по форм. 4.42):

м2/смена

- Количество бригад:

Расчетное количество

Принятое количество

, бригад

Коэффициент

использования

436,56/215,79=2,02

3

2,02/3=0,67

- Время на проведение операции (количество смен):

, смен

(4.86)

, ч

Операция 19. Транспортировка грунта для обратной засыпки

Эта операция рассчитывается в случае, если значение в табл. 3.4 настоящей тетради получен со знаком «-».

- Сменный объем работ при транспортировке грунта для обратной засыпки (форм. 4.47) :

, м3/смена

(4.47)

, м3/смена

м3/смена

- Тип и марка машины и производительности подобраны в операции 3.

м3

м3/смена

- Количество автомобилей-самосвалов:

Расчетное количество

Принятое количество

, маш.

Коэффициент

использования

219,4/52,5=4,2

5

4,2/5=0,84

- Состав звена:

, чел.

, чел.

- Время на проведение операции (форм. 4.48):

, ч

(4.48)

, ч

Операция 20. Засыпка траншеи до проектной отметки и разравнивание и грунта

- Сменный объем работ при закреплении труб :

, м3/смена

(4.87)

где – площадь сечения траншеи от защитного слоя до проектной отметки (рис. 4.11), м2. Определяется по формуле 4.88:

, м2

(4.88)

где – толщина слоя от защитного слоя до проектной отметки, м. Определяется по формуле 4.89:

, м

(4.89)

м3/смена

Рис.4.11. Схема засыпки траншеи до проектной отметки

- Тип и марка машины и производительности бульдозера – см. операцию 1.

м3

м3/смена

- Количество бульдозеров:

Расчетное количество

Принятое количество

, маш.

Коэффициент

использования

833,68/1446,5=0,6

1

0,6/1=0,6

- Состав звена:

, чел.

- Время на проведение операции:

=

, ч

(4.90)

ч

Операция 21. Послойное уплотнение грунта

- Сменный объем работ :

3/смена

- Тип и марка машины и производительности часовая и сменная :

Тип и марку машины подбираем по табл. П4.11 [12], а производительность рассчитываем по формуле:

, м3

(4.91)

где – ширина уплотняемой полосы за один проход, м (табл. П4.11[12]).

– ширина перекрытия следа, м; 0,20…0,30 м;

длина прохода, м 50…100 м;

толщина уплотняемого слоя в плотном теле (не более указанной в табл. П4.11[12]);

затраты времени на переход к соседнему следу, ч; 0,005 ч;

число проходов по одному следу;

рабочая скорость, км/ч (табл. П4.11[12]).

= 0,75; = 0,75; – коэффициент запаса на уплотнение; 1,1.

м3

Сменная производительность :

м3/смена

Технические характеристики катка

Модель

Тип

машины

Масса, т

Ширина уплотняемой полосы

, м

Рабочая скорость при уплотнении , км/ч

Толщина уплотняемого слоя , м

Часовая производительность

, м3

Сменная производительность , м3/смена

ДУ-85

Одновальцовый вибрационный

13,0

2,0

3,5

0,3

313

2567

- Количество катков:

Расчетное количество

Принятое количество

, маш.

Коэффициент

использования

833,68/2567=0,33

1

0,33/1=0,33

- Состав звена: , чел.

- Время на проведение операции:

, ч

(4.92)

, ч

Почасовые ленточные графики

При помощи ленточного графика (Ганта) оценивают взаимодействие машины на захватках с учетом технологической последовательности операций. При построении ленточного графика необходимо обращать внимание на временную последовательность видов работ, с тем, чтобы каждая предыдущая операция последовательно сменялась последующей. При этом допускается их совмещение, если это возможно с точки зрения технологии работ. «Технологическая карта строительства водостока и почасовые ленточные графики» Талица 4.10.

Календарный график строительства

Календарный график показывает взаимодействие технологических звеньев (частных потоков) на протяжении всего строящегося объекта в течение срока строительства.

При построении календарного графика по вертикальной оси от­кладывают число рабочих смен, а по горизонтальной - длину комму­никаций с шагом деления, равным длине захватки. На графике пока­зывают все виды работ частных потоков, отображая их отдельными линиями. Там же приводят график потребности в дорожных рабочих и автомобилях (пример рис. 4.7 [12]). Оптимальная организация строительства, изображенная на графике, заключается в равномерном использовании ав­томобилей и рабочих в течение всего срока строительства. При этом в начале строительства происходит нарастание численности рабочих и автомобилей, потом наступает некоторая стабилизация, а в последней стадии – уменьшение.
