Захватка V
Операция 14. Монтаж труб водостока
-
Сменный объем работ при разгрузке
:
|
, м |
(4.75) |
- Тип и марка крана выбраны в п.4.2 настоящей тетради, а состав бригады, производительность, а также время работы определяем по ЕНиР §Е9-2-6.
м/смена
чел
/ час
- Состав звена:
Состав бригады |
Количество рабочих, чел |
Монтажник наружных трубопроводов 4 разряд |
2 |
Монтажник наружных трубопроводов 3 разряд |
1 |
Монтажник наружных трубопроводов 2 разряд |
1 |
Общее количество человек в бригаде |
= 4 |
Время для монтажа водосточной трубы (по формуле 4.20):
-
Часовая
производительность бригады
:
17,4 Метров
-
Сменная производительность
(аналогично расчету по форм. 4.42):
- Количество бригад:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
136/142,61=0,95 |
1 |
0,95/1=0,95 |
- Время на проведение операции:
|
, ч |
(4.76) |
ч
Операция
15.
Закрепление трубы на половину диаметра
водостока с трамбованием
Пазухи подбивают во время монтажа водостока, в этой операции необходимо закрепить трубу (рис.4.9).
2

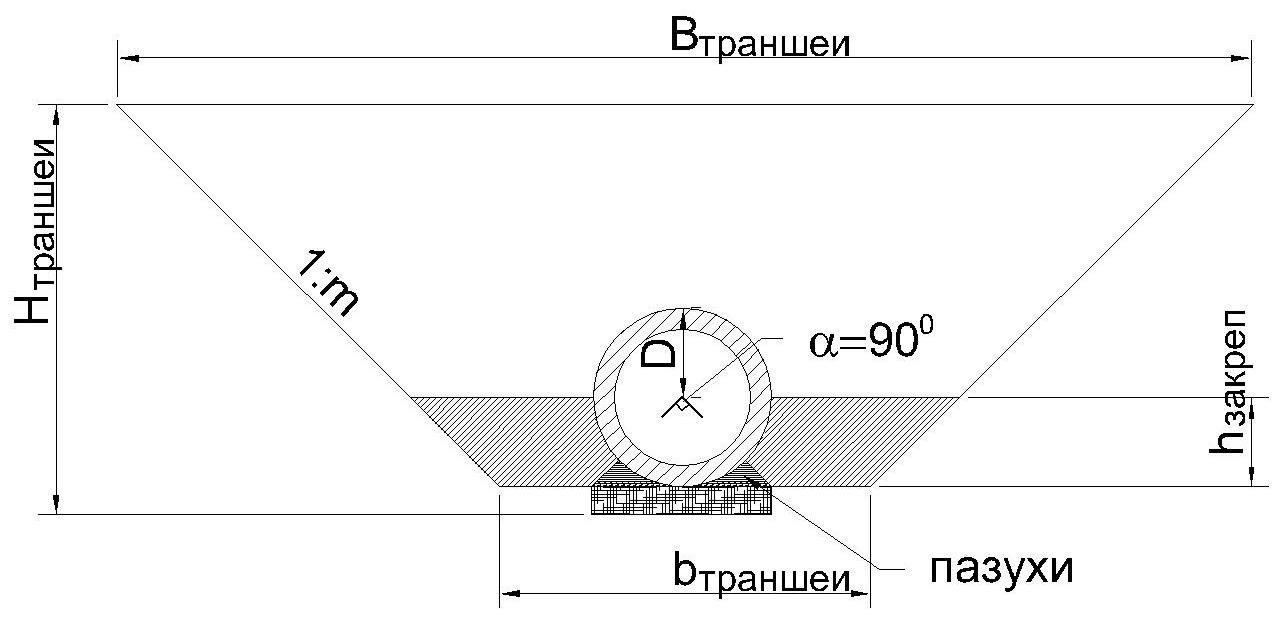

Рис.4.9. Схема закрепления труб водостока
-
Сменный объем работ при закреплении
труб
:
|
, м3/смена |
(4.79) |
где
– площадь сечения закрепления, м2.
Определяется по формуле 4.80;
|
, м2 |
(4.80) |
где
– соответственно площадь сечения
траншеи под водосток, площадь сечения
трубы водостока и площадь пазух, м2.
Определяются исходя из известных законов
геометрии (см. рис. 4.9).
=
=
где
=
0,11 –
0,087 = 0,023 м
м3/смена
- Состав бригады и производительность, а также время работы определяем по ЕНиР §Е2-1-58.
Норма времени зависит от толщины слоя, группы грунта, способа засыпки и степени мерзлости грунта (грунт немерзлый, засыпаем с трамбованием):
в
расчете на 1 м3
- Состав звена:
-
Состав бригады
Количество рабочих, чел
Землекоп 2 разряда
1
Землекоп 1 разряда
1
Общее количество человек в бригаде
= 2
- Время для выполнения работ по закреплению всей бригадой (по формуле 4.20):
-
Часовая производительность бригады
,
|
|
|
-
Сменная производительность
(аналогично расчету по форм. 4.42):
м3/смена
- Количество бригад:
Расчетное
количество
|
Принятое количество
|
Коэффициент использования
|
50,32/20,75=2,43 |
3 |
2,43/3=0,81 |
- Время на проведение операции (количество смен):
|
|
(4.81) |
