3) Порядок производства работ

а) Кладка стен ниже и на уровне перекрытия, устраиваемых из сборных железобетонных плит, должна производиться с подмостей нижележащего этажа.

Не допускается монтировать плиты перекрытия без предварительно выложенного из кирпича бортика на два ряда выше укладываемых плит.

б) Расшивку наружных швов кладки необходимо выполнять с перекрытия или подмостей после укладки каждого ряда. Запрещается находиться рабочим на стене во время проведения этой операции.

г) Установка креплений карниза, облицовочных плит, а также опалубки кирпичных перемычек должна выполняться в соответствии с рабочей документацией.

Снимать временные крепления элементов карниза, а также опалубки кирпичных перемычек допускается после достижения раствором прочности, установленной ППР.

д) При облицовке стен крупными бетонными плитами необходимо соблюдать следующие требования:

облицовку следует начинать с укладки в уровне междуэтажного перекрытия опорного Г-образного ряда облицовочных плит, заделываемых в кладку, а затем устанавливать рядовые плоские плиты с креплением их к стене;

при толщине облицовочных плит более 40 мм облицовочный ряд должен ставиться раньше, чем выполняется кладка, на высоту ряда облицовки;

не допускается установка облицовочных плит любой толщины выше кладки стены более чем на два ряда плит.

е) При кладке или облицовке наружных стен многоэтажных зданий запрещается производство работ во время грозы, снегопада, тумана, исключающих видимость в пределах фронта работ, или при ветре скоростью более 15 м/с.

ж) Способом замораживания на обыкновенных растворах разрешается возводить здания не более 4 этажей и не выше 15 м.

з) Для каменных конструкций, выполненных способом замораживания, в ППР должен быть определен способ оттаивания конструкций (искусственный или естественный) и указаны мероприятия по обеспечению устойчивости и геометрической неизменяемости конструкций на период оттаивания и набора прочности раствора.

и) В период естественного оттаивания и твердения раствора в каменных конструкциях, выполненных способом замораживания, следует установить постоянное наблюдение за ними. Пребывание в здании или сооружении лиц, не участвующих в мероприятиях по обеспечению устойчивости указанных конструкций, не допускается.

Инструменты и приспособления каменщика.

Каждую рабочую операцию в процессе кладки выполняют определенными инструментами. Основные инструменты: кельма, растворная лопата, расшивка, молоток-кирочка.

Кельма - отшлифованная с обеих сторон стальная лопатка с деревянной или пластмассовой ручкой - предназначена для разравнивания раствора по кладке, заполнения раствором вертикальных швов и подрезки в швах лишнего раствора. Растворная лопатка - служит для подачи и расстилания раствора на стене, перемешивания его в ящике. Расшивка - служит для обработки швов, приглаживания и уплотнения лицевых швов кирпичной кладки с одновременным приданием им выпуклой, вогнутой или плоской формы.т. е. придают им определенную форму. Молоток-кирочку - каменщик использует при рубке целого кирпича на неполномерные кирпичи и при тёске их. Шабровка - предназначена для очистки вентиляционных и дымовых каналов от выступившего из швов раствора, а также для более полного заполнения раствором и заглаживания швов в каналах. На стальной ручке швабровки внизу, закреплена между фланцами резиновая пластина размером 140Х1X 140X10(12)мм, которая является рабочим органом.







Ящик каменщика - предназначен для приема и подачи раствора к рабочему месту каменщика.В промышленном  строительстве используют  конструкцию ящика предусмотренного для подъема "гирляндой" до пяти загруженных ящиков.











Качество кладки проверяют контрольно-измерительными инструментами : отвесом, уровнем, правилом, угольником, шнуром-причалкой.

Отвесы, состоящие из стального конусообразного корпуса, крученого шнура и алюминиевой планки, служат для проверки вертикальности стен, простенков, столбов и углов кладки, т. е. для провешивания кладки. Отвесы массой 200...400г предназначаются для проверки правильности кладки по ярусам и в пределах высоты этажа, 600... 1000г - для проверки наружных углов здания в пределах высоты нескольких этажей.





Строительный уровень применяют для проверки горизонтальности и вертикальности кладки. Корпус уровня - из алюминиевого сплава, на корпусе укреплены две стеклянные трубки-ампулы, изогнутые по кривой большого радиуса, наполненные незамерзающей жидкостью так, что в них остается небольшой воздушный пузырек. При горизонтальном положении уровня пузырек, поднимаясь вверх, останавливается посредине между делениями ампулы. Смещение пузырька влево или вправо от этого положения показывает, что поверхность, на которую установлен уровень, не горизонтальна, и чем больше ее наклон к горизонту, тем больше смещается пузырек от среднего положения. Благодаря тому, что трубки расположены в двух направлениях, уровнем можно проверять не только горизонтальные, но и вертикальные плоскости.

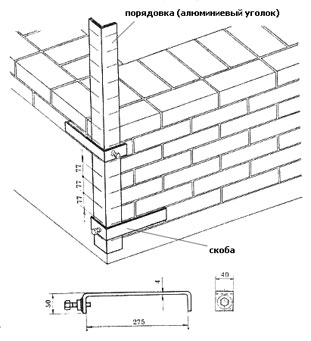

Правило представляет собой отфугованную деревянную рейку сечением 30X80мм, длиной 1,5...2м или дюралюминиевую рейку специального профиля длиной 1,2м, предназначенную для проверки лицевой поверхности кладки. Деревянный угольник 500Х700 применяют для проверки прямоугольности закладываемых углов. Для каменных работ применяют также металлические угольники из уголкового профиля. Рулетка и складной метр - мерительные инструменты, которыми размечают оси и положения конструкций, делают контрольные замеры кладки. Для обеспечения качественного выполнения каменной кладки и повышения производительности труда каменщиков используют малогабаритные ручные приспособления. Причальные скобы - для закрепления причального шнура. Скобы П-образной формы из пруткового стального профиля с заостренными концами или из листовой стали закрепляют в швах кладки, а скобы из листового металла надевают на кирпич, уложенный плашмя. Промежуточные маяки - временные подкладки, которые устанавливают под причальный шнур, чтобы он не провисал, в виде прямоугольного коробка или сварной рамы. Маяками, устанавливаемыми на кладке через 4...6м, фиксируют положение натянутого шнура-причалки в вертикальной и горизонтальной плоскости. Шнур- причалка - крученый шнур толщиной 3мм, который натягивают при кладке верст между порядовками и маяками как ориентир для обеспечения прямолинейности и горизонтальности рядов кладки, а также одинаковой толщины горизонтальных швов. С помощью шнура-причалки, каменщик определяет, какое положение должен иметь каждый укладываемый кирпич в версте. Порядовки - приспособления из уголков, труб или деревянных реек. На порядовках нанесены деления, горизонтальных рядов кладки: 77мм - для одинарного ряда, 100мм - для утолщенного кирпича. Порядовки предназначены для прикрепления к ним при кладке причального шнура и обеспечения вертикальности и горизонтальности рядов кладки. Металлические порядовки длиной до 1,8м, применяют в качестве угловых, а деревянные порядовки, длиной до 3м (на этаж) в качестве промежуточных. Угловые металлические порядовки - служат шаблоном (для рядов кладки), который при правильной установке (по отвесу) и жестком закреплении обеспечивает вертикальность кладки. Закрепляют порядовки скобами с винтовым зажимом , или крюками , вставленными в отверстия для крепления причального шнура к порядовке, а другим концом в швы кладки. Порядовки устанавливают до начала кладки на углах здания в местах примыкания стен, а на протяженных участках - через каждые 10... 12м. Промежуточные деревянные порядовки - это деревянные рейки сечением 50 X 50 или 70 X 50мм, длиной до 3м, на которые нанесены деления (засечки) через каждые 77 или 100мм соответственно толщине ряда кладки. В размер 77 (100)мм входит высота кирпича и толщина шва 12мм. Промежуточные порядовки применяют для разметки рядов кладки, фиксирования отметок низа и верха оконных и дверных проемов, перемычек, прогонов, плит перекрытий и других элементов кладки.
