Тема 2. Основи технічного нормування.
Питання для самостійної теоретичної самостійної підготовки.
Технічне нормування праці.
Поняття про виробничі норми часу, затрат праці та норми виробітку, взаємозв'язок між ними.
Види та мета проведеня нормативних спостережень
Класифікація витрат робочого часу та витрат використання машинного часу, схеми його вивчення.
Вивчення витрат робочого часу.
|
Ключові терміни |
поняття |
|
о |
Виробничі норми |
© |
Нормаль процесу |
© |
Норми виробітку |
о |
Хронометраж |
• |
Норма часу |
• |
Фотооблік |
® |
Норми витрат праці |
« |
Фотографія робочого дня |
• |
Нормативні спостереження |
© |
Кінозйомка |
• |
Фіксажна крапка |
о |
Обробка матерілів |
|
|
|
нормативних досліджень |
Основні
теоретично-розрахункові положення
теми.
2.1. Технічне нормування праці.
Технічне нормування - це встановлення технічно обгрунтованих норм витрат праці, машинного часу і матеріальних ресурсів на одиницю продукції.
Основне завдання технічного нормування - розробка та впровадження виробничих норм, що відповідають рівню науково- технічного прогресу в будівництві і дають можливість підвищення продуктивності праці та економії будівельних матеріалів.
Застосування науково-обгрунтованих норм дозволяє правильно організувати та розподілити фінанси та забезпечити доцільне ціноутворення.
Норми технічного повинні відповідати їх економічному, технічному, психофізіологічному та соціальному обгрунтуванню.
Економічне обгрунтування - це скорочення витрат праці, машин та матеріалів на одиницю продукції нормуючого процесу;
психофізіологічне обгрунтування - не допущення норм, які б давали порушення стану здоров'я робітників;
соціальне обгрунтування - встановлення рівної напруги норм і підняття привабливості праці.
2.2. Поняття про виробничі норми.
В технічному нормуванні утворена і діє система норм.

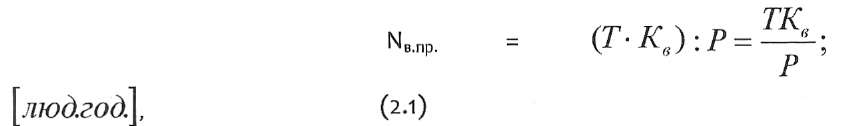

Мірою праці робітників-будіве/іьників є норма витрат праці Мв.пр. Це кількість часу, для робітника певної професії та кваліфікації, необхідного для виконання одиниці доброякісної будівельної продукції в нормальних організаціонно-технічних умовах.
де Т- кількість витраченого часу, год.; Кр. - число робітників, осіб;
Р - кількість продукції у натуральних одиницях виміру (штук,
м2, м3...).
Термін виконання завдання (комплексу робіт) характеризує норма часу ІМчас - кількість часу, що потрібна на виконання одиниці доброякісної продукції при тих же умовах роботи:
Норма

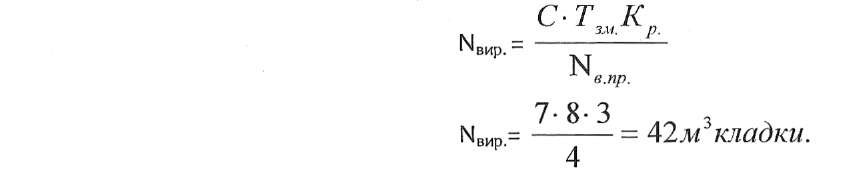

виробітку Мвир.
- кількість доброякісної продукції,
що повинна бути зроблена робітниками
відповідної професії і кваліфікації
в
нормальних умовах праці за лімітований
проміжок часу (година, зміна, квартал,
рік):
де: С - кількість робочих змін бригади
(ланки); Т3/и. - тривалість зміни,
годин.
Виробіток за 1 годину
роботи одного робітника -

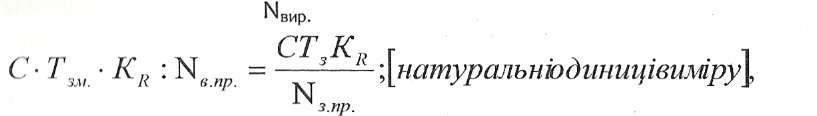

Виробіток за зміну одного робітника
-
Нормування праці робочих неможливе без обміну часу роботи і продуктивності будівельних машин і механізмів.

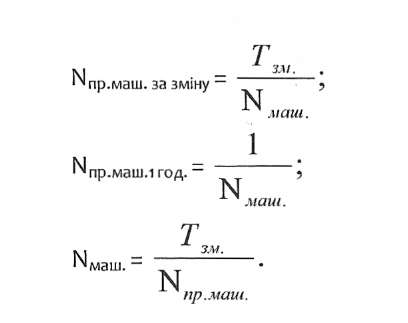

Норма часу машин ІЧмаш,- кількість часу встановленого для виконання одиниці продукції при ефективному використанні машини при умові правильної організації виробництва (машино-години).

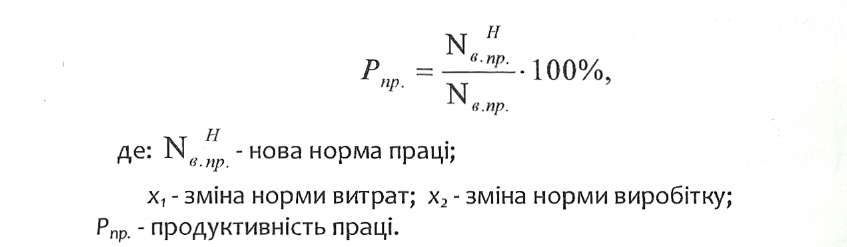

Між різними видами норм існує взаємна
залежність - норма виробітку зворотня
величина норми витрат праці, а їх
добуток - величина постійна, що дорівнює
тривалості робочої зміни нової норми
витрат праці. В разі зменшення (-) або
збільшення (+) норми виробітку в
натуральних показниках і відсотках
розраховуємо за формулами:
.
Приклади.

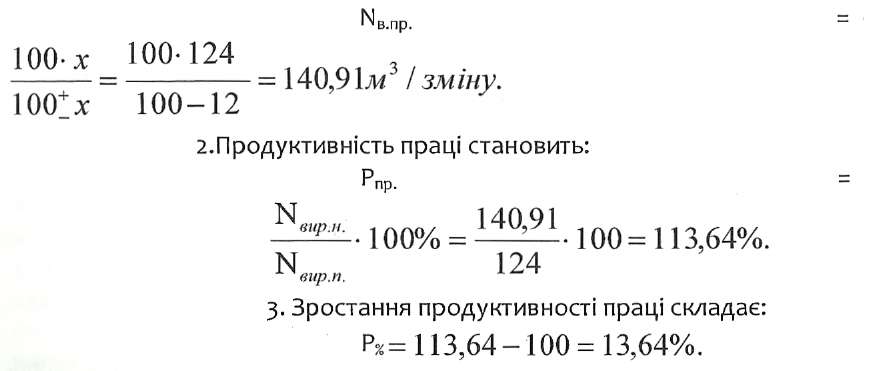

Приклад
2.
За даними нормативних спостережень,
прийнято зниження норм праці на 12%.
Визначити як зросте продуктивність
праці, якщо діюча норма виробітку
становила 124 м3/зміну.
Рішення:
1.
Нова
норма виробітку складає:
Норма витрат будівельних матеріалів ІЧВ.М. - це необхідна кількість матеріалів, конструкцій та виробів, яка дасть можливість одержати доброякісну одиницю продукції в нормальних виробничих умовах при раціональному використанні складових матеріалів в ділі на встановлений вимірювач кошторисних норм.
Норми передбачені чисті витрати, важкоусунені втрати й відходи матеріалів, що утворюються в межах будівельного майданчика, при транспортуванні до робочого місця в процесі виконання будівельно- монтажних робіт.
Для визначення І\ІВ.М. використовуємо норми РЕКН-99.
