- •1. Розробка елементів проекту організації будівництва (поб).
- •1.1 Визначення вартості та капіталоємкості зведення надземних об’єктів комплексу, інженерних мереж, комунікацій і комплексів робіт.
- •1.2. Організація потокового будівництва
- •1.2.1. Розподіл будівельних робіт на спеціалізовані потоки
- •1.2.2. Розрахунок кількості робітників і тривалості потоків
- •1.2.3. Попереднє планування потокового виробництва.
- •1.2.4. Визначення оптимальної послідовності зведення об’єктів
- •1.2.5. Планування потокового виробництва на річну програму
- •2. Розробка елементів проекту виконання робіт (пвр).
- •2.1. Характеристика об’єкту та вихідні дані для складення елементів пвр.
- •2.2. Вибір методів виконання робіт та підбір основних машин та механізмів для їх виконання.
- •2.3. Визначення обсягів та трудомісткості пвр.
- •2.4. Визначення трудомісткості робіт
- •2.5. Визначення потреби в основних конструкціях, виробах, напівфабрикатах і матеріалах
- •2.6. Визначення тривалості робіт та побудова календарного графіків
- •Розрахункові схеми взаємозв‘язків робіт.
- •Паралельне та послідовно-паралельне виконання робіт (розрахункові схеми 2, 3)
- •2.5.3 Розробка організаційно-технологічної схеми виконання робіт
- •2.7. Розроблення об’єктного будівельного генерального плану
- •2.7.1. Визначення потреб у тимчасових адміністративно-побутових приміщеннях та спорудах
- •2.7.2. Розрахунок потреби в приоб’єктних тимчасових складських приміщеннях та відкритих складах
- •2.7.3. Визначення потреби будівництва в тимчасовому електрозабезпеченні
- •2.7.4. Визначення потреби будівництва в тимчасовому водопостачанні
- •2.7.5. Особливості побудови будівельного генерального плану
- •2.7.6. Урахування основних питань із техніки безпеки, охорони праці та навколишнього середовища
- •2.7.7. Техніко-економічні показники будівництва та проекту виконання робіт
- •Список використаних літературних джерел
1.2.3. Попереднє планування потокового виробництва.
Після розрахунку тривалості будівельних потоків на кожному об’єкті приступаємо до попереднього планування потокового виробництва на річну програму будівельної організації. Переносимо визначені дані тривалості у розрахункову матрицю 1 і розраховуємо часові параметри.
Планування потокового будівництва виконується за допомогою розрахунку матриці. Метою його є зв’язування будівельних потоків між собою з намаганням збереження тривалості кожного з них у межах завчасно прийнятого терміну їх виконання. У зв’язку з цим розрахунок розрахунок матриці трохи видозмінюється. Спочатку визначаємо час виконання потоку. Потім усі прив’язуються у часі до головного потоку (зведення надземної частини будівлі) і зв’язуються між собою за прийнятою схемою ( номер попереднього потоку), відображаючи на матриці, при її розрахунку, максимальні зближення потоків.
Виходячи з вище зазначеної мети, проводимо аналіз розрахунків у матриці 1:
1) виконання 3-го і 4-го перенесено на терміни, що не дають можливості виконувати намічений план вчасно (закінчення 2-го потоку 14,23; 2-го — 17,41; 4-го —20,37);
2) між закінченням потоку 1б та початком 1в виявляється простій бригади терміном 4,486 місяця;
Для усунення недоліків треба спочатку встановити оптимальну послідовність зведення об’єктів, а потім змінити кількість робітників і терміни виконання окремих потоків.
1.2.4. Визначення оптимальної послідовності зведення об’єктів
У даному прикладі є можливість змінення черговості будівництва критого ринку та одноповерхової промислової будівлі. Розглянемо, як впливає зміна черговості спорудження цих об’єктів на розрахунку матриці 2.
Із порівняння часових параметрів матриць 1 і 2 випливає, що більш оптимальною черговістю будівництва є друга.
У зв’язку з цим приймаємо як оптимальну таку черговість зведення об’єктів: 1 - багатоповерхова промислова будівля; 2 – адміністративна будівля; 3 – одноповерхова промислова будівля; 4 – критий ринок; 5 – житловий 5-поверховий будинок.
1.2.5. Планування потокового виробництва на річну програму
За основу приймаємо матрицю 1, ефект від зміни черговості будівництва (критого ринка та одноповерхової промислової будівлі) — 2,5%. Розрахунок матриці виконуємо поступово, окремо по кожному потоці.
Оскільки роботи на першому потоці тривають 6,387 місяця, тобто закінчуються в теплу пору року, то перерахунок кількості робітників не потрібний.

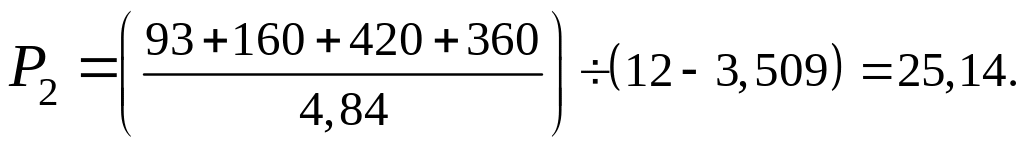

Приступаємо до розрахунку другого потоку. Визначаємо нову кількість робітників на 2-ому потоці. Загальна тривалість другого потоку до зближенням з першим складає 3,509 місяця.
Приймаємо 26 робітників.
Визначаємо нові тривалості робіт другого потоку, які подаємо у матриці 3 для розрахунку.

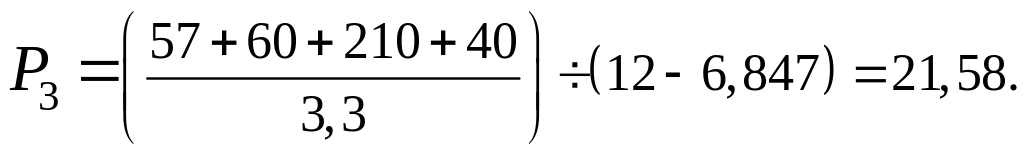

Установлюємо кількість робітників на третьому потоці, виходячи з того, що початок цього потоку припадає на 6,847 місця, а закінчення на 12-му місяці. Тобто тривалість цього потоку становить 12-6,847=5,153місяця. Для виконання третього потоку у визначений термін необхідна наступна кількість робітників:
Приймаємо 22 робітника.
Визначаємо нові тривалості робіт третього потоку, які подаємо у матриці 3 для розрахунку.

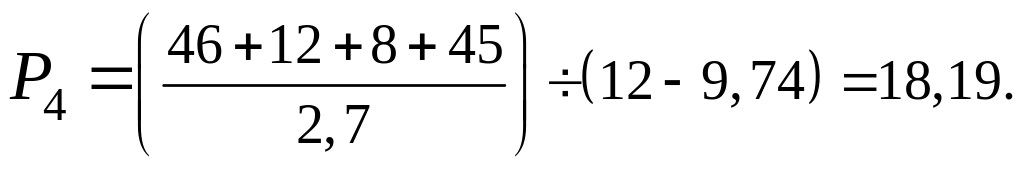

Установлюємо кількість робітників на четвертому потоці, виходячи з того, що початок цього потоку припадає на 9,74 місця, а закінчення на 12-му місяці. Тобто тривалість цього потоку становить 12-9,74=2,26 місяця. Для виконання четвертого потоку у визначений термін необхідна наступна кількість робітників:
Приймаємо 19 робітників.
Визначаємо нові тривалості робіт четвертого потоку, які подаємо у матриці 3 для розрахунку.
Потік 1в повинен починатися після закінчення потоку 1б та після закінчення 4-го потоку на першому об’єкті. Оскільки потік 1б закінчується пізніше (6,387), ніж завершується 4-ий потік на першому об’єкті (у попередньому році), то початок потоку 1в може бути у 6,387 місяця. Закінчення потоку 1в має бути після завершення 11-го місяця. Виходячи із цього, тривалість потоку 1в повинна становити 11-6,387=4,613 місяця.
Для виконання потоку 1в протягом 4,613 місяця достатня така кількість робітників:
Приймаємо 17 робітників.
Обчислюємо нову тривалість робіт потоку 1в і за визначеними тривалостями здійснюємо розрахунок потоку 1в.
Після розрахунку всіх потоків матриці 3 проводимо аналіз одержаних результатів. В основному постановлена спочатку мета досягнута:
- роботи нульового циклу та з планування майданчика проводяться в теплу пору року;
- робітники 2,3,4-го потоків забезпечені роботою практично протягом цілого року;
- між закінченням потоку 1б та початком 1в простій бригади відсутній.
Незначне затримання початку завершальних робіт дозволяє використовувати робітників 4-го потоку на завершальних роботах (виконання недоробок) об’єктів попереднього року будівництва. Зменшення кількості робітників на потоці 1в дозволить використовувати їх на неврахованих роботах об’єктів, що готуються до здавання в експлуатацію.
За матрицею 3 завершального розрахунку потокового будівництва на річну програму робіт у будівельній організації проектуємо календарний графік організацій робіт і графік руху робітників.
за даними цих графіків розраховуються за методикою ПОБ: потреби в матеріалах, конструкціях, напівфабрикатах та механізмах, площі складів і тимчасових адміністративно-побутових приміщень, визначається потреба в електроенергії та воді.
