- •Введение
- •Общие сведения о шахте
- •Границы и запасы шахтного поля
- •Подъемы по стволам
- •Вентиляция и дегазация
- •1.3.1 Схема проветривания шахты, количество воздуха подаваемого в шахту общешахтная депрессия, категория трудности проветривания
- •1.3.2 Вентиляционные установки
- •1.3.3 Дегазация. Дегазационные установки
- •1.3.4 Пневматическое хозяйство
- •1.3.5 Электротехническая часть
- •1.3.5.1 Подземное электроснабжение и электрооборудование
- •1.3.5.2 Автоматизация и управление технологическими процессами
- •1.3.6 Связь и сигнализация
- •1.3.7 Охрана труда и промсанитария.
- •1.3.7.1 Подземная часть
- •Выработок
- •Вскрытие и подготовка шахтного поля
- •Система разработки
- •Очисные работы
- •Подготовительные работы
- •Транспорт на главных выработках
- •Общешахтный водоотлив
- •Рудничное освещение
- •Технологический комплекс поверхности шахты
- •Технико – экономические показатели шахты
- •Работа выполненная студентом
- •Список рекомендуемой литературы
Введение
Проект вскрытия и подготовки пласта ℓ6 ГОАО «Шахта «Белореченская» выполнен институтом «Луганскгипрошахт» в 1986 году и утвержден Минуглепромом бывшего СССР Постановлением от 9 октября 1987 года№ 163/20-67.
Шахта «Белореченская» введена в эксплуатацию в 1957 году с проектной мощностью 750 тыс. тонн угля в год. После отработки запасов угля в крутой части шахтного поля с 1985 года шахта разрабатывала одиночный пласт т6/ пологого падения мощностью до 1 м со сложными горно-геологическими условиями.
Анализ фактического состояния горных работ и результатов работы шахты на протяжении многих лет показали, что шахта в условиях отработки пласта т6/ не смогла обеспечить производственную мощность (350 тыс. тонн в год) по горному фактору.
По проекту института «Луганскгипрошахт» с 1987 года ведутся работы по подготовке и отработке пласта ℓ6 мощностью 1,7 м в пределах прирезанного свободного участка с промышленными запасами 18,2 млн. т с дальнейшей подготовкой остальных пластов алмазной свиты участка Сутаган Пологий № 1, согласно генеральной схеме.
Основные технические решения утвержденного проекта; пласт ℓ6 вскрывается вертикальным вспомогательным стволом № 3 и квершлагами на горизонтах 620 м и 725 м, а также конвейерным наклонным квершлагом с горизонта 569 м до горизонта 725 м и вентиляционными скважинами № 2 и №3.
Ствол расположен на отдельной промплощадке с технологическим комплексом поверхности в составе надшахтного здания с приемом породы, двух зданий подъемных машин, котельной, калориферной, комплекса погрузки породы, расходной площадки с козловым краном, объектов противопожарного и технического водоснабжения и др.
Пройден до проектной отметки вертикальный вспомогательный ствол № 3, околоствольный двор гор. 620 м, наклонный конвейерный квершлаг с гор. 569 м до промежуточного гор. 700 м. Па поверхности окончены строительством надшахтное здание вспомогательного ствола, одно здание подъемных машин, калориферная, комплекс погрузки породы, канализационная насосная станция, котельная, вентиляционная установка, комплекс дегазации, здание аварийно-ремонтного подъема, электроподстанция и др.
В стадии строительства находятся здание аварийно-ремонтного подъема вентиляционной скважины № 3, а также горные работы по подготовке лав.
Вид строительства - техническое перевооружение.
Основанием для корректировки горно-технологической части проекта служат «Протокол совместного технического совещания ГОАО «Шахта «Белореченская» и ГОАО «Луганскгипрошахт» по вопросу корректировки горно-технологической части проекта «Вскрытие и подготовка пласта ℓ6 шахты «Белореченская» от 20 октября 2010 года, задание на корректировку горно-технологической части проекта от 22 октября 2010 года, утвержденные руководством шахты и письмо заказчика от 22.10.2010 г. № 01-2210 г.
Основные технические решения скорректированного проекта:
реализованные решения утвержденного проекта по вскрытию шахтного поля сохраняются;

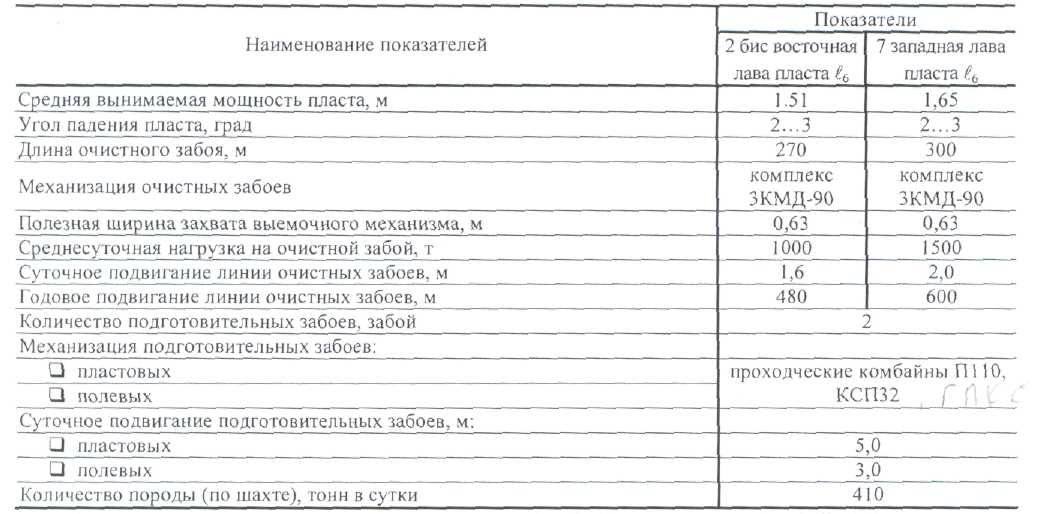

проектная мощность шахты 1000 тыс. тонн в год обеспечивается одновременной работой двух лав по пласту ℓ6
2-бис восточной лавой, подготовленной по программе развития шахты;
7 западной лавой, подготавливаемой путем проведения полевых магистральных выработок и вентиляционных ходков;
подготовка шахтного поля - погоризонтная и панельная;
система разработки - столбовая;
полная конвейеризация по транспорту горной массы от очистных и подготовительных забоев пл. ℓ6 до приемной площадки наклонного конвейерного квершлага гор. 569 м;
реализованные на шахте решения утвержденного проекта по усовершенствованию вентиляции шахты сохраняются. Проведение дополнительных стволов и скважин не предусматривается;
предусматривается дегазация верхних спутников скважинами, пробуренными позади очистного забоя.
