Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
Лекции по ЭОИ(Кобзева).doc
Скачиваний:
0
Добавлен:
01.02.2020
Размер:
1.16 Mб
Скачать

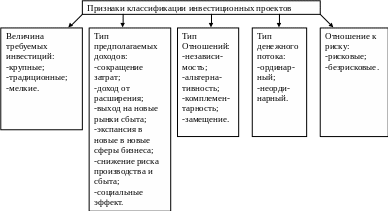

Классификация инвестиционных проектов //Ковалёв 21

Независимыми называются проекты, если решение о принятии одного из них не влияет на решении о принятии другого;

Альтернативные проекты – принятие одного из них автоматически означает, что оставшиеся должны быть отвергнуты;

Проекты связаны между собой отношениями комплементарности, если принятие нового проекта способствует росту дохода по одному или нескольким другим проектам;

Проекты связаны отношениями замещения, если принятие нового проекта приводит к некоторому снижению доходов по одному или нескольким действующим проектам;

Ординарный проект – состоит из исходной инвестиции, сделанной единовременно или в течение нескольких последовательных базовых периодов, и последующих притоков денежных средств;

Неординарный проект –притоки денежных средств чередуются в любой последовательности с их оттоками;

Одним из важных аспектов инвестиционной политики является определение стратегии развития, выделение приоритетных направлений вложения средств исходя из их ограниченности.

Анализ международной практики показывает, что в первую очередь осущетсвляются обязательные инвестиции – это вложения, которые необходимы, чтобы предприятие вообще могло продолжать свою деятельность. Затем вкладываются средства в проекты по снижению издержек, расширению и обновлению самого предприятия. Можно выделить четыре группы проектов:

  1. Проекты, связанные с соблюдением требований техники безопасности, с природоохранными мероприятиями, социальными условиями;

  2. Проекты по снижению эксплуатационных или производственных издержек, т.е. вложения в замену оборудования;

  3. Проекты расширения существующих производственных мощностей;

  4. Проекты производства новых видов продукции или создания новых предприятий.

  1. Структура инвестиционного проекта

Иерархия инвестиционных це­лей (в порядке убывания) выглядит следующим образом:

1. Прибыльность инвестиционного мероприятия определяется как норма прибыли на инвестиции. Капитальные вложения осуществляются только в том случае, если прибыль от них дос­тигает определенного, заранее задаваемого минимума.

2. Рост фирмы путем ежегодного увеличения торгового обо­рота и доли контролируемого ею рынка.

3. Поддержание высокой репутации фирмы среди потреби­телей и сохранение контролируемой доли рынка.

4. Достижение высокой производительности труда.

5. Производство новой продукции.

Разработка и реализация инвестиционного проекта (в пер­вую очередь производственной направленности) проходит длительный путь от идеи до выпуска продукции. В условиях рынка этот период принято рассматривать как цикл инвес­тиционного проекта (или "инвестиционный цикл"), охваты­вающий три фазы:

— прединвестиционную (предварительные исследования до окончательного принятия инвестиционного решения);

— инвестиционную (проектирование, договор, подряд, стро­ительство);

— производственную (фаза хозяйственной деятельности предприятия).

В свою очередь эти фазы разделяются на стадии и этапы, которым соответствуют свои цели, методы и механизмы реа­лизации (более детально — см. табл. 1).

Т а б л и ц а 1 Схема цикла инвестиционного проекта

Фаза

Стадия

Этап

Цели

I. Прединвестиционная

а) Анализ возможнос­тей

1. Определение

инвестиционных

возможностей

Начало мобилизации инвестиционных фондов путем снабжения информацией о вновь обнаруженных инвестиционных возможностях потенциальных инвесторов

Агрегированная оценка, исходя из существующих сравнимых проек­тов

на основе анализа природных ресурсов, существующей структуры сельского хозяй­ства, потенциального спроса на некоторые потребительс­кие товары, статей импорта для замещения внутренним производством, влияния на окружающую среду вновь создаваемых отраслей, воз­можных взаимосвязей с дру­гими секторами националь­ной и зарубежной экономи­ки, возможностей диверси­фикации, общей инвестици­онной конъюнктуры, про­мышленной политики, воз­можностей экспорта, обеспе­ченности трудовыми и мате­риальными ресурсами.

2. Анализ общих возможностей

(макроподход)

Три типа анализа:

- региональный — цель — определение возможностей конкретного региона;

- отраслевой — цель — выяв­ление возможностей ограни­ченного сектора экономики;

- ресурсный — цель — об­наружение возможностей, связанных с использованием природных ресурсов, сельс­кохозяйственной или про­мышленной продукции.

Цель этапа — привлечение внимания к конкретным инвестиционным предложе­ниям.

3. Анализ возмож­ностей конкретного проекта (микроподход).

Стимулирование реакции инвестора для трансформа­ции идеи проекта в ясно выраженное инвестиционное предложение (выборочный список продуктов с данными по каждому продукту, до­ полненный информацией об организационных и юриди­ческих процедурах).

б) Подго­товка обо­снования

1. Предваритель­ное обоснование

1. Определение (подтвер­ждение или опровержение) 4-х критериев:

— инвестиционные возмож­ности столь многообещаю­щи, что решение об инвести­ровании может быть принято на основании информации, полученной на стадии пред­варительного обосновании;

— какие-то аспекты проекта имеют решающее значение для его эффективности и требуют глубокого изучения посредством функциональ­ных или вспомогательных, исследований (см. ниже п. 2);

— имеющейся информации достаточно, чтобы опреде­лить, является ли идея про­екта нежизнеспособной или она достаточно привлека­тельна для конкретного ин­вестора (группы инвесторов);

— состояние окружающей среды в месте предполагае­мого размещения производ­ства и потенциальное воз­действие на нее проектируе­мого производственного процесса соответствует наци­ональным стандартам.

2. Обзор имеющихся альтер­натив по главным компонен­там обоснования (см. табл. 4 — разделы ТЭО).

2. Вспомогатель­ные (функцио­нальные) исследо­вания

Более детальная проработка какого-либо конкретного аспекта проекта, особенно для крупномасштабных ин­вестиционных предложений. Классификация исследований:

— Изучение рынка товаров, которые будут производить­ся, включая прогнозирование спроса на рынке с учетом ожидаемого проникновения на рынок.

— Изучение сырья и матери­алов, охватывающее уровень доступности, а также суще­ствующие и прогнозируемые изменения цен на эти мате­риалы.

— Лабораторные и экспери­ментальные испытания, не­ обходимые для определения пригодности конкретных видов сырья.

— Изучение мест размеще­ния, в особенности для про­ектов, в которых транспорт­ные расходы могут быть оп­ределяющим фактором.

- Анализ техногенного и экономического воздействия на окружающую среду (оценка текущего состояния окружаю­ щей среды на территории, окружающей предполагаемое место расположения проекта; оценка малоотходных, ресурсосберегающих или природо­охранных технологий;

определение альтернативных площадок; оценка альтерна­тивных видов сырья).

— Исследование оптималь­ных масштабов производства, связанных с выбором альтер­нативных технологий, с опре­делением соответствующих инвестиционных и производ­ственных издержек и цены на проектируемую продукцию.

— Выбор оборудования (только для крупных пред­приятий) с учетом числа и возможностей поставщиков и объемов соответствующих затрат на альтернативной основе. Заказ оборудования обычно осуществляется в течение инвестиционной фазы.

3. Технико-экономическое обоснование (ТЭО) см. табл.3

Принятие окончательного решения о том, имеются ли коммерческие, технические, экономические и экологичес­кие предпосылки для осуще­ствления проекта и следует ли его переводить в инвести­ционную фазу.

в) Оценка проекта и решение об инвестици­ях

1. Оценочный отчет

Фиксация окончательного решения об инвестировании, принятого лицами, поддер­живающими проект. Оценка проекта проводится нацио­нальными или международ­ными банковскими организа­циями по техническому, рыночному, управленческому,

организационному, финансо­вому и другим аспектам.

2. Поддержка инвестиционных проектов

1. Определение потенциаль­ных источников финансиро­вания

2. Создание специализиро­ванных национальных орга­нов стимулирования и разви­тия

3. Организационные мероп­риятия

Фаза

Стадия

Этап

II Инвестиционная

а) Создание юридичес­кого, фи­нансового и органи­зационно­го базиса. Приобрете­ние и пере­дача техно­логии

1. Подготовка уч­редительных до­кументов

2. Выбор органи­зационной струк­туры управления

3. Приобретение технологии

б) Деталь­ное проек­тирование. Котракта-

Ция

1. Подготовка территории стро­ительства

2. Окончательный выбор технологии и оборудования.

3. Строительное планирование

4. Календарное планирование сроков производ­ственного строи­тельства.

5. Подготовка не­обходимых доку­ментов, чертежей, выполненных в масштабе, и дру­гих схем (плани­ровок)

6. Тендеринг (объявление тор­гов)

7. Оценка пред­ложений

8. Переговоры и контрактация (подписание кон­трактов) между инвестором и

финансирующими консультацион­ными и архитек­турными органи­зациями, а также поставщиками сырья

в) Строительство

1. Покупка земли

2. Строительные работы вместе с установкой и монтажом обору­дования в соот­ветствии с задан­ной программой и графиком

3. Сдача в эксп­луатацию

г) Предпроизводственный маркетинг

1. Маркетинговые приготовления для подготовки рынка к новым продуктам

2. Обеспечение критического уровня поставок (маркетинг по­ставок)

д) Набор и обучение персонала

е) Ввод в эксплуата­цию

III. Произ­водствен­ная

Хозяйст­венная дея­тельность предпри­ятия

В течение прединвестиционной фазы изучаются возмож­ности будущего проекта и фирмой принимается предвари­тельное решение об инвестициях. Здесь заказчик (фирма-инвестор или организатор проекта) выбирает управляющего проектом. Изучение различных вариантов проекта осуществ­ляется либо собственными силами заказчика, либо специали­зированными консультационными фирмами и включает пер­воначальные оценки издержек, изучение альтернативных ва­риантов конструктивных особенностей проекта и строитель­ной площадки и т.д., а также рассмотрение различных вари­антов инвестиционных решений. Заканчивается первая фаза окончательным решением об инвестировании проекта, кото­рое принимает либо заказчик (управляющий проектом), либо инвесторы и финансовые институты, а также составлением программы финансирования проекта.

Вторая фаза — инвестиционная — включает: отбор проек­тной фирмы или фирмы, управляющей строительством, подготовку проектных чертежей и моделей проекта, получе­ние заказчиком от правительственных учреждений разреше­ния на строительство, подготовку детализированных расче­тов стоимости, подготовку предварительных планов для про­ектных и строительных работ, окончание подготовки строи­тельной площадки, подготовку детальных чертежей и специ­фикаций, выбора генерального подрядчика и строительного управляющего. Затем происходит выбор подрядчика и субподрядчиков, утверждается план платежей генеральному подрядчику, приобретаются краткосрочные строительные займы для оплаты субподрядчиков и поставщиков необходи­мых компонентов и т.д. Для надзора за строительством, по­мимо генерального подрядчика, может быть привлечен пред­ставитель заказчика или правительственный инспектор.

Третья фаза — производственная — включает хозяйствен­ную деятельность предприятия.

Быстрое обновление технологий и продукции в современ­ных условиях требует гибкости, постоянной модернизации производства, экономического механизма и механизма уп­равления инвестиционным проектом, которые бы обеспечивали целостный подход, координацию и взаимодействие на всех этапах инвестиционного цикла между заказчиками, про­ектировщиками и строителями. Создание прогрессивных си­стем управления требует совершенствования контрактных систем, изменения организационных структур, развития ин­фраструктур по обслуживанию инвестиционных проектов на всех этапах их реализации (консультационные, инжинирин­говые, информационные и др. службы), совершенствования технологии проектирования. Сейчас в экономическом меха­низме управления инвестиционным циклом существуют дос­таточно разнообразные организационные и контрактные си­стемы. Формы этих систем можно отнести к двум типам: прогрессивным и традиционным.

Для традиционной формы управления проектом характер­на относительная разобщенность фаз и этапов как организа­ционно, так и во времени. Объединяющим звеном здесь выступает заказчик, который берет на себя функции управле­ния, тем самым активно влияя на ход реализации проекта. Обычно в случаях, когда к проекту предъявляются специаль­ные или сугубо индивидуальные требования в отношении качества, архитектурной выразительности, уникальности проектных решений и т.п. (театры, концертные залы, жилые дома, некоторые объекты инфраструктуры), заказчик сам выбирает проектную фирму, заключает с ней контракт, а за­конченный проект сам передает подрядной строительной фирме, победившей на открытых "торгах" (тендер). В зави­симости от своей компетентности заказчик широко или ог­раниченно использует услуги консультационных фирм. В на­стоящее время такой тип организации и управления проек­тами резко сокращается.
