5.1.10 Технологічне оснащення

В якості технологічного оснащення для кам'яних робіт застосовують піддони для розвантаження, зберігання на об'єкті і подання цегли на робоче місце.
Розміри піддонів з крюками для керамічних каменів 520*1030мм.
На піддон укладають 400 керамічних цеглин;

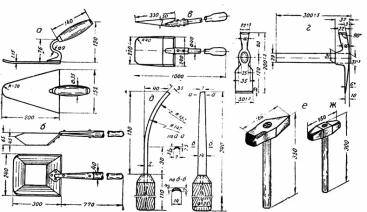

Рисунок 5.1- Інвентар муляря :
а — кельма комбінована; б — ківш-лопата; у — совкова лопата; г — молоток-кирочка одностороння; д — розшивання; е -кувалда гостроноса; ж-молоток резиновий.
5.1.12 Нормативні вимоги до виконання і приймання кам'яних робіт
Відповідно до [48] товщина горизонтальних швів кладки 12 мм, вертикальних швів 10мм.
Періодичність перевірки вертикальних граней і кутів цегляної кладки, горизонтальності її рядів ведеться по ходу виконання кладки (через 0,5-0,6 м) з усуненням виявлених відхилень в ярусі.
Після закінчення кладки поверху роблять інструментальну перевірку горизонтальності відміток верху кладки незалежно від проміжних перевірок горизонтальності її рядів.
У шви кладки закладаємо сітку з подовжніх стержнів діаметром не більше 6мм, з поперечних стержнів не більше 3 м з відстанню до 1,5 м по висоті кладки, а також в рівні кожного перекриття.
Укладання тичковых рядів в цегляній кладці незалежно від прийнятої системи перев'язки швів робиться в нижньому (першому) і у верхньому (останньому) рядах конструкцій, що зводяться, на рівні обрізів стін і стовпів, в рядах кладки, що виступають.
Допускається застосовувати цеглин половинок тільки в кладці забутовочних рядів і мало навантажених кам'яних конструкцій.
Глибина недозаповнення розчином швів з лицьового боку в стінах не повинна перевищувати 15 мм.
Товщина швів в армованій цегляній кладці повинна перевищувати суму діаметрів пересічної арматури не менше чим на 4 мм при товщині шва не більше 16 мм.
5.3.10 Техніка безпеки і охорона праці, екологічна і пожежна безпека.
4.1 Роботи по облаштуванню цегляних стін з розшивкою швів необхідно вести відповідно до [49] .
4.2 Допуск робітників до виконання цегляної кладки з подмостей дозволяється після огляду виконробом або майстром спільно з бригадиром справності несних конструкцій подмостей.
4.3 Піддони, контейнери і вантажозахватні засоби повинні виключати падіння вантажу при підйомі.
4.4 Подмости не можна перевантажувати матеріалами понад встановлене розрахункове навантаження. Матеріали укладаються так, щоб вони не мешалипроходу робітників. Між штабелями матеріалів і стіною залишають робочий прохід шириною не менше 60 см Проміжок між стіною і робочим настилом подмостей не повинен перевищувати 5 см
Усі настили подмостей заввишки більше 1,3 м захищаються перилами заввишки не менше 1 м. Для підйому робітників на подмости встановлюються драбини з перилами.
За станом усіх конструкцій подмостей встановлюється систематичне спостереження. Щодня після закінчення роботи подмости очищаються від сміття. Стан подмостей щоденний перед початком зміни перевіряються майстром і бригадиром.
Кладку нового ярусу стін виконують так, щоб рівень її після кожного перемащивания подмостей знаходився на 15 см вище наздогнала. Необхідно стежити, щоб матеріали і інструмент не оставлялись на стінах під час перерв.
4.5 Робітники, зайняті на облаштуванні цегляної кладки, мають бути забезпечені спецодягом, спецвзуттею і іншими засобами індивідуального захисту в кількості не менш встановлених норм.
4.6 На місцях виробництва робіт мають бути питна вода і аптечка для надання першої медичної допомоги.
4.7 Місця виробництва робіт мають бути забезпечені первинними засобами пожежогасінні відповідно до Правил пожежної безпеки РФ.
На об'єкті має бути призначена особа, відповідальна за збереження і готовність до дії первинних засобів пожежогасінні.
Усі працівники повинні уміти користуватися первинними засобами пожежогасінні.
4.8 Перед початком робіт територія будівництва об'єкту має бути підготовлена з визначенням місць установки побутових приміщень, місць складування матеріалів і контейнерів для збору сміття.
Проходи і підступи до евакуаційних виходів мають бути завжди вільні.
Усе будівельне сміття повинне віддалятися в спеціально підготовлені контейнери. Не допускається скидати його без спеціальних пристроїв.
4.9 В період природного відтавання і тверднення розчину в кам'яних конструкціях, виконаних методом заморожування, слід встановлювати постійні спостереження за ними.
4.10 Перебування у будівлі осіб, що не беруть участь в заходах по забезпеченню стійкості конструкцій, не допускається.
4.11 Не допускається кладка стін в положенні стоячи на стіні.
4.12 Не допускається кладка стін подальшого поверху без установки несних конструкцій міжповерхового перекриття, а також майданчиків і маршів в сходових клітинах.
4.13 Робітники, зайняті на установці, очищенні або знятті захисних козирків, повинні працювати із запобіжними поясами.
4.14 Ходити по козирках, використати їх в якості подмостей, а також складати на них матеріали не допускається.
