- •Экономика и управление производством
- •Экономика и управление производством
- •Содержание:
- •Введение
- •1. Цель и задачи курсовой работы
- •2. Требования к оформлению курсовой работы
- •3. Структура курсовой работы
- •4. Содержание разделов курсовой работы
- •4.1. Характеристика предприятия
- •4.2. Анализ товарного рынка
- •Типы рынка по степени концентрации
- •4.3. Обоснование целесообразности строительства, расширения, технического перевооружения или реконструкции предприятия
- •4.4. Технико-экономическое обоснование строительства нового предприятия
- •4.4.1. Расчет производственной мощности предприятия
- •4.4.2. Расчет инвестиций (капитальных вложений) в проектируемый объект
- •Сметная стоимость строительства зданий, сооружений и амортизационных отчислений
- •Расчет стоимости оборудования и амортизационных отчислений
- •Сводная таблица капитальных затрат и амортизационных отчислений
- •4.4.3. Организация труда и расчет заработной платы
- •Примерные балансы рабочего времени одного рабочего
- •Расчет численности рабочих
- •Расчет фонда заработной платы рабочих
- •Расчет численности и фонда заработной платы цехового персонала
- •Расчет численности и фонда заработной платы персонала заводоуправления
- •Расчет себестоимости продукции
- •Смета расходов на содержание и эксплуатацию оборудования
- •Смета цеховых расходов
- •Смета общезаводских расходов
- •Калькуляция себестоимости продукции (указать вид продукции и калькуляционную единицу)
- •4.4.5. Расчет основных технико-экономических показателей
- •Основные технико-экономические показатели
- •4.5. Технико-экономическое обоснование реконструкции, расширения, технического перевооружения, модернизации
- •4.5.1. Расчет прироста производственной программы
- •4.5.2.Расчет дополнительных капитальных затрат и амортизационных отчислений
- •Расчет капитальных вложений на убытки от ликвидации
- •4.5.3. Расчет изменений численности и фонда заработной платы
- •Сводный план по труду
- •4.5.4. Расчет изменения себестоимости продукции
- •Смета изменения расходов
- •4.5.5. Расчет экономической эффективности реконструкции (расширения, технического перевооружения)
- •4.6. Технико-экономическое обоснование проведения нир
- •4.6.1. Расчет экономической эффективности внедрения результатов исследования
- •Смета затрат по нир
- •4.7. Оценка экономической эффективности и привлекательности проекта
- •Оценка денежных потоков
- •4.7.1. Статический метод
- •4.7.2. Динамический метод оценки эффективности инвестиций (капиталовложений)
- •Кредиты
- •Источники финансирования
- •Расчет денежных потоков
- •Расчет денежных потоков
- •Индекс рентабельности
- •Библиографический список
- •Экономика и управление производством
- •308012, Г. Белгород, ул. Костюкова, 46
4.4. Технико-экономическое обоснование строительства нового предприятия
4.4.1. Расчет производственной мощности предприятия
Под производственной мощностью понимается максимально возможный годовой (суточный, сменный и т.д.) выпуск продукции. Производственная мощность предприятия выражается в натуральных измерителях (штуки, кг, т): единицах готовой продукции или перерабатываемого сырья. Производственная мощность предприятия определяется мощностью ведущих производственных цехов (участков, агрегатов).
Расчет производственной мощности ведется на основе производственной программы. Величина производственной программы предприятия (цеха) выдается студентам руководителем курсовой работы. Производственная мощность определяется по формуле:
,

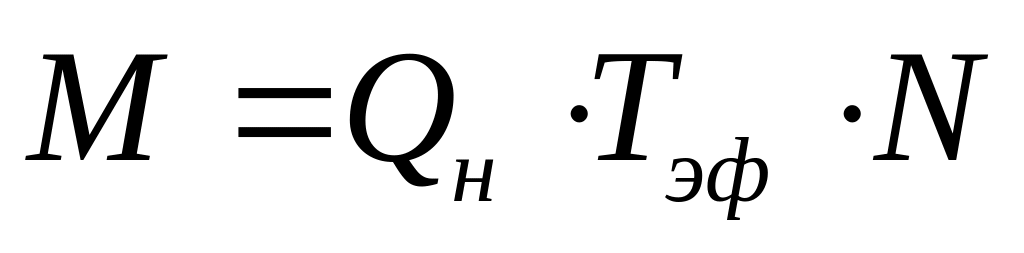

(3)
где QН – нормативная (паспортная) производительность оборудования;
Тэф – эффективный фонд времени работы оборудования;
N – количество оборудования на каждом участке.
Эффективный фонд времени работы единицы оборудования рассчитывается как максимально возможный при заданном режиме сменности, за вычетом времени выполнения ремонтных операций и межремонтного техобслуживания. Это время устанавливается в процентах к номинальному фонду времени Тном в пределах 2…12%.

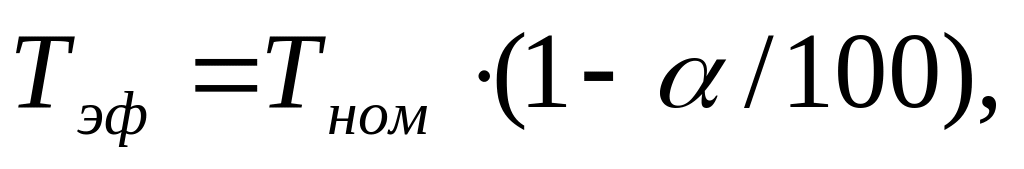

(4)
где α – процент потерь рабочего времени на ремонт оборудования.
Номинальный фонд времени Тном определяется как произведение количества рабочих дней в расчетном периоде на количество рабочих часов в сутки соответственно принятому режиму работы, из которого вычитается количество рабочих часов сокращенного рабочего дня в предпраздничные дни:

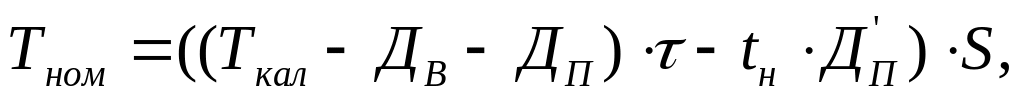

(5)
где Ткал – календарный фонд времени (365 дней);
ДВ, ДП – количество выходных и праздничных дней;
– длительность рабочей смены;
tн – количество нерабочих часов в предпраздничные дни;
– количество предпраздничных дней;
S – число смен.
Количество единиц ведущего технологического оборудования N, по которому рассчитывается мощность предприятия, определяется исходя из производственной программы B, производительности данного оборудования по паспорту Q и эффективного годового фонда времени работы оборудования Tэф:
.

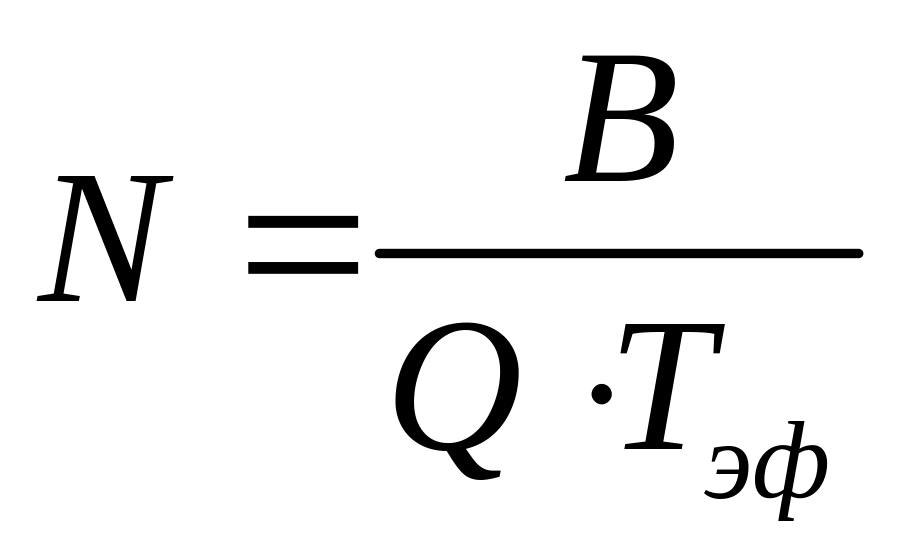

(6)
4.4.2. Расчет инвестиций (капитальных вложений) в проектируемый объект
Капитальные вложения, необходимые для строительства включают затраты на следующие мероприятия:
возведение зданий и строительных сооружений;
приобретение, транспортировка и монтаж основного технологического, энергетического и подъемно-транспортного оборудования;
прочие капитальные вложения.
Полная сметная стоимость строительства (Кстр) определяется, исходя из объема и стоимости строительных работ и рассчитывается в зависимости от стоимости 1м3 здания, а также от назначения и вида объекта строительства. Ориентировочная стоимость строительства 1м3 зданий основных цехов, административно-хозяйственных зданий и бытовых помещений уточняется у руководителя курсовой работы. Все расчеты могут быть сведены в таблицу 2.
Таблица 2
