- •Введение
- •1 Техническая и эксплуатационная характеристика станции
- •1.1 Специализация путей станции
- •2 Оперативное руководство и планирование работы станции
- •2.1 Оперативное планирование работы станции
- •2.2 Информация о подходе поездов и грузов
- •2.3 Оперативное руководство работы станции
- •3 Технология обработки поездов
- •3.1 Технология обработки поездов транзитных без переработки
- •3.2Технология обработки на станции поездов, поступающих в расформирование
- •3.3 Технология обработки поездов, сформированных на станции
- •4 Организация маневровой работы на станции
- •5 Нормирование технологических операций
- •5.1 Технологические нормы на операции, связанные с приемом и отправлением поездов
- •5.2 Расчет норм времени на расформирование состава на сортировочной горке
- •5.3 Нормирование маневровых операций на станции
- •6 Разработка суточного плана-графика и расчет показателей работы станции
- •6.1 Разработка суточного плана-графика работы станции
- •6.2 Расчет показателей работы станции
- •6.2.1 Вагонооборот станции
- •6.2.2 Расчет простоя на станции вагонов транзитных без переработки
- •6.2.3 Расчет простоя на станции вагонов транзитных с переработкой
- •6.2.4 Расчет простоя на станции местных вагонов
- •6.2.5 Коэффициент сдвоенных операций
- •6.2.6 Коэффициент использования маневровых локомотивов на станции
- •6.2.7 Расчет норм рабочего парка вагонов на станции
- •7 Грузовая и коммерческая работа станции
- •7.1 Руководство грузовой и коммерческой работой станции
- •7.2 Характеристика грузового хозяйства станции и пути необщего пользования
- •7.3 Организация приема, погрузки и отправления грузов
- •7.3.1 Порядок приема грузов к перевозке
- •7.3.2 Подготовка вагонов под погрузку и погрузка грузов
- •7.3.3 Операции по отправлению грузов со станции
- •Технология выполнения грузовых и коммерческих операций на железнодорожном пути необщего пользования
- •8 Обеспечение безопасности движения, охрана труда. Влияние транспорта на окружающую среду
- •8.1 Обеспечение безопасности движения
- •8.2 Охрана труда на транспорте
- •8.3 Влияние транспорта на окружающую среду
- •9 Организация работы станции в зимних условиях
- •9.1 Подготовка хозяйства и кадров станции к работе в зимних условиях
- •9.2 Организация и технология работы зимой
- •9.3 Организация работы сортировочных горок и вытяжек при низких температурах и снегопадах
- •9.4 Организация и механизация снегоборьбы на станциях
- •Заключение
- •Список использованных источников
5 Нормирование технологических операций
5.1 Технологические нормы на операции, связанные с приемом и отправлением поездов
Рисунок 6- Схема расчетных расстояний при приеме и оправлении поездов
Время занятия горловины станции прибывающим поездом
(1)
где: tм- время приготовления маршрута и открытия входного сигнала(tм=0,3),мин;
Lп- длина поезда(lп=lл+lв*mс),м;
Lвх- расстояние от выходного сигнала до предельного столбика пути отправления или до изолирующего стыка(800), м;
Lт- длина тормозного пути(1000), м;
Vвх- средняя скорость движения поезда на протяжении расчетного расстояния (принять 750), км/ч;
Tв- время восприятия машинистом показания открытого сигнала(0,05),мин.
|
(2) |
где tм- время приготовления маршрута и открытия входного сигнала(tм=0,3),мин;
Lвых- длина выходной горловины станции(850), м;
Tос- освоение машинистом открытого выходного сигнала(0,2), мин;
Vвых- средняя скорость выхода поезда со станции с учетом разгона (принять 583,3), км/ч;
5.2 Расчет норм времени на расформирование состава на сортировочной горке

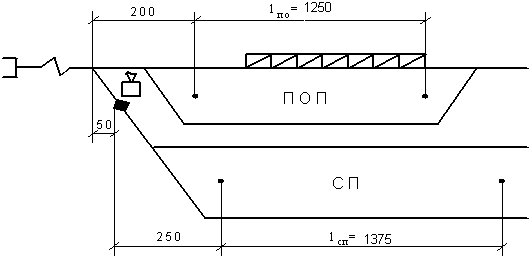

Рисунок 7 – Схема для расчета времени на расформирование
Определяем время на заезд маневрового локомотива за составом в приемоотправочный парк:
tз = tп-р1 + tсм + tп-р2 (5)
где tп-р1 и tп-р2 – время на первый и второй полурейсы;
tсм – время на смену направления движения, которое необходимо машинисту для совершения определенных действий, связанных со сменой направления и на перевод стрелки.
tп-р1х = a (3)
lп-р1 = 50(м)
tп-р1 = 0,56(мин)
tп-р2х = a
lп-р2
=
200+(1050-14,7
63)=324(м)
tп-р2х = 1,21(мин)
tз = 0,56+0,5+1,21=2,27≈ 5(мин)
Определяем время на вытягивание локомотивом вагонов по формуле:
tвыт = tп-р+tсм (4)
tп-р=a+b mc
lп-р = 1050+200=1250(м)
tп-р=2,56+0,044 63=5,33(мин)
tвыт=5,33+0,5=5,83 ≈ 10(мин)
Определяем время надвига вагонов на горку по формуле:
tнад=(0,06 lнад)/V над (5)
где lнад – длина надвига;
V над – скорость надвига.
tнад=(0,06 50)/4=1 ≈5(мин)
Определяем время на роспуск вагонов с горки по формуле:
tрос=((0,06 lв mc)/ V рос) (1-(1/2 g0)) (6)
где lв – длина вагона;
Vрос – скорость роспуска вагонов с горки (определяется отношением количества вагонов в составе к количеству отцепов);
g0 – количество отцепов в вагоне
tрос=((0,06 63*14,7)/3,15) (1-(1/2 14))=12,3 ≈ 15 (мин)
Определяем время на осаживание вагонов по формуле:
tос=0,06 mc n (7)
где 0,06 – переводной коэффициент;
mc – количество вагонов;
n – количество составов, распущенных после предыдущего осаживания.
tос=0,06 63 3=9, 34 ≈10(мин)
Строим график работы горки
Операции |
Время на операции |
||||||||||
10 20 30 40 50 60 70 80 90 100 110 120 |
|||||||||||
Заезд |
|
5 |
|
|
5 |
|
|
5 |
|
|
|
Вытягивание |
|
|
1 |
|
|
1 |
|
|
10 |
|
|
Надвиг |
|
|
|
5 |
|
|
5 |
|
|
|
|
Роспуск |
|
|
|
1 |
|
|
1 |
|
|
|
1 |
Осаживание |
1 |
|
|
|
|
|
|
|
|
|
10 |
Горочный цикл |
Т |
Рисунок 8 - График работы горки
Перерабатывающая способность горки определяется по формуле:
Nпер=1440-tтехн mc / tгор (8)
где 1440- количество минут в сутках;
tтехн- время на технические перерывы в работе горки, составляет 90 мин.;
tгор- горочный интервал;
mc- количество вагонов в составе.
Определяем горочный интервал по формуле:
tгор= 100/n (9)
где 100- горочный цикл;
n= 3.
Определяем горочный технологический интервал:
tгор= 115/3= 38,3 (мин)
Определяем перерабатывающую способность сортировочной горки
Nпер= 1440-90*63/38,3=1292(вагонов в сутки)
