Построение сети общего вида
Построение сети общего вида (или сети типа PERT) отличается от построения сети типа «дерево», которая имеет более простую структуру и используется для описания процесса производства изделия.
Понятие правильной нумерации событий сети
Задача по построению сети общего вида (типа PERT) состоит в том, чтобы, имея список работ с указанием непосредственно им предшествующих, построить ориентированный граф, работы (дуги) которого определяются номерами начального и конечного событий, с обязательным соблюдением условия, что для любой работы сети /' <у, где i и j — номера начального и конечного событий этой работыI соответственно.
Примечание. Для нумерации событий сети используются числа натурального ряда без пропусков.

На рисунке 2.3 показан фрагмент сетевого графа с неправильной нумерацией событий работы (5—4), где номер начального события больше номера конечного события.
Рис.
2.3. Фрагмент
сетевого графа с неправильной нумерацией
событий работы
Определение ранга работы
Процесс нумерации событий сети общего вида происходит в два этапа. На первом проводятся расчеты по алгоритму топологической схемы. Результат расчетов но нему — предварительная нумерация событий, отражающая только последовательность и взаимосвязь работ. Окончательной нумерацией результаты расчетов по этому алгоритму служить не могут, потому что события оказываются занумерованными числами натурального ряда с пропусками, для ряда работ сети может нарушиться требование / </, т.е. номер начального события работы может оказаться больше, чем номер ее конечного события.
На втором этапе переход к окончательной нумерации событий обеспечивают расчеты по алгоритму правильной нумерации. Ключевое понятие при правильной нумерации событий понятие ранга работы. Под ним понимается максимальное количество работ от начального события сети до конечного события данной работы.

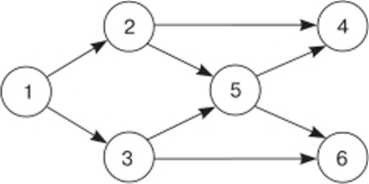

Следствие. У всех работ с общим конечным событием значения рангов одинаковы (рис. 2.4 и табл. 2.4 иллюстрируют определение рангов работ сетевой модели).
Рис.
2.4. Определение
рангов работ сетевой модели
Шифр |
Ранг |
1-2 |
1 |
1-3 |
1 |
3-4 |
2 |
1-5 |
3 |
2-5 |
3 |
4-5 |
3 |
Ранг — это характеристика работы, необходимая для установления последовательности нумерации событий сети: события нумеруются в порядке возрастания ранга работы. Следовательно, в результате правильной нумерации работы с меньшим шифром всегда будут предшествовать работам с большим шифром, возникновение обратной ситуации (когда работы с большим шифром предшествуют работам с меньшим шифром) невозможно.
Внимание! Прежде, чем приступать к расчетам по алгоритму «топологическая схема», необходимо убедиться, что исходная информация для построения сетевой модели задана корректно.
