Оптимизация сети по времени
Для оптимизации работ проекта по времени для сетевых моделей можно применять методы перебора вариантов комбинаций длительностей либо эвристические методы. Интересные результаты получаются при проведении оптимизации работ проекта одновременно по времени и стоимости. Знание зависимости стоимости работы от ее длительности позволяет определить множество работ, которые необходимо ускорить за счет дополнительных затрат, чтобы выполнить проект в заданное время с минимальной стоимостью. Зависимость стоимости выполнения работ проекта от времени их выполнения представляется в виде убывающей функции (рис. 3.2)', следовательно, коэффициент стоимости (KCQ_jy) определяется следующим образом:
/*>яапр /*>норм _ i-j Ф -» л норм _ . напр ’
Ч -) Ч-j
где C/Lajlp и С/1_°/рм — стоимости выполнения работы в напряженном и нормальном режимах соответственно:
1 Кофман А., Дебазей Г. Сетевые методы планирования и их применение / пер. с франц. М.: Прогресс, 1968.
78
и
гД°Рм — время выполнения работы
в нормальном и напряженном реж 11
мах соответстве! шо.

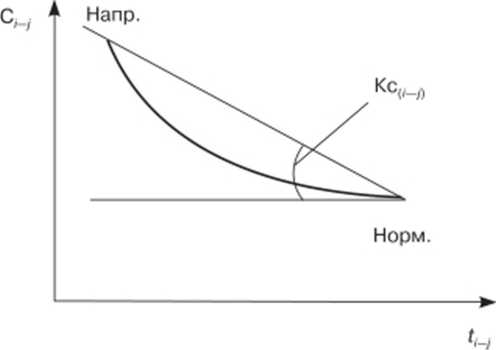

Рис.
3.2. Зависимость стоимости выполнения
работы от времени ее выполнения
Стоимость работы, длительность которой лежит в пределах между нормальной и напряженной оценками, с учетом этого коэффициента рассчитывается по следующей формуле:
гч у-»ноpn.iv- /.норм -паирч
Ч-Х'-,) Ч-у >-j >'
Следовательно, задачу оптимизации проекта по времени и стоимости можно свести к уменьшению времени выполнения «дешевых» работ критического пути. В ряде случаев возникает необходимость оптимизации сети только по времени.
Необходимость и цель оптимизации сетевого графика по времени
После построения и расчета сетевого графика производится сопоставление его расчетного цикла, т.е. критического пути, с отрезком времени между директивным сроком выполнения комплекса работ но проекту и наиболее реальным ранним сроком начала выполнения этих работ. Если критический путь не превышает заданного срока (рис. 3.3, а и в), то график утверждается и служит документом для оперативного планирования и регулирования хода работ. В том случае, когда в соответствии с расчетными параметрами графика выполнить весь комплекс работ к директивному сроку не представляется возможным (рис. 3.36), необходима корректировка (оптимизация) исходного графика но времени.
;t
ГКР
Начало работ G Окончание работ
по проекту по проекту
Директивный срок
АГ.
Л
//
V
V
Начало
работ по проекту
-КР
б
ДМР
Г
7~у+ ►
I'—
Начало
работ по проекту
V
■ КР
Окончание работ по проекту
в
Рис. 3.3. Критический путь и установленный директивный срок: а — директивный срок больше времени работы над проектом; б — директивный срок меньше времени работы над проектом; в — директивный срок равен времени работы над проектом
Цель корректировки — приведение расчетных (временных) параметров исходного сетевого графика (см. рис. 3.36) в соответствие с установленным директивным сроком (см. рис. З.Зв). Эта корректировка может осуществляться за счет сокращения продолжительности исполнения работ, которое может быть достигнуто путем:
привлечения дополнительных мощностей из других подразделен ий предприятия;
организации сверхурочных работ:
изменения технологии обработки узлов и деталей;
организации параллельных (совмещенных) работ;
пересмотра технологической последовательности работ;
различных организационных мероприятий и т.д.
Условие, необходимое для осуществления
оптимизации сети по времени
Такая корректировка становится возможной, если для каждой из работ графика существует не только нормальная, но и уменьшенная до допустимого уровня длительность выполнения работы, г.е. напряженная, ее величина. Такие величины могут быть рассчитаны на основе обработки экспертных оценок (например, с помощью метода индексной группировки мнений экспертов, подробно рассмотренного в разделе III). Рассмотрим, каким образом может решаться задача сокращения длительности выполнения всего комплекса работ сети.
Допустим, дана сетевая модель со следующими длительностями работ в нормальном и напряженном режимах исполнения (табл. 3.4). Требуется выполнить весь комплекс работ этой сети за 16 временных единиц.
Таблица 3.4
Оценки длительностей выполнения работ сети
Начальное событие, / Конечное событие, j |
f норм |
^ напр |
1 2 |
3 |
2 |
1 3 |
2 |
2 |
1 4 |
2 |
1 |
2 6 |
4 |
2 |
3 6 |
10 |
6 |
4 5 |
1 |
1 |
5 6 |
10 |
6 |
5 7 |
3 |
3 |
6 7 |
5 |
4 |
7 8 |
2 |
2 |
Для решения задачи рассчитаем параметры работ данной сети в нормальном режиме исполнения, используя описанный выше алгоритм «параметры» (табл. 3.5).
Таблица 3.5
Временные параметры работ сети в нормальном режиме исполнения
/ |
i |
и |
,?н 1ч |
#р° *</ |
♦ пн *»/ |
*по li |
|
га |
1 |
2 |
3 |
0 |
3 |
6 |
9 |
6 |
0 |
1 |
3 |
2 |
0 |
2 |
1 |
3 |
1 |
0 |
1 |
4 |
2 |
0 |
2 |
0 |
2 |
0 |
0 |
2 |
6 |
4 |
3 |
7 |
9 |
13 |
6 |
6 |
3 |
6 |
10 |
2 |
12 |
3 |
13 |
1 |
1 |
4 |
5 |
1 |
2 |
3 |
2 |
3 |
0 |
0 |
5 |
6 |
10 |
3 |
13 |
3 |
13 |
0 |
0 |
5 |
7 |
3 |
3 |
6 |
15 |
18 |
12 |
12 |
6 |
7 |
5 |
13 |
18 |
13 |
18 |
0 |
0 |
7 |
8 |
2 |
18 |
20 |
18 |
20 |
0 |
0 |
Анализируя табл. 3.5, делаем вывод: критический путь этой сети составляет 20 временных единиц, что больше требуемого срока. Критический путь представлен следующей цепочкой работ (шифр каждой работы составлен из номеров начального и конечного событий): 1—4,
5, 5—6. 6—7, 7—8. В таблице 3.5 и далее работы критического пути и их временные параметры выделены жирным шрифтом.
Проверим, насколько реально выполнить комплекс работ сети за 16 временных единиц, т.е. сократить длительность критического пути на четыре единицы времени. Для этого рассчитаем параметры работ данной сети в напряженном режиме исполнения, используя алгоритм «параметры» (табл. 3.6).
Таблица 3.6
Временные параметры работ сети в напряженном режиме исполнения
/ |
/ |
и |
fPH Ч |
/Р° |
.пн Ч |
*по Ч |
|
Ч |
1 |
2 |
2 |
0 |
2 |
4 |
6 |
4 |
0 |
1 |
3 |
2 |
0 |
2 |
0 |
2 |
0 |
0 |
1 |
4 |
1 |
0 |
1 |
0 |
1 |
0 |
0 |
2 |
6 |
2 |
2 |
4 |
6 |
8 |
4 |
4 |
3 |
6 |
6 |
2 |
8 |
2 |
8 |
0 |
0 |
4 |
5 |
1 |
1 |
2 |
1 |
2 |
0 |
0 |
Окончание
/ |
/' |
ч |
1ч |
tt° |
* пн *■/ |
♦ по Ч |
I гч |
|
5 |
6 |
6 |
2 |
8 |
2 |
8 |
0 |
0 |
5 |
7 |
3 |
2 |
5 |
9 |
12 |
7 |
7 |
6 |
7 |
4 |
8 |
12 |
8 |
12 |
0 |
0 |
7 |
8 |
2 |
12 |
14 |
12 |
14 |
0 |
0 |
Анализируя табл. 3.6, делаем вывод: критический путь этой сети составляет 14 временных единиц, что меньше требуемого срока. Следовательно, срок в 16 единиц времени для выполнения всего комплекса работ сети реален. Критический путь в условиях напряженного режима представлен двумя цепочками работ. Первая цепочка: 1—3, 3—6, 6—7, 7—8, вторая — 1—4, 4—5, 5—6, 6—7, 7—8. Чтобы выполнить комплекс работ сети за 16 единиц времени, необходимо изменить длительности выполнения ряда работ в пределах их нормальной и напряженной оценок. Значит, возникает вопрос о выборе таких работ.
Поскольку срок выполнения всего комплекса работ сети определяется величиной критического пути, то возникает желание сократить длительности работ именно критического пути. Здесь возможны следующие решения. Во-первых, изменение длительностей всех работ критического пути таким образом, чтобы их суммарное сокращение составило четыре единицы времени, во-вторых, сокращение длительности какой-либо продолжительной работы на то же время. Проведем расчеты по первому из предложенных вариантов. Установим, например, следующие длительности выполнения работ критического пути (табл. 3.7).
Таблица 3.7
