- •5 Организационно-экономическая часть. Технико-экономическое обоснование целесообразности выполнения проекта.
 - •5.1 Организация и планирование работ.
 - •5.2 Затраты на заработную плату и другие выплаты работникам, непосредственно занятым при выполнении указанных работ по трудовому договору.
 - •5.2.1 Расчет основной зарплаты
 - •5.2.2 Расчет дополнительной заработной платы и единого социального налога.
 - •5.3. Расходы по статье «Материалы, покупные изделия и полуфабрикаты».
 - •5.4 Стоимость специального оборудования и специальной оснастки.
 - •5.5. Накладные расходы.
 - •5.6 Итоговые затраты
 - •5.7 Договорная цена разработки
 - •5.8 Оценка целесообразности проведения работ.
 - •5.9 Основные элементы бизнес-плана.



5 Организационно-экономическая часть. Технико-экономическое обоснование целесообразности выполнения проекта.
На сегодняшний день достаточно отчетливо ясно, что для конкурентоспособности предприятия необходимо, помимо различных экономических расчетов и обоснований, а также планомерных действий со стороны управленческого аппарата и тщательного стратегического планирования, применять современные информационные средства. Рассчитать с достаточной долей точности соотношение «затраты-результат» здесь не всегда представляется возможным, однако, такие услуги имеют определенные затраты, которые отражаются в соответствующих отчетных документах и являются составляющей частью себестоимости изделий и услуг.
5.1 Организация и планирование работ.
Изделие «модуль сбора сообщений для телеметрической системы» применяется в отечественном космическом приборостроении и спутниковой навигации для сбора информации с датчиков, установленных на борту летательного аппарата. Устройство производит опрос различных типов датчиков и формирует полученную информацию в единый целостный кадр (кодовое слово) для отправки в передающий тракт системы.
Данная разработка относится к ОКР, так как результатом работы станет конструирование ОКТ - (конструкторско-опытного экземпляра) устройства с последующим внедрением данного прибора (модуля) в производство (единичное).
Источником финансирования разработки является Министерство Обороны Российской Федерации.
Исполнителями заказа является группа инженеров-исследователей предприятия ОАО «Российские космические системы» и работники «Опытно-экспериментального производства РКС», входящего в состав ОАО «Российские космические системы», которому поручен госзаказ. В рамках заключенного договора окончательные приемо-сдаточные испытания продукции будут проводиться совместно с инженерами и военными представителями МО РФ. Срок сдачи продукции (одного экземпляра модуля) 120 дней. Заказчик (МО РФ) обязуется своевременно расплатиться с разработчиками и исполнителями заказа предприятия ОАО «Российские космические системы». Заработная плата исполнителям выплачивается с учетом темпа роста инфляции.
Обе стороны обязуются выполнять заключенный в результате общего соглашения договор о конструировании и производстве аппаратуры (модуля).
Состав лиц, принимающих непосредственное участие в работе:
1. Начальник отдела
2. Инженер-исследователь
3. Инженер-технолог
4. Инженер конструктор
5. Менеджер отдела снабжения
6. Монтажник РЭА 4 разряда
7. Слесарь – сборщик РЭА 4 разряда
8. Регулировщик приборов и РЭА 6 разряда
Перечень этапов выполнения заказа.
1. Анализ технического задания;
2. Технические предложения;
3. Эскизно-технический проект;
3.1. Разработка чертежей;
3.2. Разработка программы испытаний;
3.3. Разработка технологий испытаний образца;
3.4. Разработка технологий изготовления оснастки для испытаний;
3.5. Изготовление оснастки для образца;
4. Изготовление образца;
5. Испытания образца;
6. Сдача образца заказчику.
Таблица 5.1.1 Этапы разработки модуля сбора сообщений.
 Сроки выполнения  |
		Наименование работ  |
		Tmin, дн.  |
		Тmaх, дн.  |
		Тожид дн.  |

01.02.2011 02.02.2011  |
		1. Анализ ТЗ  |
		1  |
		3  |
		2  |

02.02.2011 11.02.2011  |
		2. Внесение технических предложений  |
		7  |
		9  |
		8  |

11.02.2011 08.03.2011  |
		3.1. Разработка чертежей  |
		14  |
		22  |
		18  |

08.03.2011 29.03.2011  |
		3.2. Разработка программы испытаний  |
		10  |
		18  |
		16  |

08.03.2011 23.03.2011  |
		3.3. Разработка технологии испытаний образца  |
		10  |
		15  |
		12  |

29.03.2011 14.04.2011  |
		3.4. Разработка технологии для изготовления оснастки для испытаний  |
		10  |
		15  |
		12  |

14.04.2011 04.05.2011  |
		3.5. Изготовление оснастки для образца  |
		10  |
		20  |
		15  |

14.04.2011 27.04.2011  |
		4. Изготовление образца  |
		8  |
		12  |
		10  |

14.04.2011 04.05.2011  |
		5. Испытания образца  |
		10  |
		20  |
		15  |

14.04.2011 04.05.2011  |
		6. Сдача изделия заказчику- совмещена с испытаниями готового изделия  |
		10  |
		20  |
		15  |

На рисунке 5.1.1 приведем календарный график изготовления модуля сбора сообщений.

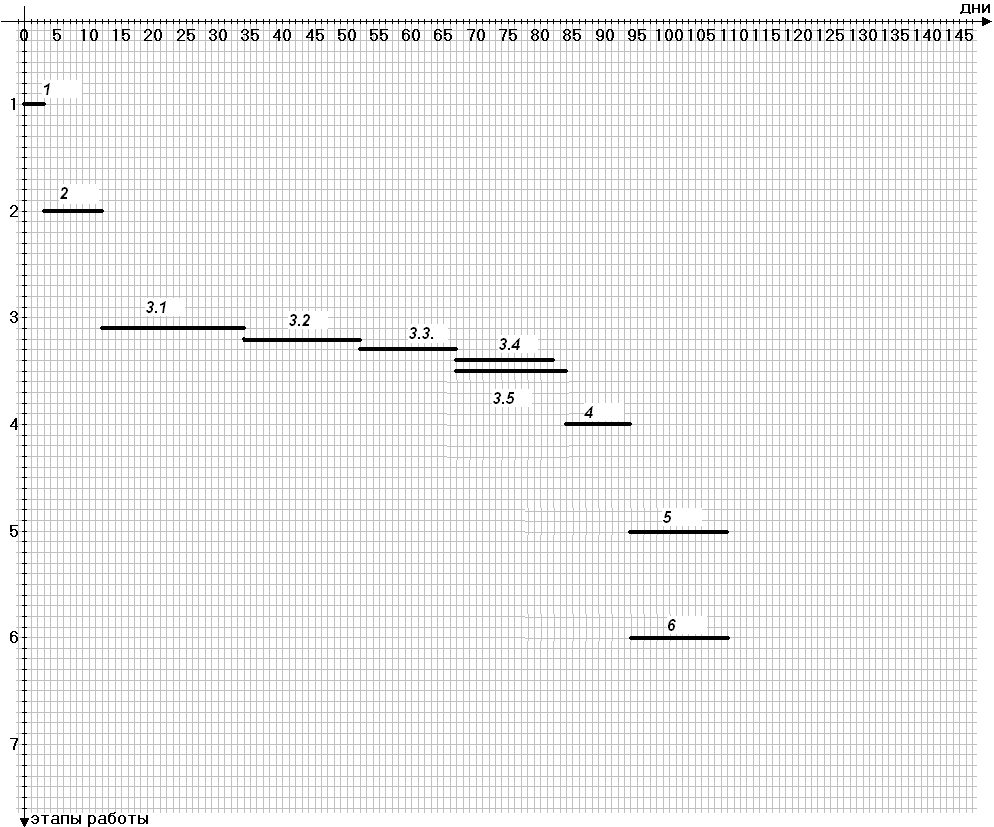

Рисунок 5.1.1. Календарный график изготовления модуля сбора сообщений.
