4.5.4. Проектування мереж водопостачання

Тимчасове водопостачання на будівельному майданчику призначене для забезпечення виробничих, господарчо-побутових потреб, а також для можливого пожежогасіння.

При виконанні проекту сумарна витрата води з урахуванням деталізації рішень, що приймаються, з організації виробництва будівельно-монтажних робіт умовно приймається такою, що на 12,5% перевищує розрахованої потреби (див. підрозділ 3.3 розділу 1), а саме 12,25 л/с. Швидкість води в трубопроводах приймається 1.5 м/с.

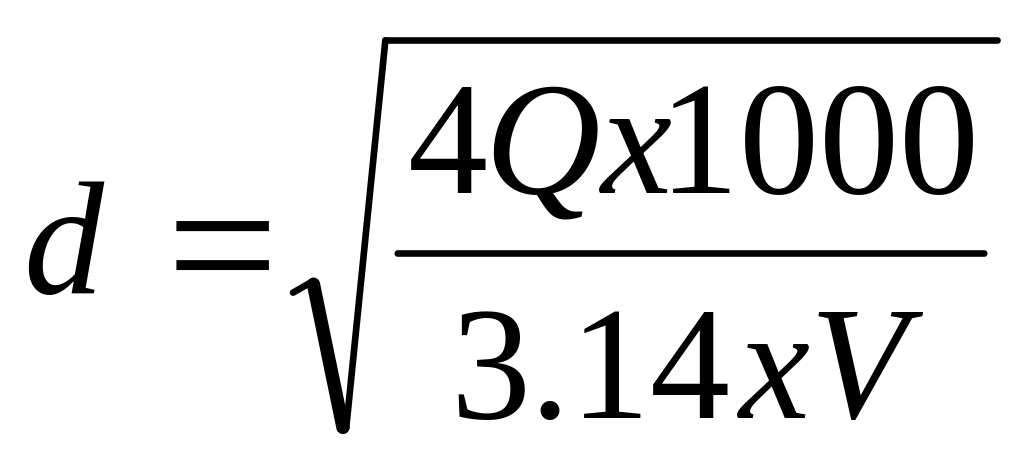

Виходячи з прийнятої витрати води розраховується діаметр тимчасового магістрального трубопроводу:

= = 97,7 мм.

З урахуванням промислових труб, що випускаються, діаметр магістрального трубопроводу приймається 100 м. Уздовж траси трубопроводу передбачається встановлення пожежних гідрантів, що розміщуються в колодязях. Останні влаштовуються також у місцях зміни напряму трубопроводів.

Діаметри роздавальних трубопроводів не розраховуються і приймаються 3/4".

Глибина закладання трубопроводів, якщо їх планується експлуатувати в зимовий період, приймається 1.2 м. Якщо водопровід планується експлуатувати лише за додатних температур зовнішнього повітря (роздавальних магістралей), його вкладають не глибше 30 см або по поверхні землі із захистом від механічних пошкоджень чи підвищують до конструкцій будівлі. Остаточне рішення приймається виконавцем робіт згідно з конкретною ситуацією, що складається на будмайданчику до моменту облаштування трубопроводу.

Усі прийняті рішення щодо прокладання трас тимчасового водопроводу, розміщення гідрантів, колодязів і роздавальних кранів наведено в будгенплані.

4.5.5. Проектування мереж електропостачання і освітлення будівельних майданчиків

З урахуванням деталізації рішень, що приймаються, з організації виробництва будівельно-монтажних робіт загальна потрібна потужність джерел електроенергії умовно приймається такою, що на 13% перевищує потребу, розраховану в підрозділ 3,3, а саме 190 кВА.

На основі встановленої потреби в електроенергії приймається інвентарна трансформаторна підстанція КТП-250. Розміри її в плані прийнято 2.6х4,3 м.

Переріз ліній електропередач не розраховувався й не проектувався, оскільки це не передбачено завданням.

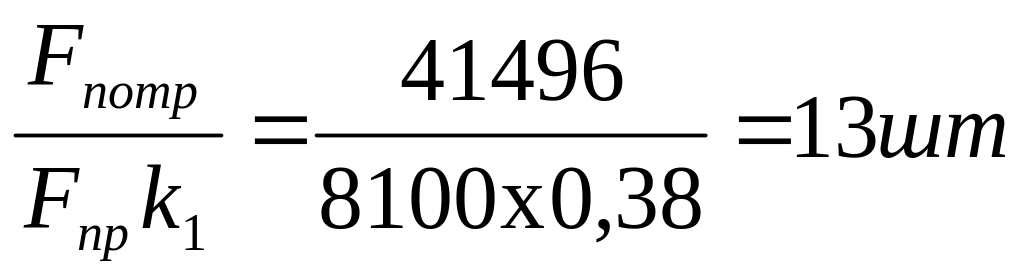

Розрахунок мінімальної кількості прожекторів, що потрібні для загального (охоронного) освітлення будмайданчика, виконується за формулою:

де Fпотр - потрібний світловий потік для освітлення території; Fпр - світловий потік одного прожектора, приймається Fпр = 8100; к1 - коефіцієнт корисної дії, приймається к1 = 0.38.

Потрібний світловий потік для освітлення території:

Fпотр = E х S х k2 х k3 = 0,5 х 240 х 190 х 1,3х1,4 = 41496 лк,

де Е - показник мінімальної нормативної освітленості (для охоронного освітлення згідно з діючими нормативами приймається Е = 0,5 лк); S - площа освітлюваної ділянки; k2 - коефіцієнт запасу, що враховує втрати світлового потоку від забруднення скла прожектора, приймається к2 = 1.3; к3 - коефіцієнт, що враховує втрати світлового потоку від розсіювання, приймається к3 =1,4.

Прожектори для загального освітлення території встановлюються на стовпах ліній електропередач. Відстань між ними не повинна перевищувати чотирикратної висоти їх встановлення. Висота опор (стовпів) приймається 7 м.
