2.2 Анализ календарного времени бурения

Анализ календарного времени бурения проводится по данным таблицы 2.

Таблица 2 – Баланс календарного времени

Показатели

Базисный год

Отчетный год

Всего, ч

На 100 м проходки, ч

Удельный вес, %

Всего, ч

На 100 м проходки, ч

Удельный вес, %

Календарное время

в т.ч.:

29258

45,45

100,0

28584

43,64

100,0

I. Производительное время

Из него:

22902

35,58

78,3

22810

34,82

79,8

1. Работа по проходке

в т.ч.:

15731

24,44

53,8

15658

23,90

54,8

- мехбурение

10686

16,60

36,5

11456

17,49

40,1

- СПО

4036

6,27

13,8

3362

5,13

11,8

- наращивание

1009

1,57

3,5

840

1,28

2,9

2. Подготовительно-вспомогательное время

4385

6,81

15,0

4255

6,50

14,9

3. Крепление

2786

4,33

9,5

2897

4,42

10,1

II. Ремонтные работы

1584

2,46

5,4

1401

2,14

4,9

III. Осложнения

878

1,36

3,0

786

1,20

2,8

IV. Непроизводи-тельное время

в т.ч.:

3894

6,05

13,3

3587

5,48

12,5

- аварии

556

0,86

1,9

463

0,71

1,6

- оргтехпростои

3338

5,19

11,4

3124

4,77

10,9

В отчетном году производительное время в бурении составляет 79,8 %, что на 1,5 % выше предшествующего года. При этом затраты времени на ПЗР снижены с 15,0 % до 14,9 %, что возможно за счет повышения уровня организации производства, например, за счет совмещения некоторых вспомогательных работ с процессом бурения, а также за счет применения высокопроизводительных долот и забойных двигателей, что сокращает количество СПО и, соответственно, время на ПЗР.

В отчетном году затраты времени на СПО сократились на 2 % по сравнению с базисным годом.

Календарное время бурения в расчете на 100 м проходки в отчетном году составило 43,64 часа, что на 1,81 часа меньше базисного года.

Ремонтные работы в балансе календарного времени бурения составляют 4,9 %, что соответствует нормативному времени на бурение скважин глубиной до 2800 м при нормативном времени на бурение скважины, равном около 700 н/ч.

Непроизводительное время в бурении скважины в отчетном году составило 3587 ч (12,5 %), что на 0,8 % меньше, чем в базисном периоде. При этом затраты времени на ликвидацию аварий сокращены на 93 ч , а по оргтехпростоям – на 214 ч .

Потери проходки рассчитываются по формулам из-за:

а) простоев:

; (3)

б) осложнений:

; (4)

в) аварий:

, (5)

где - время соответственно простоев, осложнений, аварий по балансу календарного времени, ч;

- плановая коммерческая скорость, м/ст-мес.

Общие потери проходки составляют:

.

Потери проходки в отчетном году из-за:

а) простоев:

м;

б) осложнений:

м;

в) аварий:

м.

Общие потери проходки в отчетном году:

м.

Потери проходки в базисном году из-за:

а) простоев:

м;

б) осложнений:

м;

в) аварий:

м.

Общие потери проходки в базисном году:

м.

Занесем полученные данные в таблицу 1-а.

Таблица 1-а – Сравнительная таблица по вариантам

Потери проходки из-за:

Базисный год

Отчетный год

м

Удельный вес, %

м

Удельный вес, %

Простоев

7385

69,9

7033

71,4

Осложнений

1943

18,4

1770

18,0

Аварий

1230

11,7

1042

10,6

Итого

10558

100,0

9845

100,0

Выводы:

  1. В отчетном году в целом потери проходки по сравнению с базисным периодом сократились на 7,2 % , т.е. обеспечено незначительное сокращение непроизводительных затрат времени.

  2. В отчетном году наибольший удельный вес потерь проходки произошло из-за простоев (71,4 %) и из-за осложнений (18,0 %).

  3. Предприятию необходимо разработать план оргтехмероприятий по сокращению непроизводительных потерь.

2.3 Расчет потерь времени

Потери времени из-за меньшей механической скорости по сравнению с нормативными показателями определяются по формуле:

, (6)

где - проходка по интервалу (или по скважине), м;

- фактическая и нормативная механическая скорость соответственно, м/ч.

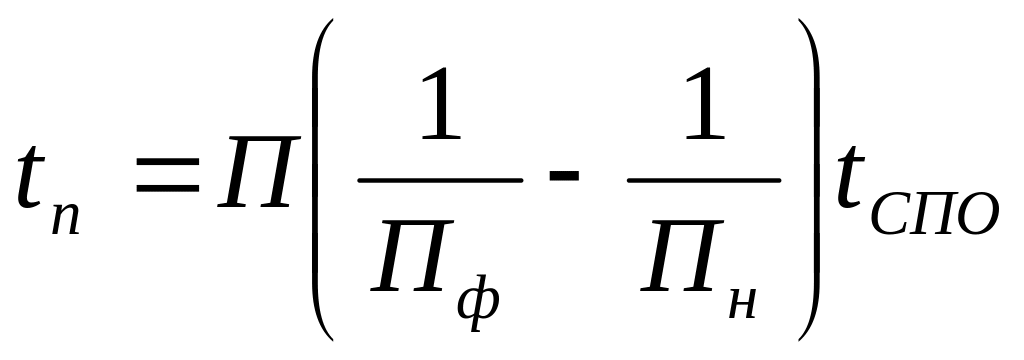

Потери времени за счет меньшей проходки на долото:

, (7)

где - проходка на долото в среднем по интервалу фактическая и нормативная соответственно, м/дол;

- время спуско-подъемных операций на один рейс при глубине бурения интервала, ч.

При анализе потерь времени из-за меньшей механической скорости и потерь времени за счет меньшей проходки на долото используем таблицу отработки долот по интервалам (таблица 2.1).

Таблица 2.1 – Отработка долот по интервалам

Интервал, м

Проходка, м

Тип долота

Норма проходки, м/дол

По норме

Фактически

м/дол фактически

Количество долот

Мех. бурение, ч

Время СПО, ч

Наращивание

Количество долот

Мех. бурение, ч

Время СПО, ч

Наращивание

На 1 метр

Всего

На 1 рейс

На интервал

Количество

ч

На 1 метр

Всего

На 1 рейс

На интервал

Количество

ч

500-1100

600

3-х шар

750

1

0,02

600·0,02=12,0

7,6

1·7,6=7,6

48

9,6

1

0,02

600·0,02=12,0

7,6

1·7,6=7,6

48

9,6

750

1100-1300

200

3-х шар

250

1

0,03

200·0,03=6,0

7,6

1·7,6=7,6

19

3,8

1

0,03

200·0,03=6,0

7,6

1·7,6=7,6

19

3,8

250

1300-2000

700

3-х шар

120

6

0,05

700·0,05=35,0

7,6

6·7,6=45,6

57

11,4

7

0,06

700·0,06=42,0

7,6

7·7,6=53,2

57

11,4

100

2000-2400

400

3-х шар

90

4

0,07

400·0,07=28,0

7,6

4·7,6=30,4

31

6,2

4

0,07

400·0,07=28,0

7,6

4·7,6=30,4

31

6,2

90

2400-2430

30

3-х шар

60

1

0,09

30·0,09=2,7

7,6

1·7,6=7,6

2

0,4

1

0,09

30·0,09=2,7

7,6

1·7,6=7,6

2

0,4

60

2430-2450

20

КТД

10

2

0,40

20·0,40=8,0

7,6

2·7,6=15,2

2

0,4

2

0,40

20·0,40=8,0

7,6

2·7,6=15,2

2

0,4

10

2450-2500

50

3-х шар

60

1

0,09

50·0,09=4,5

7,6

1·7,6=7,6

4

0,8

1

0,09

50·0,09=4,5

7,6

1·7,6=7,6

4

0,8

60

2500-2510

10

КТД

10

1

0,40

10·0,40=4,0

7,6

1·7,6=7,6

0

0

1

0,45

10·0,45=4,5

7,6

1·7,6=7,6

0

0

10

2510-2600

90

3-х шар

60

2

0,09

90·0,09=8,1

7,6

2·7,6=15,2

8

1,6

2

0,11

90·0,11=9,9

7,6

2·7,6=15,2

8

1,6

60

Итого:

19

108,3

144,4

34,2

19

117,6

152,0

34,2

Проходка в интервале 1300-2000 м равна 700 м, т.е. рассматриваем интервал, в котором допущено отклонение от нормативного времени и от норм проходки на долото (таблица 2-а).

Таблица 2-а – Интервал, в котором допущено отклонение от нормативного времени и от норм проходки на долото

1300-2000=700

По норме

Фактически

Мех. бурение, ч

35,0

42,0

Спуск, ч

20,3

23,6

Подъем, ч

25,3

29,6

Наращивание, ч

11,4

11,4

Количество долот

6

7

Проходка на долото, м/дол

700/6=117

700/7=100

Механическая скорость:

м/ч;

м/ч.

Скорость рейсовая:

м/ч;

м/ч.

По справочнику «Единые нормы времени на бурение скважин на нефть и газ» (М., 1987) время СПО на 1 рейс в интервале 1300-2000 м составляет 4,21 ч.

Потери времени из-за меньшей механической скорости по сравнению с нормативными показателями:

ч.

Потери времени из-за меньшей проходки на долото:

ч.

С целью выявления резервов увеличения коммерческой скорости бурения необходимо сделать расшифровку вспомогательных работ, простоев, аварийного времени. Выявить причины непроизводительного использования рабочего времени, составить план ОТМ по сокращению простоев, аварий, осложнений и по увеличению коммерческой скорости бурения.
