- •Общая часть
- •Исходные данные для разработки курсового проекта
- •Состав и оформление курсового проекта
- •Строительный генеральный план объекта;
- •Краткое содержание разделов курсового проекта
- •Календарный план производства работ на объекте
- •Выбор и обоснование использования основных подъемно-транспортных механизмов (монтажных кранов)
- •Расчет потребности в строительных кадрах
- •Строительный генеральный план объекта.
- •Общая часть.
- •4.2.3. Факторы, влияющие на характер и состав стройгенплана объекта.
- •4.2.4. Принципы проектирования стройгенплана объекта.
- •4.2.5. Последовательность разработки стройгенплана объекта.
- •4.2.6. Проектирование схем размещения монтажных кранов.
- •4.2.9. Размещение механизированных установок.
- •4.2.11. Проектирование временного водоснабжения
- •4.2.12. Проектирование временного электроснабжения
- •4.2.14. Проектирование теплоснабжения строительной площадки
- •4.2.15. Снабжение сжатым воздухом
- •Построение графика поступления на площадку объекта основных строительных материалов.
- •4.4.Построение графика движения рабочих кадров по объекту.
- •4.5. Построение графика движения основных строительных машин по объекту
- •Основные мероприятия по технике безопасности на строительной площадке
- •Противопожарные мероприятия на стройплощадке
- •Охрана окружающей среды
- •Заземление подкрановых путей и башенных кранов
- •Литература
Расчет потребности в строительных кадрах
При разработке курсового проекта расчет потребности в строительных кадрах может быть произведен по следующей методике.
В число строительных кадров включаются следующие категории работающих: рабочие основного производства, рабочие неосновного (вспомогательного) производства, управленческий и линейный инженерно-технический персонал, служащие, младший обслуживающий персонал и охрана.
За основу расчета потребности в строительных кадрах принимается количество рабочих (основного производства), занятых на выполнении строительно-монтажных работ в номенклатуре календарного плана производства работ на строительстве объекта.
На основании календарного плана производства работ на строительстве объекта производится расчет динамики (по-месячно) движения рабочих основного производства, строится график движения рабочей силы.
Месячная потребность в рабочих основного производства определяется по формуле:
,
(8)
где
- месячная потребность рабочих основного
производства (в чел.);
-
номенклатура месячной программы
строительно-монтажных работ по
календарному плану производства работ
данного объекта;
-
трудоемкость данного вида работы (в
чел. днях), определяемая по формуле:

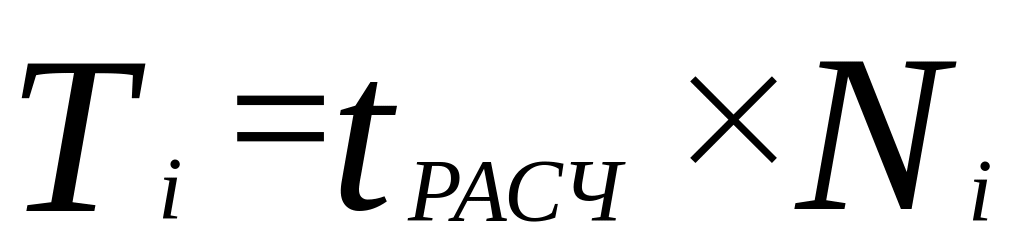

, (9)
где - расчетная продолжительность выполнения данного вида работы (рабочие дни);
-
количество рабочих в день, выполняющих
данный вид работы (чел.).
Число рабочих неосновного производства принимается в размере 15 – 30 % от числа рабочих основного производства.
В курсовом проекте численность управленческого и инженерно-технического персонала принимается в размере 11 – 13 % от суммарной численности рабочих основного и неосновного производств; численность служащих – соответственно 3,5 – 4,4 % от суммарной численности трех первых групп работающих; численность младшего обслуживающего персонала и охраны – соответственно 1,5 – 2,5 % от суммарной численности четырех первых групп работающих.
Численность рабочих и служащих, находящихся в отпуске, не работающих по болезни, выполняющих государственные обязанности и т.п., в курсовом проектировании принимается в размере 15 % от расчетного количества потребности в строительных кадрах.
На основании календарного плана производства работ на строительстве объекта осуществляются многие дальнейшие расчеты в соответствующих разделах проекта производства работ.
Строительный генеральный план объекта.
Общая часть.
Строительный генеральный план объекта по значению является второй важнейшей частью проекта производства работ после календарного плана.
Календарные планы координируют строительство во времени, а стройгенпланы отражают организацию строительства в пространстве и обеспечивают строго продуманную рациональную организацию строительной площадки. Строительным генеральным планом объекта называется генеральный план территории строительства, на который нанесены подлежащие сносу и переносу здания и подземные сети коммуникаций, проектируемые сети, направления развития потоков и движения ведущих строительных машин и механизмов, объекты строительного хозяйства и мероприятия охраны труда, противопожарной безопасности и охраны окружающей среды.
Строительное хозяйство представляет собой систему зданий и сооружений, обеспечивающих нормальные условия для производства строительный работ, в состав которых входят:
производственные здания (ремонтно-механические, плотнично-столярные, арматурные, кровельно-изоляционные и др. мастерские);
механизированные установки (бетонно-растворные, асфальтовые и др. узлы);
объекты энергетического пространства (трансформаторные подстанции, насосные, котельные и т.д.);
объекты транспортного хозяйства (гаражи, депо и т.д.);
складские здания (открытые, закрытые, навесы и т.д.);
административные здания (конторы СМУ, нач. участка, прорабы, мастера, диспетчерские пункты, стройлаборатории, проходные и т.п.);
санитарно-бытовые здания (гардеробные, помещения для сушки одежды, душевые, умывальные, туалеты, столовая, буфеты и т.п.);
временные жилые помещения, культурно-бытовые и лечебные здания (дома, общежития, красные уголки, магазины и т.д.);
временные железные и автомобильные дороги;
временные сети электро-, водо-, теплоснабжения и связи;
подкрановые пути и краны;
площадки укрупнительной сборки конструкций и технологического оборудования;
ограждение строительной площадки.
По периодам строительства строительные генеральные планы могут быть: подготовительного и основного периодов строительства. В курсовом проекте разрабатывается строительный генплан на основной период строительства объекта.
Разработка стройгенплана ведется на основе сопоставления различных его вариантов в целях достижения наиболее рационального расположения всех его элементов, при котором обеспечиваются минимальные транспортные расходы и затраты на инженерное оборудование строительной площадки, устройство инженерных коммуникаций, постоянных и временных дорог и подземных путей при соблюдении действующих технических условий и норм проектирования.
Оценка рациональности строительного генерального плана может быть произведена по следующим его технико-экономическим показателям:
протяженности и стоимости временных дорог;
протяженности и стоимости энергетических линий и сетей, отнесенных к 1 га застройки;
объемам и стоимости работ по созданию строительного хозяйства, отнесенным на 1 млн. руб. стоимости СМР на объекте;
удельному весу стоимости строительного хозяйства (проценты) к общей стоимости строительства объекта.
Стройгенплан объекта разрабатывается на одном чертежном листе А1 и в зависимости от размера объекта принимаются в масштабах от 1:200 до 1:500.
Примерное расположение материала на чертежном листе отражено в приложении 5.
Состав стройгенплана объекта.
На строительном генплане объекта графически (условными обозначениями) должно быть отражено:
границы строительной площадки и виды ее ограждения;
действующие и временные подземные, надземные и воздушные сети и коммуникации;
схемы постоянных и временных дорог;
схема движения средств транспорта и механизмов;
места установки строительных и грузоподъемных машин с указанием путей их перемещения и зон действия;
размещение постоянных, строящихся и временных зданий и сооружений, опасных зон, путей и средств подъема рабочих на рабочие ярусы (этажи), а также проходов в здания и сооружения;
размещение источников и средств энергообеспечения и освещения строительной площадки с указанием расположения заземляющих контуров;
размещение площадок и помещений складирования материалов и конструкций, площадок укрупнительной сборки конструкций и оборудования;
расположение помещений для санитарно-бытового обслуживания, питьевых установок и мест отдыха, а также зоны выполнения работ повышенной опасности;
на просадочных грунтах водозаборные пункты, временные сооружения и механизированные установки с применением мокрых процессов должны размещаться на строительной площадке по рельефу местности от зданий и сооружений, а площадки вокруг них должны быть спланированы с организованным быстрым отводом воды.
