- •Лекция 1. Инициация проекта
- •Адаптация модели жизненного цикла проекта
- •Цели этапов жизненного цикла информационной системы
- •Области знаний проектного управления
- •Шаблон адаптации модели жизненного цикла информационной системы
- •Разработка технико-экономического обоснования
- •Матрица структурирования выгод ит-проекта
- •Формирование бизнес-цели проекта
- •Разработка устава проекта
- •Требования к уставу проекта
- •Шаблон листа управления документом
- •Идентификация и анализ участников проекта
- •Анализ воздействия участников проекта (адаптировано из [5])
- •Формирование требований проекта
- •Большой толковый словарь
- •Шаблон протокола интервью
- •Лекция 2. Планирование проекта
- •План управления проектом
- •Формирование иерархической структуры проекта
- •Определение содержания проекта
- •Требования к описанию содержания проекта
- •Формирование списка работ (операций) проекта
- •Пример списка работ
- •Определение логической последовательности выполнения работ
- •Оценка трудоемкости и потребности в ресурсах
- •Нормативы трудоемкости разработки документов на ас
- •Определение длительности операций.
- •Исходная информация процесса определения длительности операций
- •Концептуальная оценка стоимости проекта
- •Формирование сметы
- •Пример сметы проекта
- •Разработка базового плана по стоимости проекта
- •Лекция 3. Разработка расписания проекта
- •Исходные данные для разработки расписания
- •Результаты разработки расписания
- •Технология разработки расписания
- •Шаблон последовательного формирования расписания проекта
- •Пример использования шаблона последовательного формирования расписания
- •Разработка расписания проекта методом критического пути
- •Расчет раннего финиша
- •Операции проекта
- •Расчет позднего финиша
- •Расчет временного резерва
- •Организация управления расписанием проекта
- •Шаблон формы отчета о прогрессе проекта
- •Лекция 4. Планирование обеспечения качества в проекте
- •Анализ процессов управления качеством
- •Разработка плана обеспечения качества
- •Пример плана обеспечения качества проекта
- •Регламент по управлению качеством в проекте
- •Определение списка процедур для управления качеством
- •Организация управления качеством
- •Пример контрольных списков проверки качества
- •Форма представления результатов контроля качества
- •Шаблон регистрации отклонений
- •Лекция 5. Планирование рисков проекта Основные понятия управления рисками
- •Примеры управления рисками
- •Семиуровневая оценка вероятности возникновения риска
- •Шкала для оценки последствий риска, измеряемых в деньгах
- •Шкала для оценки последствий риска, измеряемых отклонениями в стоимости, сроках и технических условиях проекта
- •Определение шкалы оценки воздействия для четырех целей проекта
- •Организация управления рисками
- •Пример шаблона плана реагирования на риски
- •Пример формы регистрации риска
- •Лекция 6. Планирование человеческих ресурсов проекта
- •Определение ролей проекта
- •Матрица ответственности проекта
- •Условные обозначения матрицы ответственности (raci)
- •Распределение функциональных обязанностей команды управления проектом
- •Закрепление функций и полномочий в проекте
- •Влияние факторов внешней среды на планирование команды проекта
- •Реестр навыков для команды исполнителей проекта
- •Шкала рейтингов критичности и способностей (адаптировано из __?___ )
- •Реестры навыков
- •Реестр навыков для членов команды исполнителей
- •Реестр навыков члены команды управления проекта
- •Реестр технических компетенций
- •Пример оценки технических навыков членов команды исполнителей проекта
- •Описание грейдов консультантов
- •Лекция 7 . Планирование коммуникаций и управления конфигурацией в проекте
- •Формирование стратегии коммуникаций
- •Шаблон плана коммуникаций проекта
- •Пример матрицы коммуникаций
- •Идентификация объектов управления конфигурацией проекта
- •Формирование базовой линии конфигурации проекта
- •Организация управления конфигурацией проекта
- •Структура плана управления конфигурацией (адаптировано из [18])
- •Лекция 8. Оценка реализуемости проекта
- •Переход к стадии оценки
- •Проверочный список для этапа планирования
- •Анализ достижимости запланированных бизнес-выгод
- •Форма анализа тэо
- •Оценка реализуемости проектного расписания
- •Оценка доступности и загрузки человеческих ресурсов
- •Пример календарно-ресурсного плана
- •Пример заполнения календарно-ресурсного плана
- •Оценка организационной готовности
- •Шаблон оценки организационной готовности проекта
- •Лекция 9. Идентификация рисков проекта
- •Методики идентификации рисков
- •Сравнение методов идентификации рисков
- •Шаблон реестра рисков
- •Пример заполнения реестра рисков (упрощенный)
- •Пример заполнения расширенного журнала рисков
- •Качественный анализ рисков
- •Количественный анализ рисков
- •Сравнение стратегий реагирования на риски
- •Подтверждение содержания проекта
- •Лекция 10. Управление проектом на фазе проектирования
- •Формирование детальных планов стадии проектирования
- •Уточнение плана управления проектом
- •Руководство и управление исполнением проекта
- •На рисунке есть опечатки: слова «заказчика», «групп» должны быть со строчной буквы Обеспечение качества проекта
- •Осуществление интегрированного управления изменениями
- •Шаблон запроса на внесение изменений (pcr)
- •Шаблон журнала изменений проекта (pcl)
- •Обеспечение качества проекта на этапе проектирования
- •Обеспечение целостности элементов конфигурации
- •Обновление реестра рисков на фазе проектирования
- •Набор команды проекта
- •Оценка и управление персоналом проекта
- •Определение уточненных требований проекта
- •Мониторинг содержания и объема проекта
- •Шаблон отчета по статусу проекта (адаптировано из [8])
- •Управление требованиями проекта
- •Оценка потребности в обучении пользователей
- •Факторы выбора содержания и методологии обучения
- •Формы обучения (адаптировано из [5])
- •Лекция 11. Реализация плана коммуникаций и обучение пользователей. Подготовка перехода к следующей фазе
- •Информирование участников проекта
- •Контрольный список по реализации коммуникаций
- •Планирование обучения пользователей
- •Управление расписанием проекта
- •Расчет крутизны стоимость/время
- •Последовательность и продолжительность проектных работ
- •Результаты расчета критического пути
- •Значение крутизны, новой стоимости и критического пути проекта
- •Управление стоимостью проекта
- •Формула 5. Расчет ключевых показателей метода eva
- •Контроль качества проекта
- •Пример формы сводной таблицы сценариев тестирования
- •Пример формы журнала ошибок
- •Функции участников команды проекта, обеспечивающих выполнение процесса контроля
- •Контроль рисков проекта
- •Пример формы (интенсивного) мониторинга сотрудника
- •Лекция 12. Управление проектом на фазе разработки и внедрения
- •Детальное планирование стадии разработки и внедрения
- •Подготовка инфраструктуры для фазы эксплуатации
- •Осуществление итогов контроля качества проекта
- •Управление рисками настройки и внедрения
- •Подготовка персонала к завершению проекта
- •Организация тестирования
- •Шаблон документирования результатов процессного тестирования
- •Переход к продуктивной эксплуатации
- •Завершение проекта (фазы)
- •Учебный кейс
- •График управления стоимостью
- •Устав проекта Внедрение Microsoft Dynamics ax в компании «Client Company»
- •Бизнес-причины возникновения проекта
- •Цели проекта
- •Требования к проекту
- •Расписание контрольных событий
- •Участники проекта
- •Окружение проекта
- •Допущения и ограничения
- •Стоимость проекта
- •Руководитель проекта
- •Полномочия команды управления проектом
- •Приложение. Принятые термины и сокращения
- •Содержание проекта
- •Цели и задачи проекта
- •Требования к проектному решению
- •Границы проекта
- •Способ реализации проекта
- •Crm (управление взаимоотношениями с клиентами)
- •Первоначальная иерархическая структура работ (иср) до пакетов работ
- •1. Диагностика
- •2. Анализ
- •Потребность в ресурсах, штатное расписание и организационная структура проекта
- •Матрица ответственности
- •Укрупненный календарный план
- •Ключевые факторы успеха
- •Первоначально сформулированные риски
- •Смета расходов с указанием порядка величин
- •Ограничения проекта (со стороны исполнителя)
- •Требования к управлению конфигурацией проекта
- •План управления проектом Внедрение Microsoft Dynamics ax в компании «Client Company»
- •Цели и задачи проекта
- •Требования к проектному решению
- •Границы проекта
- •Способ реализации проекта
- •Ключевые факторы успеха
- •Ограничения проекта (со стороны Исполнителя)
- •Допущения проекта (со стороны исполнителя)
- •Процедуры управления содержанием Процедура верификации и приемки завершенных результатов поставки проекта
- •План управления расписанием Базовое расписание проекта
- •Процедуры управления сроками Процедура разработки расписания
- •Процедура контроля хода выполнения проекта
- •Процедура определения потребности во внесении изменений
- •Процедура внесения изменений
- •Процедуры управления стоимостью Процедура оценки стоимости выполненных работ
- •Процедура контроля (мониторинг)
- •Процедура анализа показателей
- •Процедура прогнозирования
- •Процедура внесения корректирующих мер
- •План управления качеством
- •Процедуры управления качеством проекта Процедура разработки плана тестирования
- •№ Сценария – уникальный идентификатор сценария тестирования;
- •Процедура проведения тестирования
- •Процедура проведения аудита качества
- •Процедура анализа процесса управления качеством
- •Процедура контроля качества документов проекта
- •Процедура разработки и согласования глоссария проекта
- •План управления обеспечением проекта персоналом Потребность в ресурсах, штатное расписание и организационная структура проекта
- •Процедуры обеспечения проекта персоналом Процедура набора персонала
- •Процедура премирования
- •Процедура обеспечения безопасности
- •План управления коммуникациями
- •Процедуры управления коммуникациями
- •Процедура предоставления отчетов по исполнению
- •Процедура распространения информации
- •Процедура анализа накопленных знаний
- •План управления рисками
- •Процедуры управления рисками Процедура планирования управления рисками
- •Процедура идентификации рисков
- •Процедура качественного анализа рисков
- •Процедура количественного анализа рисков
- •Процедура планирования реагирования на риски
- •Процедура мониторинга и управление рисками
- •План управления изменениями
- •Процедуры управления изменениями Процедура управления изменениями
- •Процедуры управления конфигурацией проекта
Разработка базового плана по стоимости проекта
Базовый план по стоимости – это распределенный во времени суммарный исходящий денежный поток проекта, используемый для измерения и мониторинга исполнения стоимости проекта. Его разработка производится суммированием оценочных расходов в течение определенного временного периода; такой план отражает значение оценочных расходов и срок, когда предполагается их возникновение, при условии следования определенному порядку выполнения проектных задач и работ. Часто базовый план изображается в виде S-кривой (см. Рисунок 12).
Построение базового плана по стоимости [18]
Построение базового плана по стоимости начинается со сбора исходной информации, к которой относятся:
• результаты оценки стоимости проекта;
• ИСР;
• расписание проекта.
Подготовка базового плана по стоимости представляет собой установление отношения между оценкой стоимости и временными параметрами проекта. Для выстраивания этого соответствия требуются четкие критерии, которые определяют как события проекта, инициирующие выплаты по включенным в базовый план элементам (статьям) расходов, так и время, проходящее между инициирующими событиями и соответствующими им выплатами. Например, при выплате зарплат членам команд управления проектами такую роль играет рабочий график этих сотрудников, который и инициирует расчет в конце каждого месяца. Интервалы – для оплат внутри и вне организации – определяются временем, необходимым для внутренней и внешней коммуникации, утверждения и выполнения административных процедур, а также политикой компаний, которые склонны удерживать у себя деньги столь долго, сколь это представляется возможным, поскольку это сокращает дебиторский цикл, а следовательно, снижает оборотный капитал компании. Далее следует анализ критериев и их письменное определение, которые позволяют распределить расходы по временным периодам в процессе формирования базового плана.

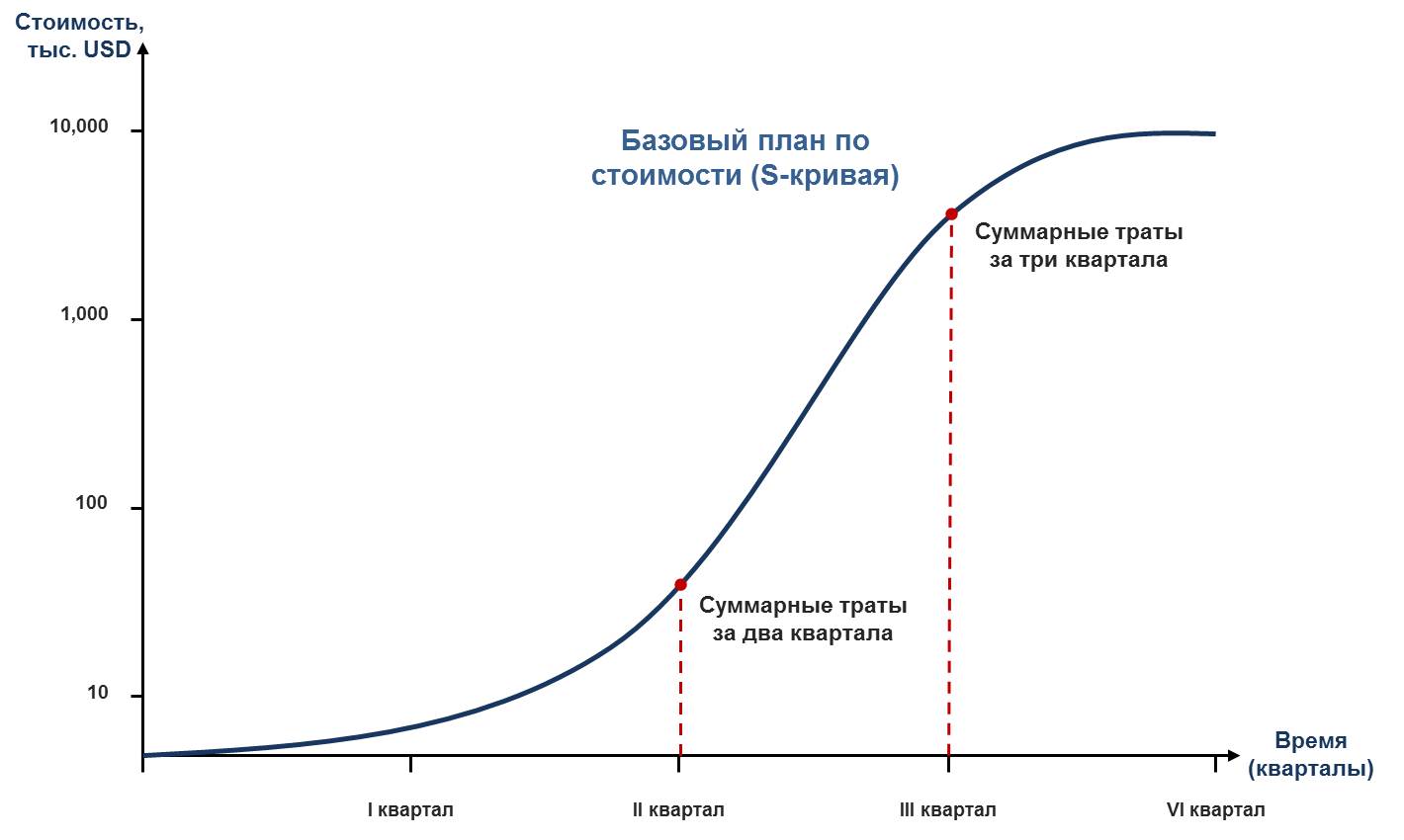

Рисунок 12. S-кривая базового плана по стоимости
Как только тип базового плана стоимости выбран, статьи расходов, подлежащие включению в него, идентифицированы и критерии формирования определены, можно считать, что основы для распределения расходов по временным периодам заложены. После чего следует процесс обозначения и структурирования статей расходов.
Желательно, чтобы проект имел собственную систему обозначения расходов, согласованную с системой обозначения расходов компании или с принятыми в данной отрасли стандартами. Если базовый план стоимости разрабатывается на основе восходящей («снизу вверх») оценки, его элементы можно структурировать в соответствии с ИСР, при помощи пакетов работ из ИСР-проекта. Если же для его построения используется оценка по аналогии или параметрическая оценка, лучше задействовать другие методы структурирования.
Суммирование оценочных значений расходов по временным периодам. Когда все оценки статей расходов распределены по конкретным временным периодам, необходимо просуммировать расходы по этим периодам. Таким образом, получается информация об инкрементных расходах этих периодов (расходах, имеющих место в течение каждого месяца), которые потребуются на следующем шаге для графического отображения базового плана стоимости.
Графическое отображение базового плана стоимости. S-кривая является широко распространенным способом показа базового плана стоимости, выражаемого в виде накопительных расходов (см. Рисунок 12). Для вычисления кумулятивных расходов первых двух периодов необходимо прибавить расходы первого периода к расходам второго. Добавив это значение к инкрементным расходам третьего периода, можно получить кумулятивное значение расходов первых трех периодов. Данную процедуру можно продолжать, находя последовательно кумулятивные расходы для первых четырех, пяти и т. д. периодов, а затем построить кривую кумулятивных расходов по оси ординат относительно времени по оси абсцисс. Результатом станет базовый план стоимости в виде S-кривой. Далее, как и при разработке других типов оценки стоимости, базовый план нужно проверять и пересматривать.
Выгоды построения базового плана по стоимости
Отсутствие эффективного базового плана стоимости, даже при наличии оценки стоимости и требований к трудовым ресурсам, представляет собой значительную угрозу для проекта: измерение хода исполнения проекта и потока денежной наличности становится затруднительным, если не невозможным. Имеющийся базовый план стоимости допустимо использовать в качестве базового плана для оценки хода исполнения проекта по методу освоенного объема (см. соответствующий раздел).
Прогнозирование потока денежной наличности – еще одно достоинство, обеспечиваемое эффективным базовым планом: он заблаговременно информирует руководство или заказчика о том, что в некоторый момент должны быть доступны определенные фонды, которые потребуются для поставки ресурсов и продолжения реализации проекта. Чтобы базовый план стоимости надлежащим образом выполнял эту роль, он должен быть организован так, чтобы отражать продвижение и ход исполнения на текущую дату.
Действия по формированию базового плана стоимости относительно просты, независимо от того, выполняются они вручную или с помощью компьютера. Следует также сказать, что визуальное представление плана в виде S-кривой облегчает его восприятие.
