9. Проектирование временного водоснабжения

Временное водоснабжение на строительной площадке используется на производственные хозяйственно-бытовые и противопожарные нужды.

Проектирование временного водоснабжения ведется в следующей последовательности:

1. Расчет потребности в воде.

2. Расчет диаметра временного трубопровода.

3. Определение источника воды.

4. Привязка трассы водоснабжения на стройгенплане.

Исходными данными для расчета временного водопотребления служат:

– график потребности в работающих;

– площадь участка;

– календарный план строительства объекта.

Расчет потребности в воде в составе ПОС ведут по укрупненным показателям на млн руб. сметной стоимости годового объема СМР с учетом отрасли и района строительства по расчетным нормативам по формуле

Qобщ = qCcмр,

где Qобщ – общий расход воды на необходимые для строительства нужды; q – норматив количества воды на 1 млн руб. годовой стоимости СМР (прил. 15); Ccмр – годовой объем строительно-монтажных работ в наиболее напряженный период строительства, определяемый по графику капитальных вложений.

При разработке проекта производства работ потребность в воде определяется суммированием расхода воды по всем группам потребителей, имеющим место в период строительства, исходя из установленных нормативов удельных затрат.

Временное водоснабжение предназначено для удовлетворения производственных, хозяйственно-бытовых и противопожарных целей.

Проектирование и размещение сетей водоснабжения производится в соответствии со СНиП [9, 10, 11].

Расчет временного водоснабжения ведется в следующей последовательности:

– определение потребителей и расчет расхода воды;

– расчет диаметра трубопровода и составление схемы расположения.

9.1. Определение потребителей и расчет расхода воды

Основными потребителями воды являются строительные машины и механизмы, технологические процессы, работающие на строительной площадке, удовлетворяющие свои бытовые нужды.

Общий расход воды на строительной площадке (Qобщ) определяется как сумма всех потребителей:

Qобщ = Qпр + Qхоз + Qпож,

где Qпр – расход воды на производственные нужды; Qхоз – расход воды на хозяйственно-бытовые нужды; Qпож – расход воды на противопожарные нужды.

Расход воды на производственные нужды определяется по формуле

,

где Кну – коэффициент неучтенного расхода воды (1,2–1,3); qпр – удельный расход воды на производственные нужды, (прил. 16); Ппр – количество одноименных потребителей или объемов работ, для которых требуется вода; Кч – коэффициент часовой неравномерности потребления воды (прил. 17); tустановленная продолжительность смены; m – количество потребителей воды (i = 1...m).

Расчет потребности в воде на производственные нужды производим в табл. 9.1.

Таблица 9.1

Расход воды на производственные нужды

Наименование

потребителей

воды

Кол-во

одноименных

потребителей, Ппр

Удельный

расход воды

на 1 потребитель qпр

Коэф-т часовой

неравномерности

потребления воды Кч

Расход воды на производственные нужды Qпр

Штукатурные работы, м2

115,2

8,0

1,5

0,06

Кирпичная кладка с приготовлением раствора, 1000 шт.

10,712

200

1,3

0,126

Малярные работы, м2

561,6

1,0

1,5

0,038

Заправка и обмывка автомобилей, сут. на 1 машину

1,0

400

1,5

0,03

Итого

0,254

Расход воды на хозяйственно-бытовые нужды (работа столовой, буфета, прием душа) определяется по формуле

,

где Rсм – количество работающего персонала в наиболее нагруженную смену ; qx – норма потребления воды на хозяйственно-бытовые нужды на 1 человека в смену (qx = 10–15 л); kx коэффициент неравномерности потребления воды (прил. 17); qg – расход воды на прием 1 душа (qg = 50 л); kg – коэффициент, учитывающий число работающих, пользующихся душем (kg = 0,4).

Расход воды для наружного пожаротушения принимается из расчета:

– при площади участка до 30 га Qпож = 10 л/с;

– при площади участка от 30 до 50 га Qпож = 15 л/с;

– при площади участка более 50 га Qпож = 20 л/с.

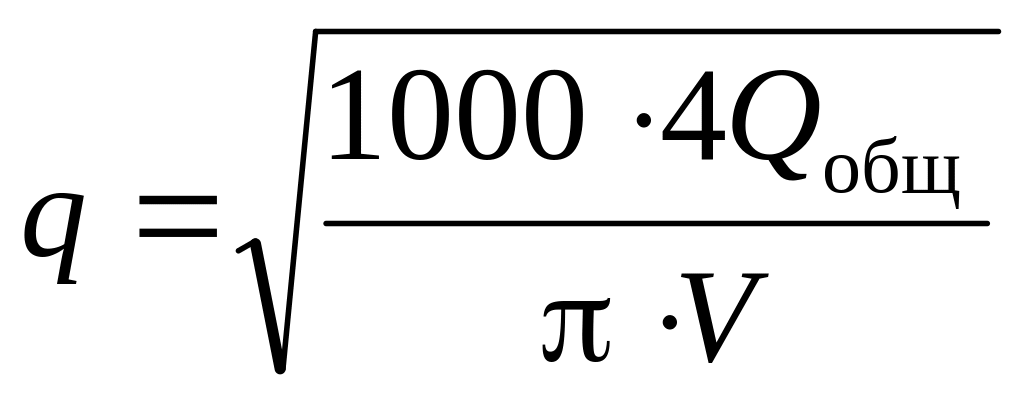

Диаметр временного водопровода определяем по формуле

,

где Qобщ – общий расход воды; V – скорость движения воды в трубах (1,5–2 м/с).

Полученное значение округляем до ближайшего значения по ГОСТ. Однако диаметр временного водопровода с учетом расхода воды на пожаротушение не может быть менее 100 мм.

Источниками временного водоснабжения могут быть:

– существующие водопроводы;

– проектируемые водопроводы при условии их ввода в эксплуатацию по временной схеме к началу основного периода строительства;

– существующие источники водоснабжения – водоемы, артезианские скважины.

В зависимости от целей применения, вода должна удовлетворять требованиям ГОСТ. Привязка временного водопровода состоит в обозначении на стройгенплане мест подключения к потреблениям (прил. 18).

На водопроводной сети устанавливают колодцы с пожарными гидрантами, расположенными на расстоянии 100–150 м, не далее 2,5 м от края проезжей части автомобильной дороги и не ближе 5 м от здания.
