5.2 Построение графика работы рабочих мест и переходов рабочих в течение периода оборота.

Необходимо построить расписание работы рабочих мест на операциях в периоде оборота, при котором обеспечиваются рациональная загрузка рабочих мест за счет использования их во время перерывов на других операциях и минимальная суммарная величина переходящих оборотных заделов.

Учитывая, что масштаб операционных полей рисунка стандарт- плана составляет полную загрузку рабочего места на операции ( Ro=240 мин), для построения графика работы смежных рабочих мест и регламента перехода рабочих требуется рассчитать для каждой операции длительность времени обработки партии Ti и суммарное время перерывов Tперi

Расчет осуществляется по формулам:

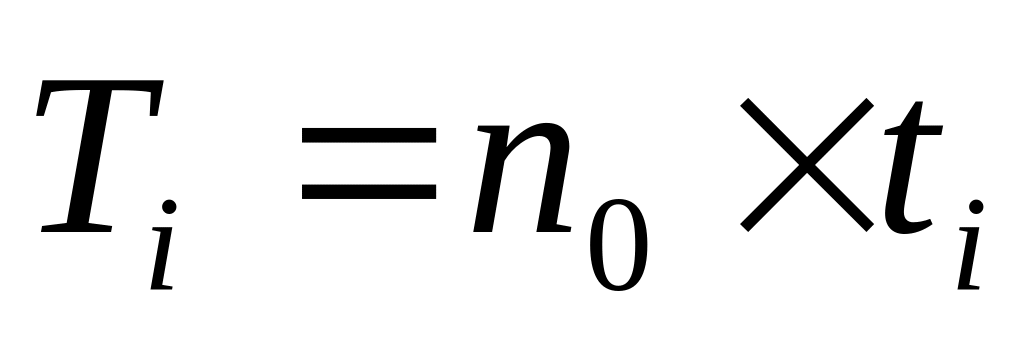

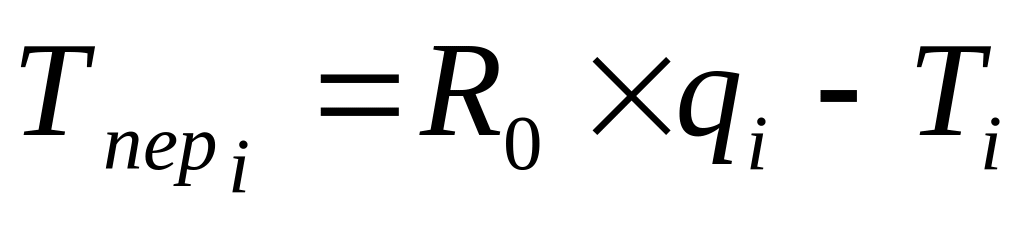

Ti=no* ti; Tпер =240 *qi-Ti

При построении графика следует руководствоваться следующими правилами:

1)/ Если на операции число рабочих мест больше единицы, то сконцентрированный перерыв организуется на одной из них, а все остальные загружаются в течение периода оборота полностью, т .е. работают 240 минут. Время непрерывной работы недогруженного рабочего места составит:

THi=240-Т перi

2)/ Освободившиеся на время перерывов рабочие переводятся для выполнения работы на рабочие места других операций, что сокращает численный состав рабочих на линии и повышает производительность труда.

3). Для уменьшения величины межоперационных разделов целесообразно следовать правилу: если на некоторой паре смежных операций ( i,i+1) производительнее окажется предыдущая ( t<ti+1), то необходимо по возможности обеспечивать совмещение моментов начала периодов работы этих операций, в противном случае нужно совместить моменты окончания этих периодов работы.

4). Для обеспечения одновременного начала работы рабочих мест, где нет переходящего задела, необходимо создать технологический задел изделий, обработанных на предыдущей операции.

5.3 Расчет величины оборотного задела и построение эпюры его изменения.

Величина оборотного задела в течение периода оборота является переменной величиной и изменяется в зависимости от сочетания графиков работы рабочих мест на смежных операциях. Величина поглощаемого оборотного задела изменяется от нуля в начале периода оборота, до некоторого максимального значения в течение периода оборота и в конце его становится равной нулю. Величина переходящего оборотного задела имеет определенное значение в начале периода оборота, изменяется до нуля в течение периода оборота и восстанавливается до исходной величины в его конце.

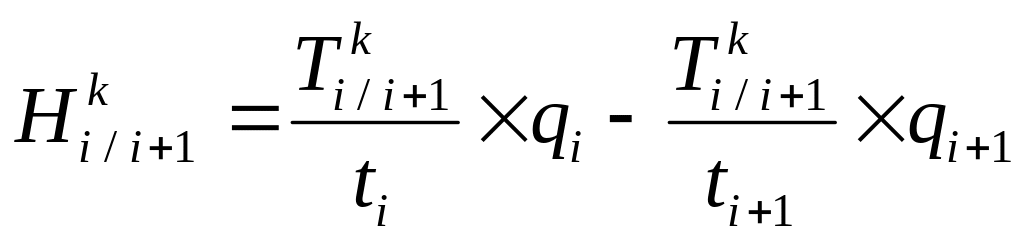

Расчет величины изменения оборотного задела между смежными операциями производится по формуле:

(12)

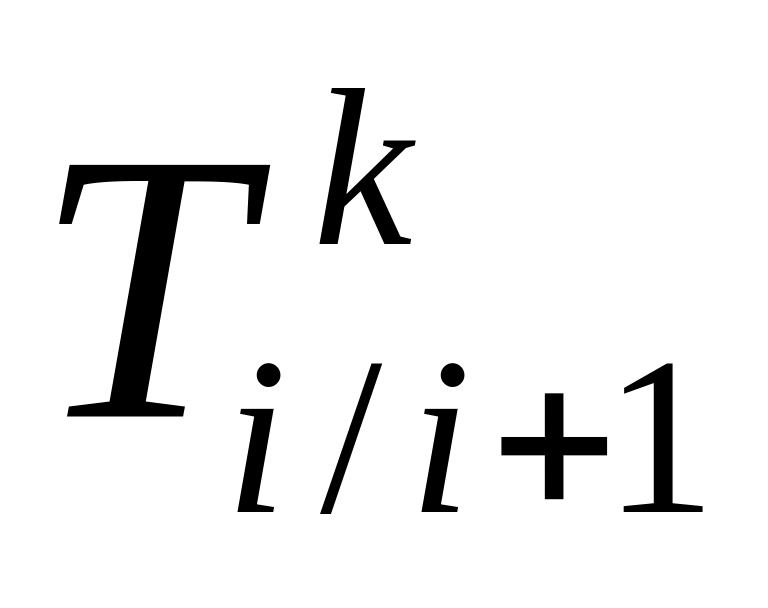

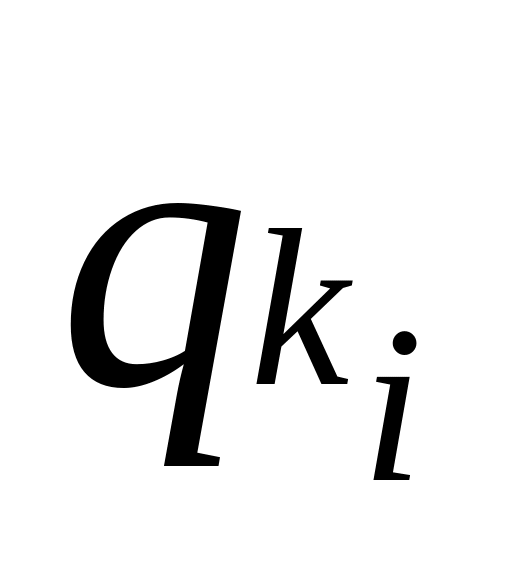

где: Tk i\i+1- k-ый отрезок времени, в течении которого производительность на смежных операциях остается постоянной

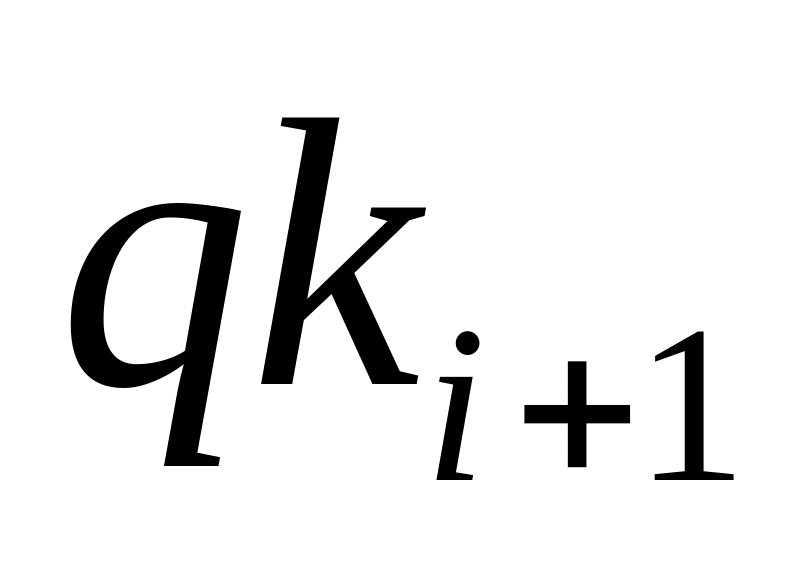

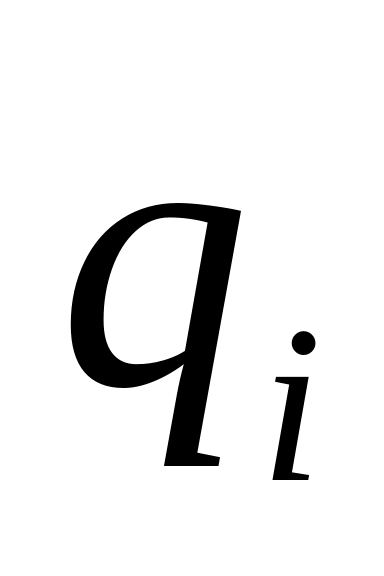

и - количество рабочих мест, задействованных на операциях на к-ом участке времени

ti, t i+1 – штучное время на операциях

Полученные значения величины изменения задела на временных отрезках переносятся в принятом масштабе на соответствующие межоперационное поле рисунка стандарт- плана.

Если результат расчета имеет положительный знак, это означает, что на данном временном отрезке происходит возрастание оборотного задела вследствие того, что предыдущая операция производительней последующей и эпюра задела во времени будет повышаться. Знак минус означает убывание оборотного задела, поскольку предыдущая операция менее производительна, чем последующая, появляется необходимость его создания на начало данного временного периода. В этом случае эпюра во времени будет понижаться. Нулевой вариант означает, что размер оборотного задела остается на прежнем уровне и эпюра представляет собой горизонтальную линию. 5.4 Пример формирования стандарт-плана базового варианта прерывно- поточной линии.

Формирование стандарт-плана однопредметной прерывно- поточной линии, параметры которой указаны в таблице 5, осуществляется в соответствии с изложенными методическими указаниями, соблюдение которых позволяет получить рациональный вариант.

1) Период оборота линии принимается равным половине смены, продолжительность которой 8 часов Следовательно, период оборота Ro=240 мин. При значении расчетного такта 3,75 мин размер оборотной партии составит: no=Ro\r=240\3.75=64 шт.

2) Расчет операционного времени (Ti) и длительности перерывов на операциях (T пер i).

;

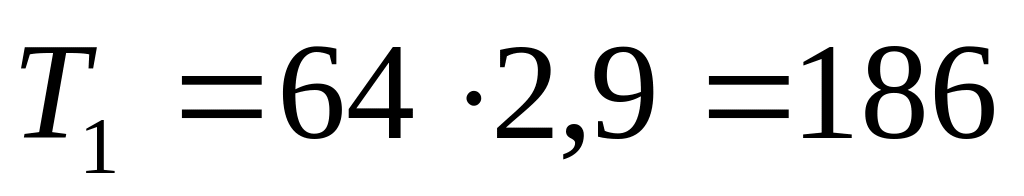

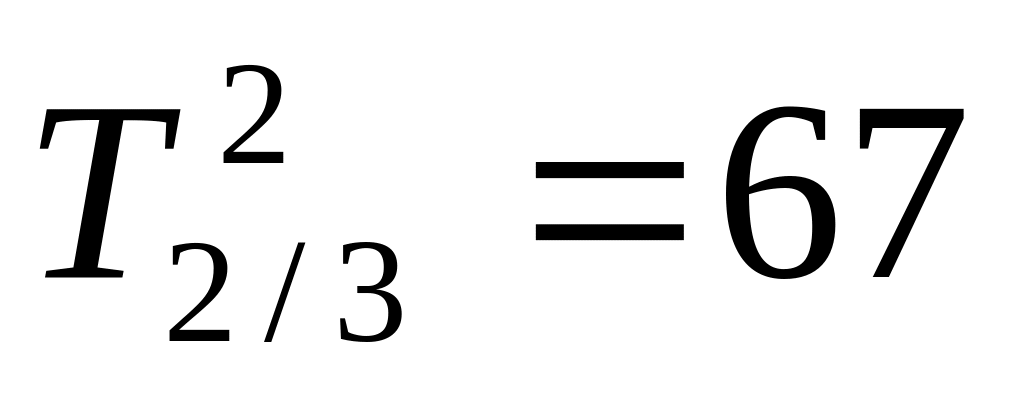

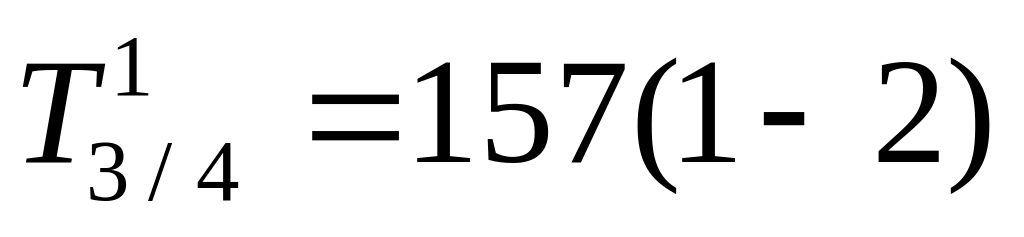

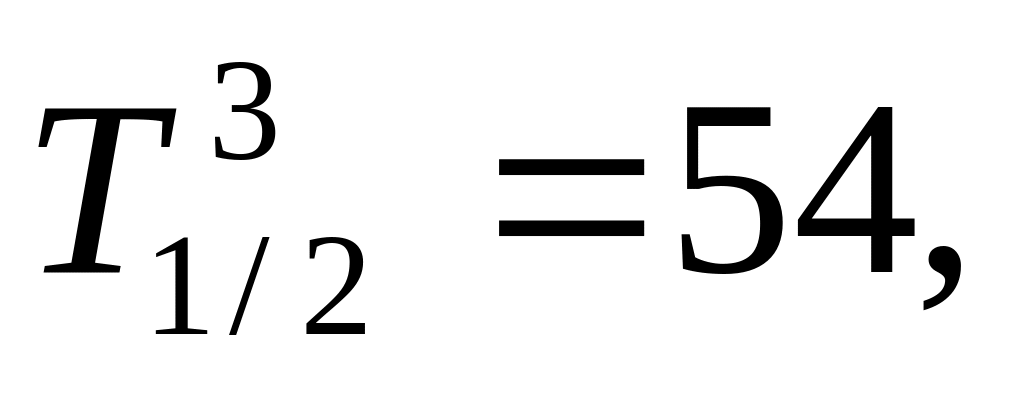

мин,

мин,

мин,

мин.

;

;

;

;

;

Таблица 6.

Результаты расчета.

i, номер операции

ti , штучное время операции мин.

qi , число рабочих мест,

шт.

Ti , длительн. операционного времени,

мин.

Tпер i , перерыв в работе оборудования

Мин.

1

2,9

1

186

54

2

6,5

2

416

64

3

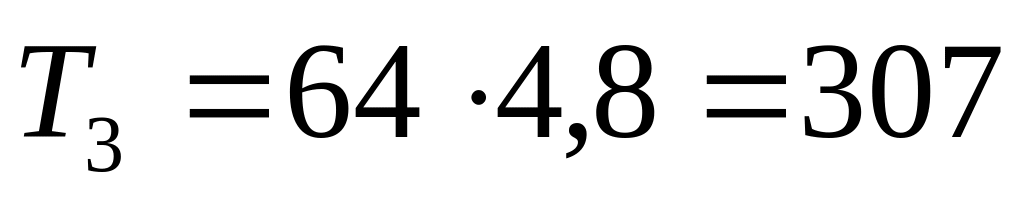

4,8

2

307

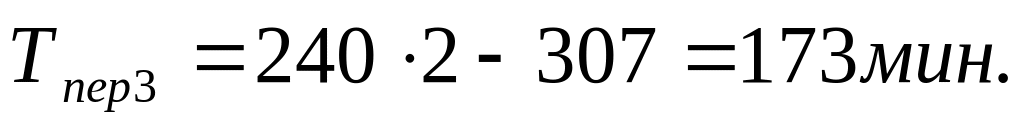

173

4

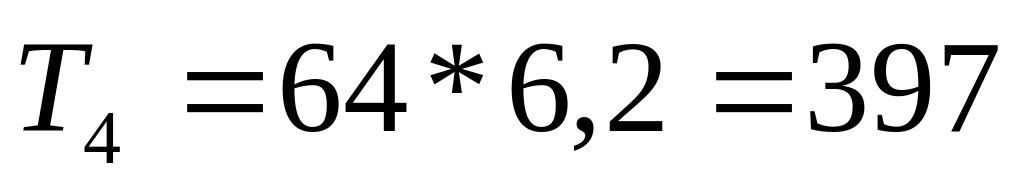

6,2

2

397

84

5

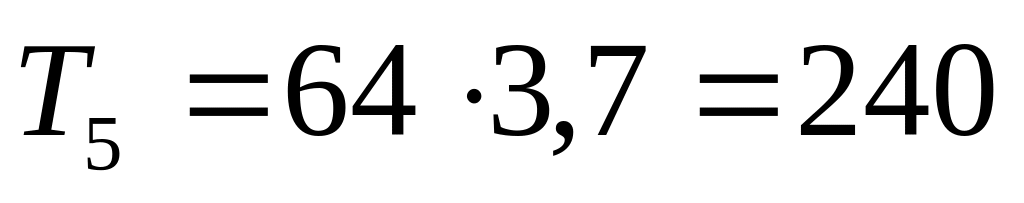

3,7

1

240

0

По результатам расчетов в операционных полях (рис 1) построен вариант графика работы рабочих мест и расстановки рабочих на линии в течение периода оборота.

Представленный на рис. 1 регламент предусматривает переход рабочего после выполнения работы на операции 3 на операцию 4, что позволяет сократить численность рабочих на одного человека и тем самым увеличить производительность их труда.

Для оценки эффективности варианта организации процесса производства, представленного на рис. 1, необходимо определить суммарную величину переходящих оборотных заделов на линии.

  1. Расчет величины изменения оборотного задела между смежными операциями производится по формуле:

Где -k-ый отрезок времени, в течении которого производительность на смежных участках остается постоянной; - количество оборудования, работающего на операции на данном отрезке времени; - штучное время операции.

Для варианта, предоставленного на рисунке 1.

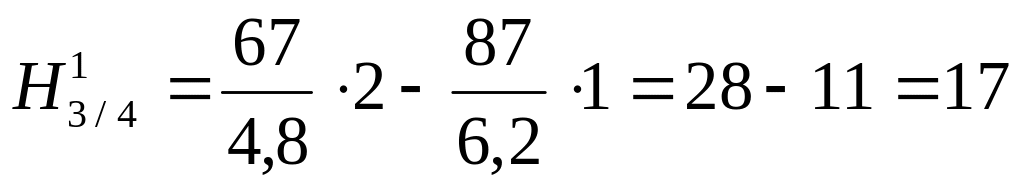

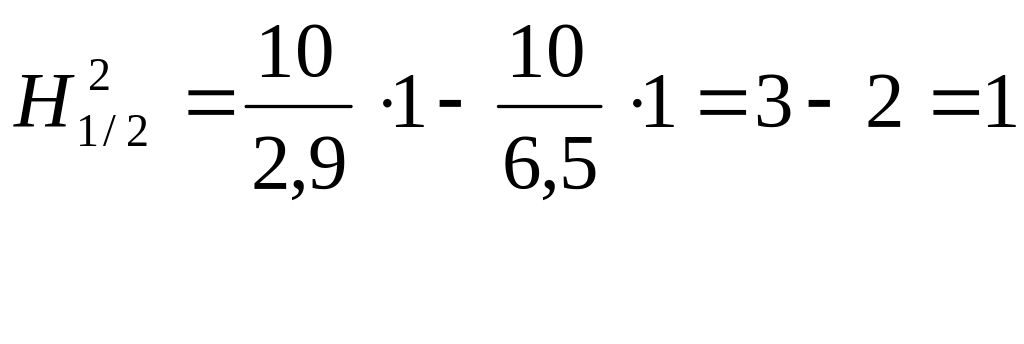

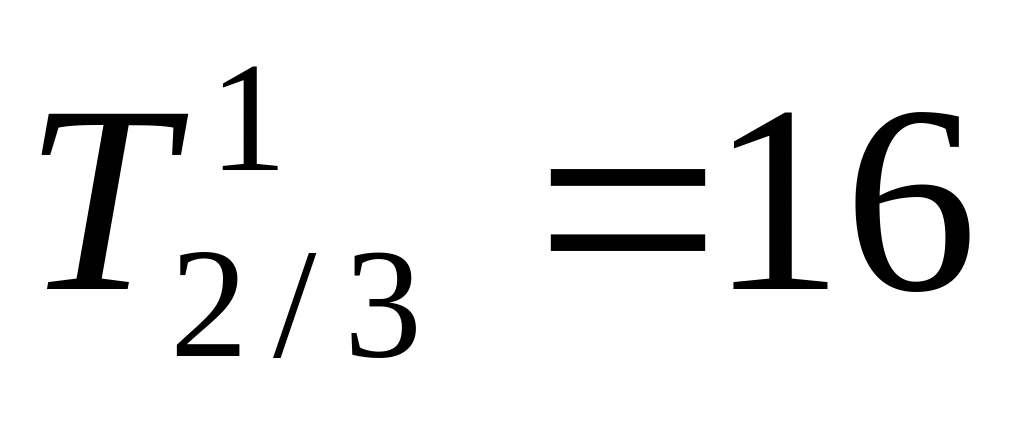

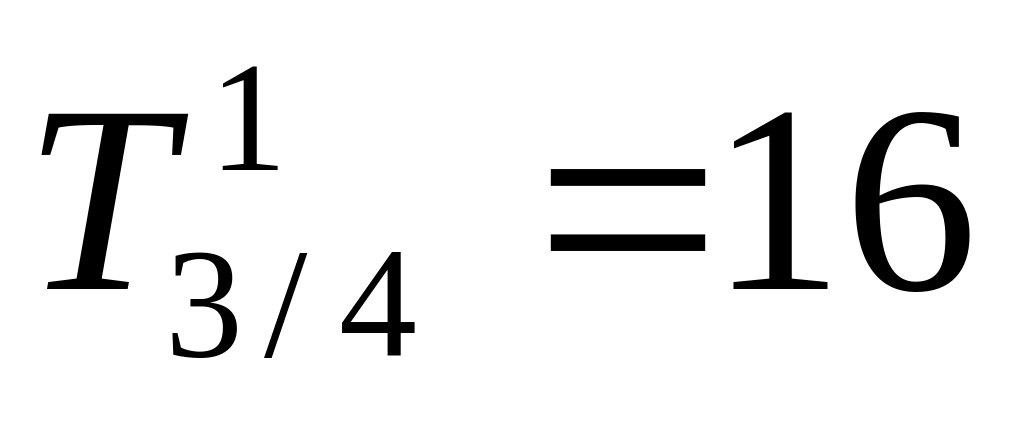

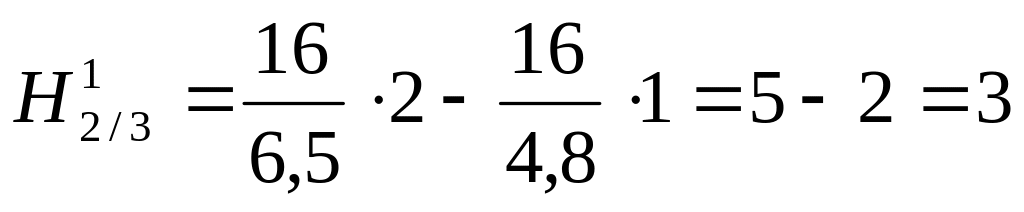

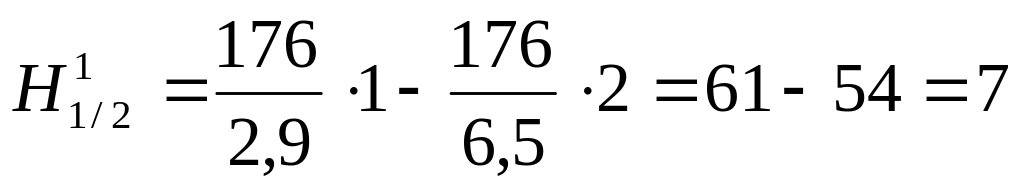

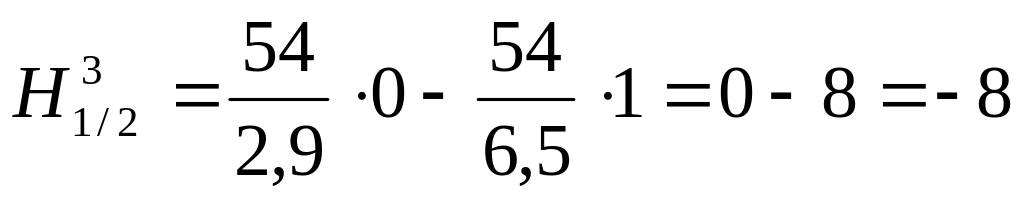

1) ;

;

.

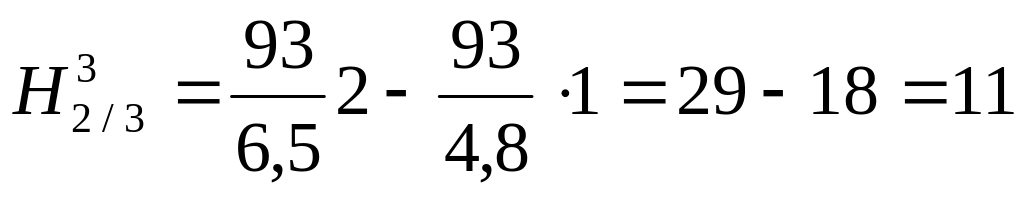

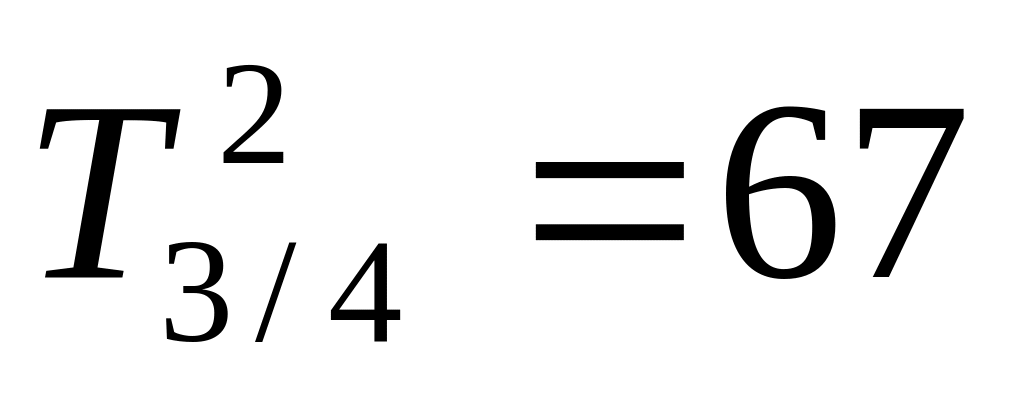

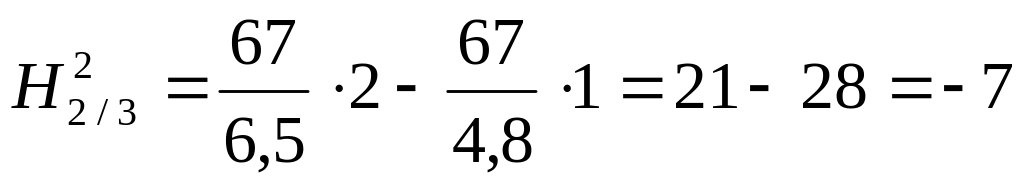

2) ;

;

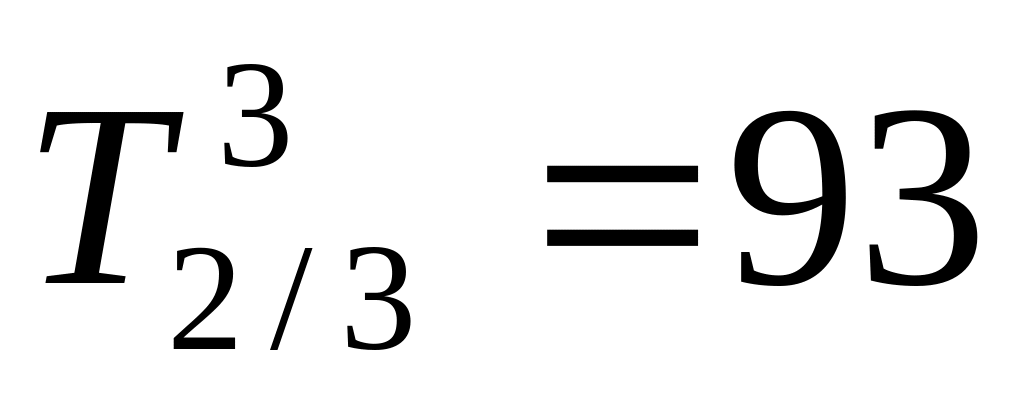

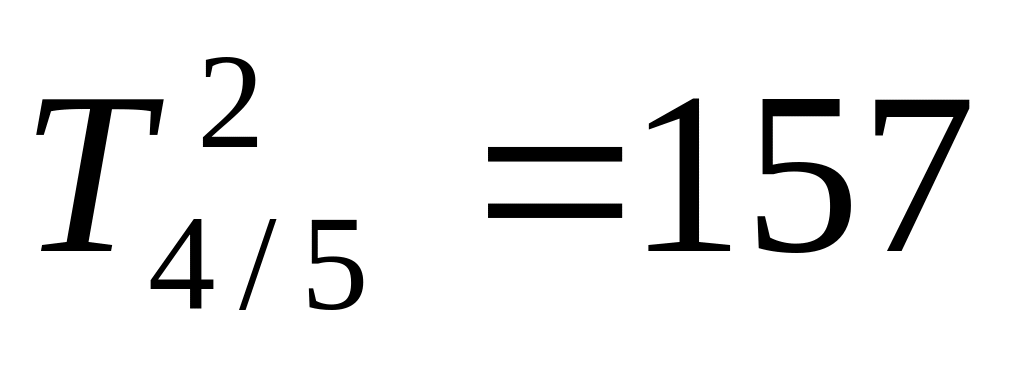

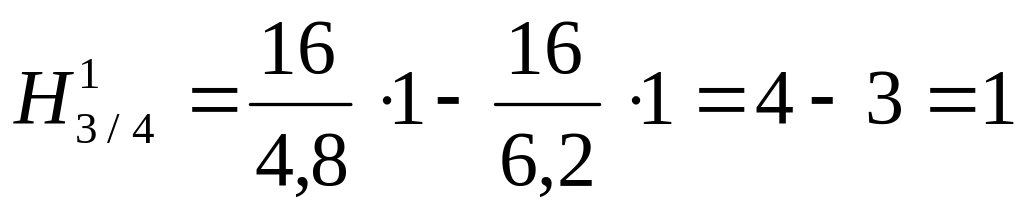

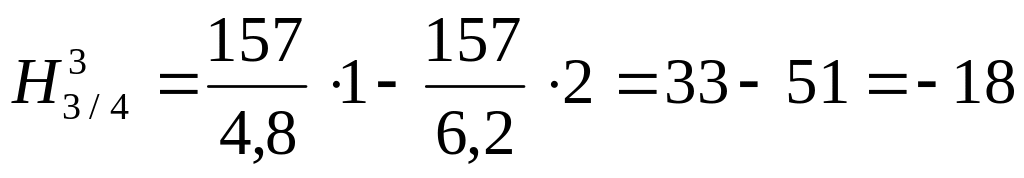

3) ;

;

;

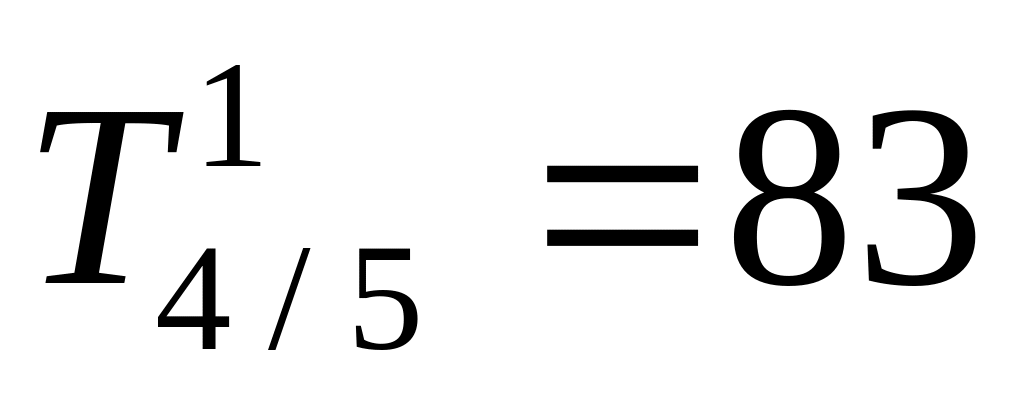

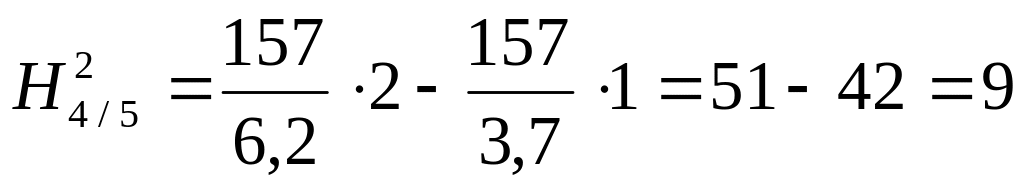

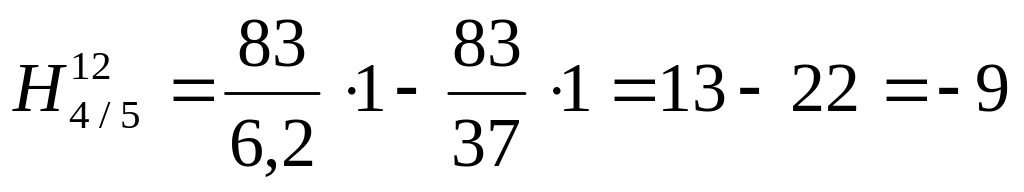

4 ) ;

;

Полученные значения величин изменения оборотного задела в течение временных отрезков перенесены в принятом масштабе времени на соответствующее межоперационное поле ( рис. 1)

Как видно из построенных циклограмм работы рабочих мест на смежных операциях, переходящие оборотные заделы образовывались между второй и третьей ( 4 ед.) и четвертой и пятой (9 ед.) операцией. Суммарная величина переходящих оборотных заделов на линии равна 13 единицам. Возможно построение второго варианта стандарт-плана рациональной загрузки рабочих (рис.2), однако, как показал расчет в этом случае суммарный оборотный задел составит 18 единиц.

Следовательно, вариант стандарт - плана, представленный на рис. 1, является оптимальным.
