8.3.3 Хронометраж

Хронометраж — изучение продолжительности многократно повторяющихся элементов затрат рабочего времени на основную и вспомогательную работу. Основная его цель — обоснование норм оперативного времени, установление продолжительности ручных операций, изучение передовых приемов и методов работы, проверка качества действующих норм, эффективности и продолжительности оперативной работы. На нефтеперерабатывающих и нефтехимических предприятиях с помощью хронометража изучают повторяющиеся работы малой продолжительности: отбор проб, переключение резервуаров, проведение лабораторных анализов, затаривание продукции и т. д. Проведение хронометража включает подготовку к наблюдёнию, наблюдение, обработку и анализ результатов.

Подготовку к наблюдению начинают с установления цели и выбора соответствующего объекта наблюдения (операции и работника). Так, если целью наблюдения является разработка норм (времени, выработки) или проверка качества действующих норм, то объектом изучения должна быть операция, выполняемая квалифицированным рабочим. Если же ставится цель изучить и внедрить передовые методы труда, то объектом наблюдения является работа лучших рабочих, передовиков производства, перевыполняющих средние нормы. При выявлении причин потерь рабочего времени наблюдение устанавливается за рабочими, не выполняющими нормы.

После выбора цели изучают содержание производственной операции и условий ее выполнения, осуществляют разделение операции на элементы (приемы, комплексы) для определения времени начала и окончания каждого из них (фиксажные точки). Содержание элементов операции и соответствующие им фиксажные точки заносят в хронометражную карту. Объем наблюдений (замеров) при хронометраже определяется степенью норм и коэффициентом устойчивости хронометражного ряда. Для аппаратурных процессов рекомендуется следующее число замеров в зависимости от длительности элементов операций (табл.8.6):

Таблица 8.6

Рекомендуемое число замеров

Операции

Длительность

элементов операций

Количество замеров

До 20с

20-60с

1-2мин

Аппаратурно-ручные (машинно-ручные)

30

20

10

Ручные

40

30

20

Конвейерные с принудительным ритмом

30

10

5

Процесс наблюдения сводится к замеру продолжительности элементов операции с помощью часов и секундомеров. Результаты наблюдений заносят в хронометражно-нормировочную карту. Продолжительность элементов операции определяют по текущему времени или по отдельным отсчетам. Наблюдение может проводиться выборочным или сплошным (непрерывным) способом. Выборочный способ применяют в том случае, если длительность элемента операции составляет менее 10 с. При этом наблюдатель многократно фиксирует длительность каждого элемента. Непрерывный способ предполагает регистрацию начала и окончания всех элементов операции по фиксажным точкам.

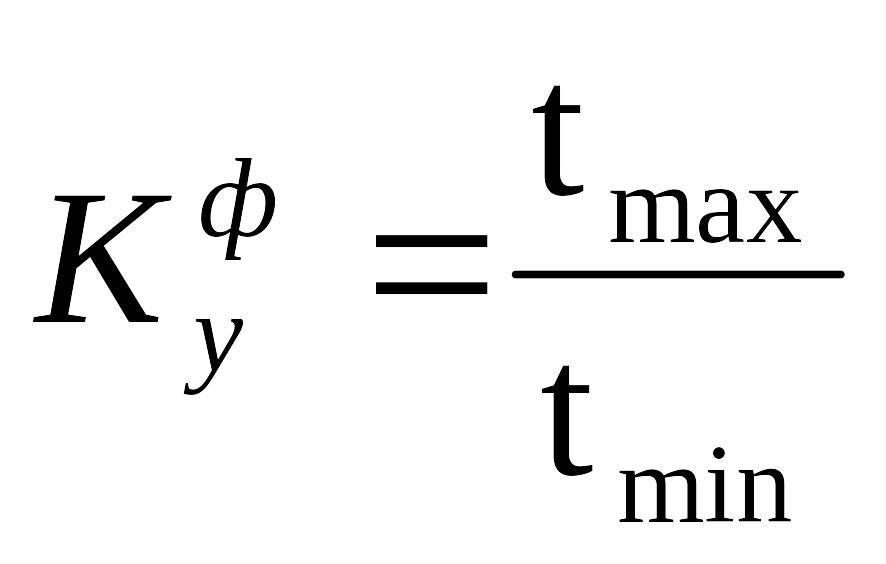

Обработку и анализ результатов хронометражных наблюдений начинают с установления продолжительности каждого элемента операции при исключении из хронометражных рядов дефектных замеров, к которым относятся ошибочные замеры и замеры, на длительность которых повлияли случайные производственные условия. После этого определяют фактический коэффициент устойчивости хронометражного ряда ( ), по формуле:

(8.10)

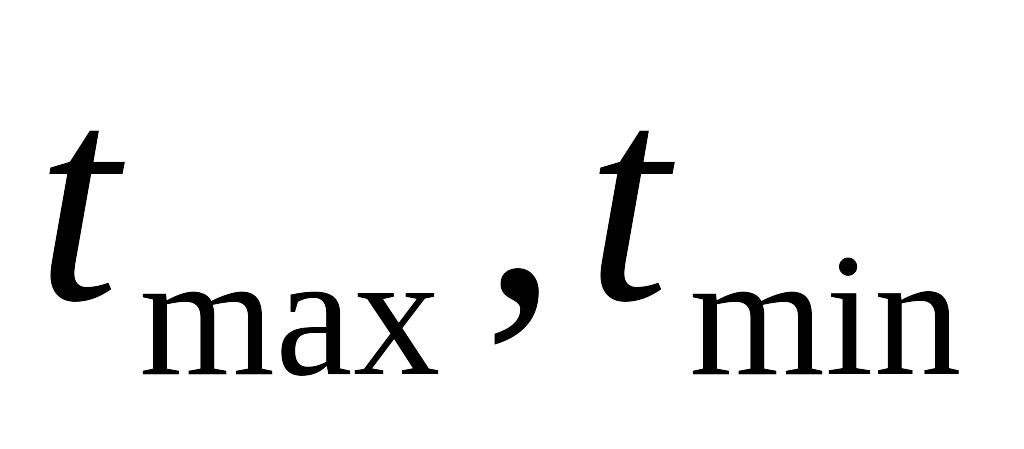

где - максимальная и минимальная продолжительность замера в хроноряду.

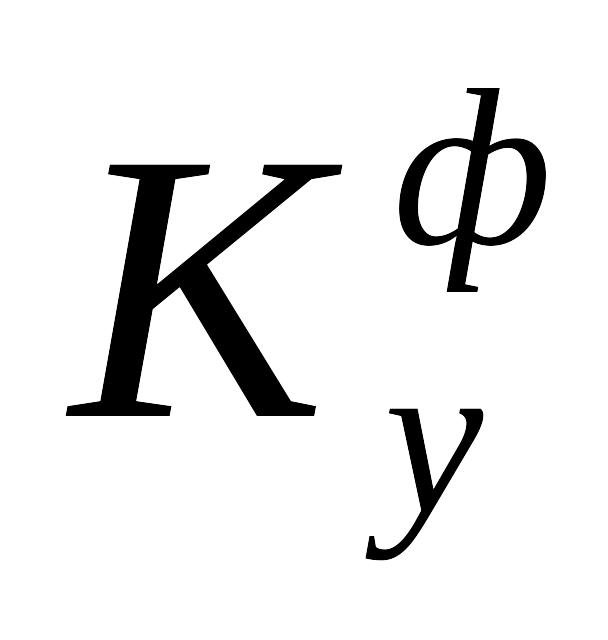

Фактический коэффициент устойчивости хроноряда сопоставляют с нормативным ( ), приведенным в табл.8.7:

Таблица 8.7

Значение нормативного коэффициента устойчивости

Операции

до 20с

20-50с

1-3 мин

аппаратно-ручные

2,0

1,8

1,5

ручные

2,5

2,0

1,8

Конвейерные с принудительным ритмом

1,8

1,5

1,3

При > необходимо исключить одно из значений продолжительности элемента (минимальное или максимальное) и снова рассчитать . Если после этого > , то ряд считается не пригодным для расчета нормы времени и наблюдения следует повторить. После обработки данных хронометражного ряда и приведении их к устойчивому состоянию определяют среднюю продолжительность i-ого элемента опреации как среднеарифметическую величину из оставшихся замеров.

Норма оперативного времени на операцию при последовательном выполнении элементов равна сумме этих величин, при параллельно-последовательном - сумме элементных норм за вычетом времени совмещения с другими элементами.

Разновидностью хронометража является фотохронометраж. Фотохронометраж – это комбинированный метод наблюдений, включающий как фотографию рабочего дня, так и хронометраж. Его применяют в тех случаях, когда одновременно с установле­нием структуры рабочего времени надо определить состав и про­должительность операции по элементам.

Он предназначен для изучения всех элементов затрат рабочего времени: оперативного, подготовительно-заключительного, времени обслуживания, перерывов в работе. Одно из его преимуществ – возможность одновременно изучать трудовой процесс исполнителя и работу оборудования. Фотохронометраж бывает индивидуальным и групповым.
