Р ис.11. Сетевой график

4. Оценка эффективности процесса.

Всего в процессе проверки работы организации проводятся 17 работ. Из них на критическом пути лежат только 8, то есть меньше половины. Поэтому данный процесс нельзя считать достаточно эффективным.

Поскольку работы (3-6) - работа с архивными документами, инвента­ризация (1-5), списание вышедших из строя основных средств (5-6), обла­дают значительными резервами времени, можно использовать задейство­ванные в них ресурсы для проведения общей проверки филиалов по де­нежным операциям (2-3) и проверки счетов (3-4).

Осуществить перераспределение ресурсов на остальные работы не­возможно ввиду необходимости специфических навыков и знаний.

Пример 2. Исследование процесса планирования маркетинга ООО «Стеклолюкс» (на основе сетевых методов).

В данном примере рассматривается процесс планирования маркетин­говой деятельности ООО «(Стеклолюкс» на основе сетевых методов. Ос­новными элементами сетевой модели являются работы и события, кото­рые представлены в табл. 8.5-8.6.

Таблица 8.5

Перечень событий

Обозначе-ние событий

Наименование событий

1

Начало планирования маркетинговой деятельности

2

Принято решение о создании маркетинговой службы

3

Сформирован штат маркетинговой службы

4

Проведено первичное исследование рынка

5

Проведено вторичное исследование рынка

6

Предоставляй выводы и рекомендации

7

Принят бюджет маркетинговой службы на текущий квартал

8

Разработана стратегия ценообразовании

9

Стратегия ценообразования согласована с производственным отделом, отделами закупок и продаж

10

Составлен новый ассортиментный перечень и прайслист

11

Разработана «стратегия продвижения товара

12

Публикации рекламных статей в тематической литературе

13

Проведены рекламные акции в СМИ

14

Вывешена стендовая реклама

15

Осуществлено спонсирование общественных мероприятий

16

Созданы новые каналы сбыта

17

Проведен анализ и оценка результатов маркетинговой деятельности за текущий период

18

Завершено планирование деятельности маркетинговой службы на следующий период

Таблица 8.6

Перечень работ

Обозна-чение работы

Наименование работы

Продол-житель-ность (дни)

Непосредст-венно предшествую-щие работы

1-2

Составляются предложения по проведению маркетинговой деятельности

2

-

А2-3

Производится набор персонала в маркетин­говый отдел

14

А1-2

АЗ-4

Проводится исследование рынка на основе первичной информации

14

А2-3

АЗ-5

Проводится исследование рынка на основе вторичной информации

14

А2-3

А4-6

Предоставляются выводы и рекомендации

3

АЗ-4

А5-6

Предоставляются выводы и рекомендации

2

АЗ-5

А6-7

Составляется бюджет маркетинговой служ­бы на текущий квартал

2

А4-6, А5-6

А7-8

Разрабатывается стратегия ценообразования

3

А6-7

А8-9

Разработанная стратегия ценообразования согласовывается с отделами: производст­венным, закупок, продаж

5

А7-8

А9-10

Разрабатывается новый ассортиментный пе­речень и прайс-лист

10

А8-9

Продолжение табл. 8.6

А10-17

Проводится оценка результатов стратегии ценообразования

14

А9-10

А7-11

Разрабатывается стратегия продвижения то­вара

3

А6-7

А11-12

В печать передаются рекламные статьи

14

А7-11

А11-13

Разрабатываются проекты рекламных акций в СМИ

30

А7-11

А11-14

Разрабатываются проекты стендовой рекла­мы

30

А7-11

А11-15

Заключаются договоры о спонсировании общественных мероприятий

30

А7-11

А12-17

Проводится анализ и оценка результативно­сти рекламных статей

14

А11-12

А13-17

Проводится анализ и оценка результативно­сти рекламных акций в СМИ

14

А11-13

А14-17

Проводится анализ и оценка результативно­сти стендовой рекламы

10

А11-14

А15-17

Проводится анализ и оценка спонсирования мероприятий

5

А11-15

А7-16

Ведутся поиски новых каналов сбыта товара

30

А6-7

А16-17

Проводится анализ эффективности работы новых каналов сбыта

5

А7-16

А17-18

Планирование деятельности маркетинговой службы на следующий период

5

А10-17,А12-17, А13-17,А14-17, А15-17,А16-17

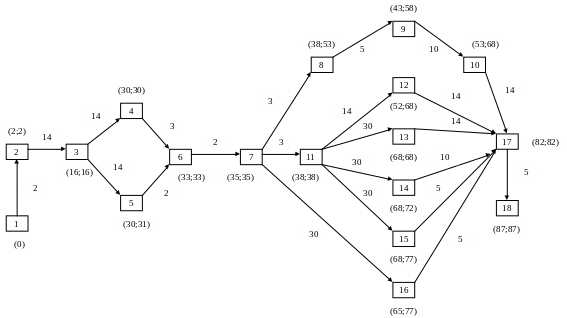

Рис.12. Сетевой график планирования деятельности маркетиного отдела

Сетевой график планирования деятельности маркетингового отдела представлен на рис.12. На графике вычислены и обозначены такие параметры, как наиболее раннее возможное время наступления j-гo события (рассчитывается по формуле):

и самое позднее допустимое время наступления события:

Также можно рассчитать резерв времени каждого события, который показывает, на какой допустимый срок можно задержать наступление данного события, не вызывая при этом увеличения срока выполнения все­го комплекса работ. Он рассчитывается по формуле: R (i) = Tn(i) - Tp(i).

Итак, R (5) = 31-30=1;

R (8) = 53-38 = 15;

R (9) = 58-43 = 15;

R (10) = 68-53 = 15;

R (12) = 68-52 =16;

R (14) = 72-68 = 4;

R (15) = 77-68 = 9;

R (16) = 77-65 = 12.

Далее можно рассчитать полный резерв времени работ, который по­казывает, насколько можно увеличить время выполнения данной работы при условии, что срок выполнения комплекса работ не изменится (R(ij) =Tn(j)-Tp(i)-t(ij))

R (1-2) = 2-2 = 0;

R (2-3) = 16-2- 14 = 0;

R (3-4) = 30-16-14 = 0;

R (3-5) = 31-16-14=1;

R (4-6) = 33-30-3 = 0;

R (5-6) = 33-30-2 = 1;

R (6-7) = 35-33-2 = 0;

R (7-8) = 53-35-3 = 15;

R (8-9) = 58-38-5 = 15;

R (9-10) = 68-43-10 =15;

R (10-17) = 82-53-14 =15;

R (7-l l)-38-35-3 = 0;

R (l 1-12) = 68-38-14= 16;

R (1-2) = 2-2-0;

R (2-3) = 16-2-14 = 0;

R (3-4) = 30-16-14 = 0;

R (3-5) = 31-16-14=1;

R (4-6) = 33-30-3 = 0;

R (5-6) = 33-30-2=1;

R (6-7) = 35-33-2 = 0;

R (7-8) = 53-35-3 = 15;

R (8-9) = 58-38-5 = 15;

R (9-10) = 68-43-10 =15;

R (10-17) = 82-53-14 =15;

R (7-11) = 38-35-3 = 0;

R (l 1-12) = 68-38-14= 16;

R (12-17) = 82-52-14 =16;

R (l 1-13) = 68-38-30 = 0;

R (13-17) = 82-68-14 = 0;

R (l 1-14) = 72-38-30 = 4;

R (14-17) = 82-68-10 = 4;

R (l 1-15) = 77-38-30 = 9;

R (15-17) = 82-68-5 = 9;

R (7-16) = 77-35-30 =12;

R (16-17) = 82-65-5 = 12;

R (17-18) = 87-82-5 = 0.

Теперь можно определить критический путь построенной сетевой модели:

1 – 2 – 3 – 4 – 6 – 7 – 11 – 13 – 17 – 18.

Критический путь лимитирует время выполнение задачи в целом. Любая задержка на работах критического пути увеличивает время всего процесса, поэтому работы и события критического пути должны быть в первую очередь на контроле.

Предложения по оптимизации рассматриваемой сетевой модели могут содержать следующие рекомендации: такие работы, как разработка стратегии ценообразования, составление ассортиментного перечня, его согласование с другими отделами и анализ (работы 7 - 8 - 9- 10 - 17)также составление рекламных публикаций (12) и разработка новых каналов сбыта продукции (7 – 16 - 17), имеют, на наш взгляд, неоправданно большие резервы времени. Ресурсы, используемые на этих работах, вполне могли бы быть «частично» переведены на работы критического пути с целью его сокращения, что привело бы к сокращению времени всего про­цесса и способствовало бы оптимизации маркетингового планирования с точки зрения затрат времени.
