6.1. Расчет затрат на проектирование

Проектные затраты на разработку системы определяются по формуле 6.1.

(6.1)

где – затраты на приобретение оборудования, руб.;

– заработная плата исполнителям и разработчикам проекта, руб.;

– отчисления на единый социальный налог, руб.;

– затраты на электроэнергию, руб.;

– накладные расходы, руб.;

– затраты на амортизацию, руб.;

– прочие затраты, руб.

  1. Затраты на приобретение оборудования :

При расчете указываются затраты на оборудование (по списку оборудования) с учетом транспортно-заготовительных расходов, которые составляют 10 % от стоимости оборудования. Список необходимого оборудования и его стоимость представлена в таблице 6.1.

Таблица 6.1. – Список оборудования и стоимость.

№ п/п

Наименование

Кол-во

Цена за шт, руб

Затраты, руб

1

Системный блок Intel Core i7 870 (2.93GHz)/4GB/HD6870 (1024)/1TB/DVD±RW/CR/Без По

1

27 290,00

27 290,00

2

Монитор Asus LCD 18.5" VH192D [1366x768, 1000:1, 5мс, 170гор/160верт, TCO03]

1

4750,00

4750,00

3

Клавиатура A4-Tech (KB-720) Black PS/2

1

299,00

299,00

4

Мышь проводная A4 BW-35 3D optical PS/2

1

189,00

189,00

ИТОГО: 32528,00

Затраты на оборудование с учетом транспортно-заготовительных расходов:

= 32528 + 32528*0,1 = 32528 + 3252,8 = 35780,8 руб.

  1. Затраты на заработную плату исполнителям и разработчикам проекта :

Разрабатывается программа проведения проектных работ, определяются ориентировочные трудозатраты этапов работ по исполнителям и стоимость этих затрат (человек-часов) по формуле 6.2

(6.2)

где – заработная плата j-го исполнителя;

– ориентировочные трудозатраты i-го этапа j-го исполнителя в часах;

– стоимость человека-часа j-го исполнителя.

Общие затраты на заработную плату определим по формуле 6.3.

, (6.3)

где j = 1…m – количество исполнителей.

Сч\ч = Ом / (Крд * Драб)

где Сч\ч – стоимость человека-часа, руб.,

Ом – месячный оклад, руб.,

Крд – количество рабочих дней в месяце (равный двадцати одному),

Драб – 8-ми часовой рабочий день.

Средняя заработная плата руководителя проекта составляет 17000 руб. в месяц. Вычисляем стоимость человеко-часа:

Сч\ч = 15000/21*8 = 89,28 руб.

(6.4)

где Тор – ориентировочные трудозатраты;

Дi – дни, затраченные на выполнение i-ого этапа работы;

Драб – 8-ми часовой рабочий день.

Работа руководителя проекта включает в себя следующие этапы, представленные в таблице 6.2:

Таблица 6.2 – Расчет ориентировочных трудозатрат.

№ п/п

Этап работы

Затраченные дни

Ориентировочные трудозатраты чел-час, Top

1

Постановка задачи

1

8

2

Определение хода работы

2

16

3

Анализ поставленной задачи

1

8

4

Изучение объекта автоматизации

4

32

5

Составление плана работы

2

16

6

Согласование и корректировка плана работы

2

16

7

Описание и характеристика исследуемого объекта автоматизации

27

216

8

Оформление проекта

4

32

9

Тестирование проекта

2

16

итого:

45

360

Произведем расчет заработной платы по формуле 6.2:

= Сч\ч *Top=89,28*360 = 32140,8 руб.

Таким образом, заработная плата составит 32140,8 рублей.

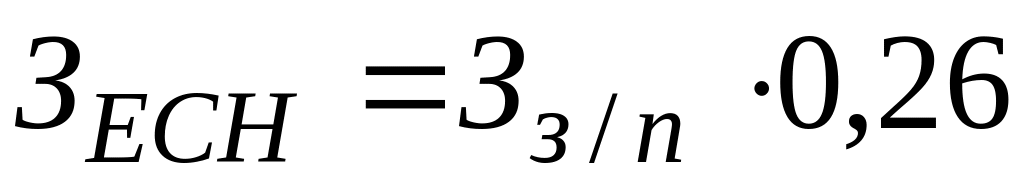

  1. Отчисления на ЕСН :

Единый социальный налог принят в размере 26 %. Отчисления на единый социальный налог рассчитываются по формуле 6.5.

. (6.5)

= 32140,8 *0,26 = 8356,6 руб.

  1. Затраты на электроэнергию :

, (6,6)

где – потребляемая мощность i-го токоприемника, кВт/ч;

– фактическое время работы i-го токоприемника, час;

– цена на электроэнергию за 1 кВт/час, руб.;

– коэффициент использования по времени i-го токоприемника, %.

= 0,25 кВт/ч;

= 360 часов;

= 1,85 руб;

= 0,93.

Подставляя значения в формулу 6.6, получим

= 0,25*360*1,85*0,93=154,85 руб.

Дополнительных затрат на освещение не требуется, так как помещение оборудовано достаточным количеством осветительных приборов, соответствующим установленным нормам.

= 154,85 рублей.

5. Накладные расходы :

Накладные расходы принимаются в размере 10 % от заработной платы исполнителей

. (6.7)

= 32140,8 * 0,1 = 3214,08 руб.

6. Расходы на амортизацию :

Расходы на амортизацию составляют 12,5 % от стоимости оборудования

. (6.8)

= 35780,8*0,125 = 4472,6 руб.

7. Прочие затраты :

Прочие затраты составляют 3 % от суммы всех предшествующих затрат

. (6.9)

= 0,03(35780,8 + 32140,8 + 8356,6 + 154,85 + 3214,08 + 4472,6) = 2523,59 руб.

8. Затраты на этапе проектирования.

Смета проектных затрат приведена в таблице 6.3.

Таблица 6.3 – Смета затрат.

п/п

Наименование затрат

Сумма, руб.

1

Расходы на оборудование ( )

35780,8

2

Расходы на заработанную плату ( )

32140,8

3

Отчисление на ЕСН ( )

8356,6

4

Расход на электроэнергию ( )

154,85

5

Накладные расходы ( )

3214,08

6

Расходы на амортизацию ( )

4472,6

7

Прочие расходы ( )

2523,59

Итого

86643,3

Итого затраты на проектирование составят 86643,3 рублей.
