2.10 Определение размеров сейсмически опасных зон

Расчет радиуса сейсмически опасной зоны произвожу по формуле:

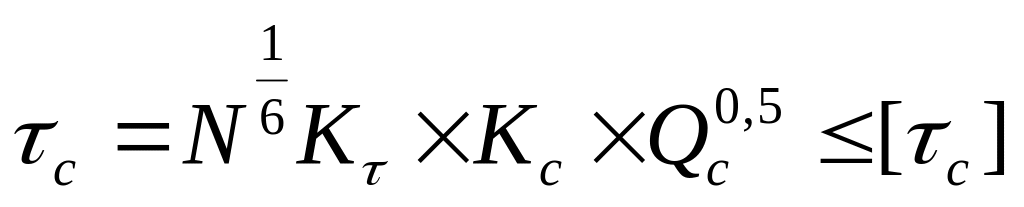

[2.41]

где – безопасное расстояние до охраняемого объекта, м;

-безопасное допустимое расстояние до охраняемого объекта ( =1375), м;

-коэффициент, зависящий от свойств грунта в основании охраняемого объекта ( =8);

Кс - коэффициент, зависящий от типа здания и характера стройки (Кс=2,0);

N - число одновременно взрываемых скважин;

Qc - масса одновременно взрываемого заряда ВВ

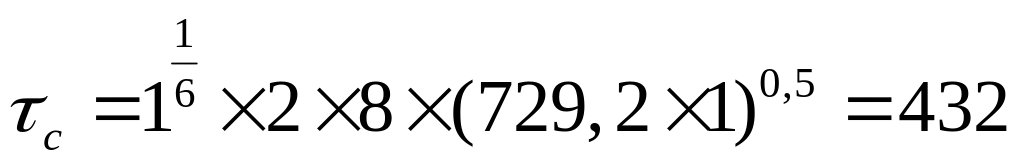

При взрывании 1 скважины

м

При взрывании 2 скважин

м

При взрывании 3 скважин

м

При взрывании 4 скважин

м

При взрывании 5 скважин

м

При взрывании 6 скважин

м

1426>1375

При 6 одновременно взрываемых скважинах дальность разлёта кусков породы превышает расстояние до объекта, т.е принимаю количество одновременно взрываемых скважин равным 5. Но для упрощения монтажа принимаю 4 скважины в серии.

2.11 Радиус опасной зоны по действию увв

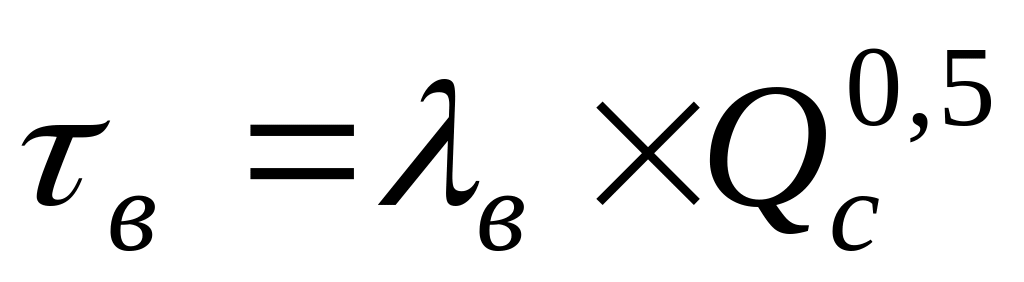

Безопасное расстояние по действию УВВ при взрыве для зданий и сооружений

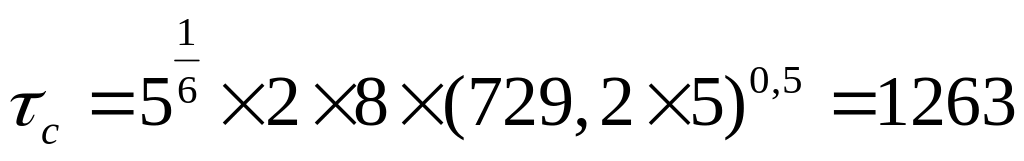

При взрывании 5 скважин

[2.42]

м

При взрывании 6 скважин

м

При взрывании 7 скважин

м

При взрывании 8 скважин

м

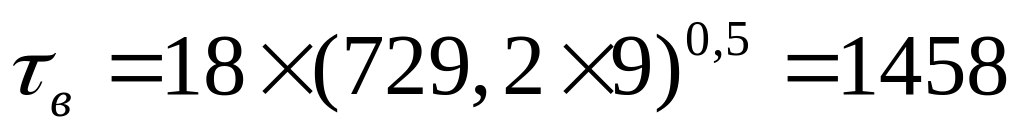

При взрывании 9 скважин

м

1381>1375

При одновременном взрывании 7 скважин дальность УВВ не превышает расстояние до объекта.

Принимаю 5 одновременно взрываемых скважин, т. к. при большем количестве одновременно взрываемых скважин будут повреждения зданий

из-за сейсмического воздействия (см. пункт 2.10)

Радиус опасной зоны по разлету отдельных кусков:

[2.43]

м

Принимаю радиус опасной зоны по разлету отдельных кусков равный раз=347 м, согласно требованию правил - минимально допустимый радиус опасной зоны для людей в соответствии с требованиями «ЕПБ при ВР» при взрывании скважинных зарядов равен 200 м.

2.12 Механизация взрывных работ

К основным, наиболее трудоемким взрывным работам, требующим механизации, относят: подготовку компонентов и приготовление простейших и водосодержащих ВВ; изготовление забойки; погрузочно-разгрузочные работы и транспортирование на всех стадиях доставки их от изготовителя до места применения; осушение; заряжание и забойку скважин.

Подготовка ВВ заводского изготовления заключается в оттаивании, сушке, измельчении, просеивании и наполнении оболочек.

В зависимости от вида транспорта и тары, в которой доставляется АС от завода-изготовителя, при приготовлении простейших ВВ на стационарных пунктах используют следующие схемы комплексной механизации взрывных работ :

- Схема с помощью автомобильной доставки, железнодорожной;

- Схема механизации при доставке аммиачной селитры в спец. Емкостях.

Для приготовления простейших гранулитов и игданитов типа АС-ДТ на передвижных установках, а также транспортирования и заряжания скважин, рекомендуют следующие типы машин: (зарядные шнековые машины) МЗД-ТМ, МЗ-4А, МЗ-3А, МЗ-3Б, отличающиеся производительностью, емкостью бункера, массой с ВВ.

В целях улучшения погрузочно-разгрузочных работ на складах взрывчатых материалов и применения полной механизации взрывных работ рекомендуется применять следующие схемы комплексной механизации с готовыми ВВ.

1. Вагоны с мешками ВВ поступают на склад и остаются там в качестве хранилищ. За счет обменного фонда карьер возвращает аналогичные дорожные вагоны механизированные растаривание с помощью передвижных погрузочно-растаривающих установок и погрузку в транспортно-зарядные.

2. Железнодорожные вагоны поступают к растаривающей установке, от которой ВВ поступает в секции хранилище с пневматическими диаграммами.

3. Транспортировка ВВ производится в вагонах – цистернах, которые выступают в роли хранилищ в которых позже рыхлят ВВ сжатым воздухом.

4. ВВ доставляют в контейнерах с пневмодиафрагмами , после хранения перегружают на шасси.
