1 Технология подготовки основания для дамбы и укладки грунта в тело дамбы. Строительные операции и применяемые машины

Дамба – линейно протяженная профильная (качественная) насыпь.

Рисунок – схема поперечного сечения

Состав операций.

Подготовка основания:

- удаляют растительный слой грунта, залегающий в основании насыпи, который служит причиной неравномерной осадки сооружения, появления очагов фильтрации бульдозерами, скреперами, грейдерами;

- производят рыхление грунта в основании под насыпями прицепными рыхлителями, тракторными плугами;

- уплотняют грунт в основании под насыпями прицепными катками, трамбующими машинами.

Устройство насыпи:

- выполняют вскрышные работы в резервах и выемках бульдозерами, скреперами, грейдерами;

- разрабатывают грунт в резервах и выемках и перемещают в тело дамб бульдозерами, прицепными скреперами, экскаваторами;

- разравнивают послойно отсыпанный грунт бульдозерами, прицепными грейдерами;

- доувлажняют грунт до оптимальной влажности поливочно-моечными машинам, автоцистернами;

- уплотняют грунт послойно прицепными катками, трамбующими машинами;

- планируют откосы и верх насыпи прицепными грейдерами, экскаваторами с планирующим ковшом;

- обратная засыпка резервов ранее снятым растительным грунтом и разравнивание его прицепными грейдерами, бульдозерами.

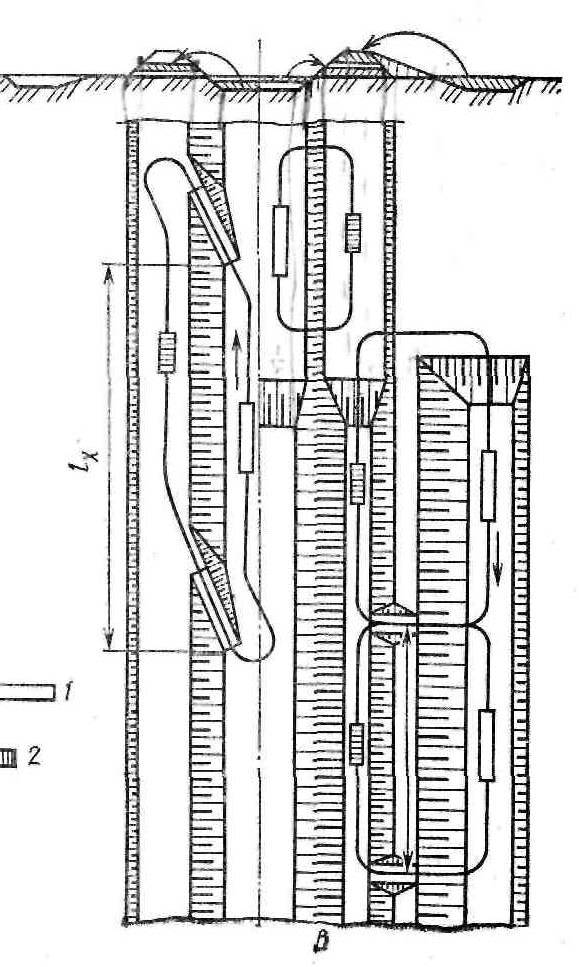

Рисунок – Схемы операций при укладке грунта в тело плотины

а – навал грунта; б- послойное разравнивание; в-доувлажнение; г - уплотнение

2 Технология строительства закрытых трубчатых дренажей. Состав строительных операций, применяемые машины.

Назначение дренажа – понижение уровня грунтовых вод. Преимущества перед открытым: обеспечивает интенсивное осушение, не создает помех механизмам, занимает меньшую площадь, действует длительное время. Недостатки: высокая трудоемкость и стоимость.

Применяют трубки из различных материалов: гончарные, полимерные, асбестоцементные, бетонные, деревянные. Стыки для защиты от заиления обкладывают стекловатой, стеклотканью, мохом.

Способы строительства: траншейный (в=0,5 м), узкотраншейный (в - менее 0,25 м), бестраншейный. Последовательность строительства – от старшей сети к младшей, против течения.

Состав операций при траншейном способе строительства:

- геодезическая разбивка трассы;

- выравнивание полосы по трассе коллекторов и дрен бульдозерами;

- транспортировка и распределение материалов по трассе

- копание траншеи многоковшовыми экскаваторами;

- укладка трубок с обкладкой стыков фильтрующим материалом специализированными дреноукладчиками или вручную;

- первичная присыпка растительным грунтом;

- геодезический контроль качества укладки;

- обратная засыпка бульдозерами.

Состав операций при бестраншейном способе строительства:

- геодезическая разбивка;

- выравнивание полосы;

- доставка и раскладка материалов;

- закладка пластмассовых трубок в грунт.

3 Обоснование продолжительности строительства отдельных объектов. Составление макета укрупненного календарного плана строительства природоохранных сооружений.

В зависимости от объема работ и характера сооружений определяют плановую продолжительность строительства по СНиП 1.04.03-85. Выявляют состав строительных процессов, подбирают средства механизации. Выполняют технологические расчеты (разрабатывают технологические карты), по которым определяют машиноемкость и последовательность выполнения строительных процессов. Продолжительность строительных процессов, м-ч или м-см определяют по формуле

Ti = Мфактрасч,

где Мрасч = n*Cсмен;

n – количество рабочих дней в месяце;

Ссмен – коэффициент сменности (количество рабочих смен в сутках)

Мфак – фактическая машиноемкость процесса (продолжительность выполнения в м-см).

Мфак=V/(Нвыр х 6,82)

где Нвыр. – норма выработки машины, м-ч, или производительность машины;

6,82 – продолжительность рабочей смены, ч.

В форму для линейного графика (график Гафта) в графу «наименование работ» вносят перечень строительных операций в технологической последовательности. Продолжительность выполнения работы изображается линией соответствующей длины с соблюдением технологической последовательности выполнения работ. Подготовительный период совмещают с неблагоприятным периодом для производства работ.

КАЛЕНДАРНЫЙ ПЛАН СТРОИТЕЛЬСТВО ГИДРОУЗЛА

НАИМЕНОВАНИЕ РАБОТ

объем

работ

потреб.

м-см

ч-д

комплект

машин

сос

тав

звена

СРОК СТРОИТЕЛЬСТВА ПО НЕДЕЛЯМ

МАРТ

АПРЕЛЬ

МАЙ

ИЮНЬ

ИЮЛЬ

АВГУСТ

СЕНТЯБЬ

ОКТЯБРЬ

1

2

3

4

1

2

3

4

1

2

3

4

1

2

3

4

1

2

3

4

1

2

3

4

1

2

3

4

1

2

3

4

подготовительные работы

паводковый водосброс

снятие растительного грунта

с поверхности котлована

1893 м3

24

Бульдозер

ДЗ-18

на Т-100

1

разработка грунта в котловане

11123 м3

48

Скрепер

ДЗ-20

1

упорядочение отвалов

1200 м3

36

Бульдозер

ДЗ-18

на Т-100

1

бетонные и монтажные работы

92

Кран

4

обратная засыпка пазух

2400 м3

26

Бульдозер

ДЗ-18

на Т-100

1

снятие растительного грунта с полосы подводящего

и отводящего каналов

22

1

разработка грунта в каналах

34680 м3

96

Скрепер

ДЗ-20

1

планировка откосов каналов

1000 м2

46

Экскаватор

ЭО-4010

2

плотина

культуртехнические работы в ложе пруда

64

подготовка основания плотины

1890 м3

32

Бульдозер

ДЗ-18

на Т-100

1

разравнивание и уплотнение грунта в теле

и основании плотины

11500 м3

64

Пневмокаток

ДУ-4

1

крепление откосов

1190 м2

18

обустройство гребня

11950 м2

16

Бульдозер

ДЗ-18

на Т-100

1

работы по обустройству территории

32

Бульдозер

ДЗ-18

на Т-100

1

сдача объекта в эксплуатацию

Экскаватор

ЭО-4010

Бульдозер

ДЗ-18

на Т-100

Скрепер

ДЗ-20
